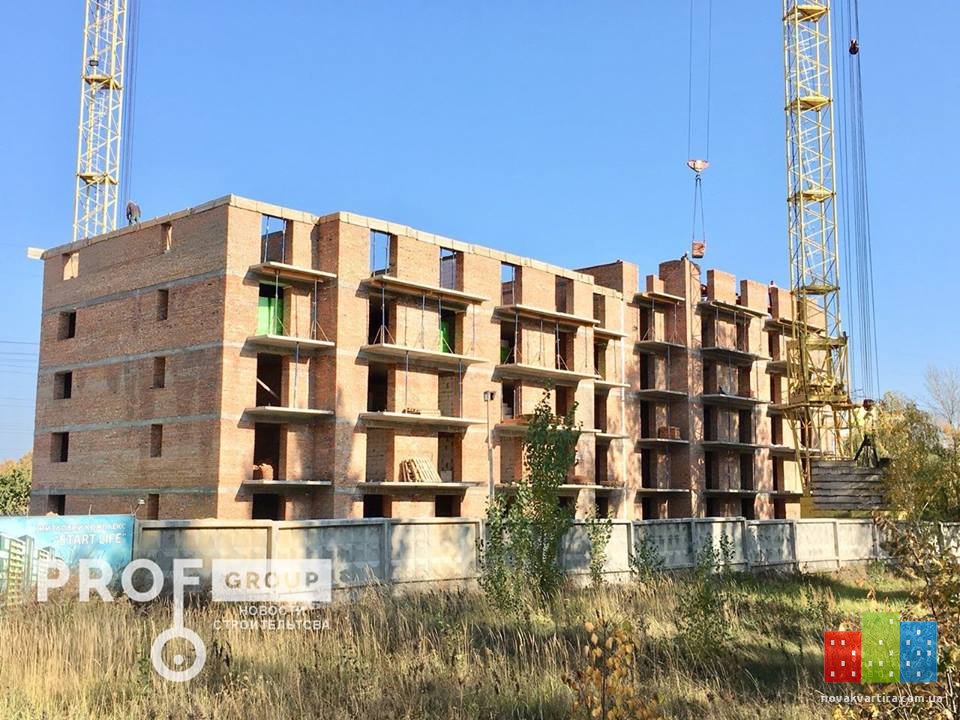

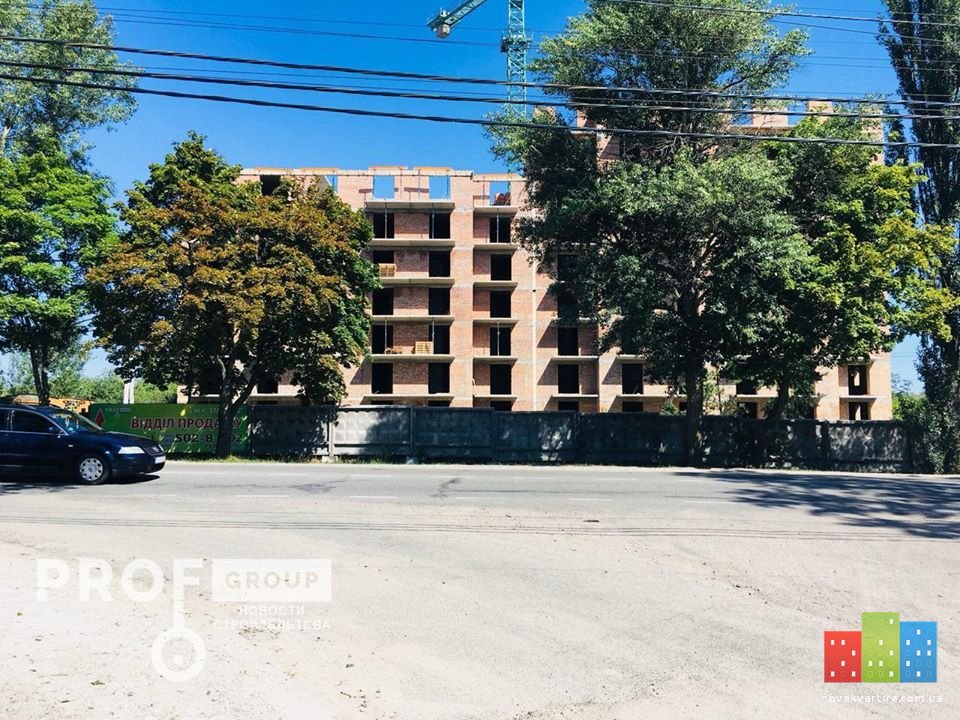

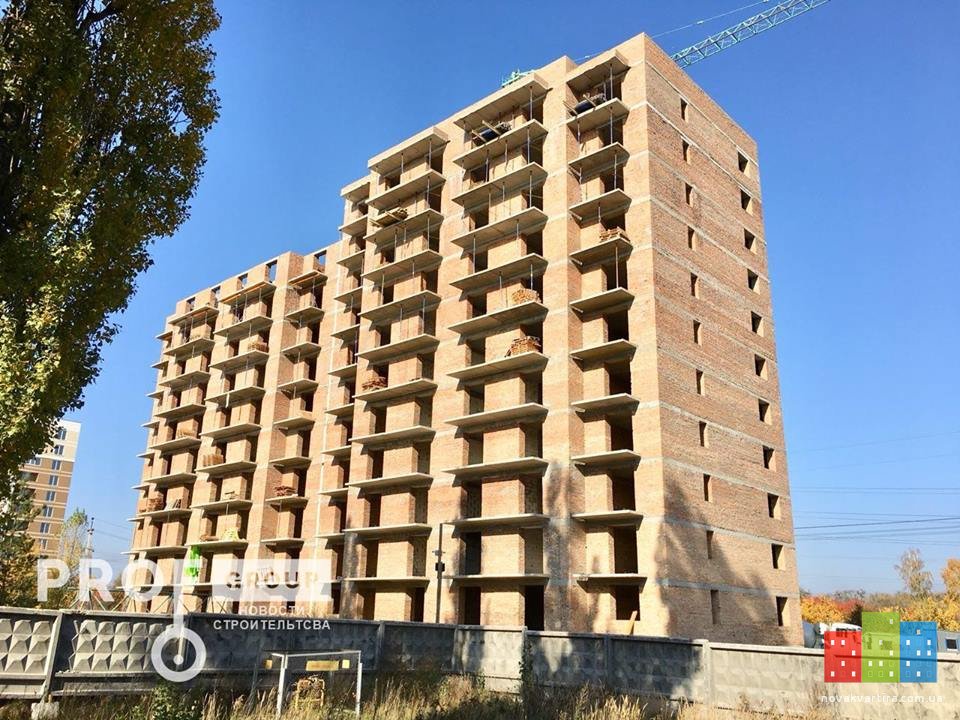

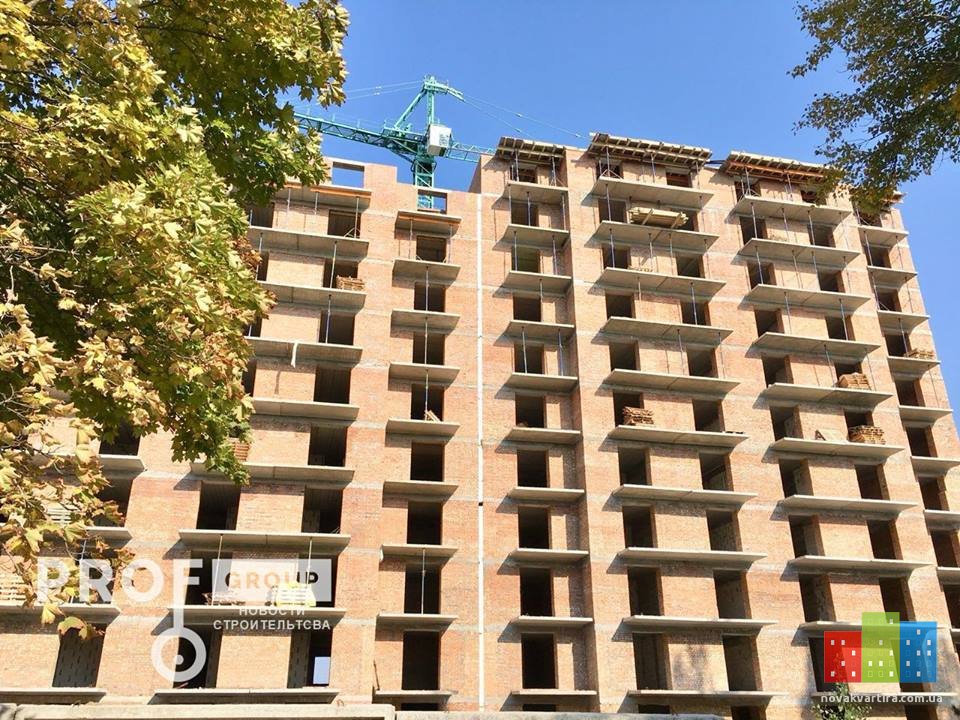

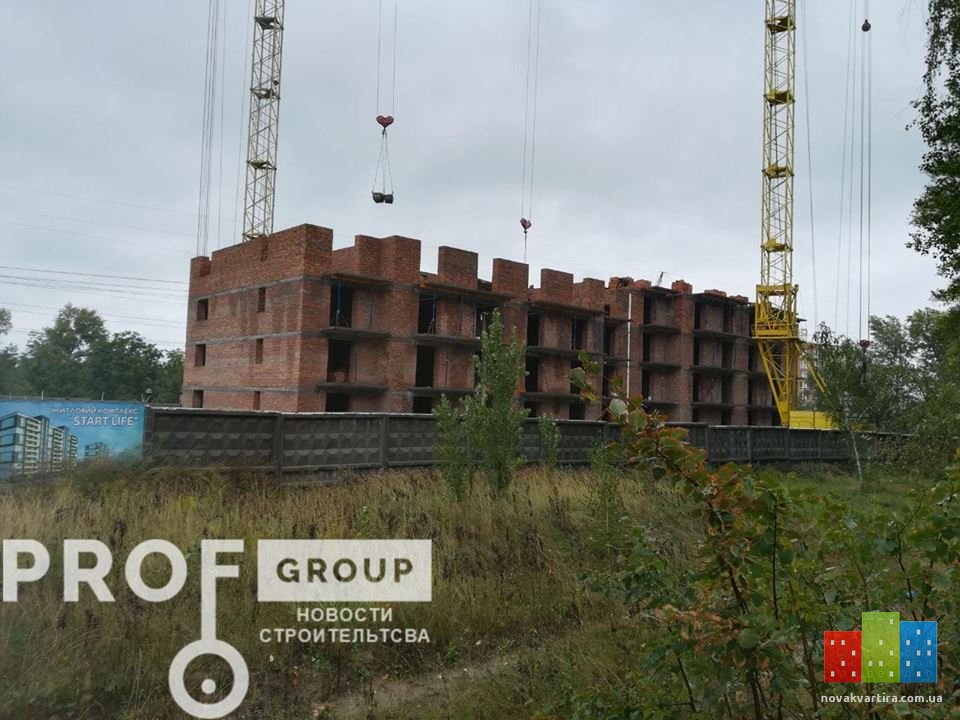

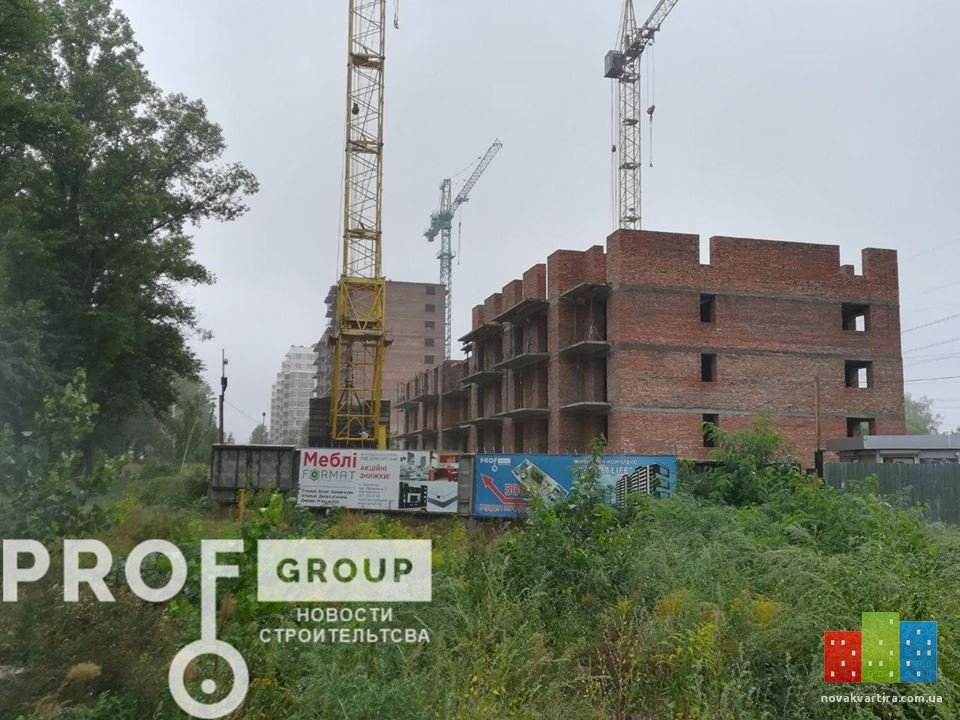

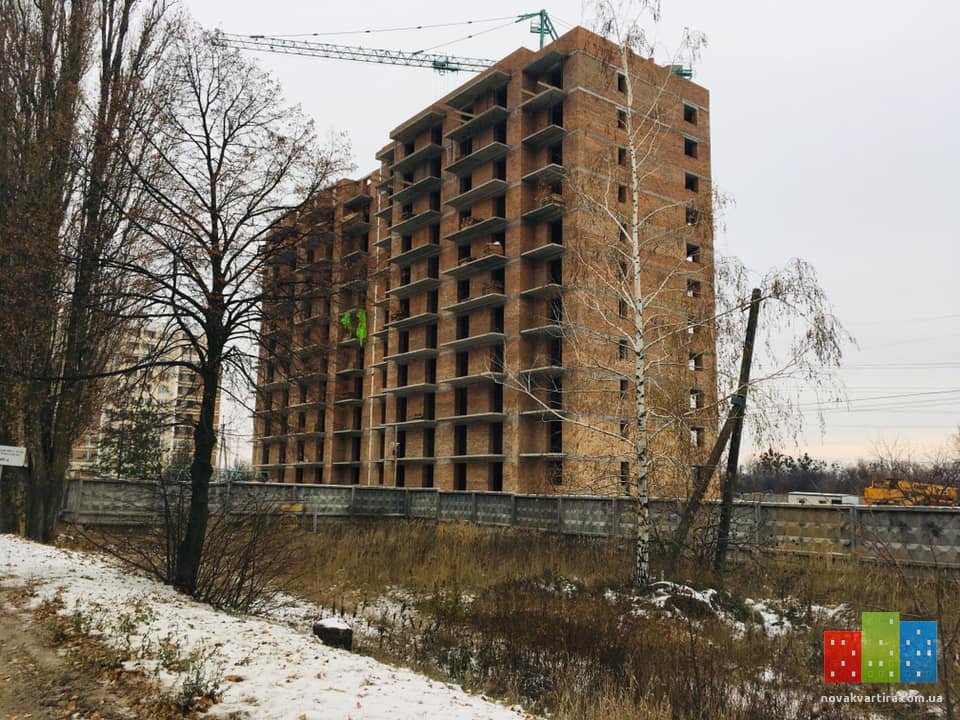

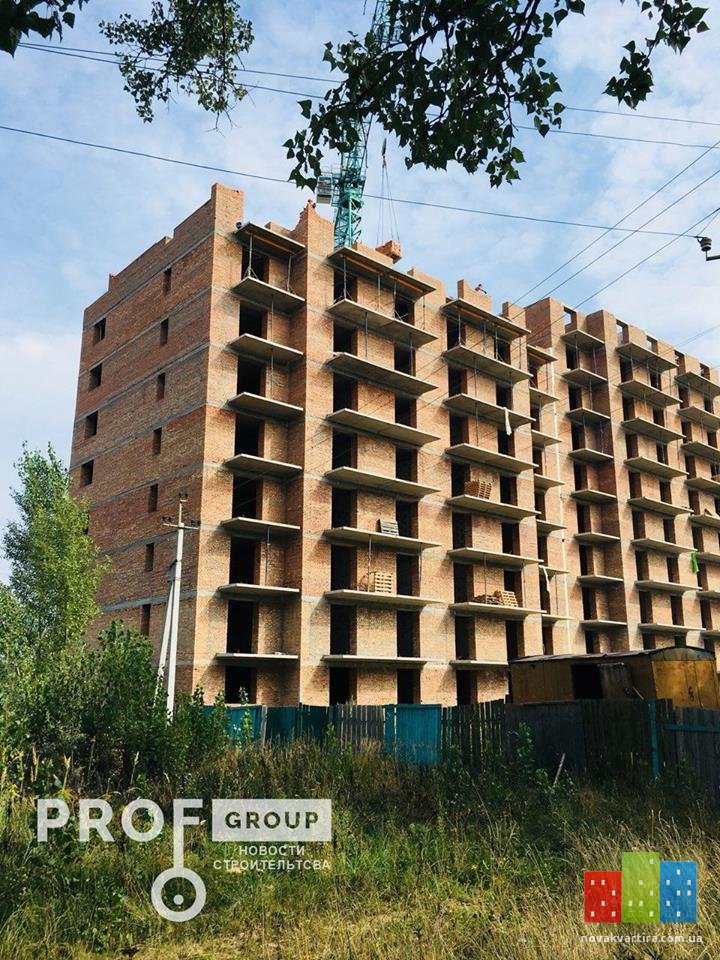

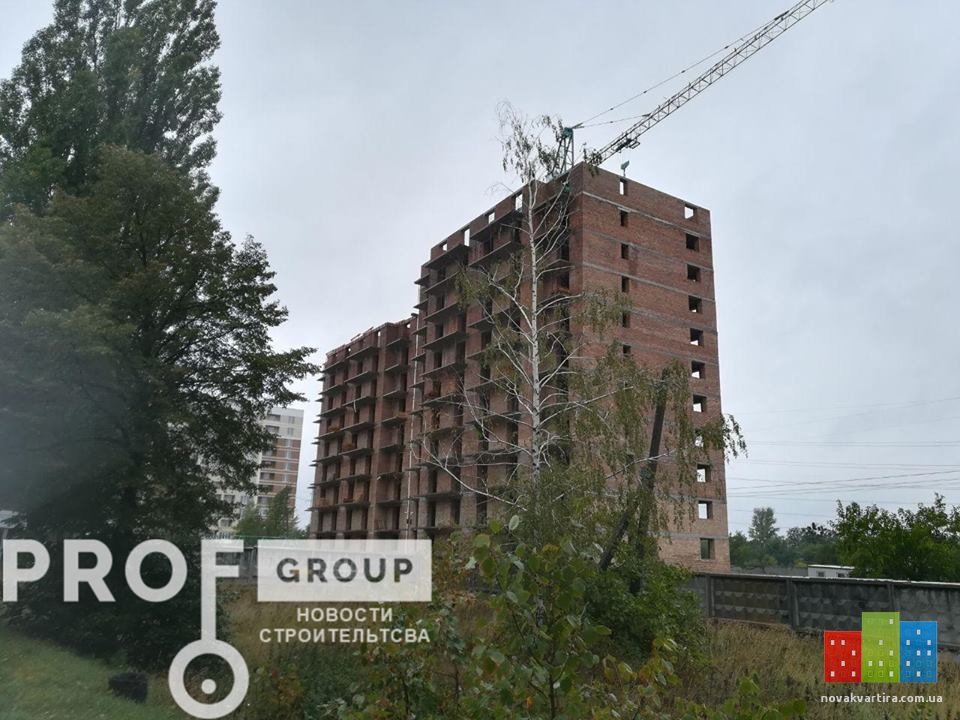

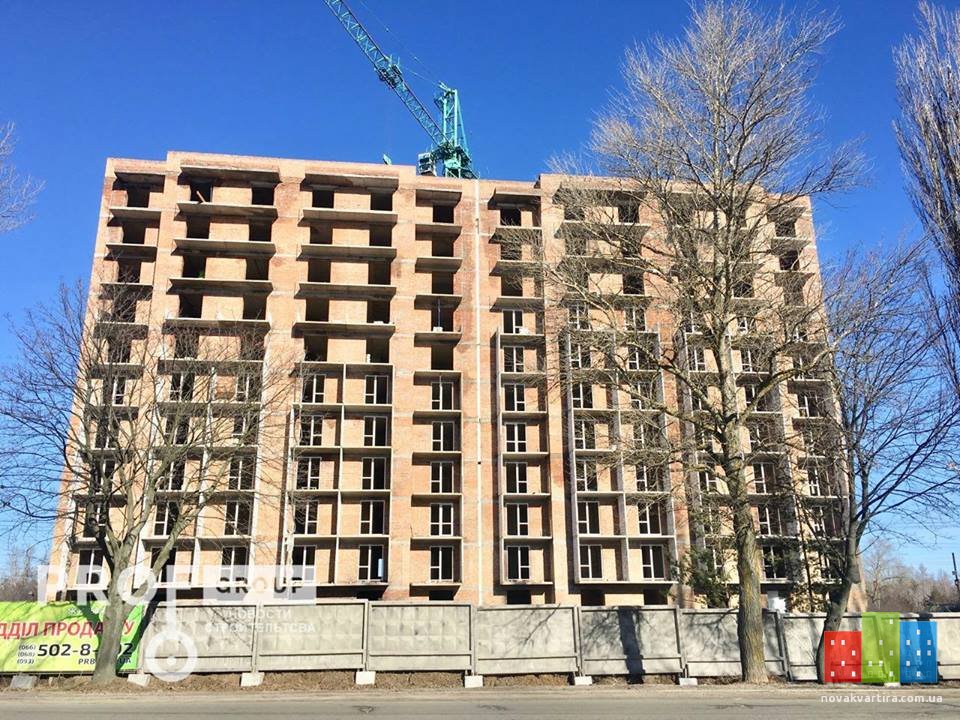

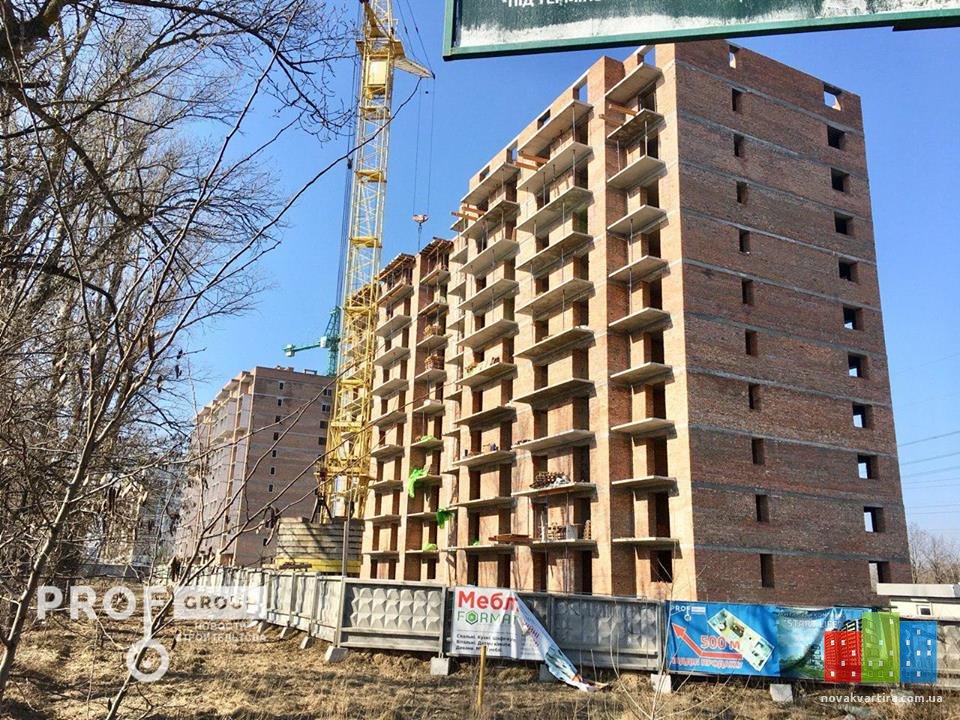

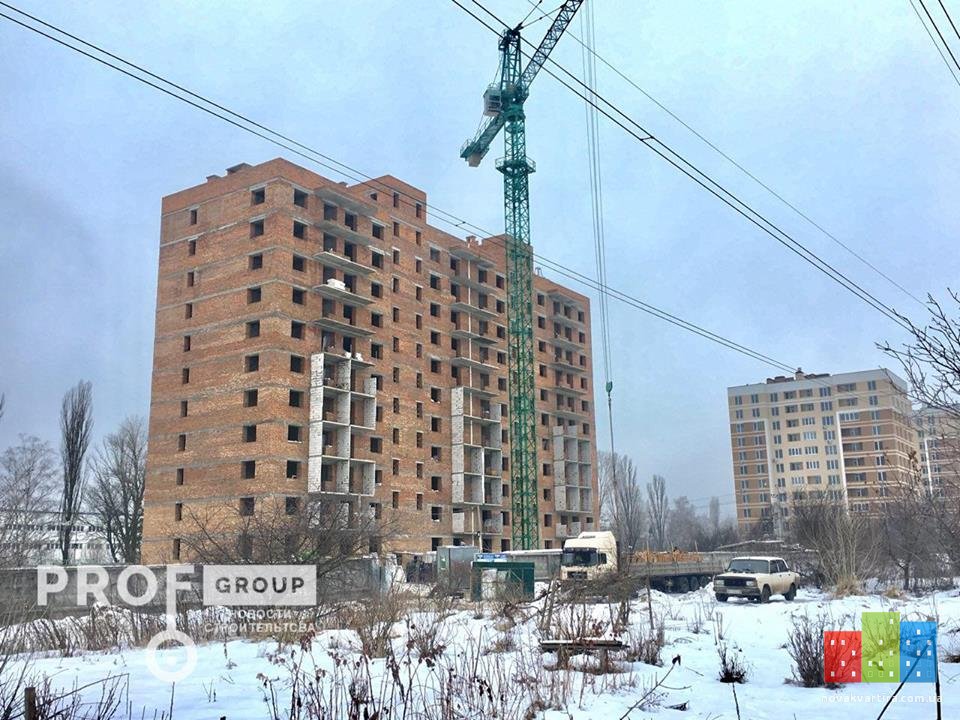

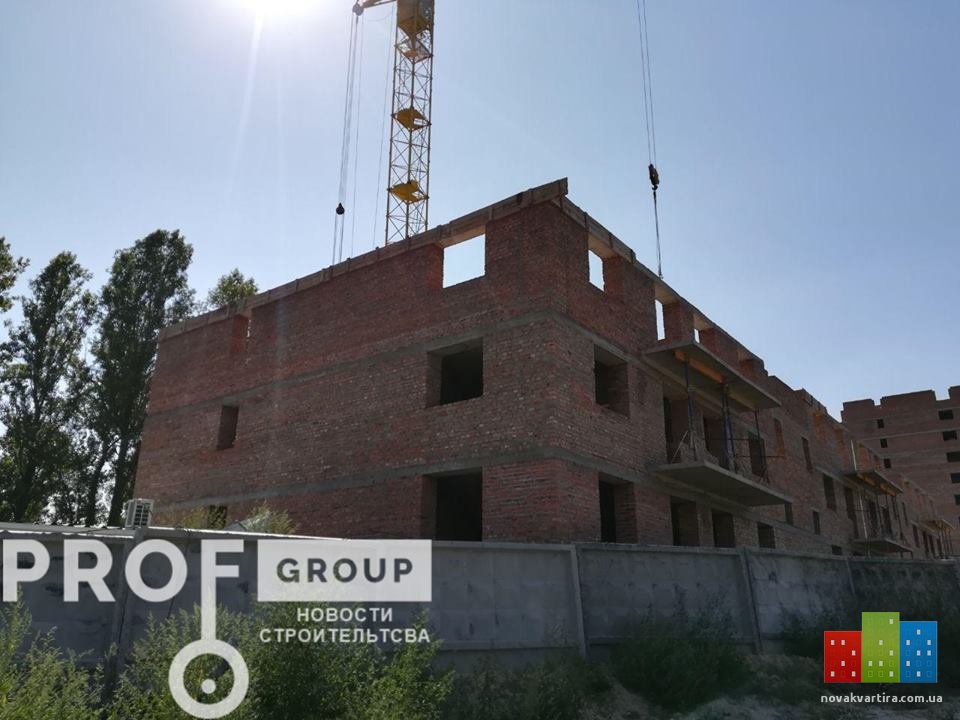

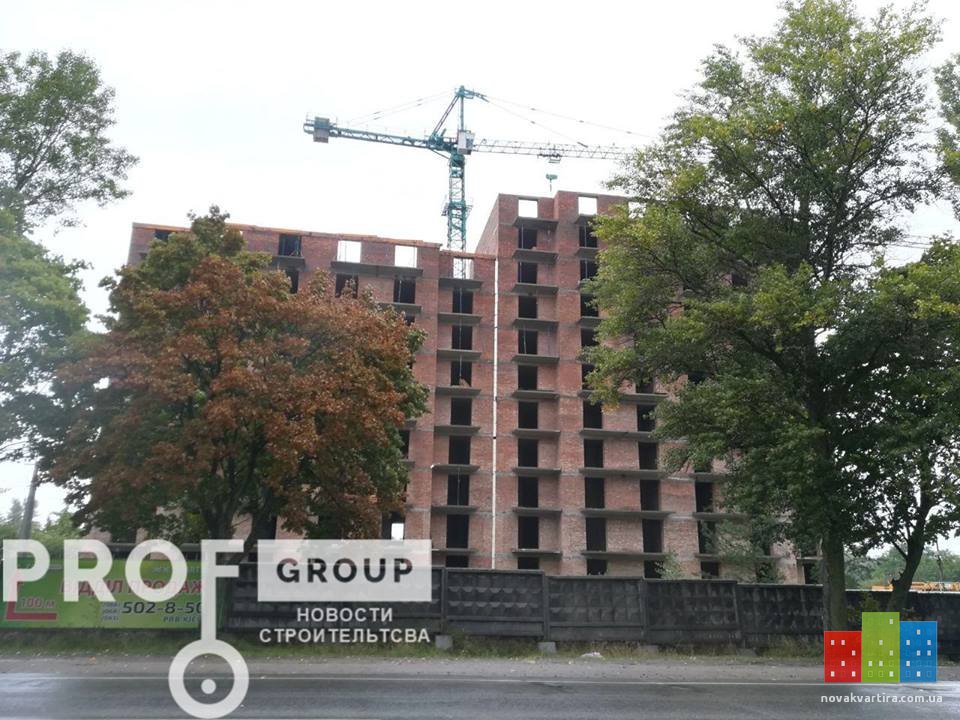

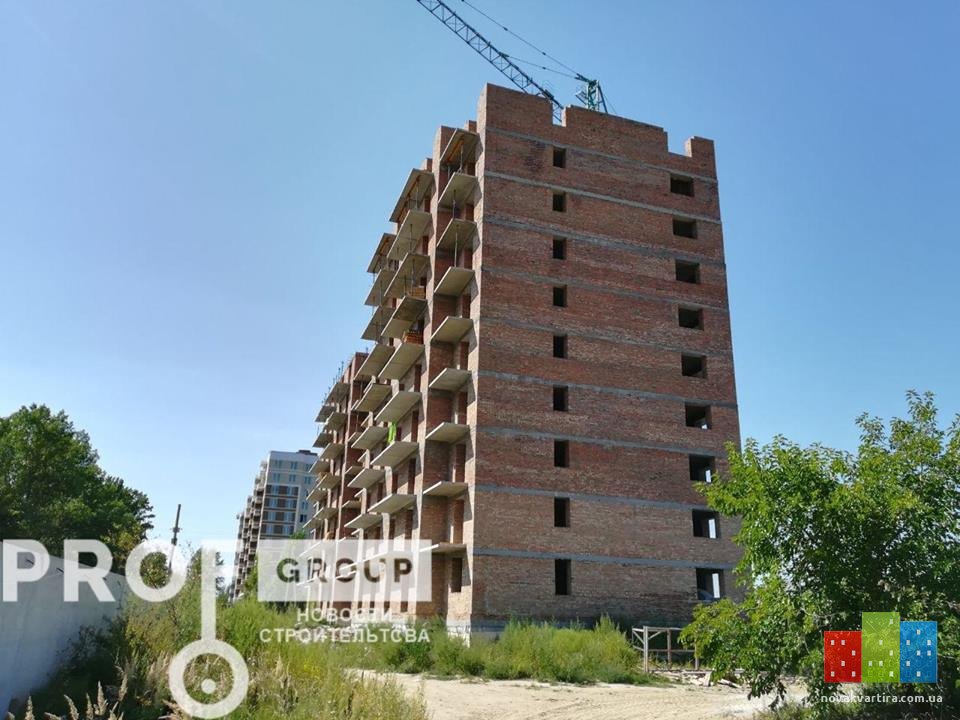

ЖК "Start Life", Вышгород, ул.Шолуденко,20

Тема в разделе "Вышгородский район", создана пользователем ЖК Start Life, 31 авг 2017.

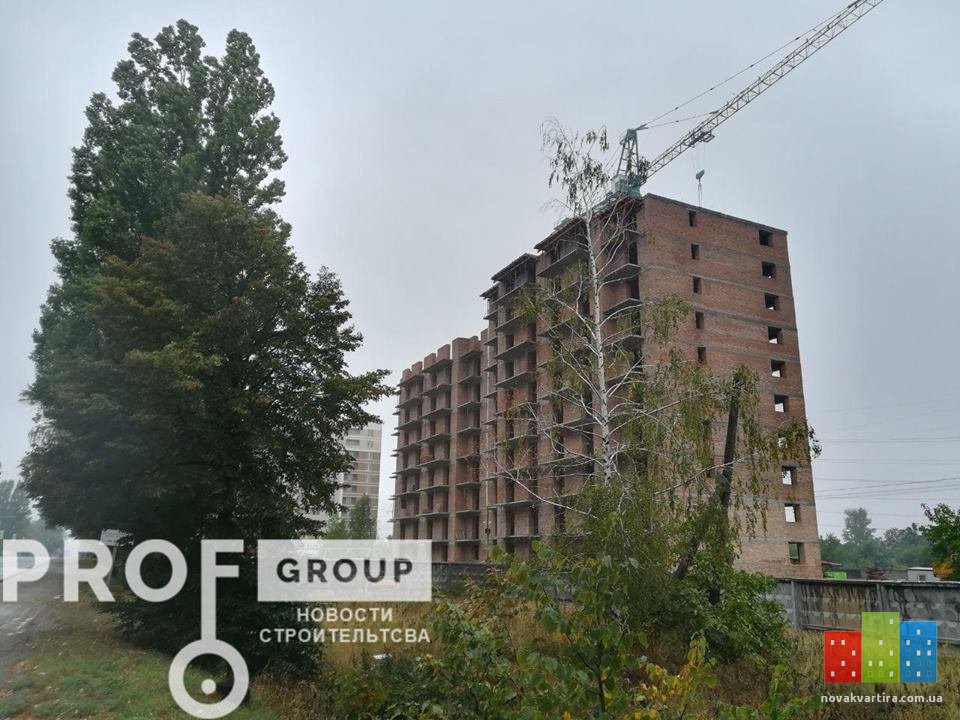

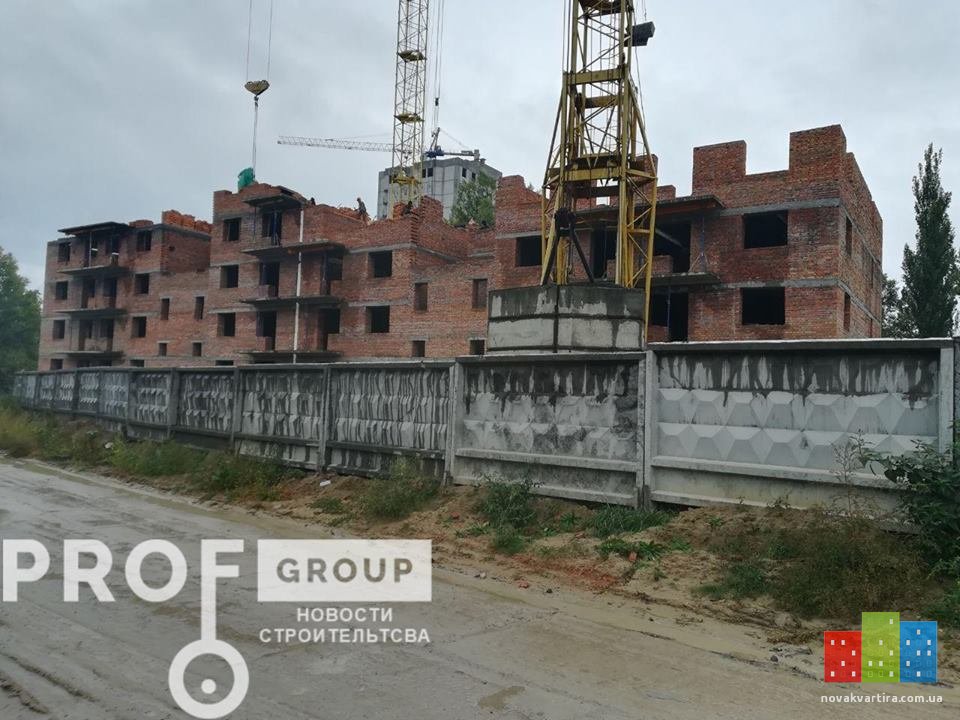

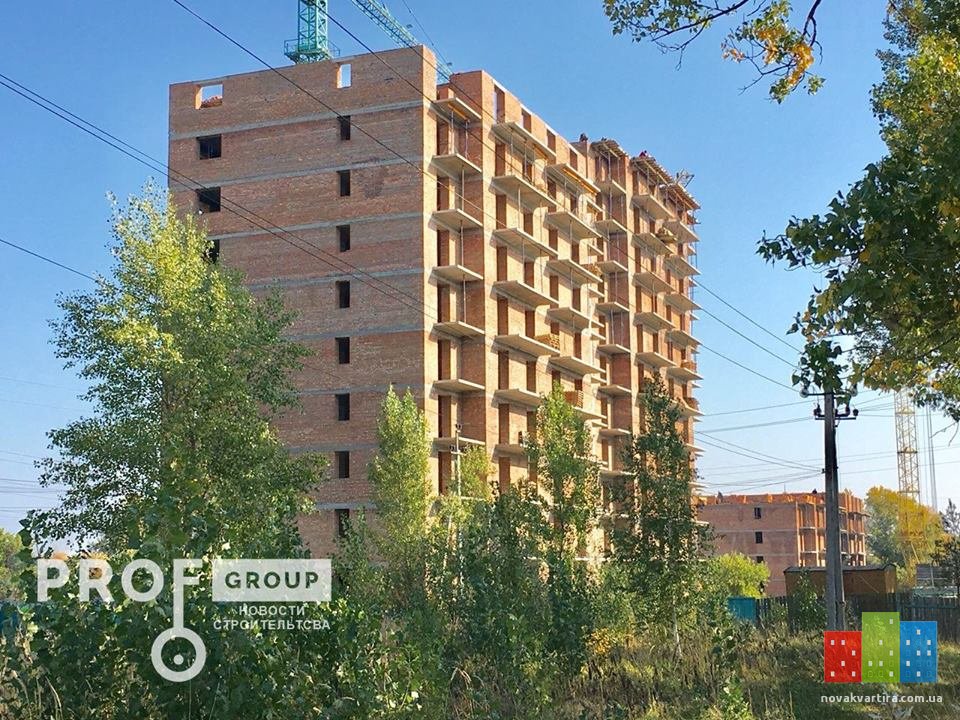

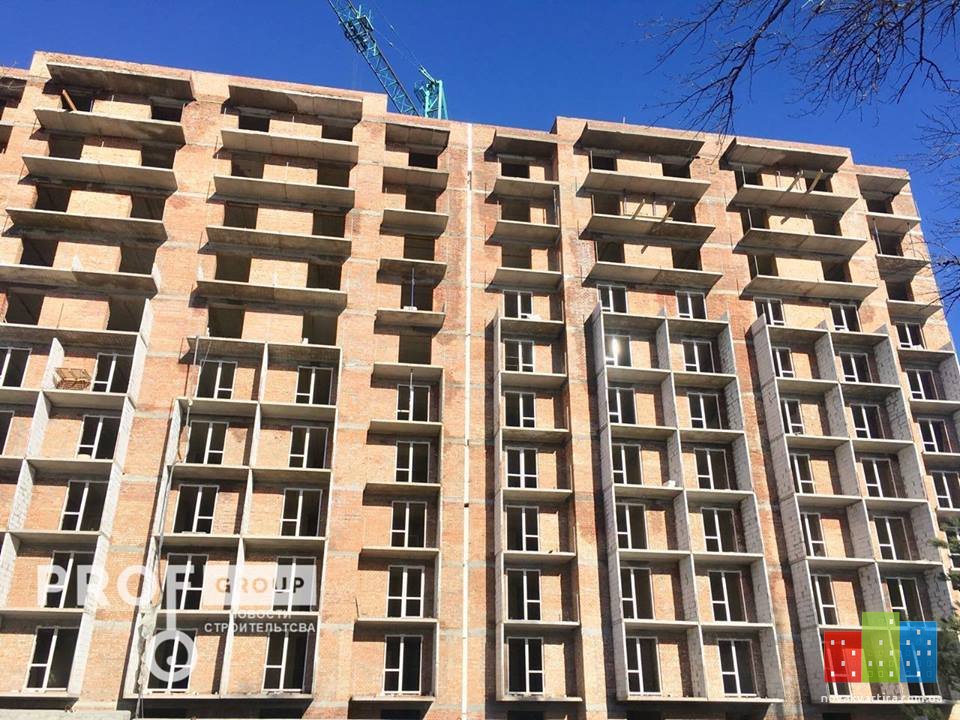

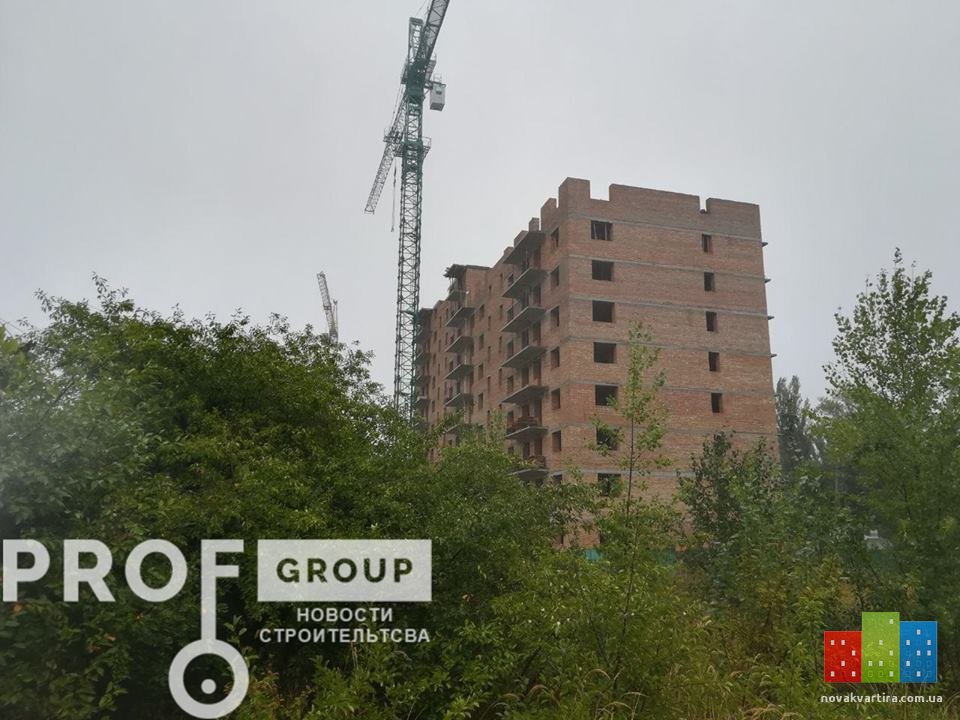

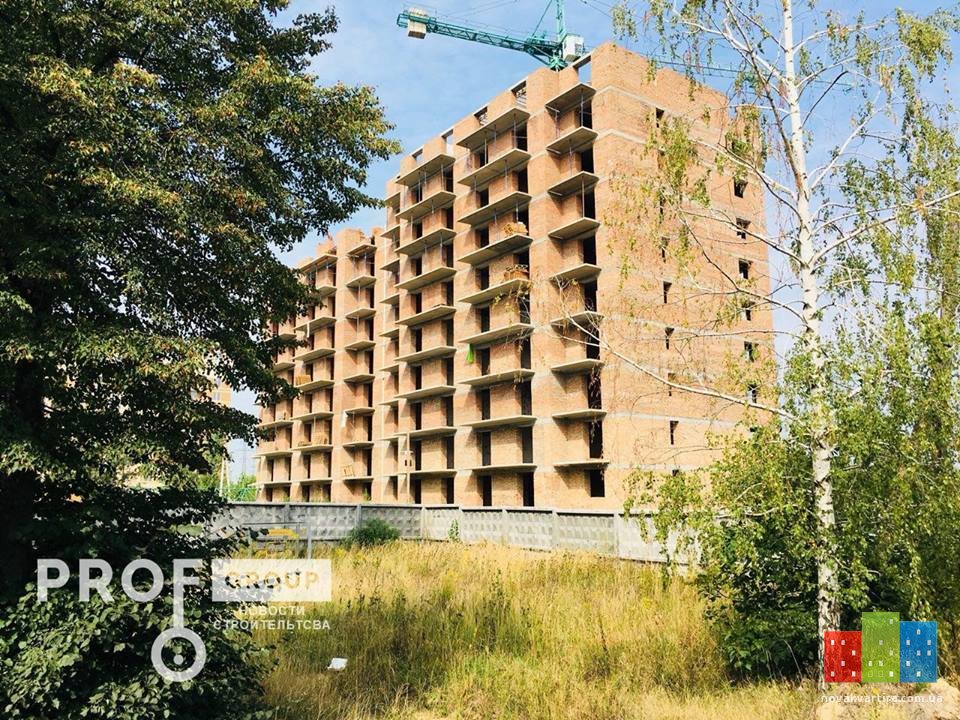

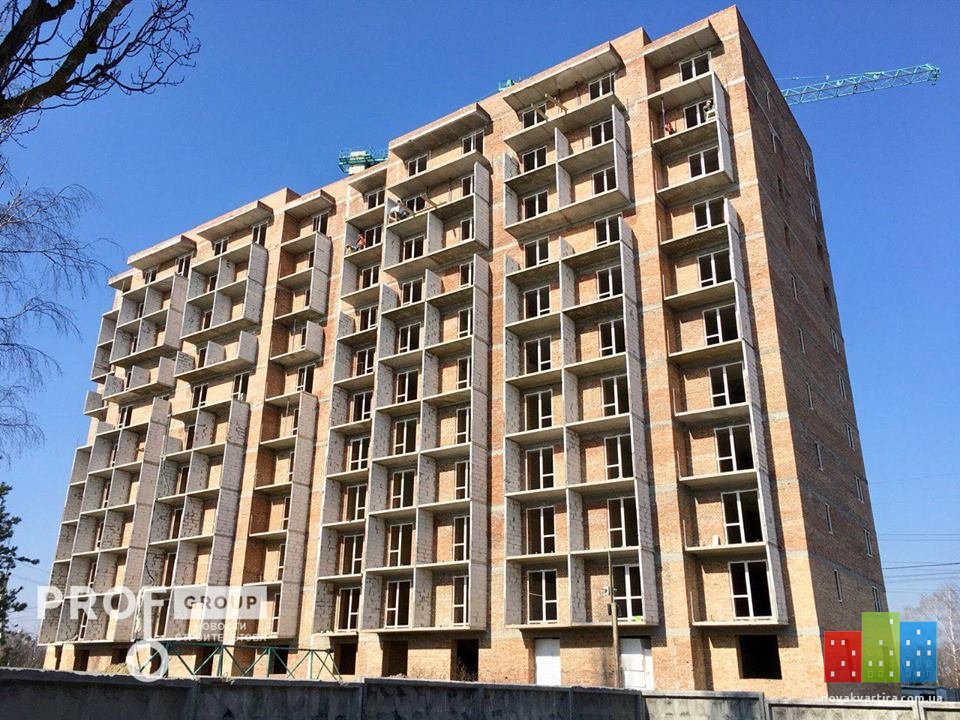

  1. Новости строительства ЖК «Start Life» на 06.08.2018г.

    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - завершены работы по кладке кирпича 9-го этажа.
    - подготовительные работы по монтажу армопояса 9-го этажа.

    Парадное №2:
    - завершены работы по кладке кирпича 7-го этажа.
    - завершены работы по монтажу армопояса 7-го этажа.
    - ведутся подготовительные работы по монтажу плит перекрытия 7-го этажа

    Секция №1 сдача 4 кв. 2019 года.

    Парадное №1:
    - ведутся подготовительные работы по монтажу плит перекрытия 3-го этажа;
    - завершены работы по монтажу армопояса 3-го этажа.

    Парадное №2:
    - завершены работы по кладке кирпича 3-го этажа.
    - продолжаются работы по монтажу армопояса 3-го этажа.

    С уважением, Prof-Group!

    Вложения:

  2. Новости строительства ЖК «Start Life» на 27.08.2018г.

    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - продолжаются работы по кладке кирпича 10-го этажа.

    Парадное №2:
    - завершены работы по монтажу армопояса 8-го этажа.
    - ведутся подготовительные работы для монтажа плит перекрытия 8-го этажа.

    Секция №1 сдача 4 кв. 2019 года.

    Парадное №1:
    - ведутся работы по монтажу плит перекрытия 3-го этажа;

    Парадное №2:
    - ведутся работы по монтажу плит перекрытия 3-го этажа.

    С уважением, Prof-Group!

    Вложения:

  3. Новости строительства ЖК «Start Life» на 03.09.2018г.

    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - завершены работы по кладке кирпича 10-го этажа;
    - ведутся подготовительные работы по монолитном перекрытию.

    Парадное №2:
    - завершены работы по монтажу армопояса 8-го этажа.
    - завершены работы для монтажа плит перекрытия 8-го этажа;
    - ведутся работы по кладке кирпича 9-го этажа.

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - продолжаются работы по монтажу плит перекрытия 3-го этажа;
    -ведутся работы по кладке кирпича 4-го этажа.

    Парадное №2:
    - продолжаются работы по монтажу плит перекрытия 3-го этажа.

    С уважением, Prof-Group!

    Вложения:

  4. Новости строительства ЖК «Start Life» на 10.09.2018г.

    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - ведутся работы по кладке кирпича 11-го этажа;
    - завершены подготовительные работы по монолитном перекрытию.

    Парадное №2:
    - завершены работы по кладке кирпича 9-го этажа;
    - ведутся подготовительные работы по монтажу армопояса на 9-ом этаже.

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по кладке кирпича 4-го этажа;
    - ведутся подготовительные работы по монтажу армопояса на 4-ом этаже;

    Парадное №2:
    - завершены работы по монтажу плит перекрытия 3-го этажа;
    - ведутся работы по кладке кирпича 4-го этажа.

    С уважением, Prof-Group!

    Вложения:

  5. Новости строительства ЖК «Start Life» на 17.09.2018г.

    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - ведутся работы по кладке кирпича 11-го этажа;
    - завершены работы по монолитному перекрытию 10 этажа.

    Парадное №2:
    - завершены работы по монтажу армопояса на 9-ом этаже.
    - ведутся подготовительные работы по монтажу плит перекрытия.

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по кладке кирпича 4-го этажа;
    - ведутся работы по монтажу армопояса на 4-ом этаже;

    Парадное №2:
    - продолжаются работы по кладке кирпича 4-го этажа.

    С уважением, Prof-Group!

    Вложения:

  6. Новости строительства ЖК «Start Life» на 24.09.2018г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - завершены работы по кладке кирпича 11-го этажа;
    - ведутся подготовительные работы по монтажу монолитного перекрытия 11-го этажа;
    Парадное №2:
    - завершены работы по монтажу армопояса на 9-ом этаже.
    - завершены подготовительные работы по монтажу плит перекрытия.
    - ведутся подготовительные работы по кладке кирпича 10-го этажа;
    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по кладке кирпича 4-го этажа;
    - завершены работы по монтажу армопояса на 4-ом этаже;
    - завершены работы по монтажу плит перекрытия 4-го этажа;
    Парадное №2:
    - завершены работы по кладке кирпича 4-го этажа.
    - ведутся подготовительные работы по монтажу армопояса 4-го этажа.
    С уважением, Prof-Group!

    Вложения:

  7. Новости строительства ЖК «Start Life» на 08.10.2018г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - продолжаются работы по монтажу монолитного перекрытия 11-го этажа.
    Парадное №2:
    - продолжаются работы по кладке 10-го этажа.

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по кладке 5-го этажа;
    - ведутся подготовительные работы по монтажу армопояса 5-го этажа.
    Парадное №2:
    - завершены работы по монтажу плиты перекрытия 4-го этажа;
    - ведутся работы по кладке кирпича 5-го этажа.

    С уважением, Prof-Group!

    Вложения:

  8. Новости строительства ЖК «Start Life» на 22.10.2018г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - продолжаются работы по кирпичной кладке парапетов и машинного отделения.
    - ведутся подготовительные работы по штукатурке.

    Парадное №2:
    - ведутся работы по монолитному перекрытию 10-го этажа.

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - ведутся работы по кладке кирпича 6-го этажа;

    Парадное №2:
    - завершены работы по монтажу армопояса 5-го этажа;
    - ведутся работы по монолитному перекрытию 5-го этажа.
    С уважением, Prof-Group!

    Вложения:

  9. Новости строительства ЖК «Start Life» на 19.11.2018г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - приостановлены штукатурные работы в связи с погодными условиями.
    Парадное №2:
    - ведутся работы для монтажа монолитной плиты перекрытия 11-го этажа;
    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по кладке кирпича 7-го этажа;
    - ведутся подготовительные работы для монтажа армопояса 7-го этажа;
    Парадное №2:
    - ведутся работы по кладке кирпича 7-го этажа;
    С уважением, Prof-Group!

    Вложения:

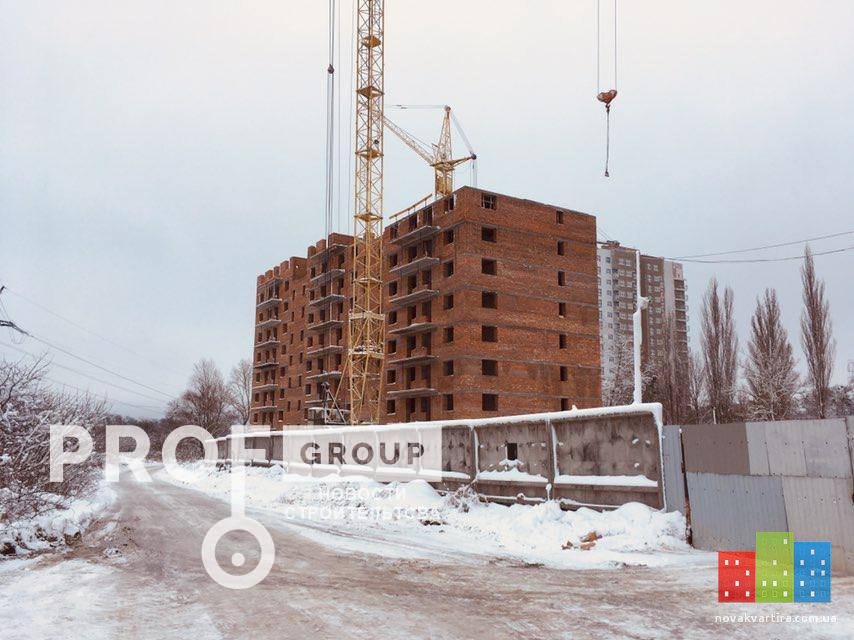

  10. Новости строительства ЖК «Start Life» на 03.12.2018г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - приостановлены штукатурные работы в связи с погодными условиями;
    - завершены работы по монтажу межкомнатных перегородок;
    Парадное №2:
    - ведутся работы по кладке кирпича машинного отделения, парапетов и котельни;
    - продолжаются работы по монтажу межкомнатных перегородок;
    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по монтажу вент-каналов 5-го этажа;
    - заврешены работы по кирпичной кладке 8-го этажа;
    Парадное №2:
    - ведутся подготовительные работы по монтажу армопояса 8-го этажа;
    - ведутся работы по кладке кирпича 8-го этажа;- ведутся работы по монтажу внутренних перегородок поквартирно на 6-ом этаже;
    - ведутся работы по монтажу вент-каналов 6-го этажа;
    С уважением, Prof-Group!

  11. Новости строительства ЖК «Start Life» на 17.12.2018г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - приостановлены штукатурные работы в связи с погодными условиями;
    Парадное №2:
    - завершаются работы по кладке кирпича машинного отделения, парапетов и котельной;
    - продолжаются работы по монтажу межкомнатных перегородок 11-го этажа.
    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по монтажу вент-каналов 6-го этажа;
    - ведутся работы по монтажу вент-каналов 7-го этажа;
    - завершены работы по кладке кирпича 9-го этажа;
    - продолжаются работы по армопоясу 9-го этажа.
    Парадное №2:
    - завершены работы по монтажу внутренних перегородок поквартирно на 7-ом этаже;
    - завершены работы по монтажу вент-каналов 7-го этажа;
    - завершены работы по монтажу плит перекрытия 8-го этажа.
    С уважением, Prof-Group!

    Вложения:

  12. Новости строительства ЖК «Start Life» на 24.12.2018г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - приостановлены штукатурные работы в связи с погодными условиями;
    Парадное №2:
    - завершены работы по кладке кирпича машинного отделения, парапетов и котельной;
    - продолжаются работы по монтажу межкомнатных перегородок 11-го этажа.
    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по монтажу вент-каналов 6-го этажа;
    - ведутся работы по монтажу вент-каналов 7-го этажа;
    - завершены работы по кладке кирпича 9-го этажа;
    - завершены работы по армопоясу 9-го этажа.
    - ведутся работы по монтажу плит перекрытия 9-го этажа;
    Парадное №2:
    - ведутся работы по монтажу внутренних перегородок поквартирно на 8-ом этаже;
    - ведутся работы по монтажу вент-каналов 8-го этажа;
    - завершены работы по кладке кирпича 9-го этажа;
    С уважением, Prof-Group!

    Вложения:

  13. Новости строительства ЖК «Start Life» на 04.02.2019 г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - ведутся работы по монтажу ограждений и кладке газоблока на балконах (2 этаж) ;
    - ведутся подготовительные работы по монтажу ограждений и кладке газоблока на балконах (3-4 этаж);
    Парадное №2:
    - подготовительные работы по монтажу окон;
    - ведутся работы по монтажу ограждений и кладке газоблока на балконах (2 этаж);
    -ведутся подготовительные работы по монтажу ограждений и кладке газоблока на балконах (3-4 этаж);
    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по кладке кирпича 10-го этажа;
    -продолжаются работы по монтажу монолитной плиты перекрытия 10-го этажа;
    Парадное №2:
    - завершены работы по монтажу плит перекрытия 9-го этажа;
    - завершены работы по кладке кирпича 10-го этажа;
    С уважением, Prof-Group!

    Вложения:

  14. Новости строительства ЖК «Start Life» на 11.02.2019 г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - ведутся работы по монтажу ограждений и кладке газоблока на балконах (6-7 этаж) ;
    - ведутся работы по монтажу окон;
    Парадное №2:
    - подготовительные работы по монтажу окон;
    - ведутся работы по монтажу ограждений и кладке газоблока на балконах (6-7 этаж);
    - ведутся работы по монтажу окон;

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - ведутся работы по монтажу монолитной плиты перекрытия 10-го этажа;
    - ведутся работы по кладке кирпича на 11 этаже;
    Парадное №2:
    - завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;
    - ведутся работы по кладке кирпича на 11 этаже;
    С уважением, Prof-Group!

    Вложения:

  15. Новости строительства ЖК «Start Life» на 18.02.2019 г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - ведутся работы по монтажу ограждений и кладке газоблока на балконах (8 этаж) ;
    - ведутся работы по монтажу окон;
    - ведутся работы по монтажу входных групп;
    Парадное №2:
    - ведутся работы по монтажу ограждений и кладке газоблока на балконах (6-7 этаж);
    - ведутся работы по монтажу окон;

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;
    - завершаются работы по кладке кирпича на 11 этаже;
    Парадное №2:
    - ведутся работы по монтажу монолитной плиты перекрытия 10-го этажа;
    - ведутся работы по монтажу вент-каналов;
    С уважением, Prof-Group!

    Вложения:

  16. Новости строительства ЖК «Start Life» на 25.02.2019 г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - продолжаются работы по монтажу ограждений и кладке газоблока на балконах (поэтажно) ;
    - ведутся работы по монтажу окон;
    - ведутся работы по монтажу входных групп;
    - ведутся работы по монтажу устройства крыши с утеплением;
    Парадное №2:
    - ведутся работы по монтажу ограждений и кладке газоблока на балконах (поэтажно);
    - ведутся работы по монтажу окон;
    - ведутся работы по монтажу устройства крыши с утеплением;

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
    Парадное №2:
    - завершаются работы по монтажу монолитной плиты перекрытия 10-го этажа;
    - завершаются работы по монтажу вент-каналов;
    - ведутся работы по монтажу внутренних перегородок поквартирно.
    С уважением, Prof-Group!

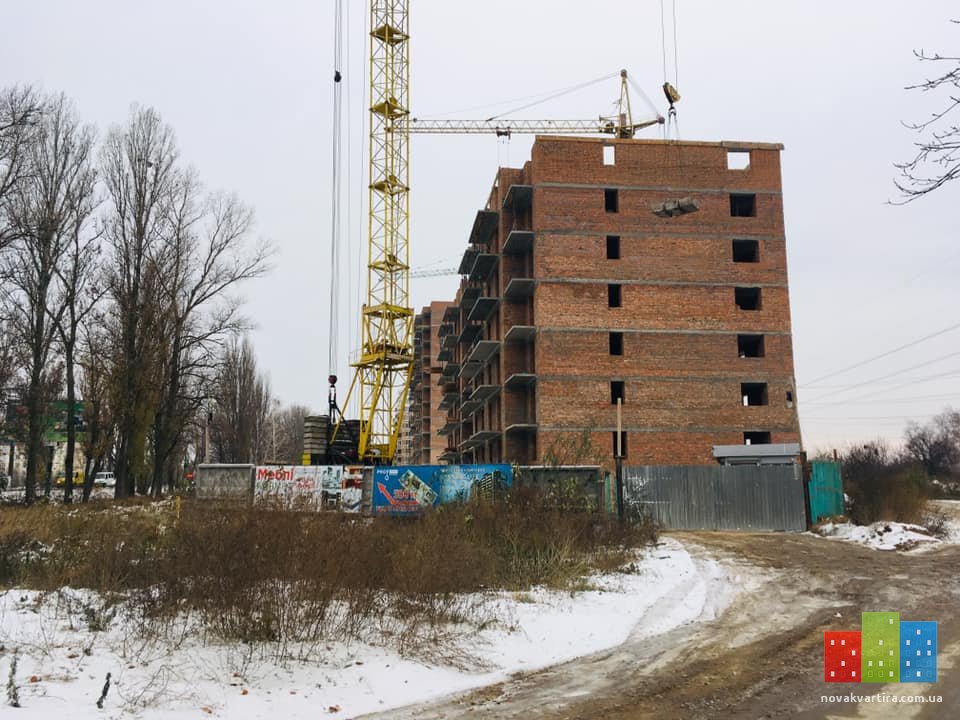

    Вложения:

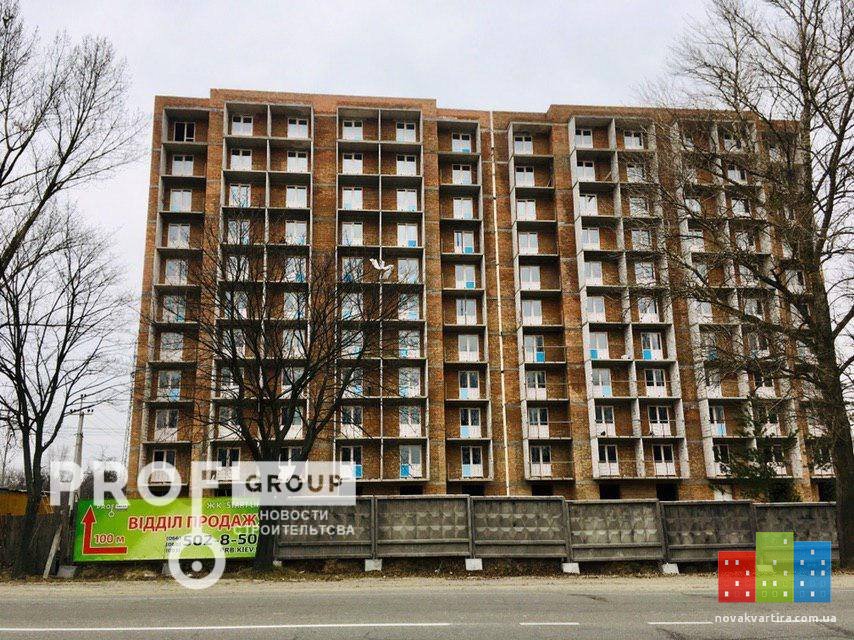

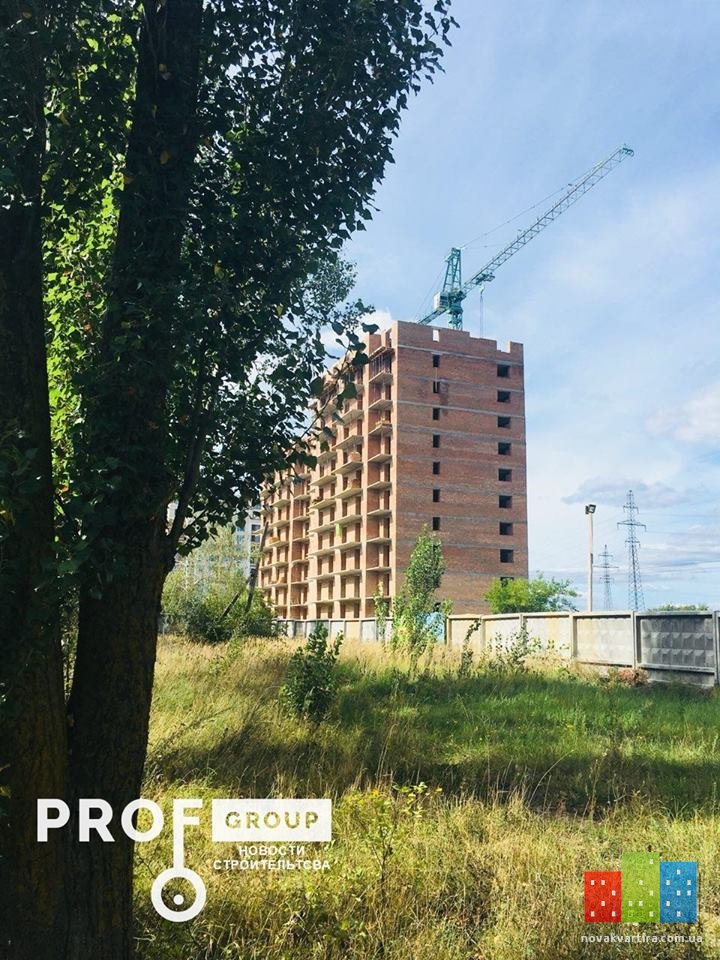

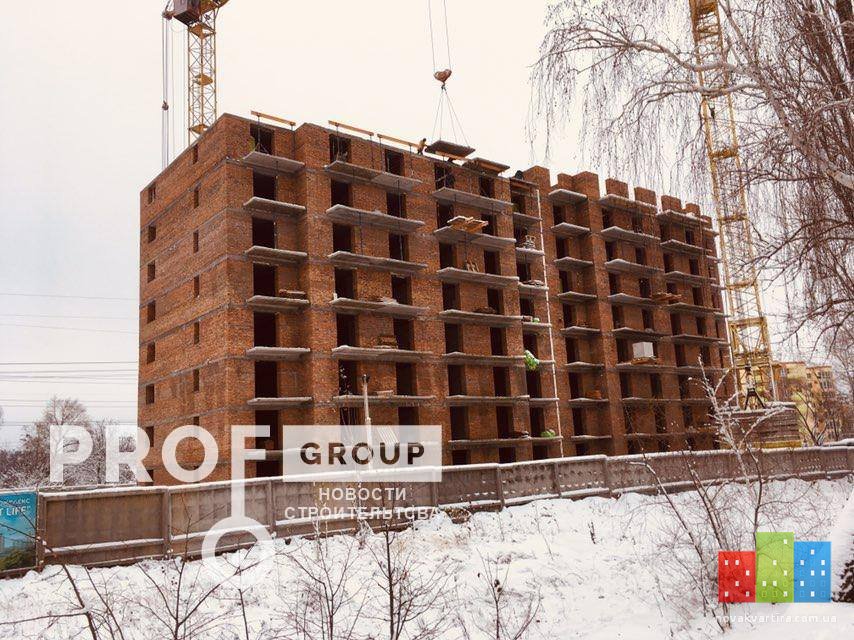

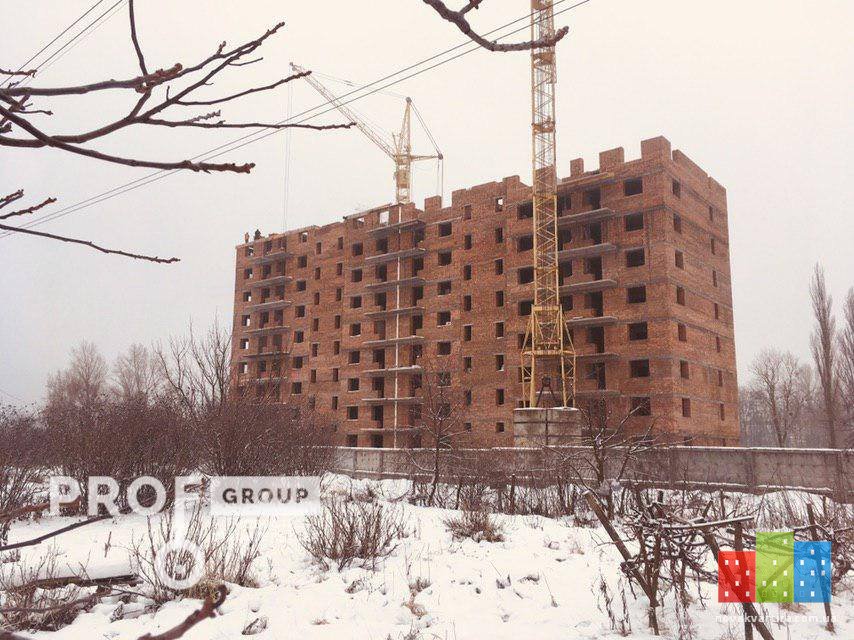

  17. Новости строительства ЖК «Start Life» на 04.03.2019 г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - завершаются работы по монтажу ограждений и кладке газоблока на балконах (поэтажно) ;
    - ведутся работы по монтажу окон;
    - ведутся работы по монтажу входных групп;
    - ведутся работы по монтажу устройства крыши с утеплением;
    Парадное №2:
    - завершаются работы по монтажу ограждений и кладке газоблока на балконах (поэтажно);
    - ведутся работы по монтажу окон;
    - ведутся работы по монтажу устройства крыши с утеплением;

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
    Парадное №2:
    - завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;
    - ведутся работы по кладке кирпича 11-го этажа,
    - завершаются работы по монтажу вент-каналов;
    - ведутся работы по монтажу внутренних перегородок поквартирно.
    С уважением, Prof-Group!

    Вложения:

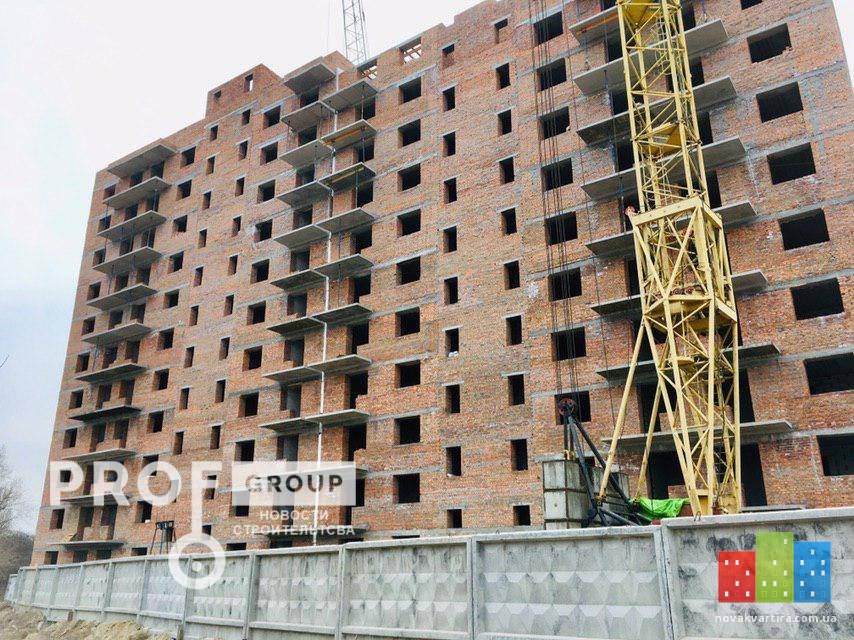

  18. Новости строительства ЖК «Start Life» на 11.03.2019 г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - завершены работы по монтажу ограждений и кладке газоблока на балконах (поэтажно) ;
    - ведутся работы по монтажу окон;
    - ведутся работы по монтажу входных групп;
    - ведутся работы по монтажу устройства крыши с утеплением;
    Парадное №2:
    - завершены работы по монтажу ограждений и кладке газоблока на балконах (поэтажно);
    - ведутся работы по монтажу окон;
    - ведутся работы по монтажу устройства крыши с утеплением;

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
    Парадное №2:
    - завершены работы по кладке кирпича 11-го этажа,
    - завершены работы по монтажу вент-каналов;
    - ведутся работы по монтажу внутренних перегородок поквартирно.
    С уважением, Prof-Group!

    Вложения:

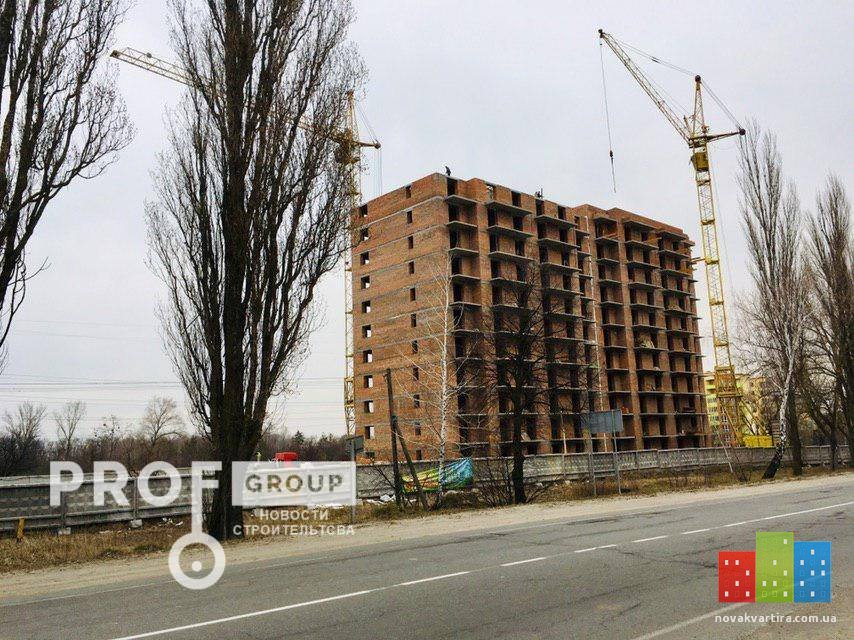

  19. Новости строительства ЖК «Start Life» на 18.03.2019 г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - завершены работы по монтажу окон;
    - ведутся работы по монтажу входных групп;
    - ведутся работы по монтажу устройства крыши с утеплением;
    - ведутся работы по монтажу штукатурки в местах общего пользования и поквартирно.
    Парадное №2:
    - завершены работы по монтажу окон;
    - ведутся работы по монтажу устройства крыши с утеплением;
    - ведутся работы по монтажу штукатурки в местах общего пользования и поквартирно.

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
    - ведутся работы по кладке парапетов, вент-каналов.
    Парадное №2:
    - ведутся работы по монтажу внутренних перегородок поквартирно.
    С уважением, Prof-Group!

    Вложения:

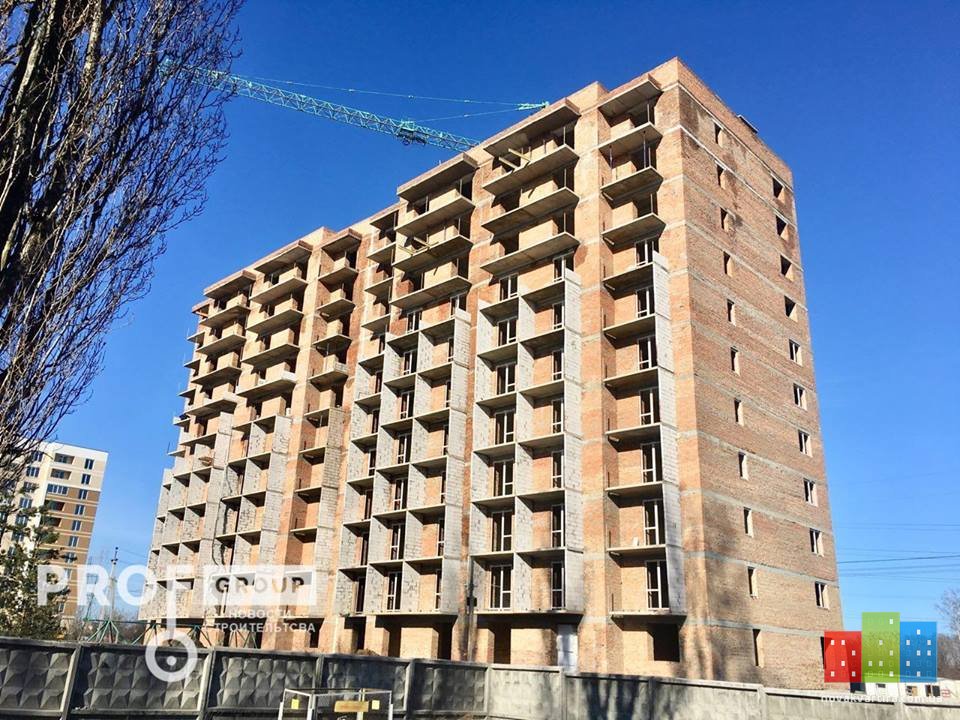

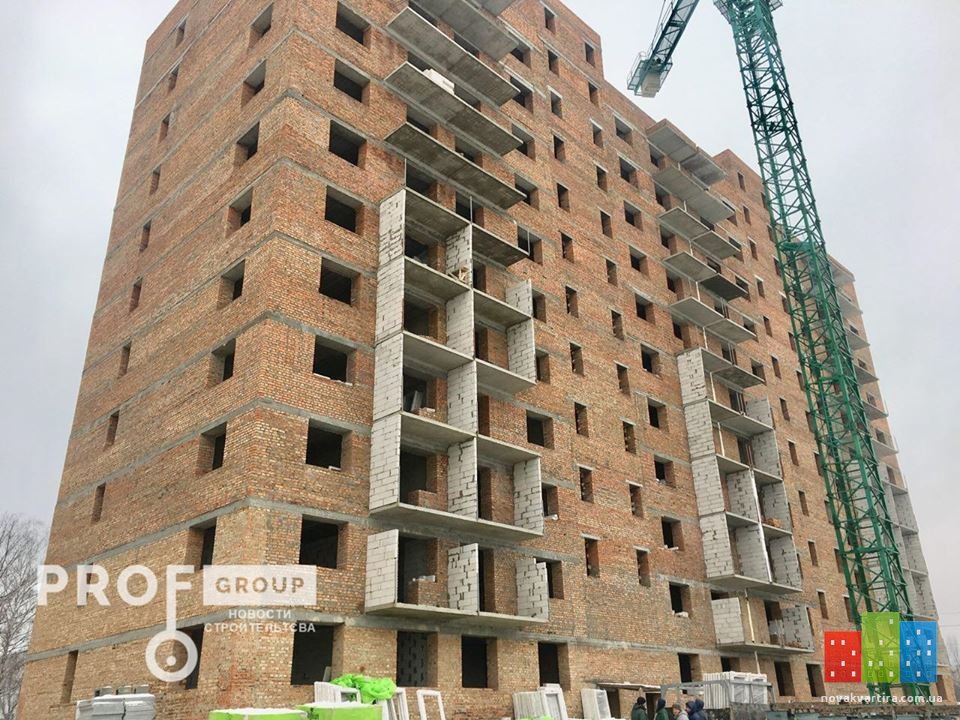

  20. Новости строительства ЖК «Start Life» на 25.03.2019 г.
    Секция № 2 сдача 1 кв. 2019 года.
    Парадное №1:
    - завершены работы по монтажу окон;
    - продолжаются работы по монтажу входных групп;
    - ведутся работы по монтажу гидроизоляции крыши;
    - продолжаются работы по монтажу штукатурки в местах общего пользования и поквартирно
    - ведутся сварочные работы по ограждению балконов
    Парадное №2:
    - завершены работы по монтажу окон;
    - ведутся работы по монтажу устройства крыши с утеплением;
    - ведутся работы по монтажу штукатурки в местах общего пользования и поквартирно
    - демонтаж крана

    Секция №1 сдача 4 кв. 2019 года.
    Парадное №1:
    - завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
    - завершены работы по кладке парапетов, вент-каналов
    Парадное №2:
    - ведутся работы по монтажу внутренних перегородок поквартирно
    - ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
    С уважением, Prof-Group!
