ЖК "Борисо-Глебский",г.Вышгород, ул. Школьная 73а

Тема в разделе "Вышгородский район", создана пользователем ЖК Борисо-Глебский, 16 май 2017.

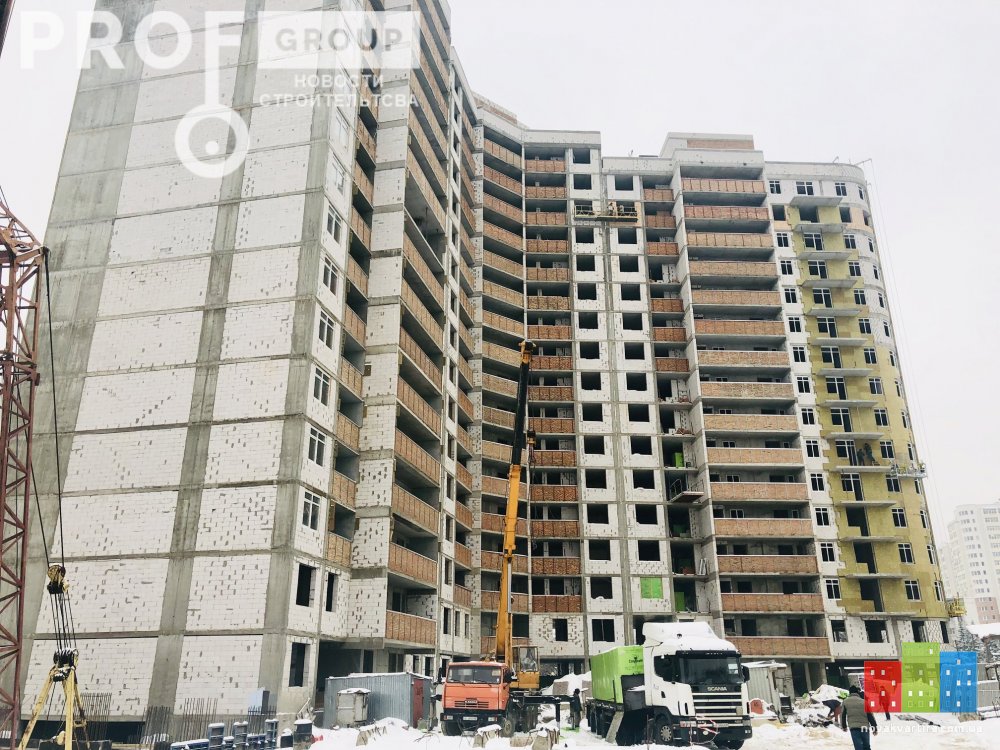

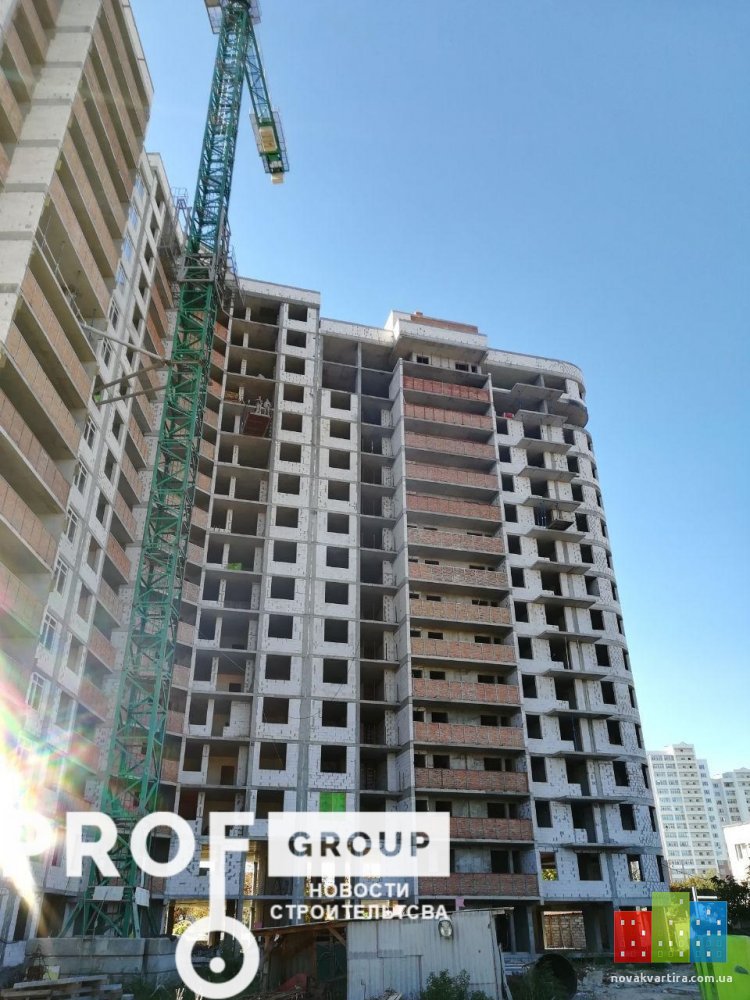

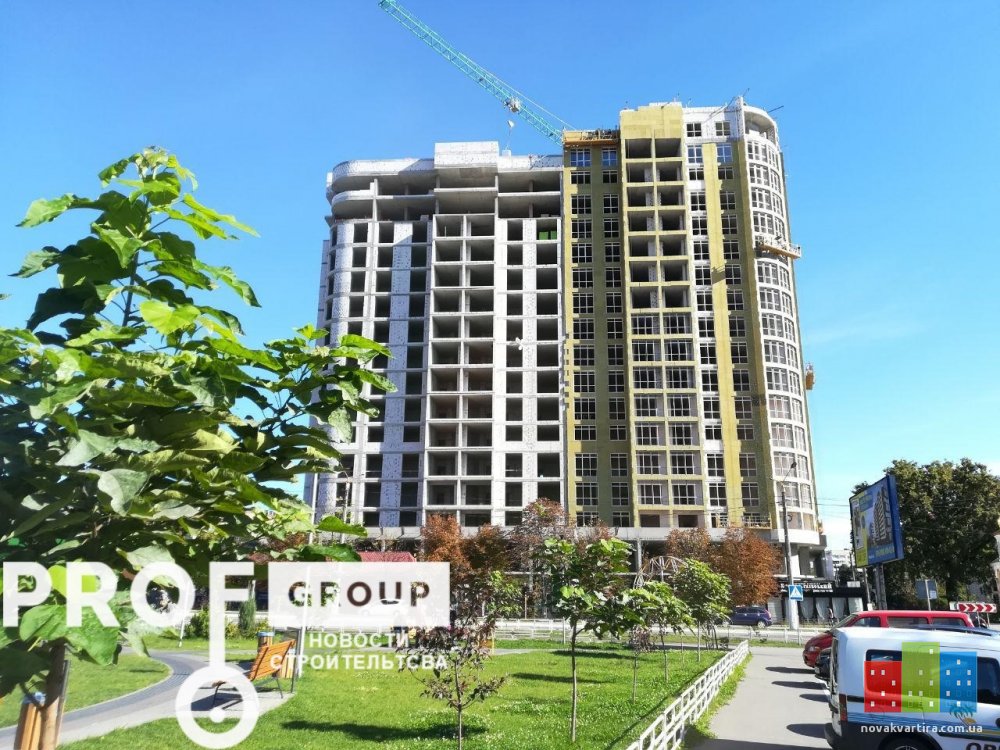

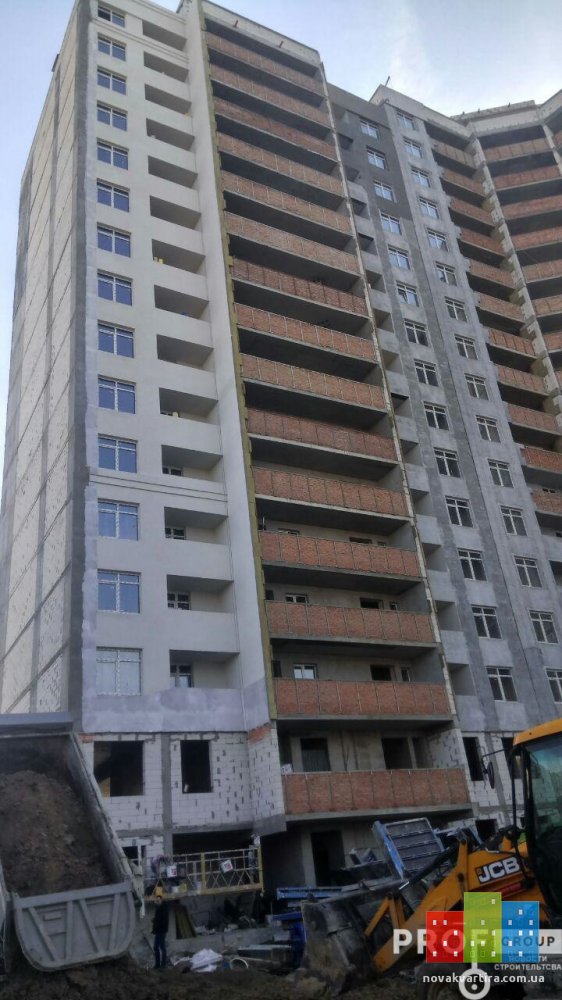

  1. Новости строительства ЖК «Борисо-Глебский» 10.09.18[​IMG][​IMG]

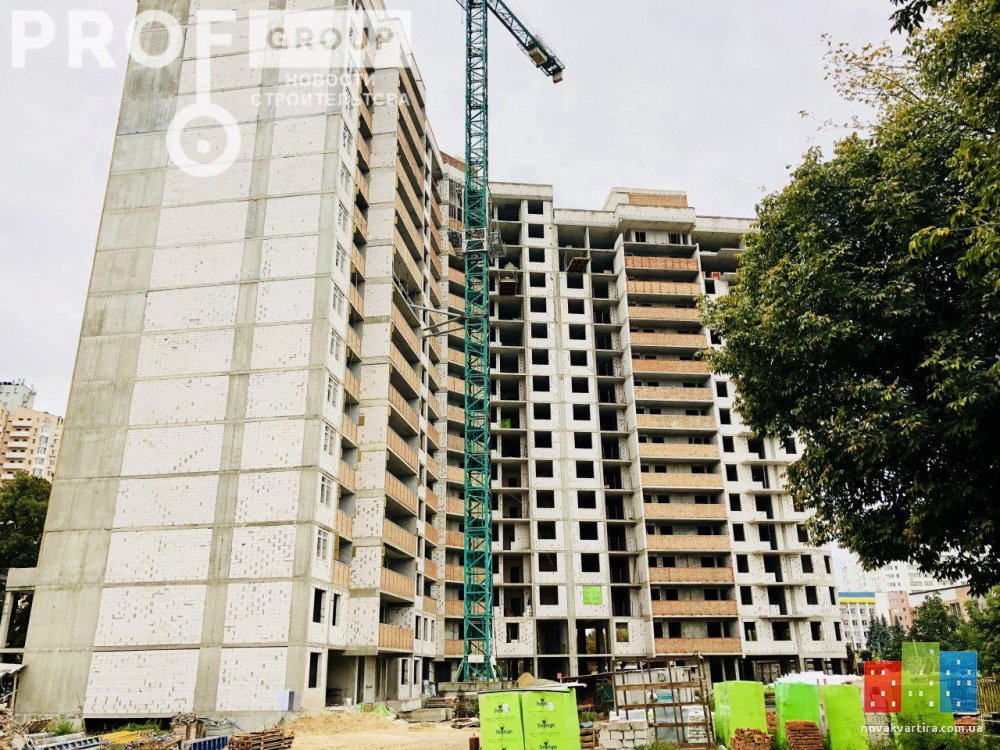

    [​IMG]✒️Секция 1 (Сдача 3 кв. 2018г.)
    - ведутся работы по бетонированиюнакрывок крыши.
    - завершаются работы по кладке коменов крыши из кирпича;
    - завершены работы по кладке кирпича машинного отделения;
    - ведутся газоблочные работы перегородок 14-го этажа;

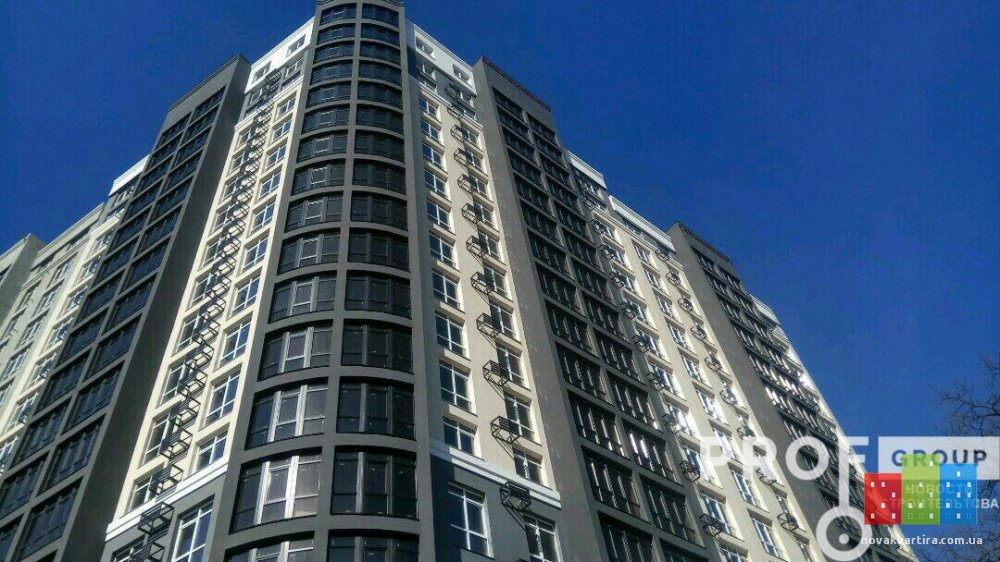

    - ведутся работы по бетонированию накрывок крыши.
    [​IMG]✒️Секция 2 (Сдача 3 кв. 2018г.)
    - завершены газоблочные работы тех.этажа;
    - ведутся работы по кладке кирпича коменов крыши из кирпича;
    - ведутся работы по монтажу оконных проемов;
    - ведутся фасадные работы;
    - ведутся работы по молниезащите.
    [​IMG]✒️Секция 3 (Сдача 3 кв. 2018г.)
    - ведутся работы по молниезащите;
    - ведутся работы по гидроизоляции парапета крыши.

    С уважением, Prof-Group! 41316518_2223312811236746_3967220983047127040_n.jpg 41396894_2223312561236771_3279045614523908096_o.jpg 41430493_2223312171236810_3718847572689813504_n.jpg 41432811_2223312454570115_4695924496199057408_n.jpg 41498839_2223312334570127_739815894921773056_o.jpg 41440715_2223312477903446_3777649132420726784_n.jpg

  2. Новости строительства ЖК «Борисо-Глебский» 17.09.18
    ️Секция 1 (Сдача 3 кв. 2019г.)
    - завершены работы по бетонированию накрывок крыши.
    - ведутся газоблочные работы фасадных стен 16-го этажа;
    - завершены работы по армированию и бетонированию плиты перекрытия машинного отделения лифтового блока;
    - завершены газоблочные работы перегородок 14-го этажа;
    ️Секция 2 (Сдача 3 кв. 2019г.)
    - ведутся работы по кладке кирпича коменов крыши из кирпича;
    - ведутся работы по монтажу оконных проемов;
    - ведутся фасадные работы;
    - ведутся работы по молниезащиты.

    - ведутся газоблочные работы по парапету крыши;
    ️Секция 3 (Сдача 3 кв. 2019г.)
    - ведутся работы по молниезащите;
    - ведутся работы по гидроизоляции парапета крыши.

    - ведутся подготовительные работы по изготовлению перил на лестничных маршах;
    С уважением, Prof-Group!

    Вложения:

  3. Новости строительства ЖК«Борисо-Глебский» 24.09.18

    Секция 1 (Сдача 3 кв. 2019г.)
    - ведутся работы по кладке газоблока фасадных стен 16-го этажа;
    - ведутся подготовительные работы по кладке газоблока фасадных стен 15-го этажа;
    - завершены работы по кладке кирпича коменов крыши;
    - ведутся подготовительные работы по утеплению крыши;
    - ведутся подготовительные работы по монтажу ливневки.

    Секция 2 (Сдача 3 кв. 2019г.)
    - ведутся работы по кладке кирпича коменов крыши;
    - ведутся работы по монтажу оконных проемов;
    - ведутся фасадные работы;
    - завершены работы по кладке парапета крыши из газоблока.

    Секция 3 (Сдача 3 кв. 2019г.)
    - ведутся работы по молниезащите;
    - завершены работы по гидроизоляции парапета крыши;
    - ведутся работы по изготовлению перил на лестничных маршах.

    С уважением, Prof-Group
    photo_2018-09-25_11-00-23.jpg photo_2018-09-25_11-00-24.jpg photo_2018-09-25_11-00-25.jpg photo_2018-09-25_11-00-28.jpg photo_2018-09-25_11-00-30.jpg photo_2018-09-25_11-00-32.jpg

  4. Новости строительства ЖК«Борисо-Глебский» 05.11.18

    Секция 1 (Сдача 3 кв. 2019г.)
    - продолжаются газоблочные работы 1/2-го этажа;
    - ведутся фасадные работы;
    - завершены работы по гидроизоляции парапету крыши;
    -ведутся работы по гидроизоляции парапету крыши;
    - ведутся работы по остеклению оконных проемов;
    - ведутся работы по монтажу ливневой.

    Секция 2 (Сдача 3 кв. 2019г.)
    - ведутся работы по гидроизоляции крыши;
    - ведутся работы по установке защитных экранов кондиционера;
    - ведутся фасадные работы;
    - ведутся работы по остеклению оконных проемов;
    - ведутся работы по монтажу ливневой.

    Секция 3 (Сдача 3 кв. 2019г.)
    - ведутся работы по монтажу тех. помещений из газоблока в коридорах общего пользования;
    - ведутся газоблочные работы 1-го этажа;

    -продолжаются работы по накрытию переплета крыши металопрофилем;

    С уважением, Prof-Group
    45385972_2253089051592455_740736808924479488_o.jpg 45355475_2253088938259133_7749581033166602240_n.jpg 45413332_2253089124925781_8951095213644840960_o.jpg 45416785_2253089058259121_2450143958920069120_n.jpg 45488935_2253088841592476_8171487022251245568_n.jpg 45413338_2253088984925795_8616995480125046784_n.jpg 45471163_2253088931592467_3359463057460822016_n.jpg

  5. Новости строительства ЖК«Борисо-Глебский» 12.11.18

    Секция 1 (Сдача 3 кв. 2019г.)
    - продолжаются газоблочные работы 1/2-го этажа;
    - продолжаются фасадные работы;
    - завершены работы по монтажу ливневки.
    - ведутся работы по остеклению оконных проемов;
    - ведутся работы по утиплению ливневки.

    Секция 2 (Сдача 3 кв. 2019г.)
    - ведутся работы по гидроизоляции крыши;
    - завершены работы по установке защитных экранов кондиционера;
    - ведутся фасадные работы;
    - ведутся работы по остеклению оконных проемов;
    - ведутся работы по монтажу ливневой.

    Секция 3 (Сдача 3 кв. 2019г.)
    - завершены работы по монтажу тех. помещений из газоблока в коридорах общего пользования;
    - продолжаются газоблочные работы 1-го этажа;

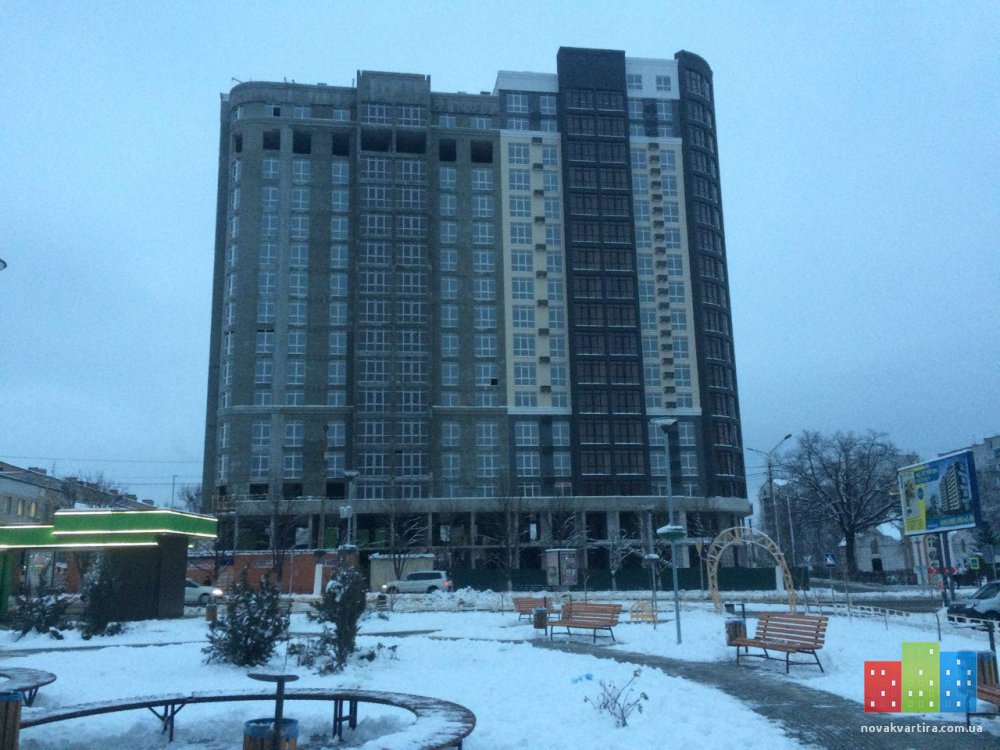

    - завершены работы по накрытию переплета крыши металопрофилем;

    С уважением, Prof-Group

    Вложения:

  6. max8

    max8 Member

    Все виды отделочных работ.Бригада квалифицированных специалистов с опытом работ 15 лет.Только местные мастера.Подбор и закупка материалов,составление смет,услуги прораба.Качество ,сроки и отчетность.Имеется прайс услуг.Работаем без предоплат.Максим-0964035928

  7. Новости строительства ЖК«Борисо-Глебский» 19.11.18

    Секция 1 (Сдача 3 кв. 2019г.)
    - ведутся роботы по кладке перегородок с газоблока на 16 этаже;
    - продолжаются фасадные работы;
    - ведутся работы по монтажу ливневки на цокольном этаже.
    - ведутся работы по остеклению оконных проемов;
    - ведутся работы по кирпичной кладке балконов.

    Секция 2 (Сдача 3 кв. 2019г.)
    - ведутся работы по гидроизоляции крыши;
    - ведутся ратоты по монтажу отливов на окнах;
    - ведутся фасадные работы;
    - ведутся работы по остеклению оконных проемов;
    - ведутся работы по монтажу ливневой на цокольном этаже.

    Секция 3 (Сдача 3 кв. 2019г.)
    - продолжаются газоблочные работы 1-го этажа;
    - ведутся работы по монтажу ливнивой на цокольном этаже;

    С уважением, Prof-Group

    Вложения:

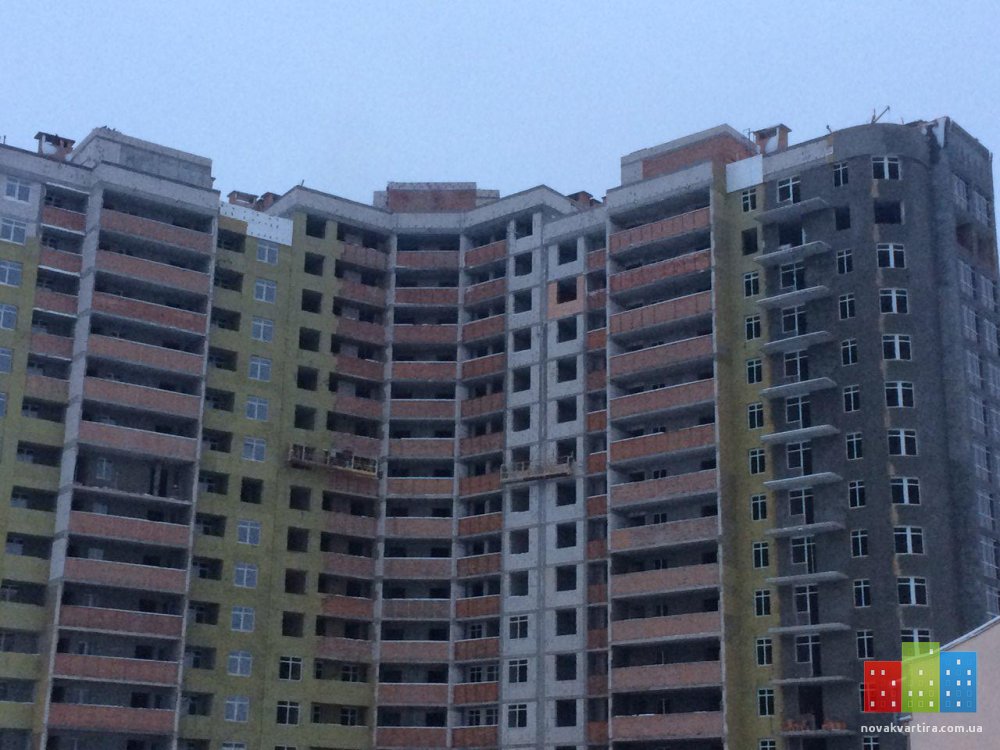

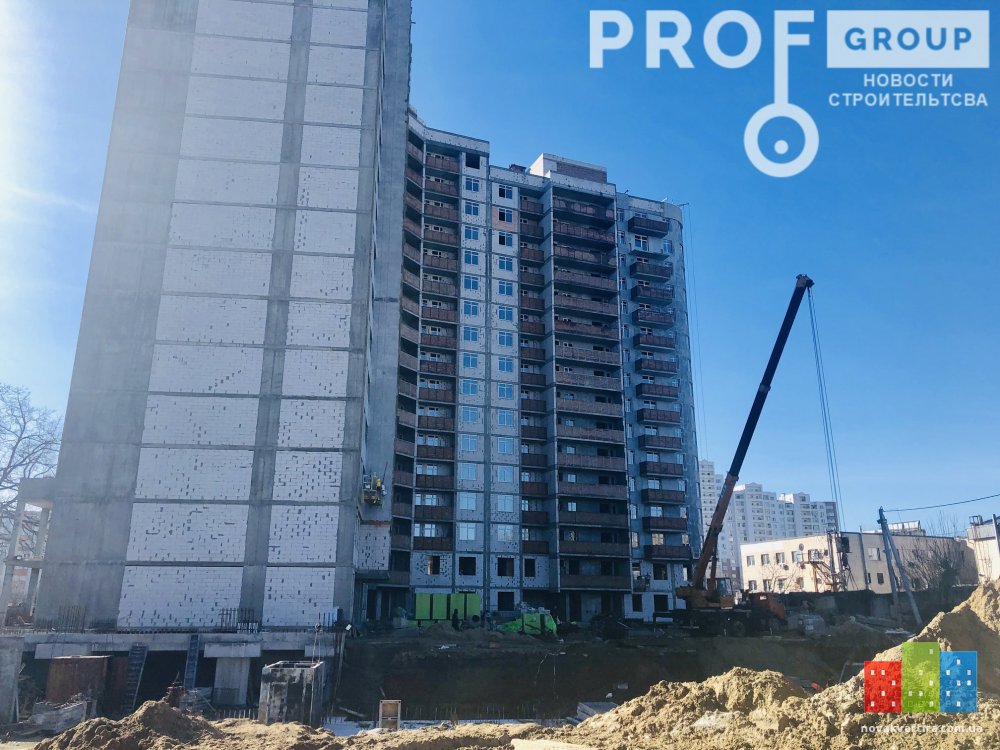

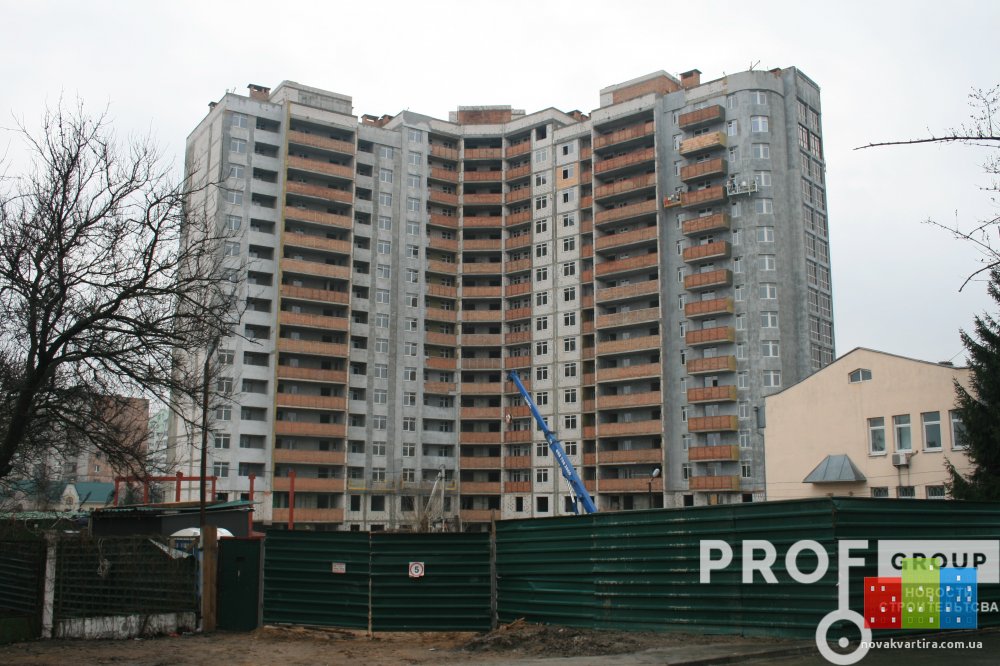

  8. Новости строительства ЖК«Борисо-Глебский» 26.11.18

    Секция 1 (Сдача 3 кв. 2019г.)

    - завершены роботы по кладке перегородок с газоблока на 16 этаже;

    - продолжаются фасадные работы;

    - ведутся работы по монтажу ливневки на цокольном этаже.

    - ведутся работы по остеклению оконных проемов;

    - ведутся работы по кирпичной кладке балконов.

    Секция 2 (Сдача 3 кв. 2019г.)

    - ведутся работы по гидроизоляции крыши;

    - завершены работы по монтажу отливов на окнах;

    - завершены работы по кирпичной кладке балконов;

    - ведутся работы по остеклению оконных проемов во внутреннем дворе;

    - ведутся работы по монтажу ливневой на цокольном этаже.

    Секция 3 (Сдача 3 кв. 2019г.)

    - продолжаются газоблочные работы 1-го этажа;

    - ведутся работы по монтажу ливнивой на цокольном этаже;

    - ведутся работы по демонтажу башенного крана.

    С уважением, Prof-Group
    46683477_2265899916978035_5877402134550413312_n.jpg 46703887_2265900376977989_3939635868393799680_n.jpg 46718941_2265900033644690_7763031573657550848_n.jpg 46724526_2265900040311356_2105689772214190080_n.jpg 46876140_2265900120311348_1037970664889253888_n.jpg 47107119_2265900400311320_3358157164064538624_n.jpg

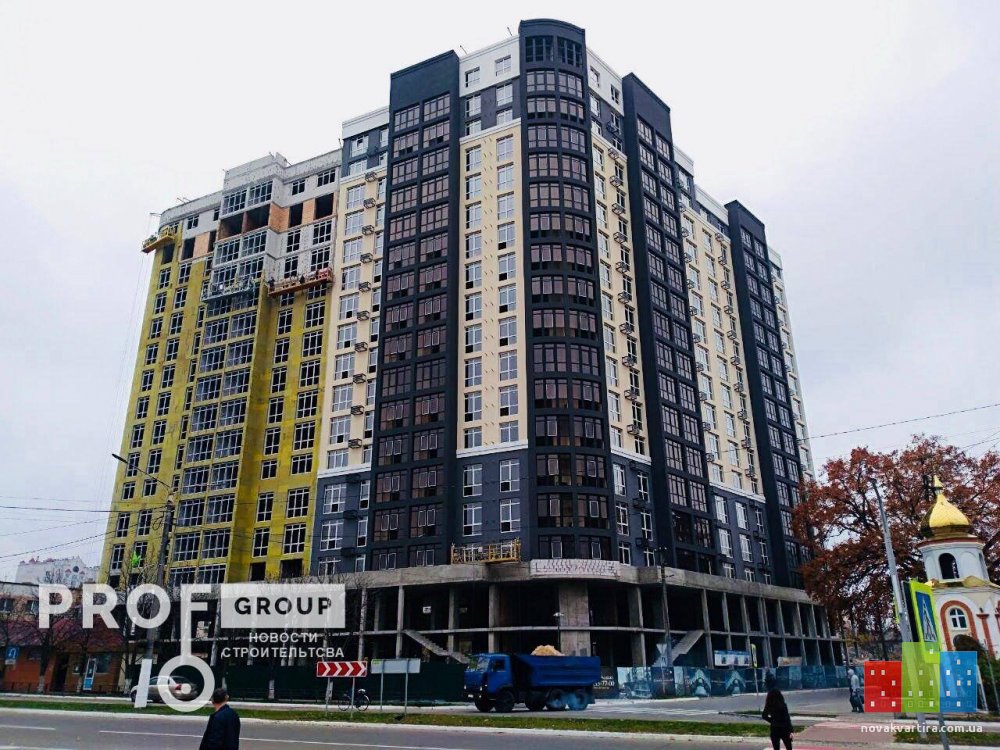

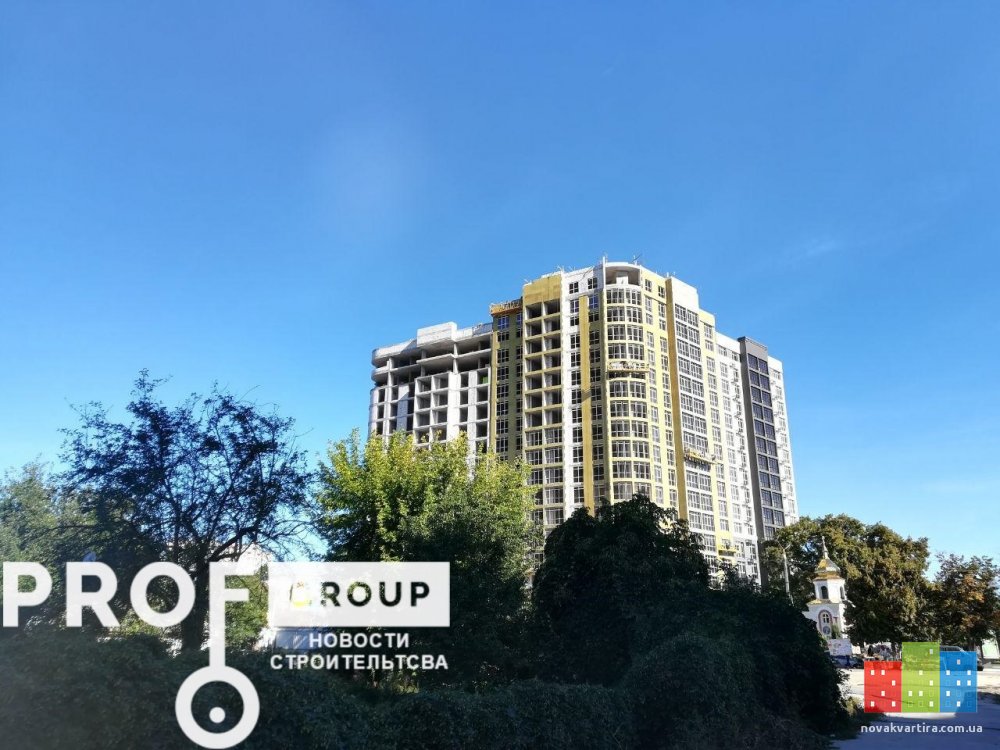

  9. Новости строительства ЖК «Борисо-Глебский» 03.12.2018

    Секция 1 (Сдача 3 кв. 2019г.)

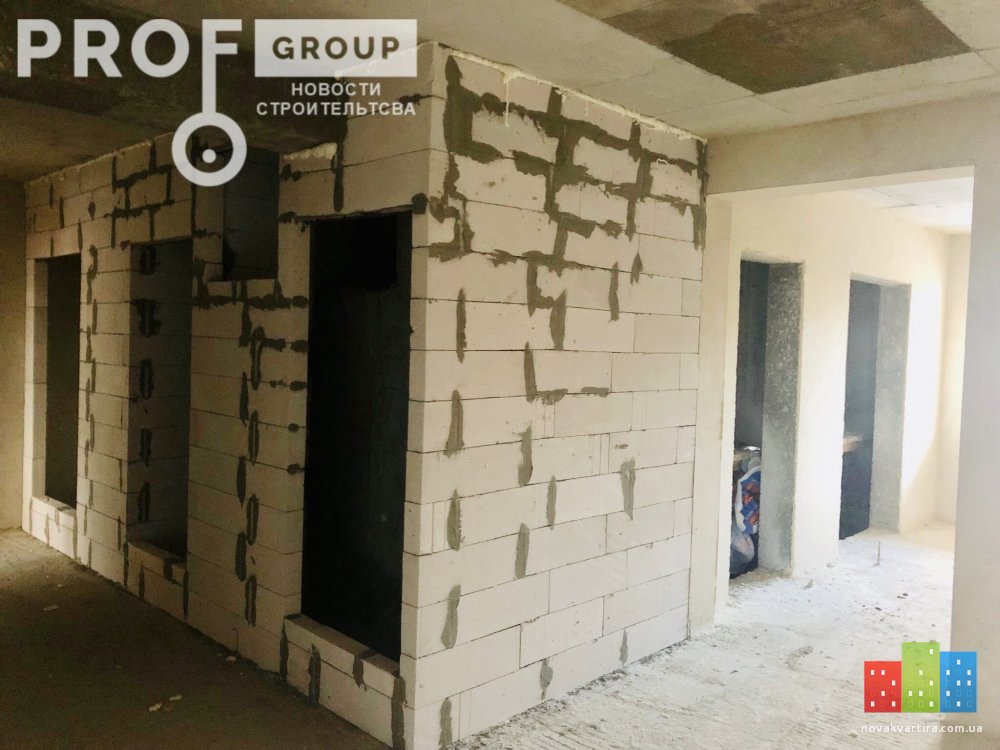

    - ведутся газоблочные роботы тех. помещений в коридорах общего пользования;

    - продолжаются фасадные работы;

    - ведутся работы по монтажу ливневки на цокольном этаже.

    - ведутся работы по остеклению оконных проемов;

    - ведутся работы по кирпичной кладке балконов.

    Секция 2 (Сдача 3 кв. 2019г.)

    - ведутся газоблочные работы 1-го этажа;

    - ведутся фасадные работы на холодных балконах и переходах во внутреннем дворе ;

    - завершены работы по кирпичной кладке балконов;

    - ведутся работы по остеклению оконных проемов во внутреннем дворе;

    - ведутся работы по монтажу ливневой на цокольном этаже.

    Секция 3 (Сдача 3 кв. 2019г.)

    - закончены газоблочные работы 1-го этажа;

    - ведутся работы по монтажу ливневой на цокольном этаже;

    - закончены работы по демонтажу башенного крана.

    С уважением, Prof-Group
    47131351_2270264579874902_8926198142928420864_o.jpg 47169796_2270264269874933_3618962846886395904_n.jpg 47220494_2270264726541554_1083969000125235200_n.jpg 47491614_2270264549874905_2561398996459323392_o.jpg

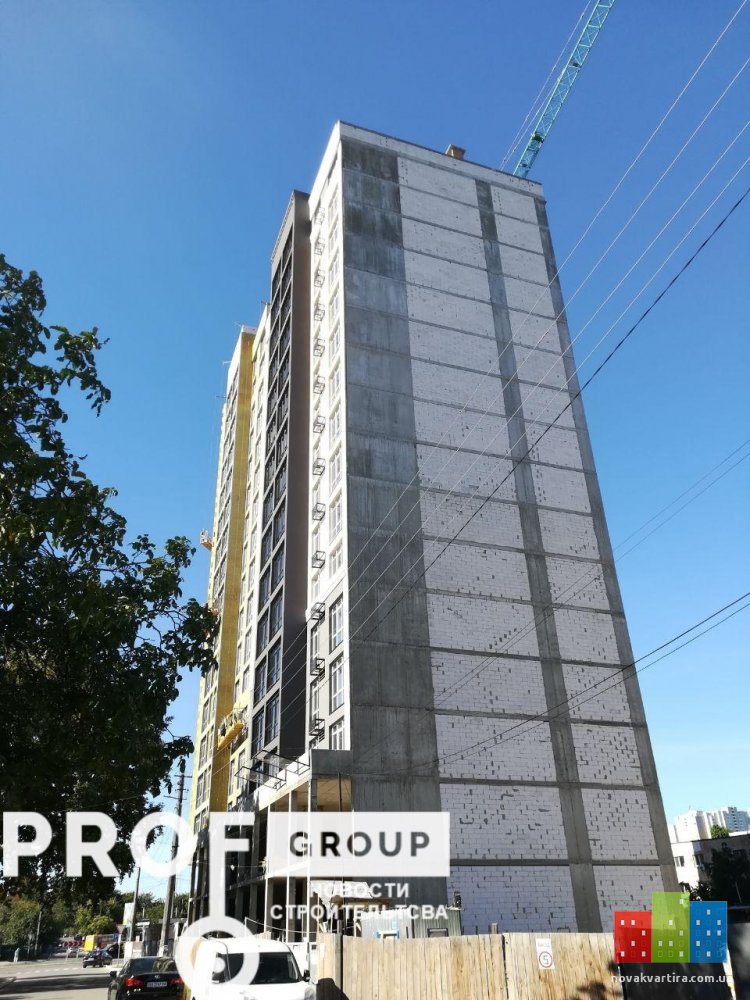

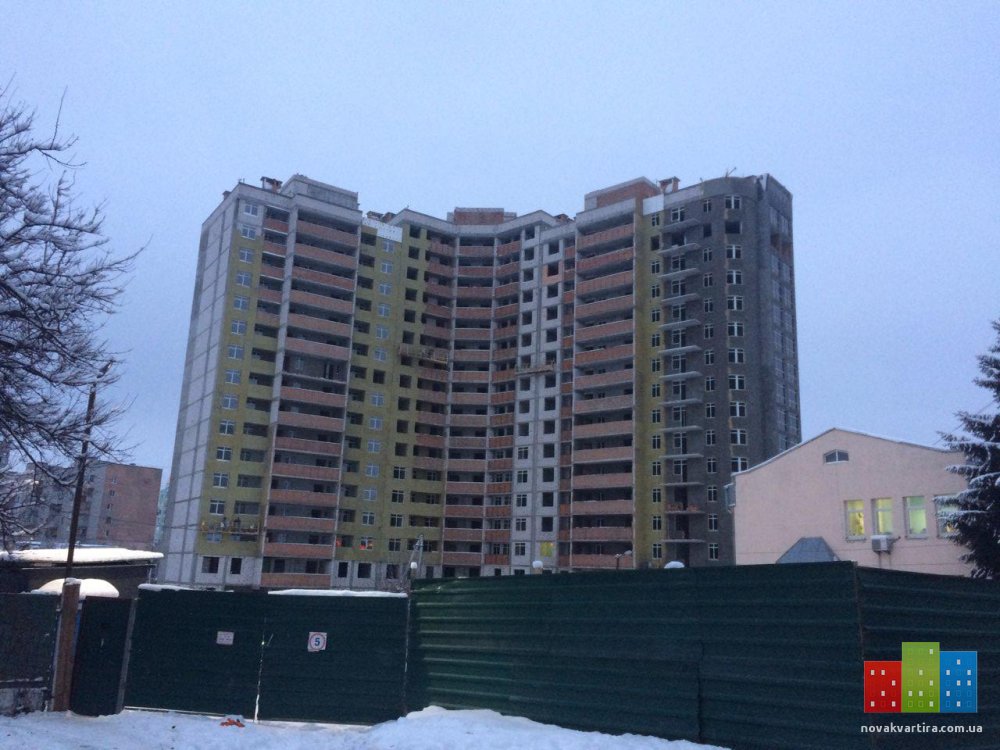

  10. Новости строительства ЖК «Борисо-Глебский» 10.12.2018

    Секция 1 (Сдача 3 кв. 2019г.)

    - ведутся газоблочные роботы тех. помещений в коридорах общего пользования;

    - продолжаются фасадные работы во внутреннем дворе;

    - ведутся работы по остеклению оконных проемов;

    - ведутся работы по кирпичной кладке балконов.

    Секция 2 (Сдача 3 кв. 2019г.)

    - ведутся газоблочные работы 1-го этажа;

    - ведутся фасадные работы на холодных балконах и переходах во внутреннем дворе ;

    - ведутся работы по остеклению оконных проемов во внутреннем дворе;

    - ведутся работы по монтажу ливневой снаружи секции.

    Секция 3 (Сдача 3 кв. 2019г.)

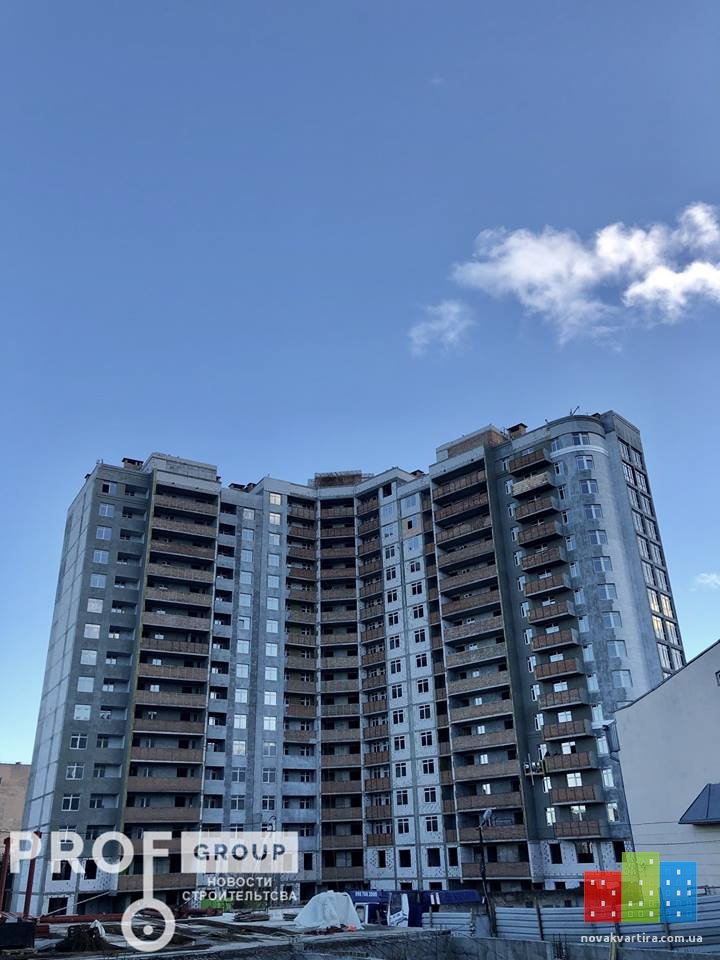

    - ведутся фасадные работы во внутреннем дворе.

    С уважением, Prof-Group

    48363014_2274945916073435_5218926121281650688_n.jpg 48360646_2274946026073424_579990218988322816_n.jpg 47484877_2274946359406724_7655561772400640000_n.jpg 48046715_2274946502740043_5980145925593497600_n.jpg

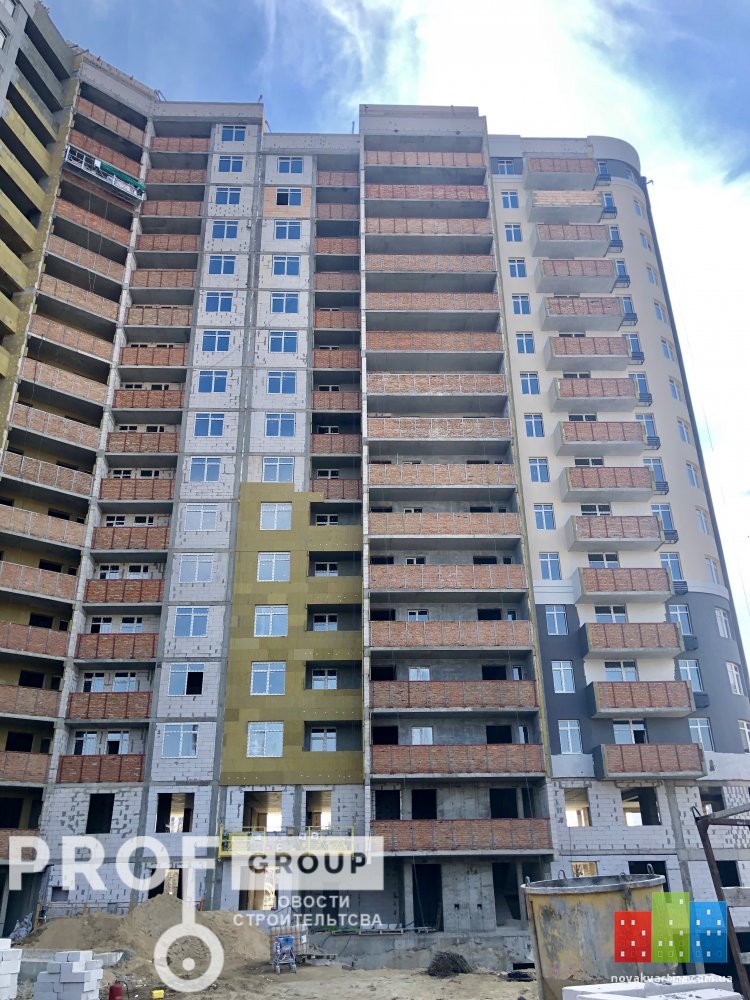

  11. Новости строительства ЖК «Борисо-Глебский» 17.12.2018

    Секция 1 (Сдача 3 кв. 2019г.)

    - заканчиваются газоблочные роботы тех. помещений в коридорах общего пользования;

    - продолжаются фасадные работы во внутреннем дворе и на холодных переходах;

    - заканчиваются работы по остеклению оконных проемов;

    - ведутся работы по кирпичной кладке выносных балконов.

    Секция 2 (Сдача 3 кв. 2019г.)

    - ведутся фасадные работы на холодных балконах и переходах во внутреннем дворе ;

    - ведутся работы по монтажу и остеклению оконных проемов во внутреннем дворе.

    Секция 3 (Сдача 3 кв. 2019г.)

    - ведутся фасадные работы во внутреннем дворе;

    - ведутся работы по кирпичной кладке холодного перехода 10-го этажа в местах крепления крана.

    С уважением, Prof-Group

    photo_2018-12-17_16-05-54.jpg photo_2018-12-17_16-05-21.jpg photo_2018-12-17_16-05-29.jpg photo_2018-12-17_16-05-34.jpg photo_2018-12-17_16-05-35.jpg photo_2018-12-17_16-05-40.jpg

  12. Новости строительства ЖК «Борисо-Глебский» 24.12.2018
    Секция 1 (Сдача 3 кв. 2019г.)
    - завершены газоблочные роботы тех. помещений в коридорах общего пользования;
    - продолжаются фасадные работы во внутреннем дворе и на холодных переходах;
    - заканчиваются работы по остеклению оконных проемов;
    - ведутся работы по кирпичной кладке выносных балконов;
    - ведутся газоблочные работы 1-го этажа.
    Секция 2 (Сдача 3 кв. 2019г.)
    - ведутся фасадные работы на холодных балконах и переходах во внутреннем дворе ;
    - ведутся работы по монтажу и остеклению оконных проемов во внутреннем дворе;

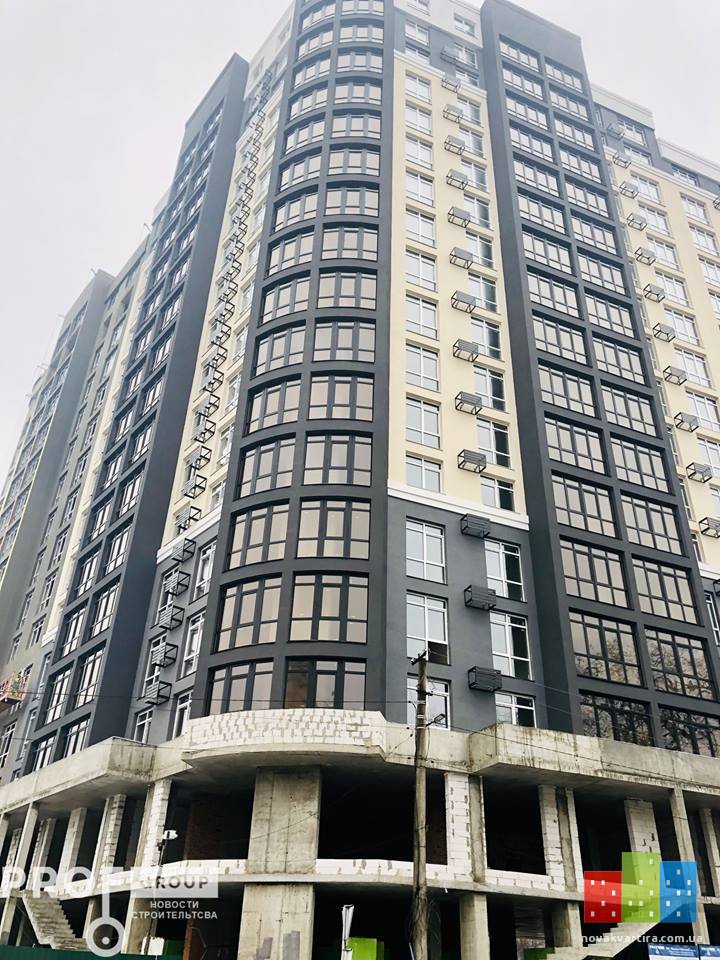

    - завершен монтаж оконных проемов во внутреннем дворе.

    Секция 3 (Сдача 3 кв. 2019г.)
    - ведутся фасадные работы во внутреннем дворе.
    С уважением, Prof-Group
    48378725_2283967005171326_4028181240585650176_n.jpg 48391103_2283966995171327_7497313002299850752_n.jpg 48396647_2283966785171348_4938516176201318400_n.jpg 48407299_2283966801838013_872663837591994368_n.jpg 48408874_2283966891838004_236887589771018240_n.jpg 48971540_2283966918504668_4035187887023587328_n.jpg 48981199_2283966905171336_4643180171795365888_n.jpg

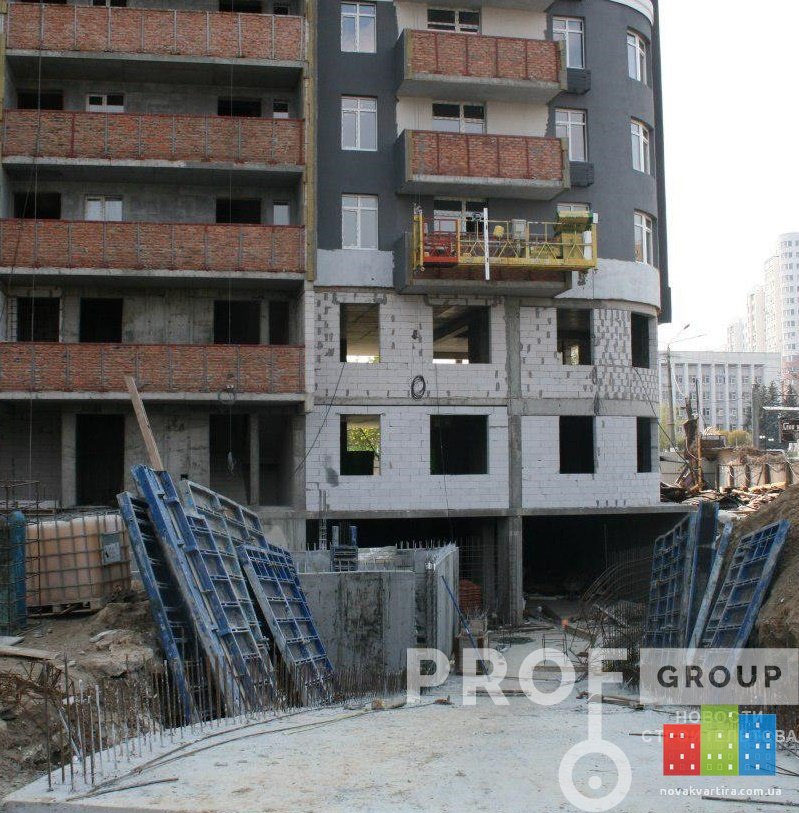

  13. Н 50299868_2301926086708751_5227722768354639872_n.jpg 50275954_2301926610042032_2329235892188741632_n.jpg 50301105_2301926340042059_6943283528448606208_o.jpg 50673322_2301926123375414_2384377950804901888_o.jpg 50673348_2301926353375391_2927310517653471232_n.jpg 50795478_2301926106708749_8346086389250523136_n.jpg 50771252_2301926596708700_309430820056072192_o.jpg овости строительства ЖК «Борисо-Глебский» 21.01.2019

    Секция 1 (Сдача 3 кв. 2019г.)
    - продолжаются фасадные работы во внутреннем дворе и на холодных переходах;
    - заканчиваются работы по остеклению оконных проемов;
    - ведутся работы по кирпичной кладке выносных балконов;
    - ведутся газоблочные работы 1-го этажа;

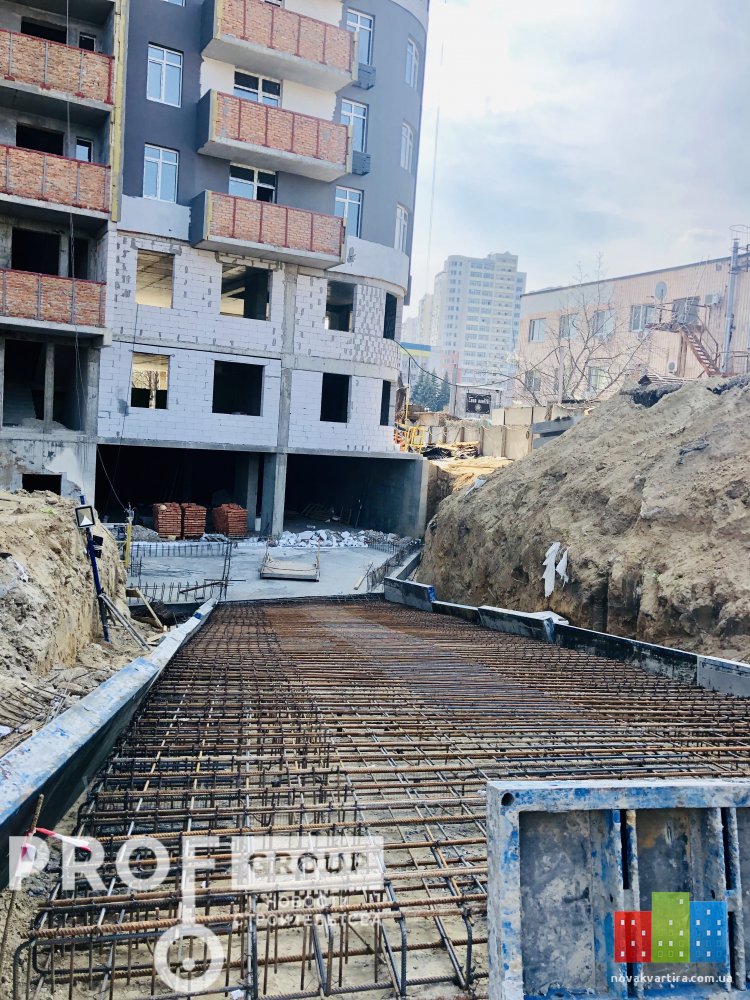

    - ведутся работы по бетонированию входной группы, въезд в паркинг теплопункта.

    Секция 2 (Сдача 3 кв. 2019г.)
    - ведутся фасадные работы на холодных балконах и переходах во внутреннем дворе;
    - завершены работы по монтажу и остеклению оконных проемов во внутреннем дворе;
    - ведутся газоблочные работы тех. помещений в коридорах общего пользования.

    Секция 3 (Сдача 3 кв. 2019г.)
    - ведутся подготовительные работы для монтажа коммуникаций;
    - производится изготовление перил для лестничных маршей

    С уважением, Prof-Group

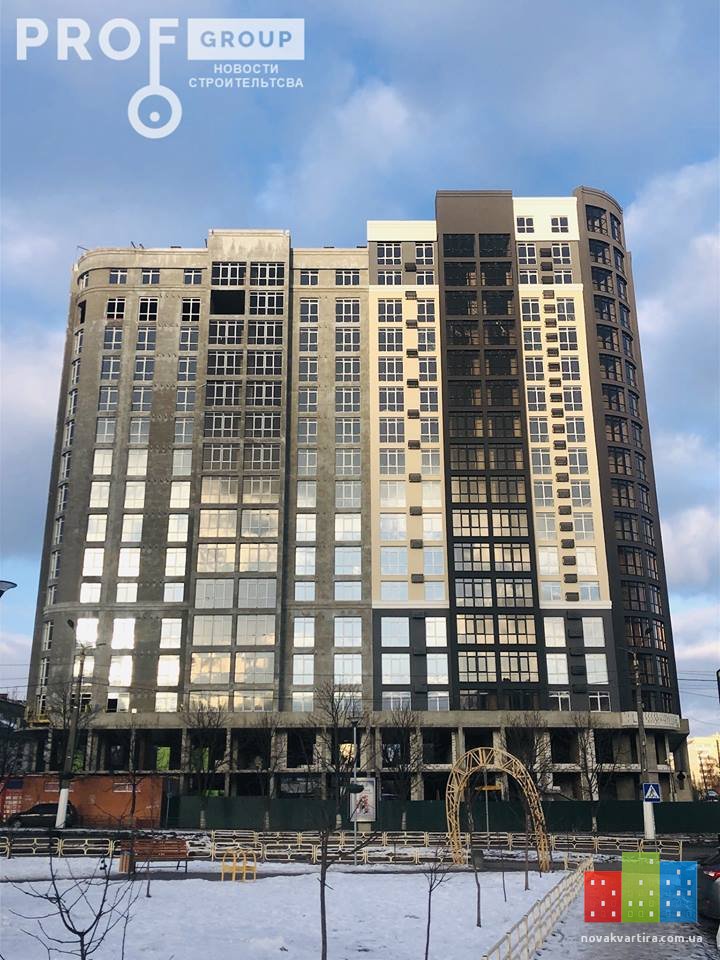

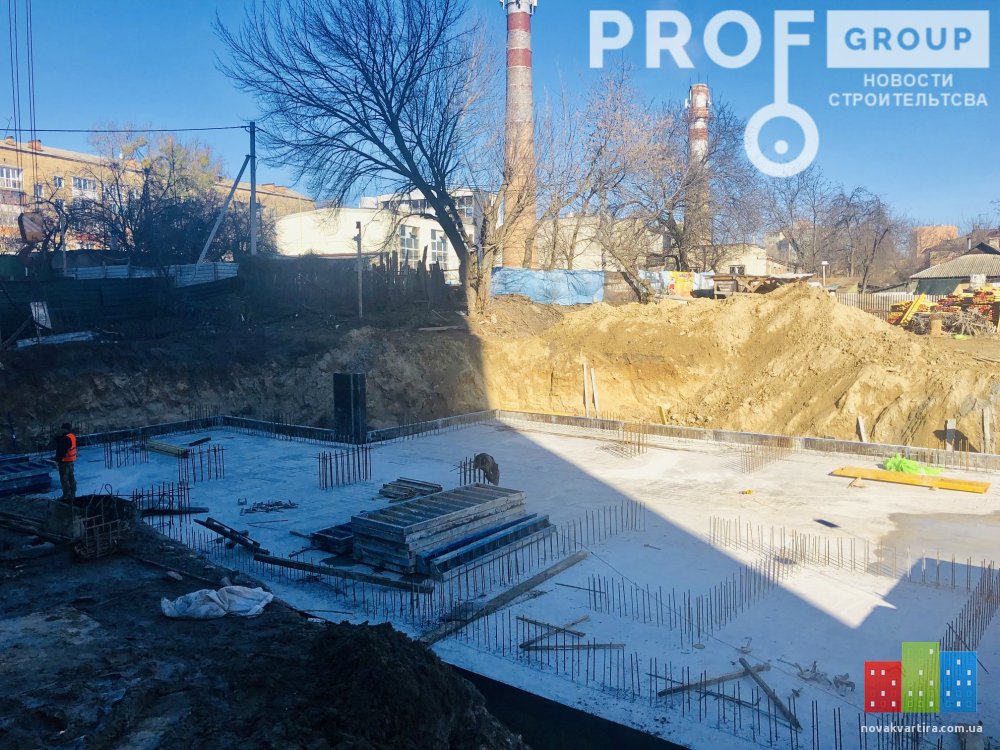

  14. Ход строительства в ЖК Борис-Глебский 18.02.2019:

    Секция 1:
    - продолжаются работы во внутреннем дворе и на холодных переходах;
    - продолжаются работы по бетонированию входной группы (въезд в паркинг);
    - ведутся подготовительные работы для монтажа инженерных сетей;
    - ведутся работы по очистке вентиляционных каналов от строительного мусора;

    Секция 2:
    - продолжаются фасадные работы во внутреннем дворе и холодных балконах;
    - ведутся подготовительные работы по монтажу инженерных сетей;
    - ведутся работы по монтажу накрывок парапета крыши;
    - ведутся работы вентиляционных каналов от строительного мусора;
    - ведутся работы по кирпичной кладке стен технических помещений паркинга;

    Секция 3:
    - ведутся фасадные работы холодных переходов и холодных балконов;
    - ведутся подготовительные работы по монтажу инженерных сетей;
    - ведутся работы по монтажу накрывок парапета крыши;
    - ведутся работы по кирпичной кладке стен технических помещений паркинга;

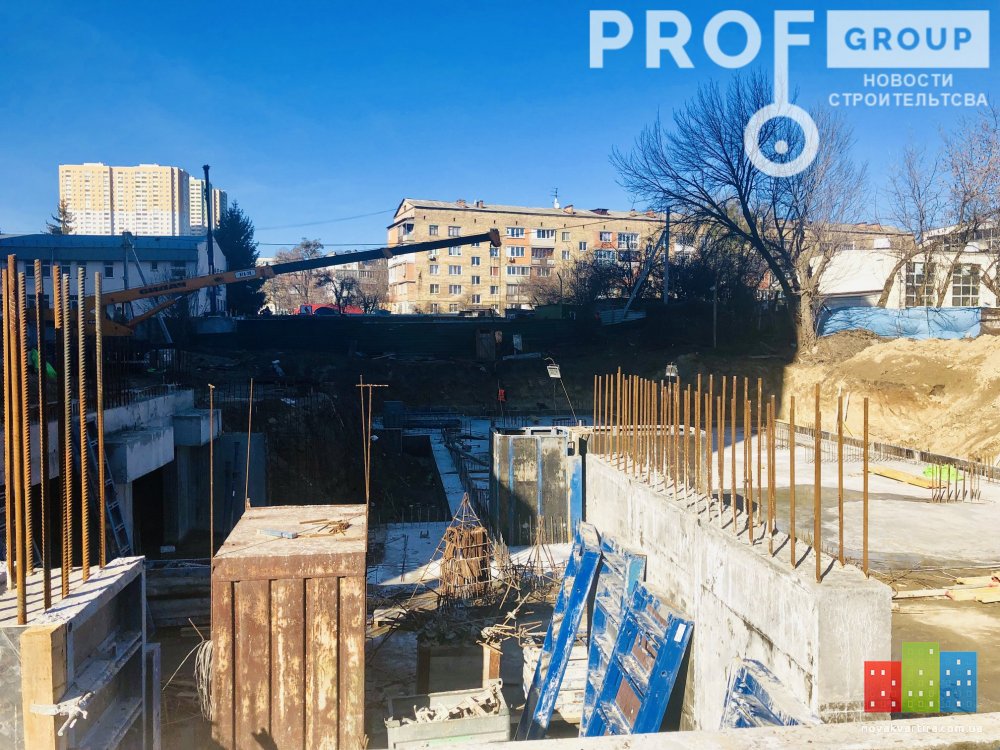

    Секция 4:

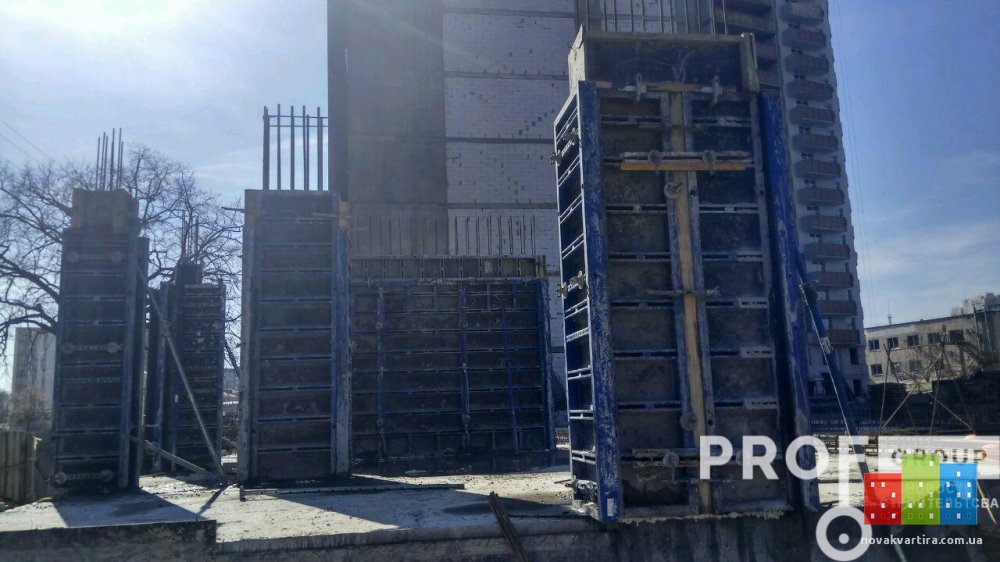

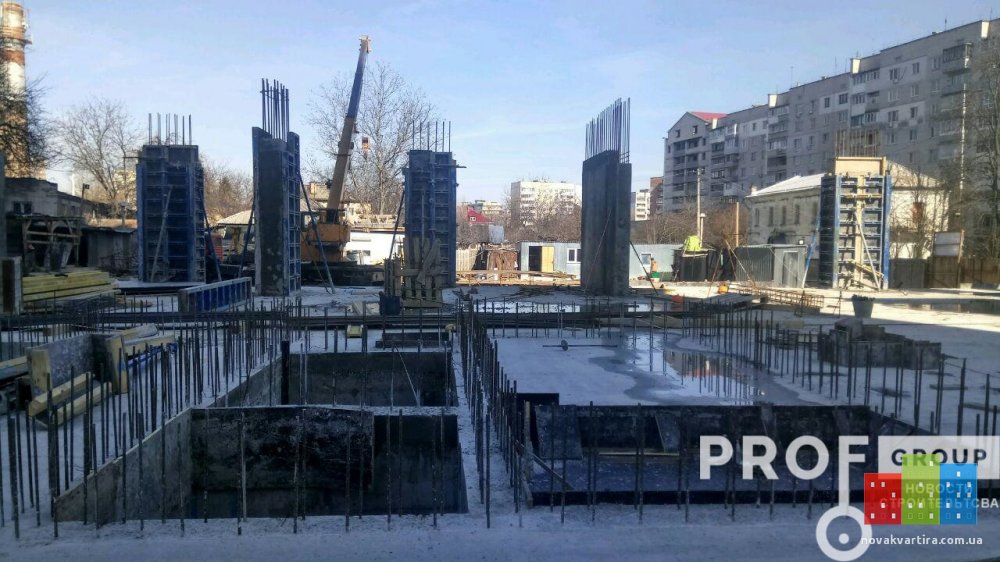

    - завершены работы по бурению и заливке свай;
    - завершены работы по армированию и бетонированию фундаментальной плиты;
    - ведутся работы по армированию и бетонированию вертикальных элементов паркинга;

    С уважением, команда Prof-Group!

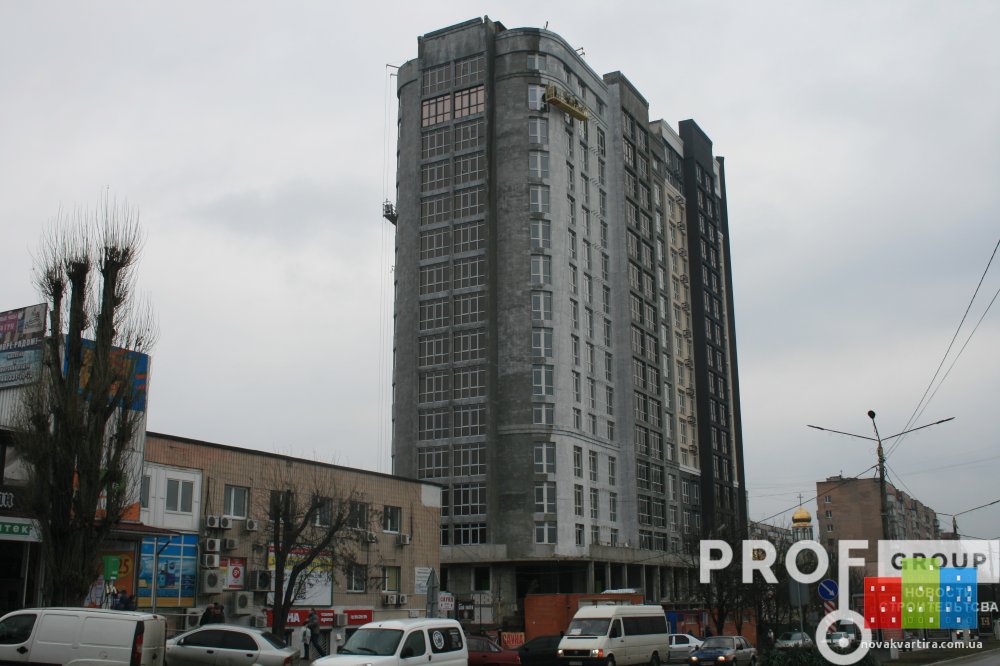

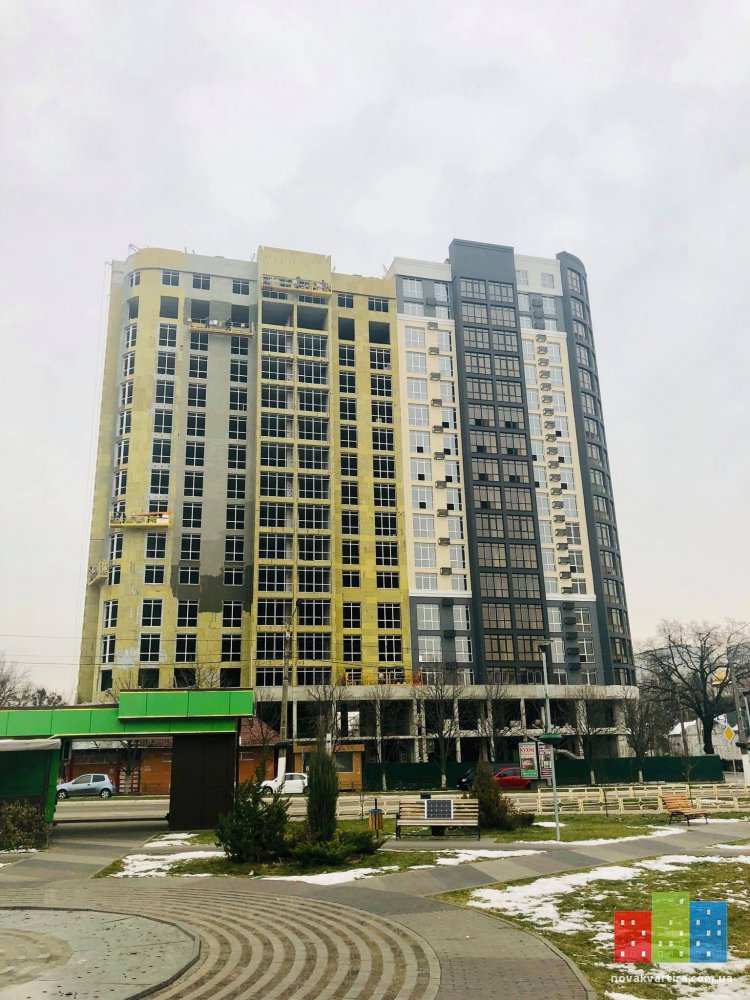

    Вложения:

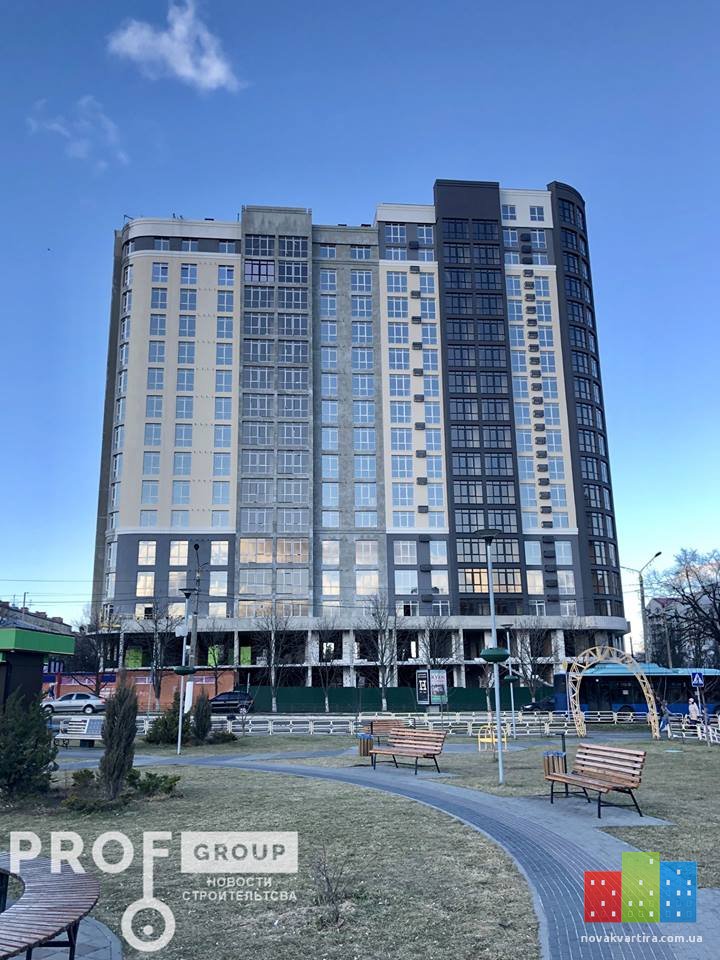

  15. Ход строительства в ЖК «Борис-Глебский» 04.03.2019г

    Секция 1:
    - продолжаются фасадные работы во внутреннем дворе и на холодных переходах;

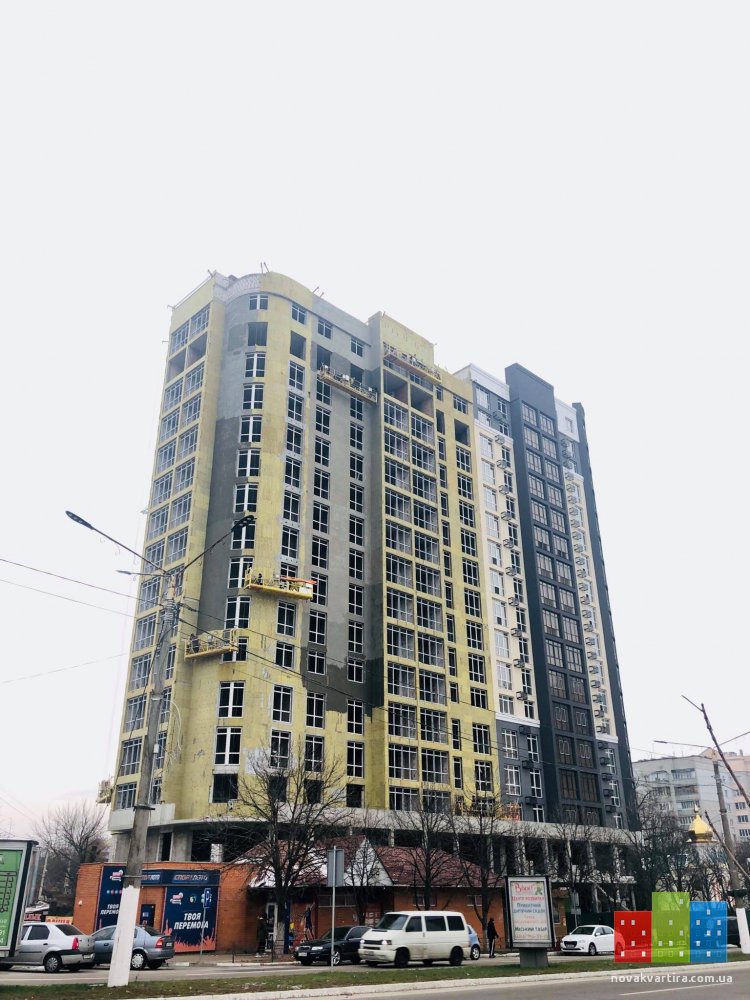

    - продолжаются работы по бетонированию входной группы (въезд в паркинг);
    - ведутся работы по кирпичной кладке стен технических помещений паркинга;
    - ведутся подготовительные работы для монтажа инженерных сетей;
    - закончены работы по уборке вентиляционных каналов от строительного мусора.

    Секция 2:

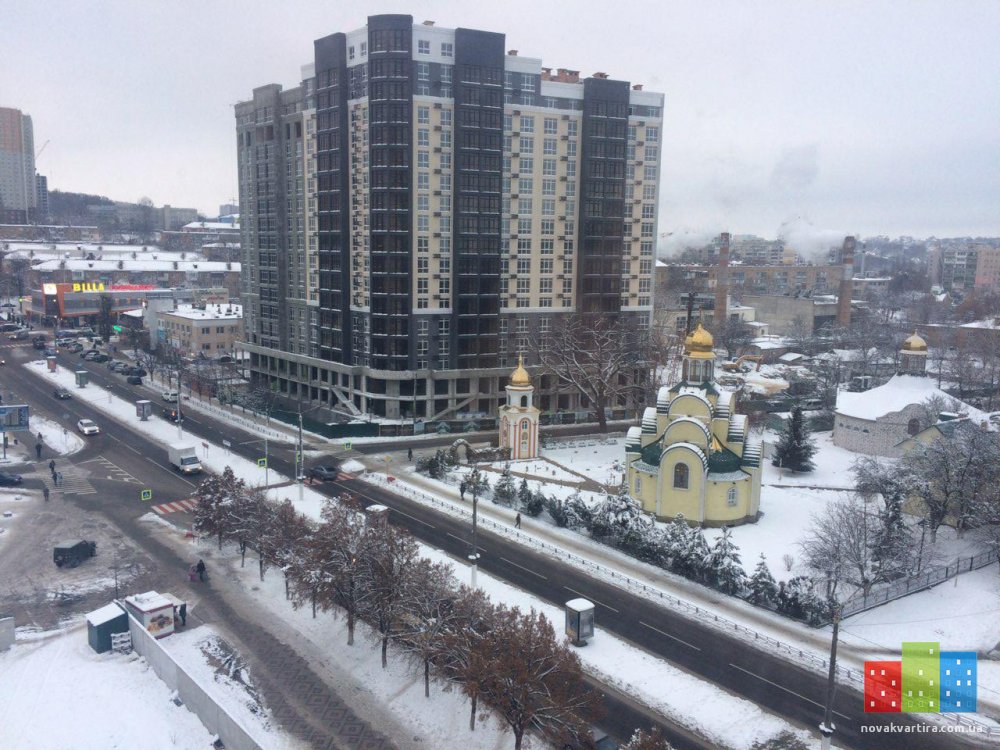

    - продолжаются фасадные работы во внутреннем дворе и холодных балконах;
    - ведутся подготовительные работы по монтажу инженерных сетей;
    - закончены работы по уборке вентиляционных каналов от строительного мусора;

    Секция 3:
    - ведутся фасадные работы холодных переходов и холодных балконов;
    - ведутся подготовительные работы по монтажу инженерных сетей;
    - закончены работы по монтажу накрывок парапета крыши;
    - закончены работы по кирпичной кладке стен технических помещений паркинга;

    Секция 4:
    - закончены работы по армированию и бетонированию вертикальных элементов паркинга;
    - ведутся работы по армированию и бетонированию плиты перекрытия цокольного этажа;
    - ведутся работы по гидроизоляции и утеплению наружных стен паркинга.
    С уважением, команда Prof-Group!
    IMG_8295.JPG IMG_8296.JPG IMG_8297.JPG IMG_8298.JPG IMG_8299.JPG IMG_8302.JPG IMG_8302.JPG IMG_8299.JPG IMG_8298.JPG IMG_8297.JPG IMG_8296.JPG IMG_8295.JPG

  16. Ход строительства ЖК «Борис-Глебский» на 11.03.2019

    Секция 1:

    - продолжаются фасадные работы во внутреннем дворе и на холодных переходах;

    - продолжаются работы по бетонированию входной группы (въезд в паркинг);

    - ведутся работы по кирпичной кладке стен технических помещений паркинга;

    - ведутся подготовительные работы для монтажа инженерных сетей;

    Секция 2:

    - продолжаются фасадные работы во внутреннем дворе и холодных балконах;

    - ведутся подготовительные работы по монтажу инженерных сетей;

    Секция 3:

    - ведутся фасадные работы холодных переходов и холодных балконов;

    - ведутся подготовительные работы по монтажу инженерных сетей;

    Секция 4:

    - заканчиваются работы по армированию и бетонированию плиты перекрытия цокольного этажа;

    - ведутся работы по гидроизоляции и утеплению наружных стен паркинга;

    - ведутся работы по армированию и бетонированию вертикальных элементов 1-го этажа.

    С уважением, команда Prof-Group!

    53348966_2332562330311793_6881407880235319296_n.jpg 53394980_2332562126978480_3618847737467895808_n.jpg 53563777_2332562363645123_7796400652048924672_n.jpg 54211638_2332562526978440_6129358303546834944_n.jpg 53668404_2332562583645101_6385130469381373952_n.jpg

  17. Ход строительства ЖК «Борисо-Глебский» на 18.03.2019

    Секция № 1:

    - продолжаются фасадные работы во внутреннем дворе и на холодных переходах;

    - ведутся работы по кирпичной кладке стен технических помещений паркинга;

    - ведутся подготовительные работы для монтажа инженерных сетей.

    Секция №2:

    - продолжаются фасадные работы во внутреннем дворе и холодных балконах;

    - ведутся подготовительные работы по монтажу инженерных сетей;

    Секция №3:

    - ведутся фасадные работы холодных переходов и холодных балконов;

    - ведутся подготовительные работы по монтажу инженерных сетей;

    Секция №4:

    - завершены работы по армированию и бетонированию плиты перекрытия цокольного этажа;

    - завершены работы по гидроизоляции и утеплению наружных стен паркинга;

    - ведутся работы по армированию и бетонированию вертикальных элементов 1-го этажа;

    - ведутся работы по обратной засыпке цокольного этажа песком;

    - начинаются работы по армированию плиты перекрытия 1-го этажа.

    С уважением, команда Prof-Group!

    Ход строительства ЖК «Борисо-Глебский» на 18.03.2019

    Секция № 1:

    - продолжаются фасадные работы во внутреннем дворе и на холодных переходах;

    - ведутся работы по кирпичной кладке стен технических помещений паркинга;

    - ведутся подготовительные работы для монтажа инженерных сетей.

    Секция №2:

    - продолжаются фасадные работы во внутреннем дворе и холодных балконах;

    - ведутся подготовительные работы по монтажу инженерных сетей;

    Секция №3:

    - ведутся фасадные работы холодных переходов и холодных балконов;

    - ведутся подготовительные работы по монтажу инженерных сетей;

    Секция №4:

    - завершены работы по армированию и бетонированию плиты перекрытия цокольного этажа;

    - завершены работы по гидроизоляции и утеплению наружных стен паркинга;

    - ведутся работы по армированию и бетонированию вертикальных элементов 1-го этажа;

    - ведутся работы по обратной засыпке цокольного этажа песком;

    - начинаются работы по армированию плиты перекрытия 1-го этажа.

    С уважением, команда Prof-Group!
    1.jpg 3.jpg 4.jpg 5.jpg 7.jpg 8.jpg 10.jpg 12.jpg 11.jpg

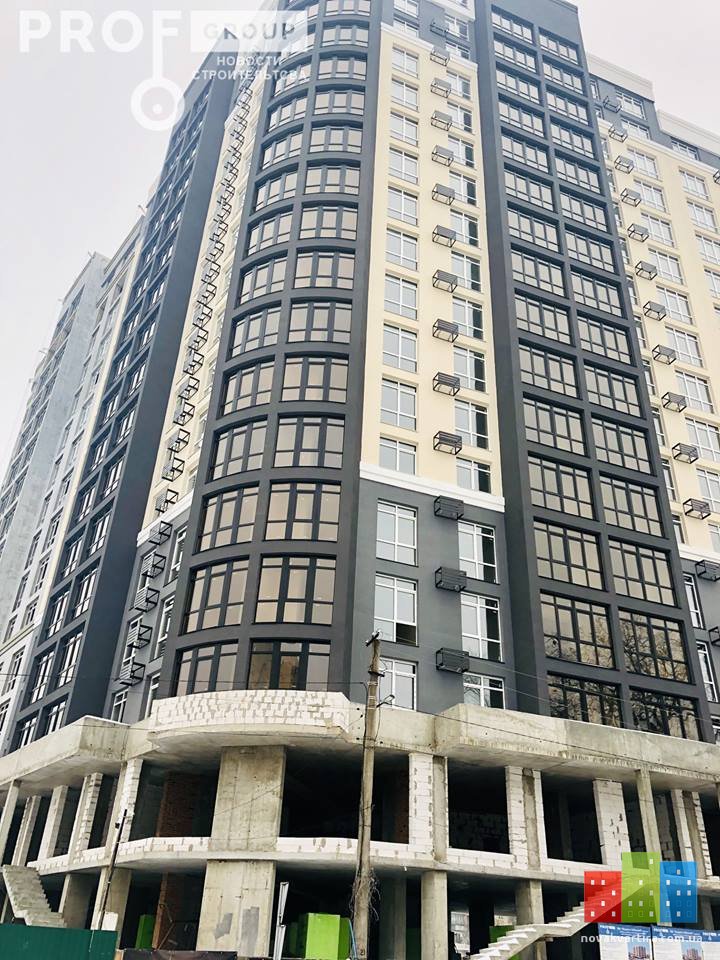

  18. Ход строительства ЖК «Борисо-Глебский» на 08.04.2019

    Секция № 1:
    - продолжаются фасадные работы во внутреннем дворе и на холодных переходах;
    - завершены работы по кирпичной кладке стен технических помещений паркинга;
    - ведутся подготовительные работы для монтажа инженерных сетей;
    - ведутся работы по армированию и бетонированию помещения индивидуального теплопункта и входной группы;
    - ведутся работы по монтажу дверей технических помещений машинного отделения лифта и выхода на крышу;

    Секция №2:
    - продолжаются фасадные работы во внутреннем дворе и холодных балконах;
    - ведутся подготовительные работы по монтажу инженерных сетей;

    Секция №3:
    - ведутся фасадные работы холодных переходов;
    - ведутся подготовительные работы по монтажу инженерных сетей;
    - ведуться работы по монтажу системы электроснабжения и электрофикации квартир (ввод);

    Секция №4:
    - ведутся работы по армированию и бетонированию вертикальных элементов 2-го этажа;
    - завершены работы по армированию плиты перекрытия 1-го этажа;
    - ведутся работы по монтажу башенного крана;

    С уважением, команда Prof-Group!

    Вложения:

    • IMG.JPG
      Размер файла:
      215,6 КБ
      Просмотров:
      146
    • IMG_E8826.JPG
      Размер файла:
      201,3 КБ
      Просмотров:
      161
    • IMG_E8828.JPG
      Размер файла:
      195 КБ
      Просмотров:
      146
    • IMG_E8804.JPG
      Размер файла:
      228 КБ
      Просмотров:
      146
    • IMG_E8834.JPG
      Размер файла:
      132,6 КБ
      Просмотров:
      163
    • IMG_E8836.JPG
      Размер файла:
      189,1 КБ
      Просмотров:
      162
    • IMG_E8840.JPG
      Размер файла:
      234,2 КБ
      Просмотров:
      147
    • IMG_E8841.JPG
      Размер файла:
      203,1 КБ
      Просмотров:
      159

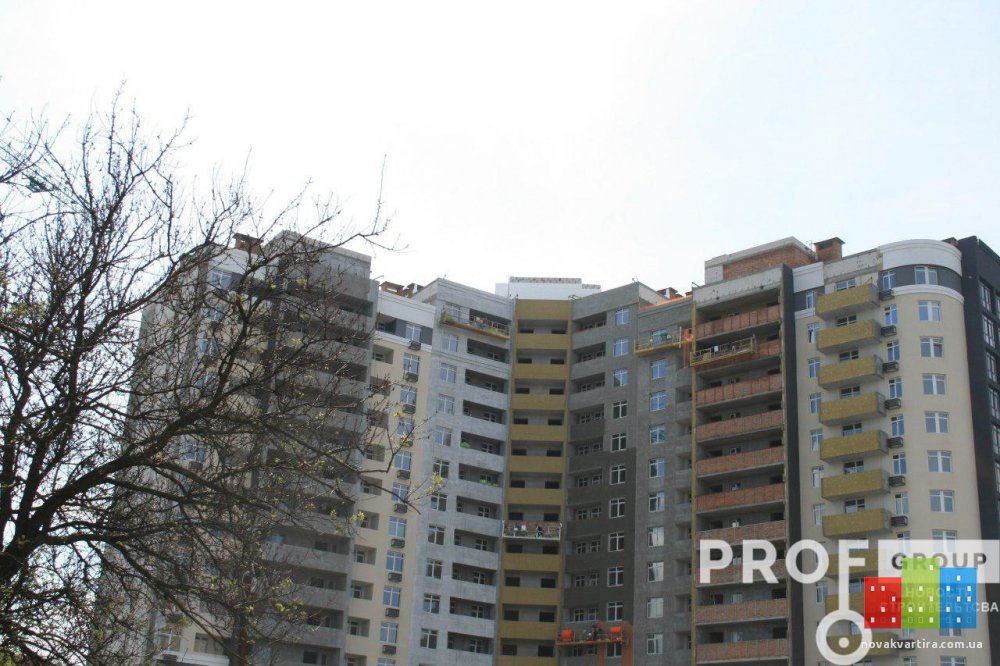

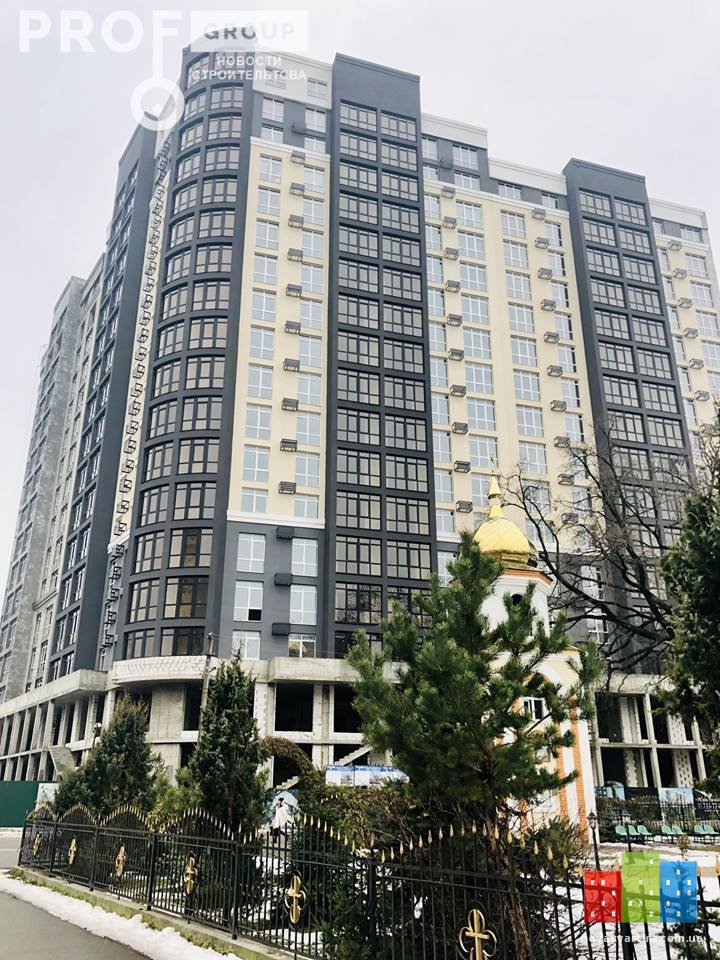

  19. Ход строительства ЖК «Борисо-Глебский» на 22.04.2019

    Секция № 1:

    - продолжаются фасадные работы во внутреннем дворе и на холодных переходах;

    - ведутся подготовительные работы для монтажа инженерных сетей;

    - завершены работы по армированию и бетонированию помещения индивидуального теплопункта и входной группы;

    - ведутся работы по армированию и бетонированию парапета крыши входной группы;

    - ведутся работы по армированию и бетонированию плиты въезда в паркинг;

    - ведутся работы по монтажу оконных отливов;

    - ведутся работы по монтажу металлических накрывок парапета крыши.

    Секция №2:

    - продолжаются фасадные работы во внутреннем дворе и холодных балконах;

    - ведутся подготовительные работы по монтажу инженерных сетей.

    Секция №3:

    - ведутся фасадные работы холодных переходов;

    - завершены работы по монтажу канализационных стояков;

    - ведутся сварочные работы по монтажу стояков отопления и водоснабжения;

    - ведутся подготовительные работы по монтажу лифтовых;

    - ведутся работы по монтажу системы электроснабжения и электрификации квартир (ввод).

    Секция №4:

    - продолжаются работы по армированию и бетонированию вертикальных элементов 2-го этажа;

    - завершены работы по засыпке цокольного этажа;

    - ведутся работы по монтажу башенного крана;

    - завершены работы по демонтажу горизонтальной опалубки плиты перекрытия 1-го этажа;

    - ведутся подготовительные работы по монтажу горизонтальной опалубки 2-го этажа первой половини секции.

    С уважением, команда Prof-Group!

    Вложения:

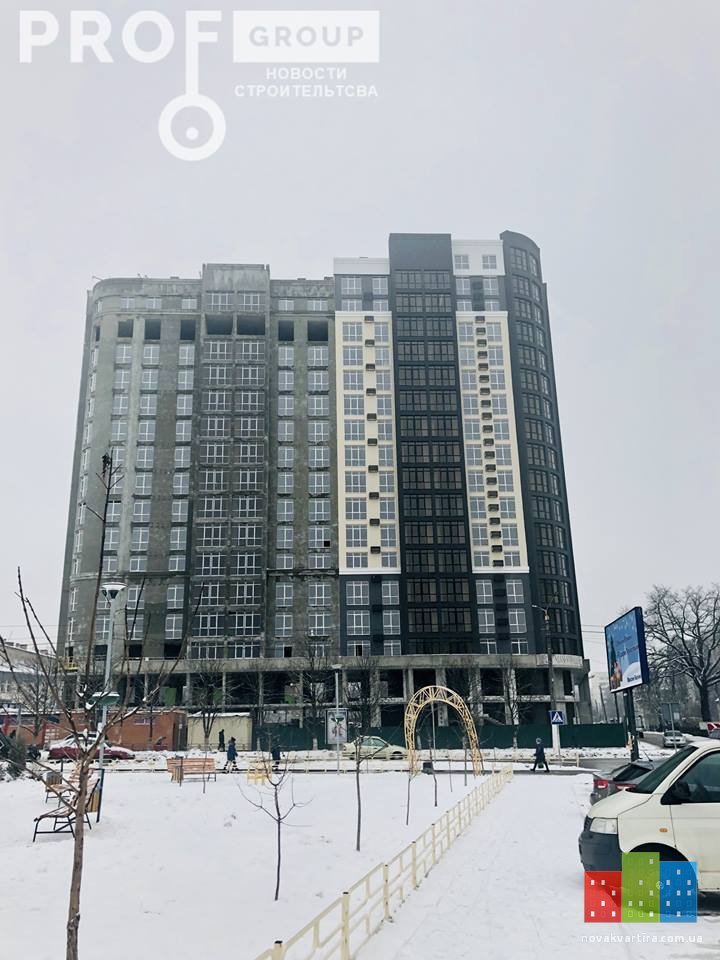

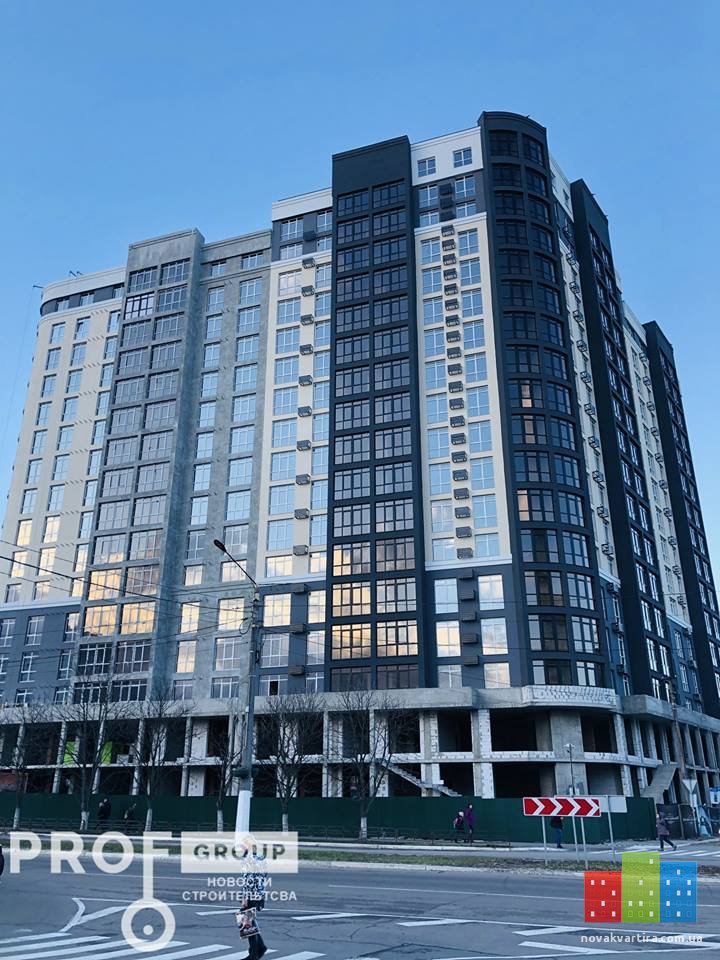

  20. Ход строительства ЖК «Борисо-Глебский» на 13.05.2019

    Секция № 1:

    - продолжаются фасадные работы во внутреннем дворе и на холодных переходах;

    - ведутся подготовительные работы для монтажа инженерных сетей;

    - ведутся работы по армированию и бетонированию помещения входной группы;

    - ведутся работы по монтажу оконных отливов;

    - ведутся работы по монтажу металлических накрывок парапета крыши.

    Секция №2:

    - продолжаются фасадные работы во внутреннем дворе и холодных балконах;

    - ведутся подготовительные работы по монтажу инженерных сетей.

    Секция №3:

    - ведутся фасадные работы холодных переходов;

    - ведутся сварочные работы по монтажу стояков отопления и водоснабжения;

    - ведутся подготовительные работы по монтажу лифтовых;

    - завершены работы по монтажу системы электроснабжения и электрификации квартир (ввод);

    - ведутся работы по монтажу системы электроснабжения в местах общего пользования и лестничного марша.

    Секция №4:

    - завершены работы по армированию и бетонированию плиты перекрития 2-го этажа 1-й половины;

    - ведутся работы по армированию и бетонированию вертикальных элементов 3-го этажа;

    - завершены работы по засыпке цокольного этажа;

    - ведутся подготовительные работы по монтажу газоблока 1-го этажа.

    С уважением, команда Prof-Group!
