ЖК "Борисо-Глебский",г.Вышгород, ул. Школьная 73а

Тема в разделе "Вышгородский район", создана пользователем ЖК Борисо-Глебский, 16 май 2017.

  1. Ход строительства ЖК «Борисо-Глебский» на 25.09.2017г.

    Секция 1 (Сдача 3кв. 2018г.)

    - завершены работы по армированию и бетонированию вертикальных элементов 7-го этажа;

    - ведутся газоблочные работы 4-5го этажа;

    - ведутся работы по монтажу вентканалов 5-го этажа;

    - завершены работы по монтажу лестничных маршей и площадок 4-6го этажа;

    - ведутся работы по гидроизоляции фундамента.

    Секция 2 (Сдача 3кв. 2018г.)

    - завершены работы по армированию и бетонированию плиты перекрытия 7-го этажа;

    - ведутся газоблочные работы 4-5го этажа;

    - ведутся работы по монтажу вентканалов 5-го этажа;

    - завершены монтажные работы по установке лестничных маршей и площадок 4-6го этажа.

    Секция 3 (Сдача 3кв. 2018г.)

    - ведутся газоблочные работы 7-го этажа;

    - завершены монтажные работы по установке лестничных маршей и площадок 7-9го этажа;

    - ведутся работы по монтажу вентканалов 8-го этажа;

    - ведутся работы по бетонированию свай для фундамента башенного крана;

    - ведутся работы по армированию и бетонированию фундамента под башенный кран.


    boryso-glibskiy.com.ua

    Мы в социальных сетях:

    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

  2. Ход строительства ЖК «Борисо-Глебский» на 02.10.2017г:

    Секция 1 (Сдача 3кв. 2018г.)

    - завершены работы по бетонированию и армированию плиты перекрытия 8-го этажа;

    - ведутся газоблочные работы 5-6го этажа;

    - ведутся работы по монтажу вентканалов 6-го этажа;

    - завершены работы по монтажу лестничных маршей и площадок 4-6го этажа;

    - завершены работы по гидроизоляции фундамента.

    Секция 2 (Сдача 3кв. 2018г.)

    - ведутся работы по армированию и бетонированию вертикальных элементов 7-го этажа;

    - ведутся подготовительные работы по армированию и бетонированию лифтового блока 7-го этажа;

    - ведутся газоблочные работы 5-6го этажа;

    - ведутся работы по монтажу вентканалов 6-го этажа;

    - завершены работы по установке лестничных маршей и площадок 4-6го этажа.

    Секция 3 (Сдача 3кв. 2018г.)

    - ведутся газоблочные работы 7-8го этажа;

    - завершены работы по установке лестничных маршей и площадок 7-9го этажа;

    - завершены работы по монтажу вентканалов 8-го этажа;

    - ведутся работы по монтажу холодного перехода 7-8го этажа;

    - завершены работы по армированию и бетонированию фундамента под башенный кран.


    boryso-glibskiy.com.ua

    Мы в социальных сетях:

    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

  3. Ход строительства ЖК «Борисо-Глебский» на 09.10.2017г.

    Секция 1 (Сдача 3 кв. 2018г.):

    - ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 8-го этажа;

    - завершены работы по монтажу вентканалов 6-го этажа;

    - ведутся работы по засыпке фундамента песчаным грунтов.

    Секция 2 (Сдача 3 кв. 2018г.):

    - завершены работы по армированию и бетонированию вертикальных элементов 7-го этажа;

    - завершены работы по армированию и бетонированию лифтового блока 7-го этажа;

    - ведутся газоблочные работы 6-го этажа;

    - завершены работы по монтажу вентканалов 6-го этажа.

    Секция 3 (Сдача 3 кв. 2018г.):

    - ведутся газоблочные работы 7-8го этажа;

    - завершены работы по холодному переходу 7-8го этажа;

    - завершены работы по демонтажу башенного крана Liebherr;

    - ведется монтаж нового башенного крана.


    Вложения:


  4. Ход строительства ЖК "Борисо-Глебский" 16.10.2017
    Секция 1 (Сдача 3 кв. 2018г.):



    - ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 8-го этажа;


    - ведутся работы по монтажу вентканалов 7-го этажа;


    - ведутся работы по засыпке фундамента песчаным грунтов.


    Секция 2 (Сдача 3 кв. 2018г.):


    - ведутся газоблочные работы 6-го этажа;


    - ведутся подготовительные работы по армированию и бетонированию лифтового блока 8-го этажа;


    Секция 3 (Сдача 3 кв. 2018г.):


    - ведутся газоблочные работы 7-8го этажа;


    - завершены работы по холодному переходу 7-8го этажа;


    - завершены работы по монтажу башенного крана.
    C уважением команда Prof-Group!

    boryso-glibskiy.com.ua

    Мы в социальных сетях:

    - facebook.com/profgroup.realty

    - vk.com/profgroup_realty

    - instagram.com/profgroup_realty

    - plus.google.com/u/0/108920085605426856290

    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA

    - profgrouprealty.blogspot.com

    - twitter.com/profgroup_realt


    Вложения:

  5. Ход строительства ЖК"Борисо-Глебский" на 23.10.2017
    Секция 1 (Сдача 3 кв. 2018г.):

    - ведутся работы по армированию и бетонированию вертикальных элементов 8-го этажа;
    - завершены работы по монтажу вентканалов 7-го этажа;
    - ведутся работы по засыпке фундамента песчаным грунтов;
    - ведутся работы по монтажу газоблока на 5-6 этаже;
    Секция 2 (Сдача 3 кв. 2018г.):
    - ведутся газоблочные работы 6-го этажа;
    - ведутся работы по армированию и бетонированию плиты перекрытия 8-го этажа;
    - ведутся работы по засыпке фундамента песчаным грунтом;
    - ведутся работы по монтажу вентканалов 7-го этажа;
    Секция 3 (Сдача 3 кв. 2018г.):
    - продолжаются газоблочные работы 7-8 го этажа;
    - ведутся работы по армированию и бетонированию вертикальных элементов 9-го этажа.
    С уважением, Prof-Group!


    Вложения:

  6. Ход строительства ЖК «Борисо-Глебский» на 30.10.2017г.

    Секция 1 (Сдача 3кв. 2018г.)

    - завершены работы по армированию и бетонированию вертикальных элементов 8-го этажа;

    - ведутся подготовительные работы по монтажу горизонтальной опалубки 9-го этажа;

    - завершены работы по монтажу газоблока 5-го этажа;

    - ведутся работы по монтажу газоблока 5-6го этажа;

    - ведутся работы по засыпке фундамента песчаным грунтом.

    Секция 2 (Сдача 3кв. 2018г.)

    - ведутся газоблочные работы 6-го этажа;

    - завершены работы по армированию и бетонированию плиты перекрытия 8-го этажа;

    - ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 8-го этажа;

    - ведутся работы по засыпке фундамента песчаным грунтом.

    Секция 3 (Сдача 3кв. 2018г.)

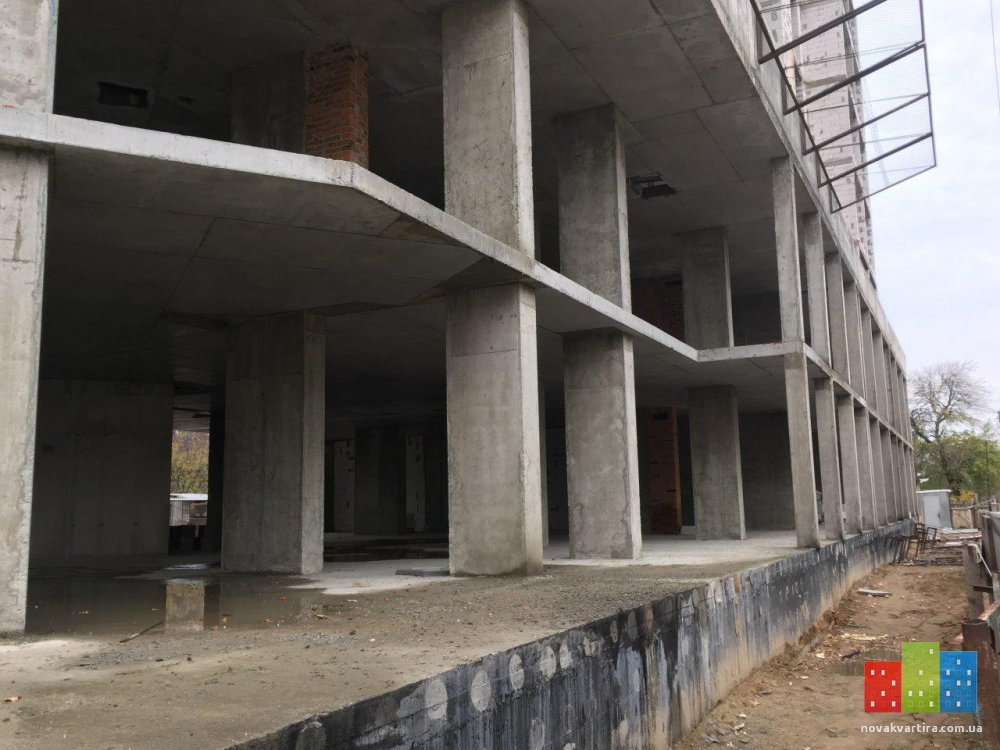

    - завершены подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;

    - ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 10-го этажа.

    С уважением, Prof-Group!


    boryso-glibskiy.com.ua

    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

  7. Ход строительства ЖК «Борисо-Глебский» на 06.11.2017г.

    Секция 1 (Сдача 3 кв. 2018г.):

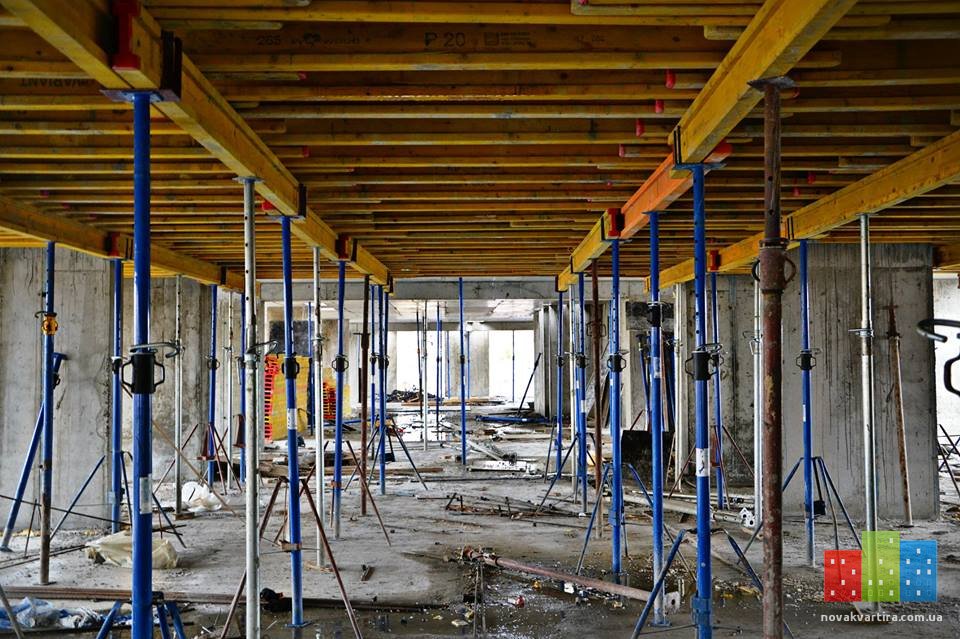

    - ведутся подготовительные работы по монтажу горизонтальной опалубки 9-го этажа;

    - ведутся работы по монтажу газоблока 6-го этажа;

    - ведутся работы по монтажу вентканалов 7-го этажа;

    - ведутся работы по монтажу лестничных маршей и площадок 6-8го этажа.

    Секция 2 (Сдача 3 кв. 2018г.):

    - ведутся газоблочные работы 6-го этажа;

    - завершены работы по армированию и бетонированию вертикальных элементов 8-го этажа;

    - ведутся работы по монтажу вентканалов 7-го этажа;

    - ведутся подготовительные работы по установке горизонтальной опалубки 9-го этажа.

    Секция 3 (Сдача 3 кв. 2018г.):

    - завершены подготовительные работы по армированию и бетонированию плиты перекрытия 10-го этажа;

    - ведутся газоблочные работы 8-го этажа;

    - ведутся работы по монтажу вентканалов 8-го этажа.

    С уважением, Prof-Group!

    boryso-glibskiy.com.ua

    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

  8. Ход строительства ЖК «Борисо-Глебский» на 13.11.2017г.
    Секция 1 (Сдача 3 кв. 2018г.):

    - завершены работы по армированию и бетонированию плиты перекрытия 9-го этажа;
    - ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;

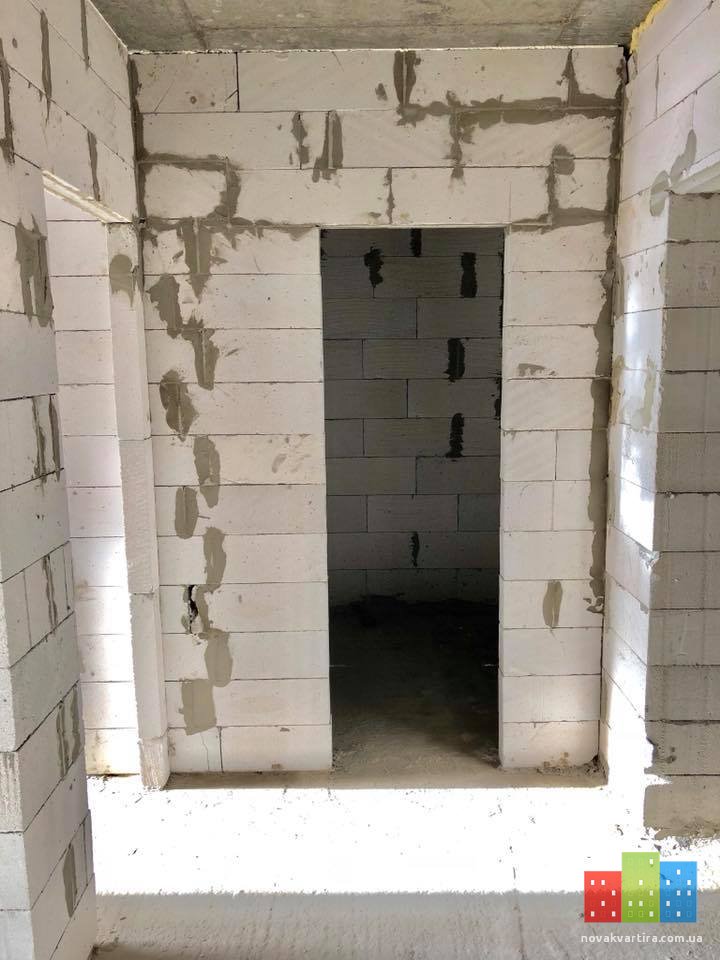

    - завершены работы по монтажу газоблока 6-го этажа;
    - ведутся работы по монтажу газоблока 7-го этажа;
    Секция 2 (Сдача 3 кв. 2018г.):
    - продолжаются газоблочные работы 6-го этажа;
    - ведутся подготовительные работы работы по армированию и бетонированию плиты перекрытия 9-го этажа;
    - ведутся работы по монтажу вентканалов 7-го этажа;
    Секция 3 (Сдача 3 кв. 2018г.):
    - завершены подготовительные работы по армированию и бетонированию вертикальных элементов 10-го этажа;
    - ведутся газоблочные работы 8-го этажа;
    - ведутся работы по монтажу вентканалов 8-го этажа.
    С уважением, Prof-Group!


    Вложения:

  9. Ход строительства ЖК "Борисо-Глебский" на 20.11.2017г.

    Секция 1 (Сдача 3 кв. 2018г.)
    - завершены работы по армированию и бетонированию вертикальных элементов 9-го этажа;

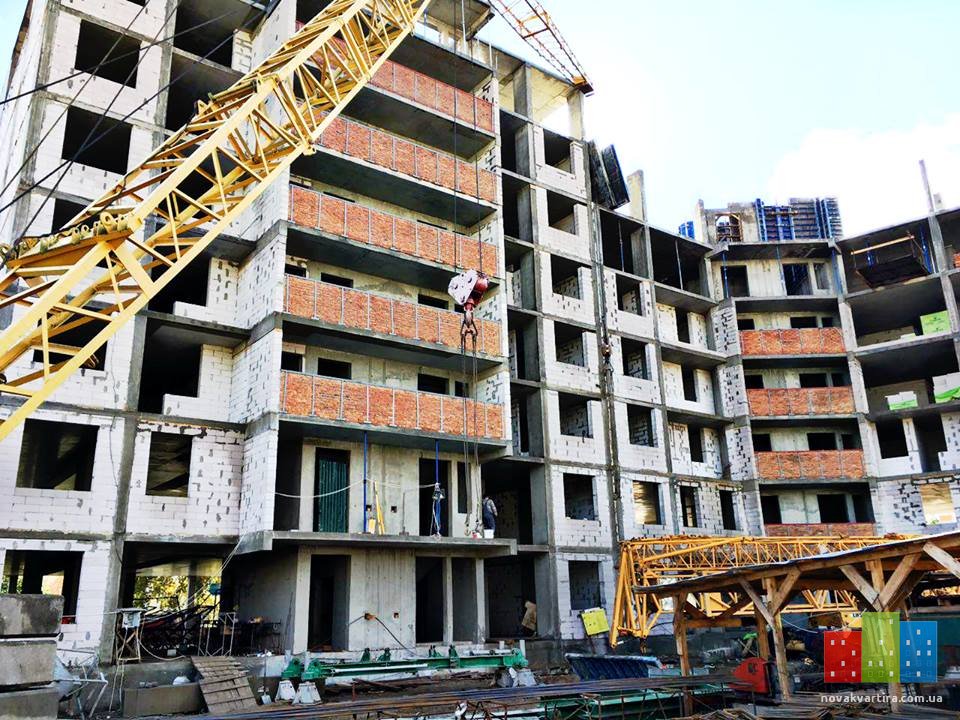

    - ведутся работы по монтажу газоблока 7-го этажа;
    - ведутся работы по монтажу холодного перехода 6 -7-го этажей;
    - ведутся работы по монтажу наборных вентканалов 1-6 этажей;

    Секция 2 (Сдача 3 кв. 2018г.):
    - завершены работы по армированию и бетонированию плиты перекрытия 9-го этажа;
    - ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;
    - завершены работы по монтажу вентканалов 7-го этажа;
    - ведутся работы по монтажу наборных вентканалов 1-7-го этажей;
    - ведутся работы по монтажу холодного перехода 6-7-го этажей.

    Секция 3 (Сдача 3 кв. 2018г.):
    - завершены работы по вентканалов 8-го этажа;
    - ведутся газоблочные работы 8-го этажа;
    - ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 11 этажа;
    - ведутся работы по монтажу холодного перехода 9-го этажа.
    С уважением, Prof-Group!


    Вложения:

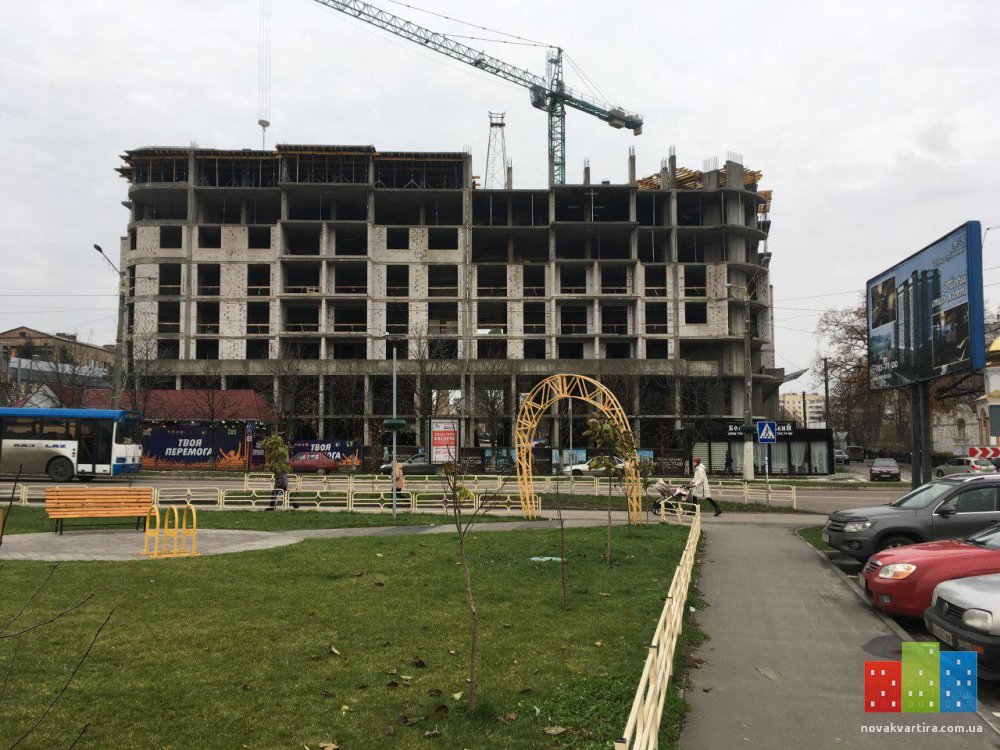

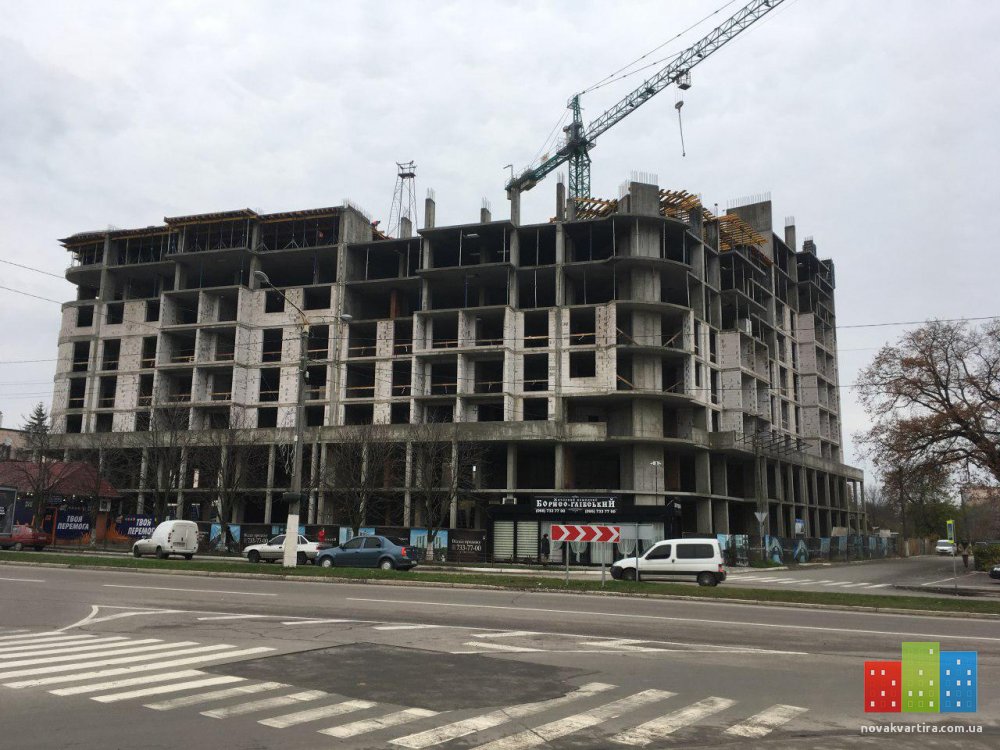

  10. Ход строительства ЖК «Борисо-Глебский» на 27.11.2017

    Секция 1 (Сдача 3 кв. 2018г.):
    - завершены работы по армированию и бетонированию вертикальных элементов 9-го этажа;
    - ведутся работы по монтажу газоблока 7-го этажа;
    - ведутся работы по монтажу холодного перехода 6-7-го этажей.
    Секция 2 (Сдача 3 кв. 2018г.):
    - завершены работы по армированию и бетонированию вертикальных элементов 9 –го этажа;
    - ведутся газоблочные работы 7-го этажа;
    - завершены работы по монтажу наборных вентканалов 1-5 этажей;
    - завершены работы по монтажу холодного перехода 6-7 этажей;
    - ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 10-го этажа.
    Секция 3 (Сдача 3кв. 2018г.):
    - ведутся газоблочные работы 8-го этажа;
    - завершены работы по монтажу холодного перехода 9-го этажа;
    - завершены работы по армированию и бетонированию плиты перекрытия 11-го этажа;
    - ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 11-го этажа.

    С уважением,Prof-Group! 1.jpg новый 1.jpg новый 2.jpg новый 3.jpg новый 4.jpg новый 5.jpg 8.jpg 13.jpg 15.jpg 19.jpg 1.jpg новый 1.jpg новый 2.jpg новый 3.jpg новый 4.jpg новый 5.jpg 8.jpg 13.jpg 15.jpg 19.jpg

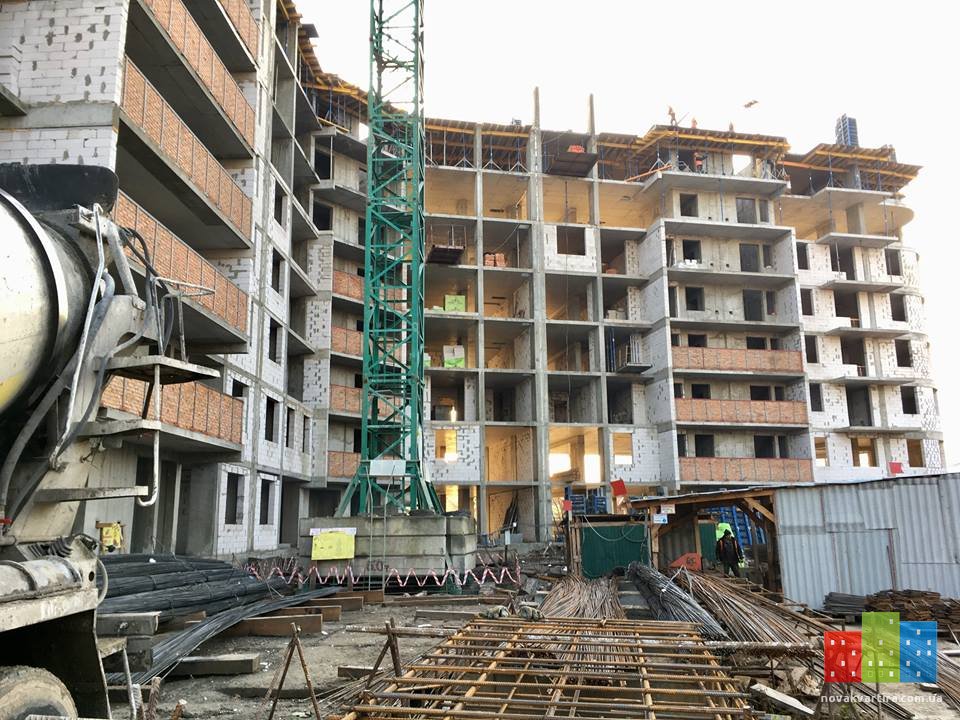

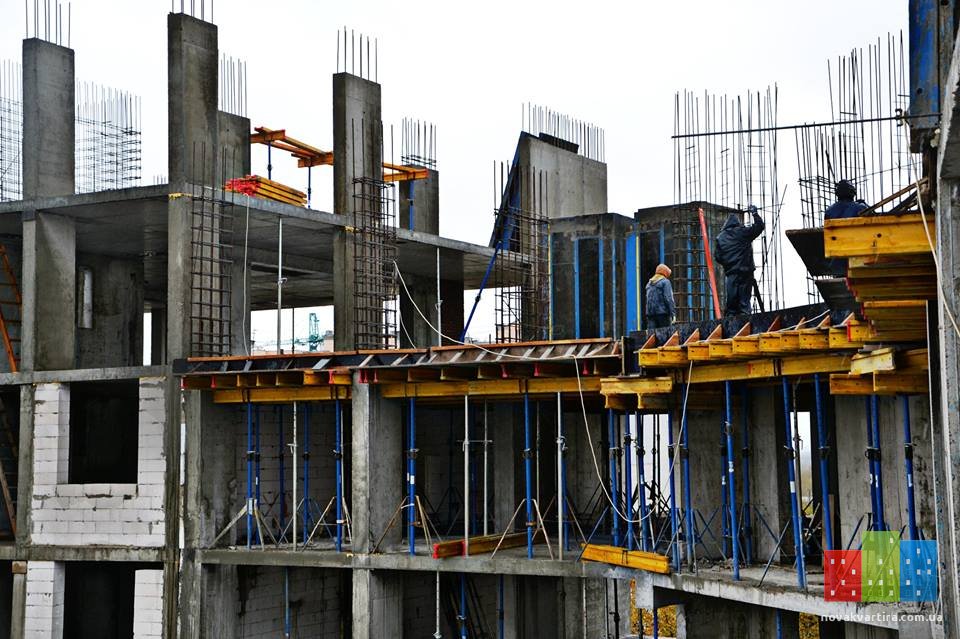

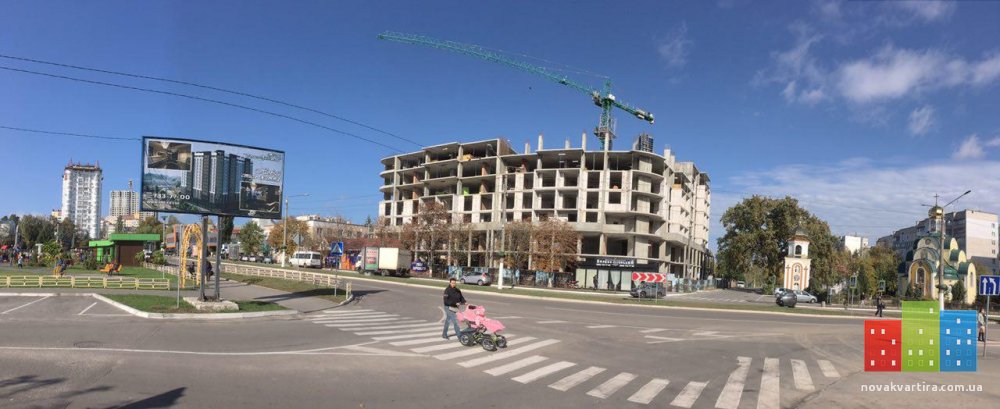

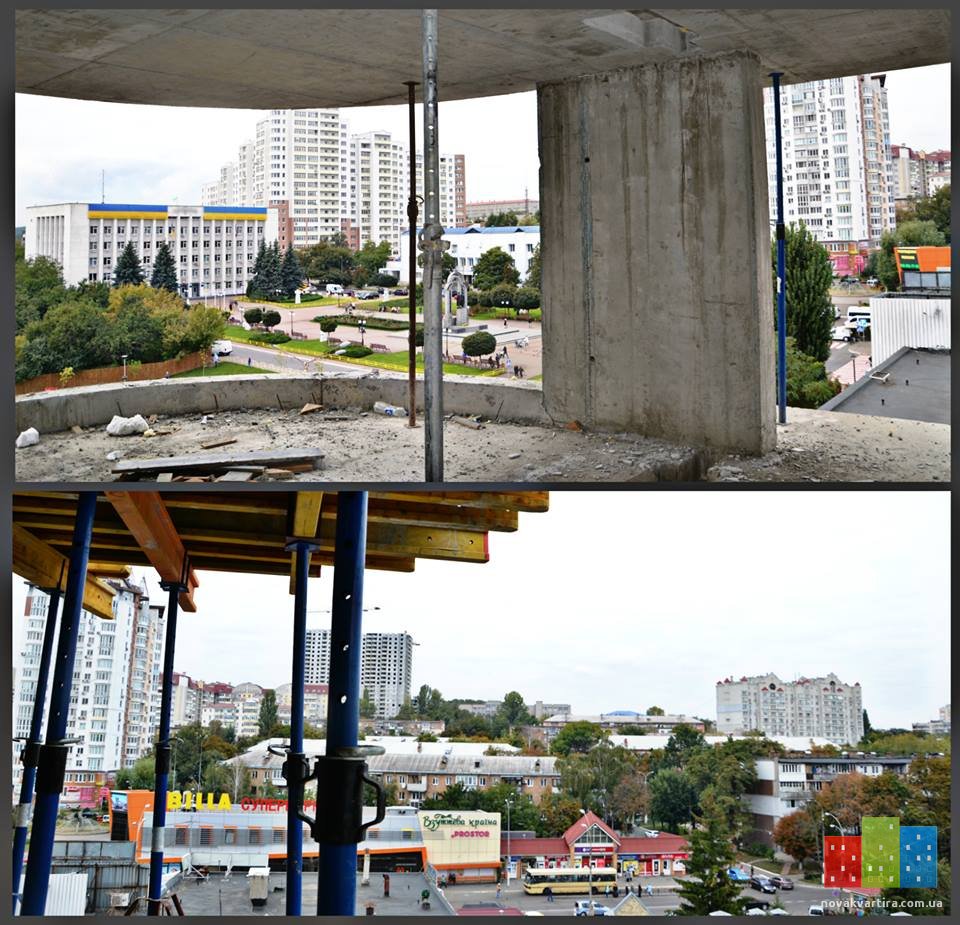

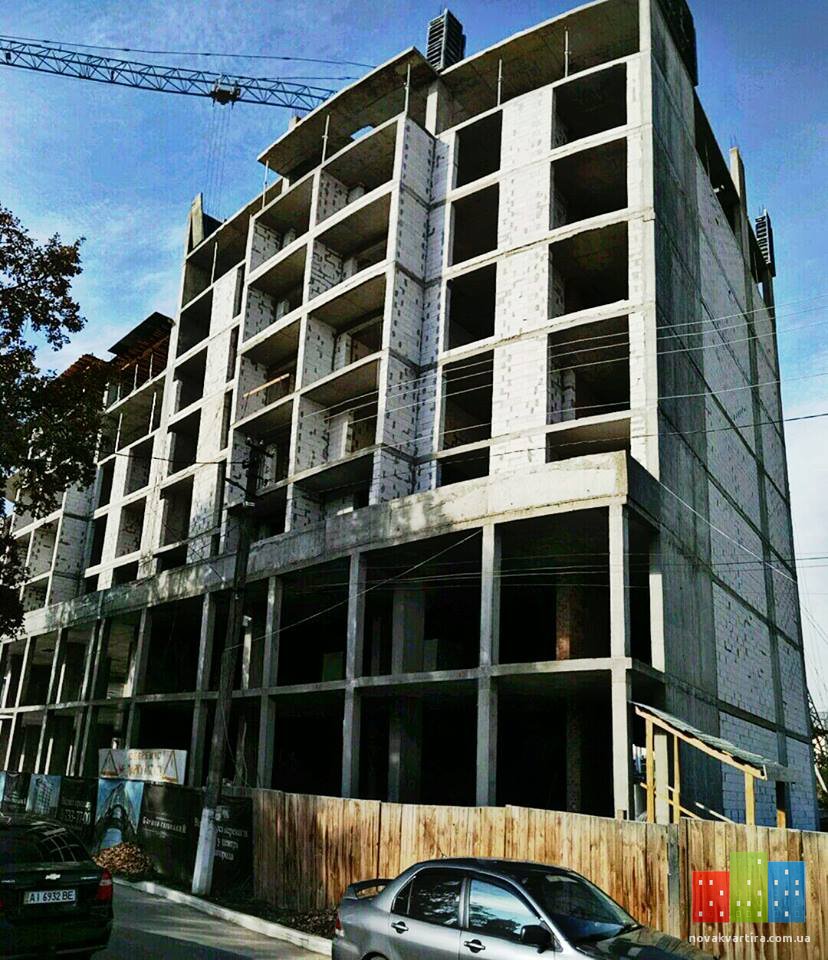

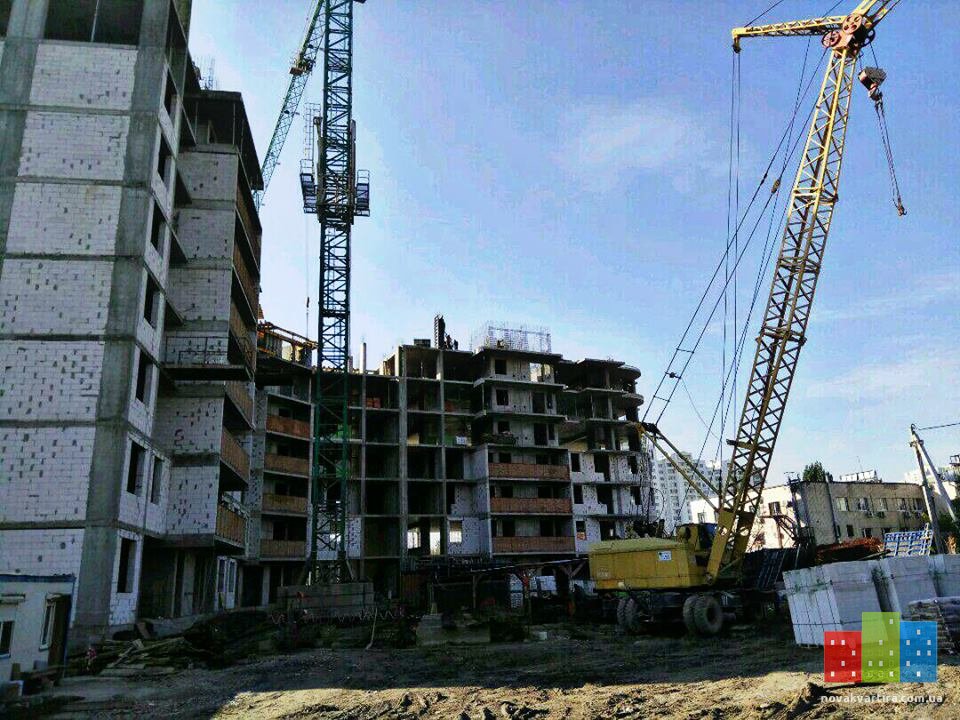

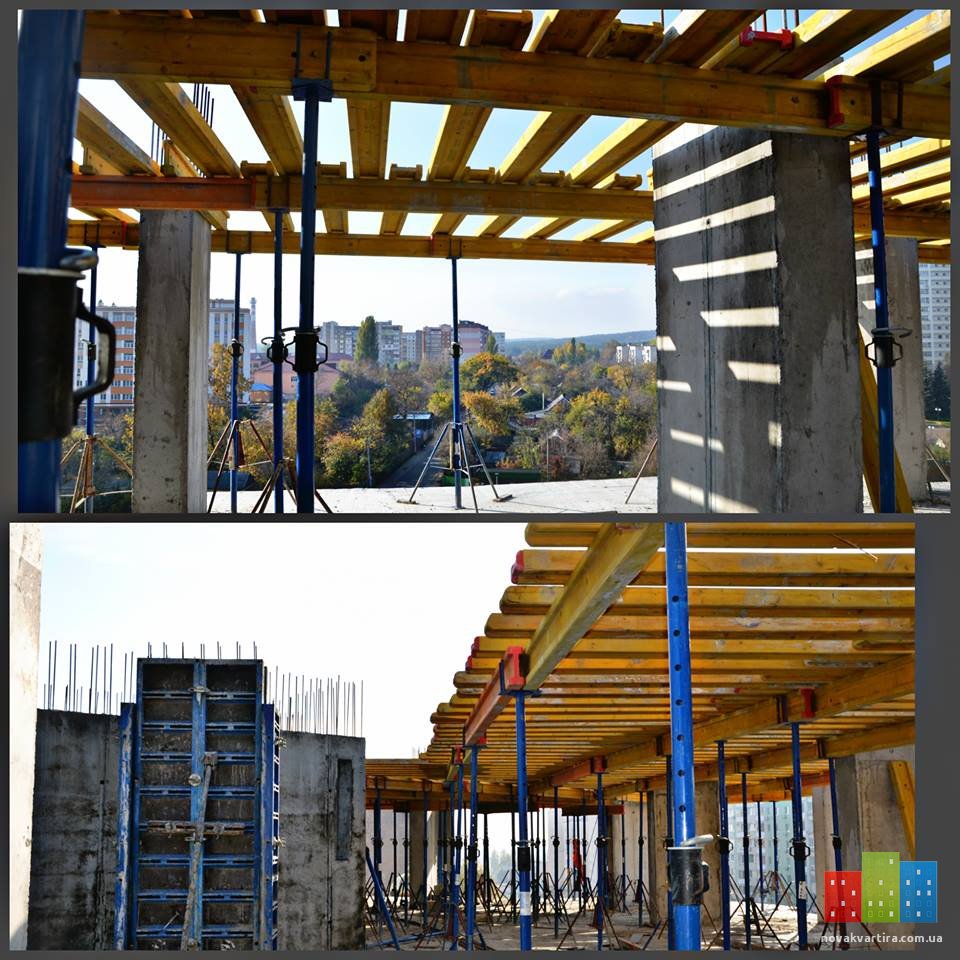

  11. Ход строительства ЖК «Борисо-Глебский» на 04.12.2017
    Секция 1 (Сдача 3 кв. 2018г.)
    - завершены работы по монтажу газоблока 7-го этажа;
    - ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
    - ведутся подготовительные работы по монтажу газоблока 8-го этажа;
    - завершены работы по монтажу холодного перехода 6-7-го этажей.
    Секция 2 (Сдача 3 кв. 2018г.):
    - ведутся работы по армированию и бетонированию плиты перекрытия 10–го этажа;
    - ведутся газоблочные работы 7-го этажа;
    - ведутся работы по монтажу наборных вентканалов 6-го этажа;
    Секция 3 (Сдача 3кв. 2018г.):
    - завершены газоблочные работы 8-го этажа;
    - ведутся работы по монтажу наборных вентканалов 6-8-го этажей;
    - завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;
    - ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа.

    С уважением,Prof-Group! 1.jpg 3.jpg 6.jpg 5.jpg 15.jpg 13.jpg 11.jpg photo_2017-12-04_13-55-31.jpg новый коллаж7.jpg 1.jpg 3.jpg 6.jpg 5.jpg 15.jpg 13.jpg 11.jpg photo_2017-12-04_13-55-31.jpg новый коллаж7.jpg

  12. Ход строительства ЖК «Борисо-Глебский» на 11.12.2017
    Секция 1 (Сдача 3 кв. 2018г.)
    - ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;

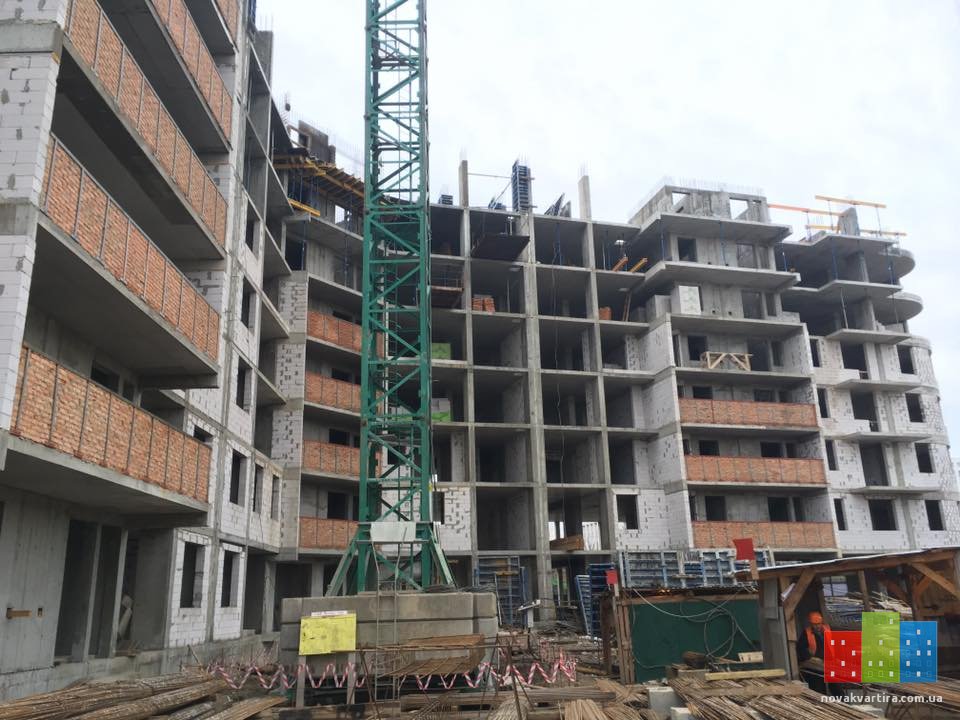

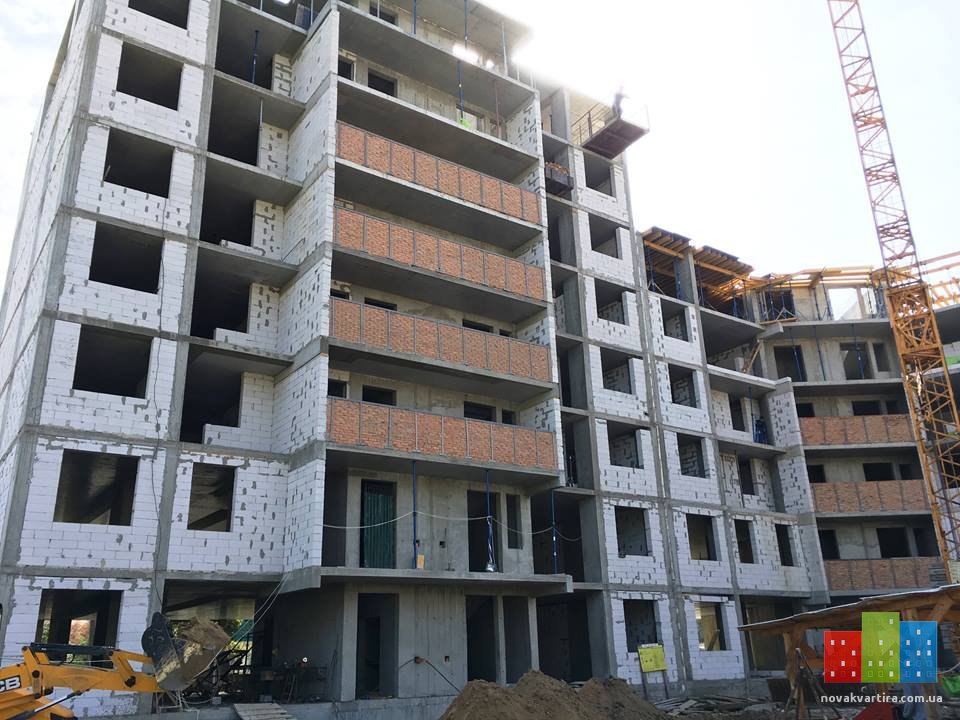

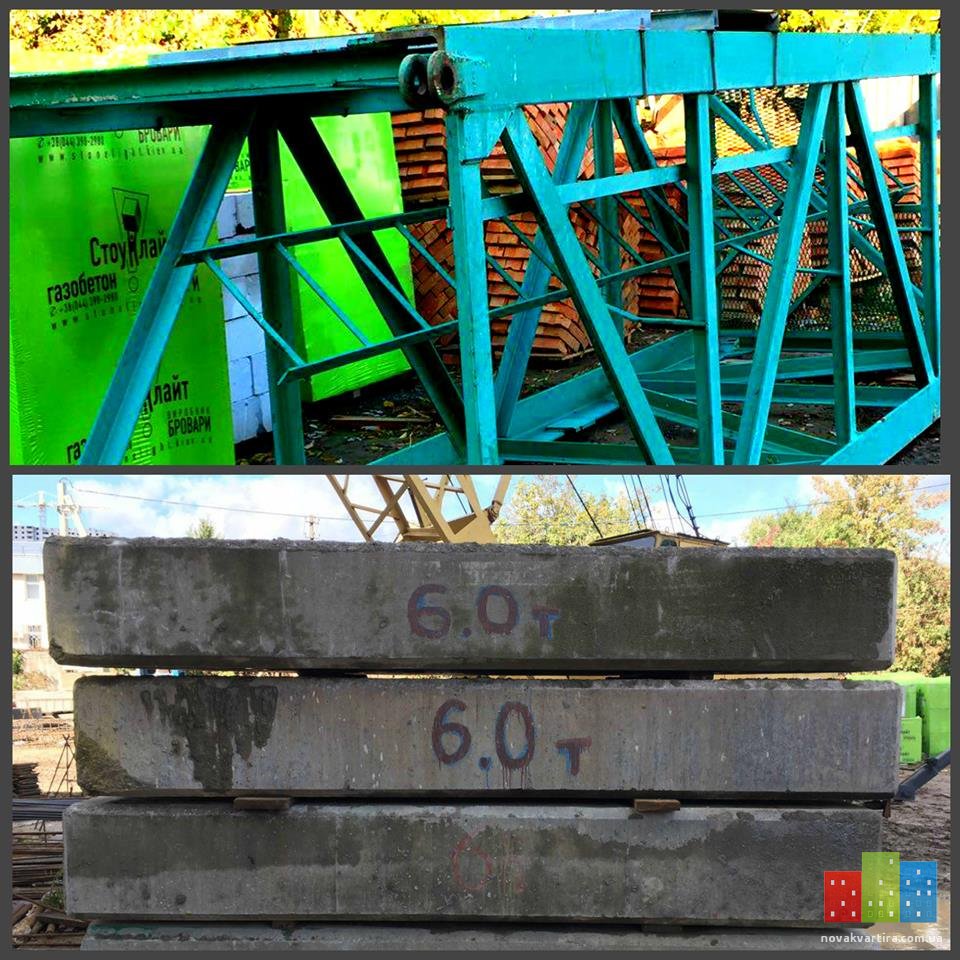

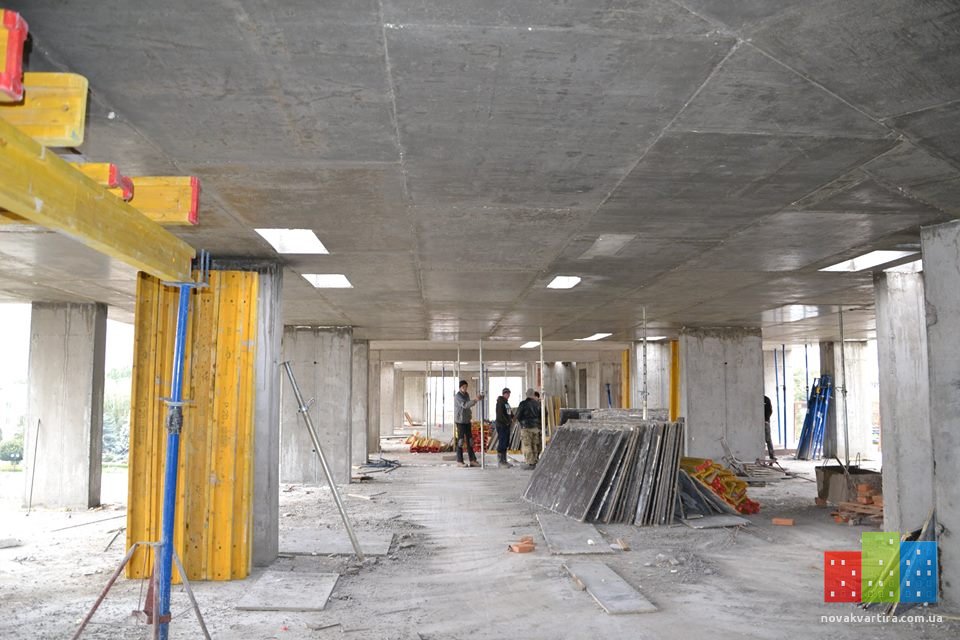

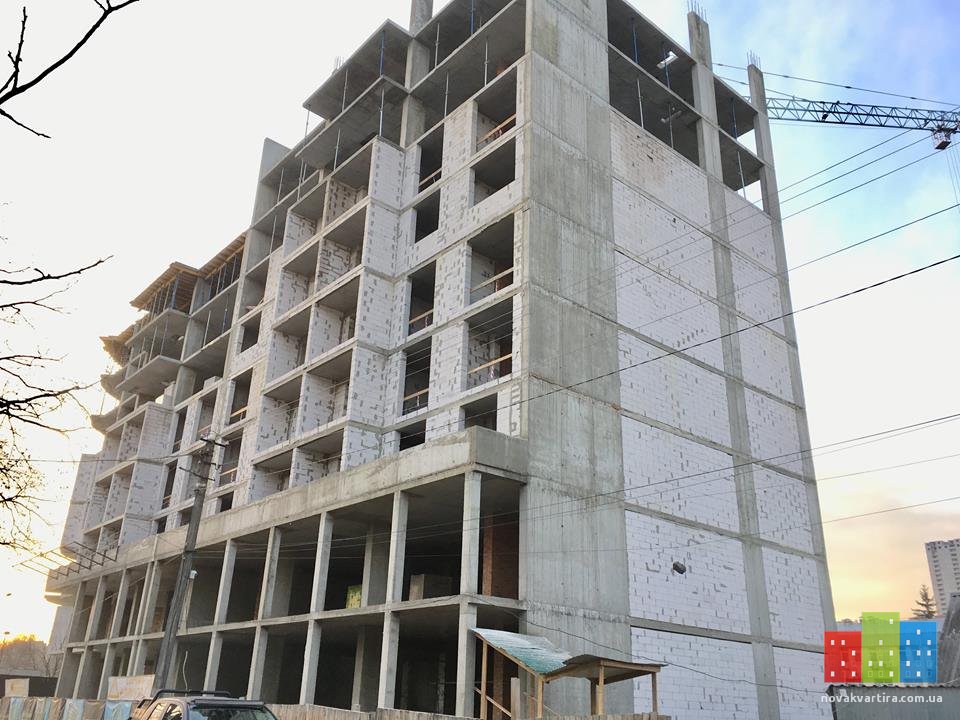

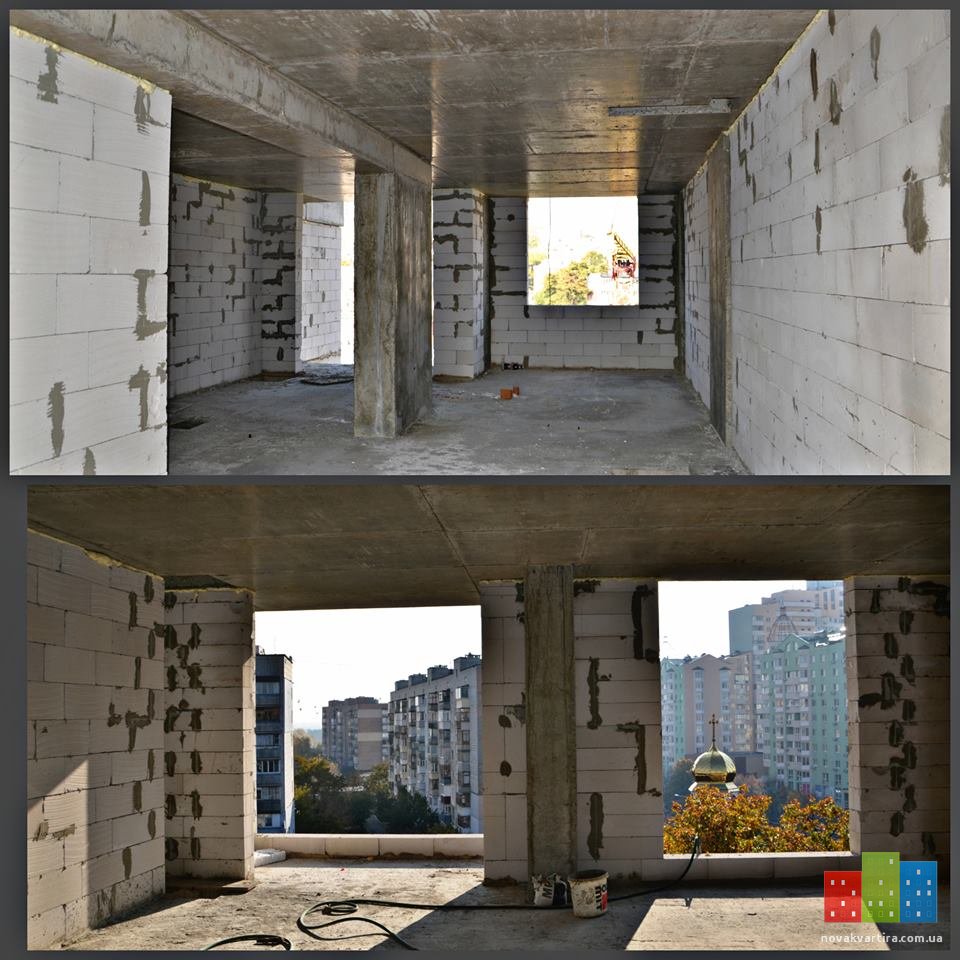

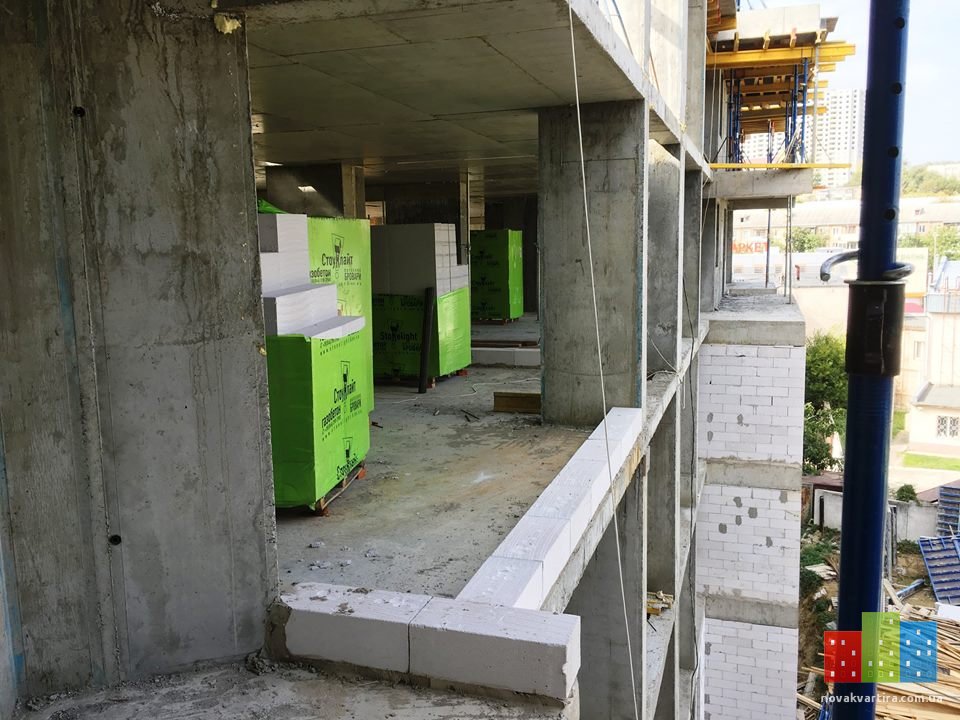

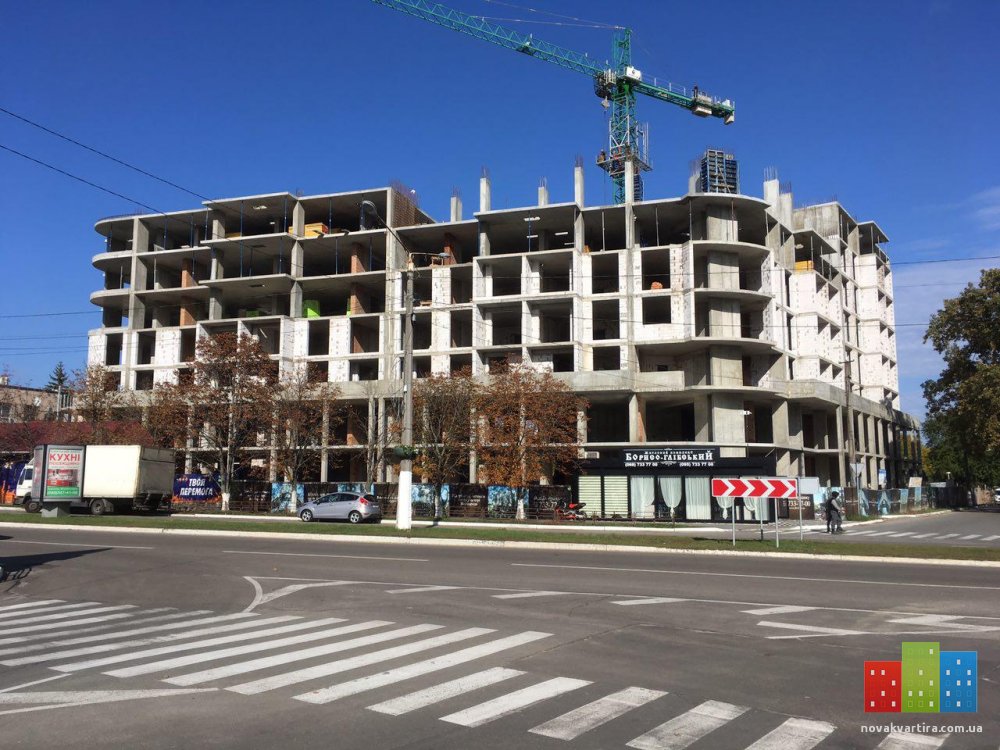

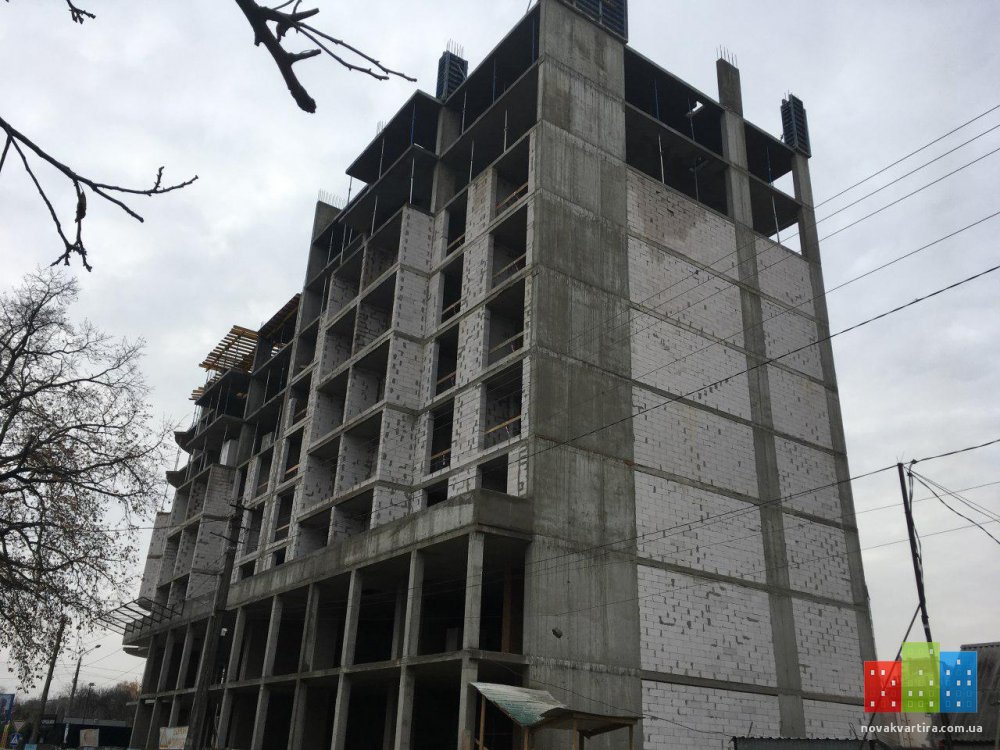

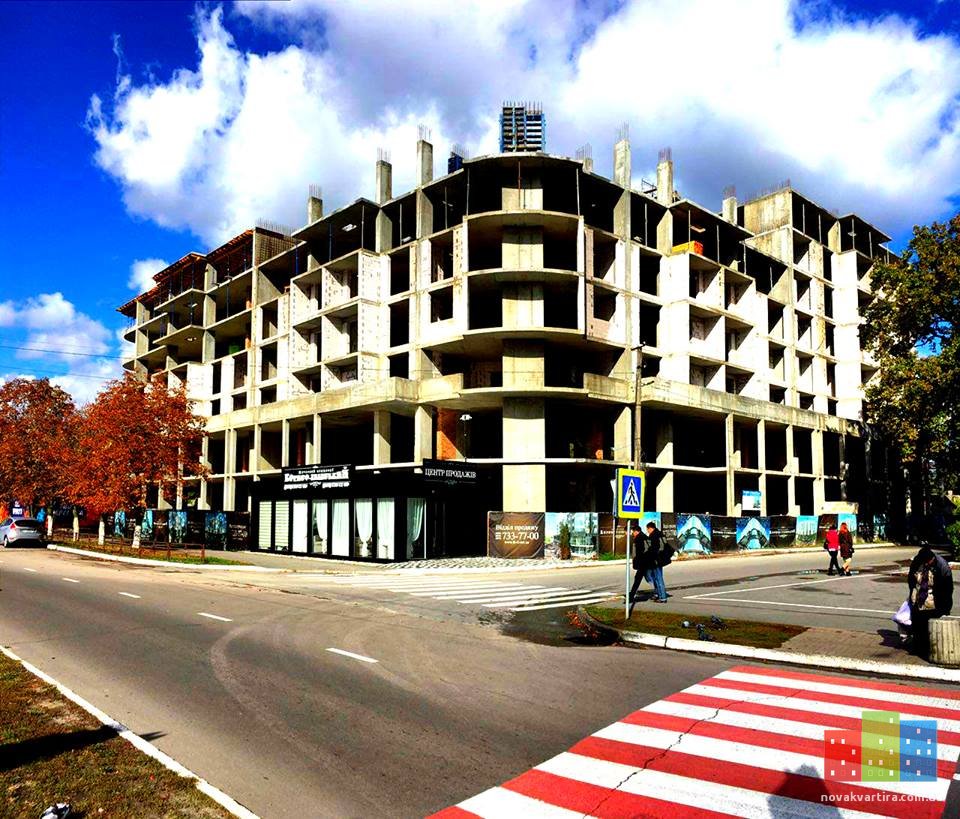

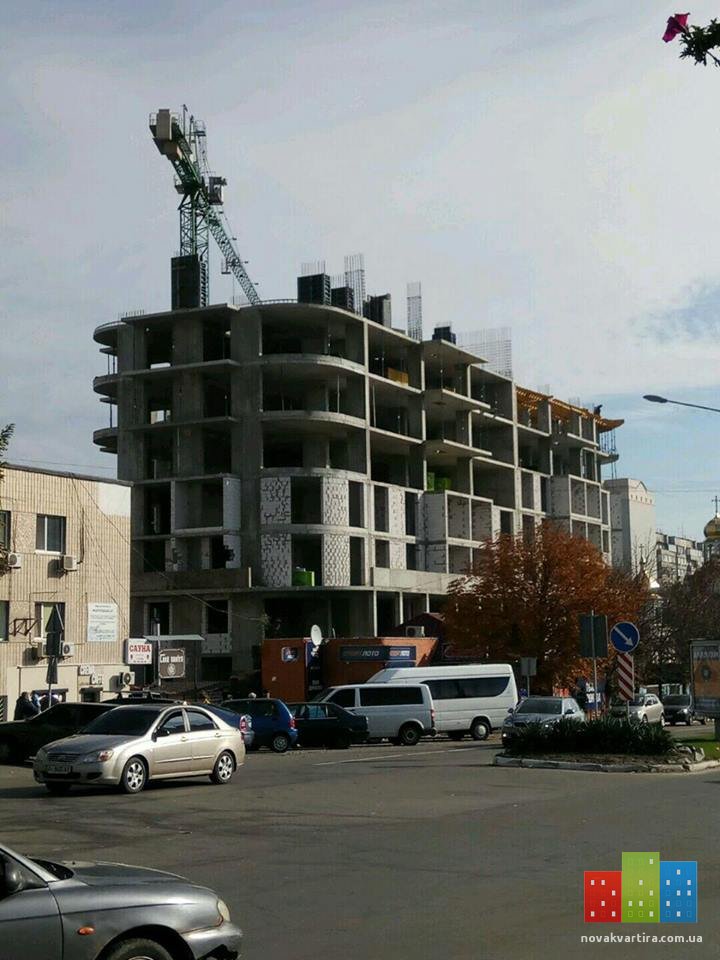

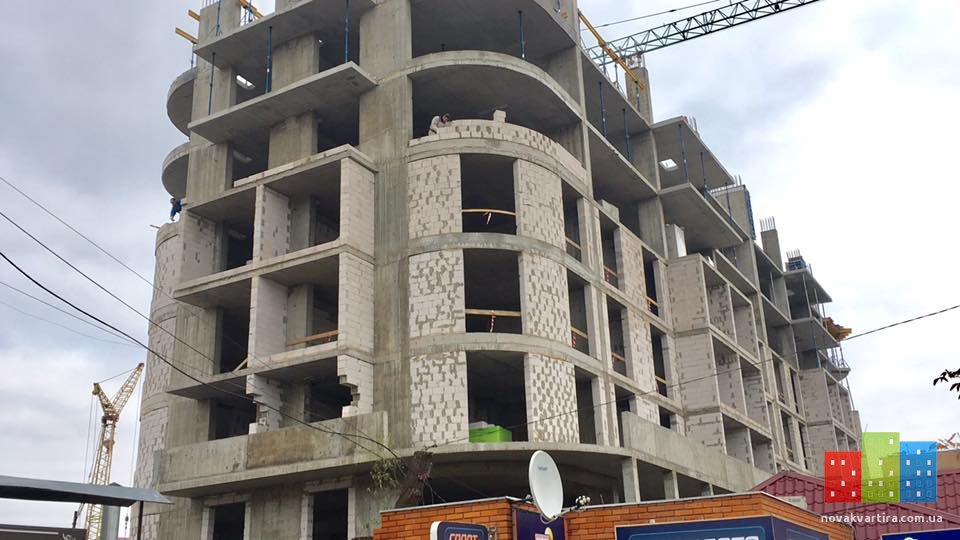

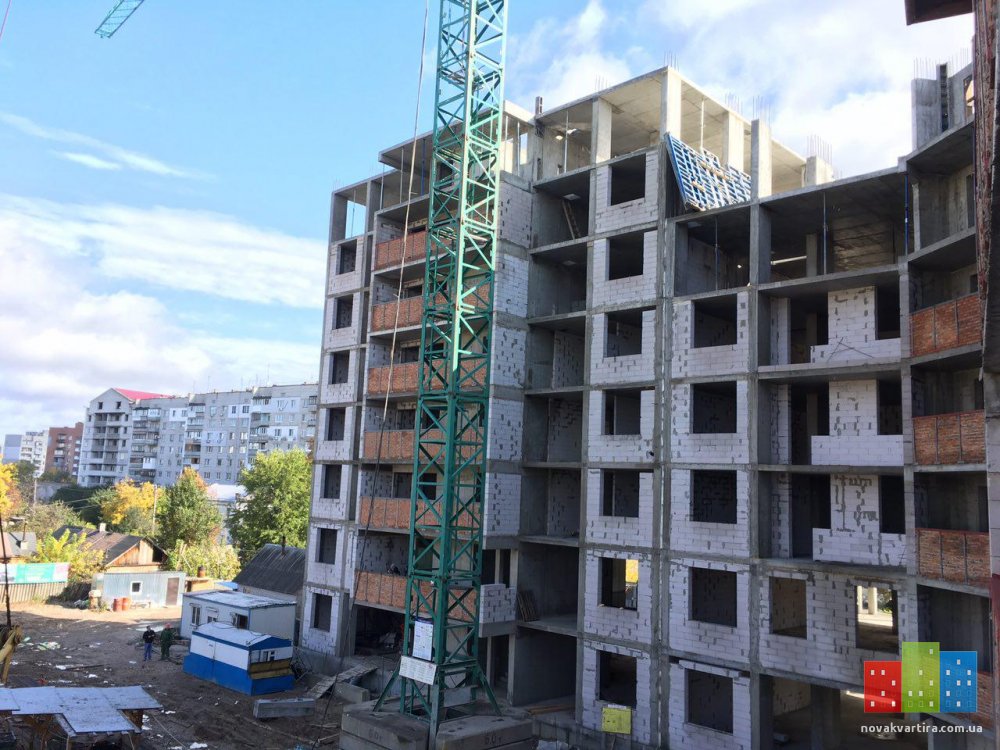

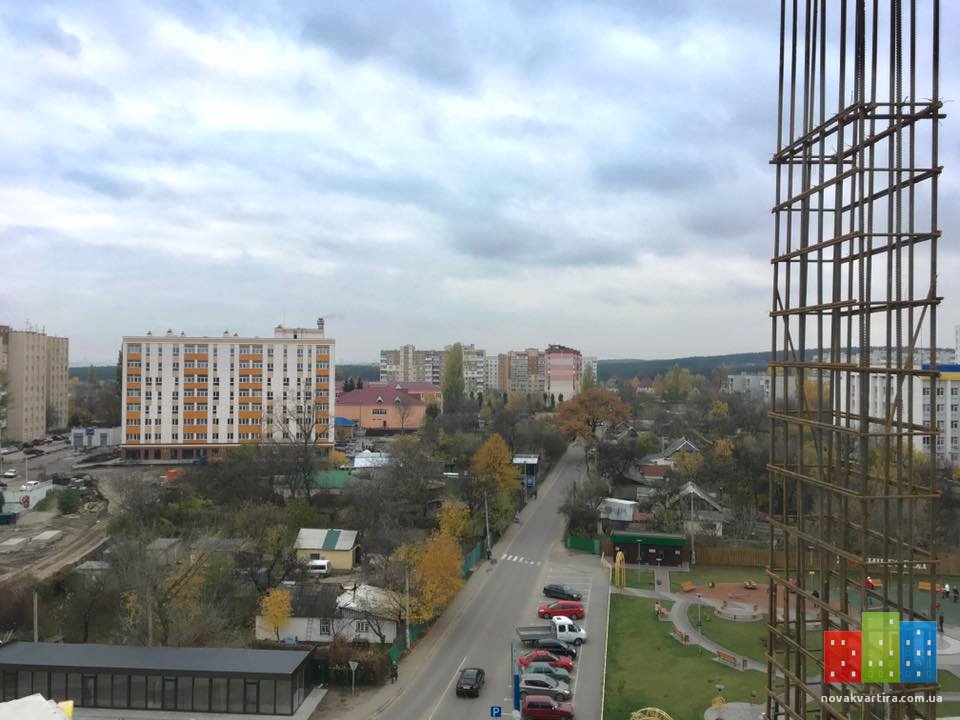

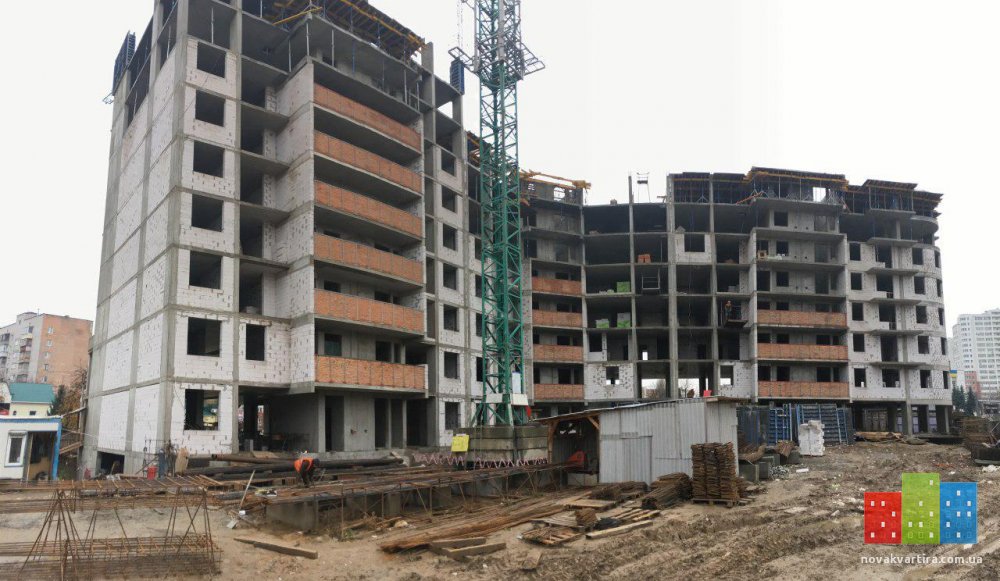

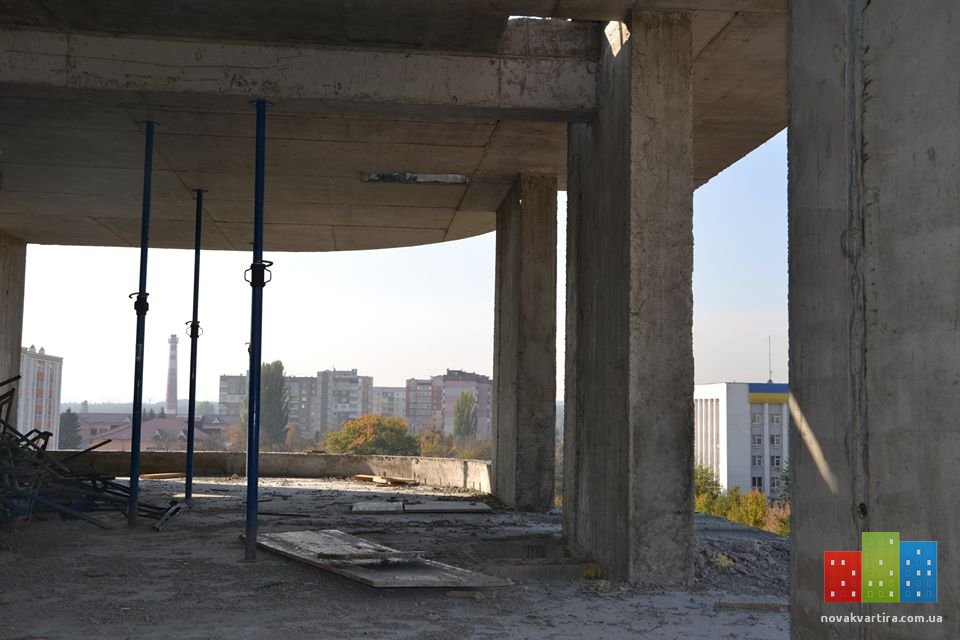

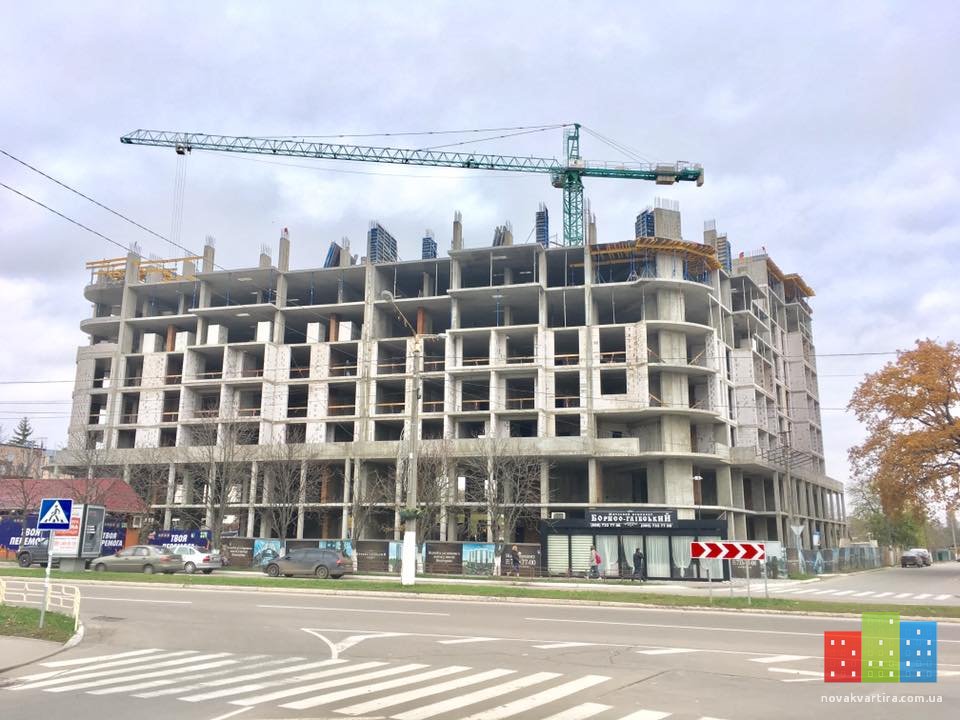

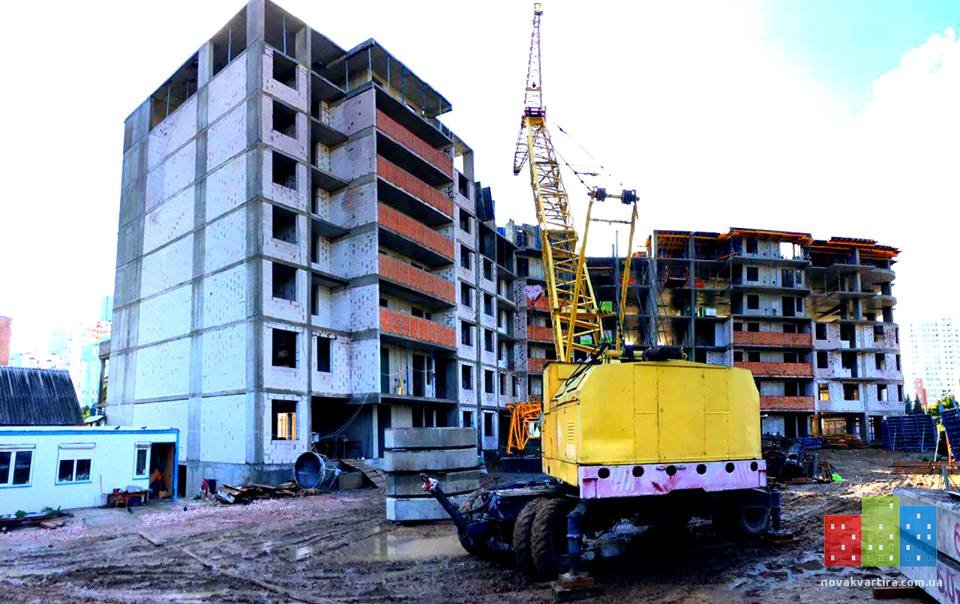

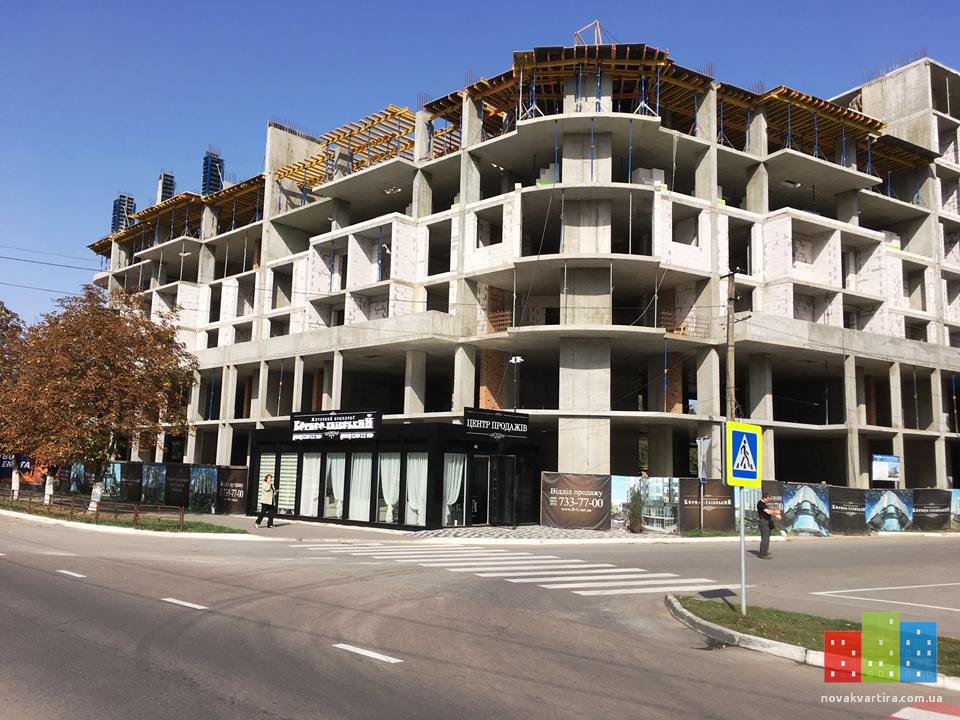

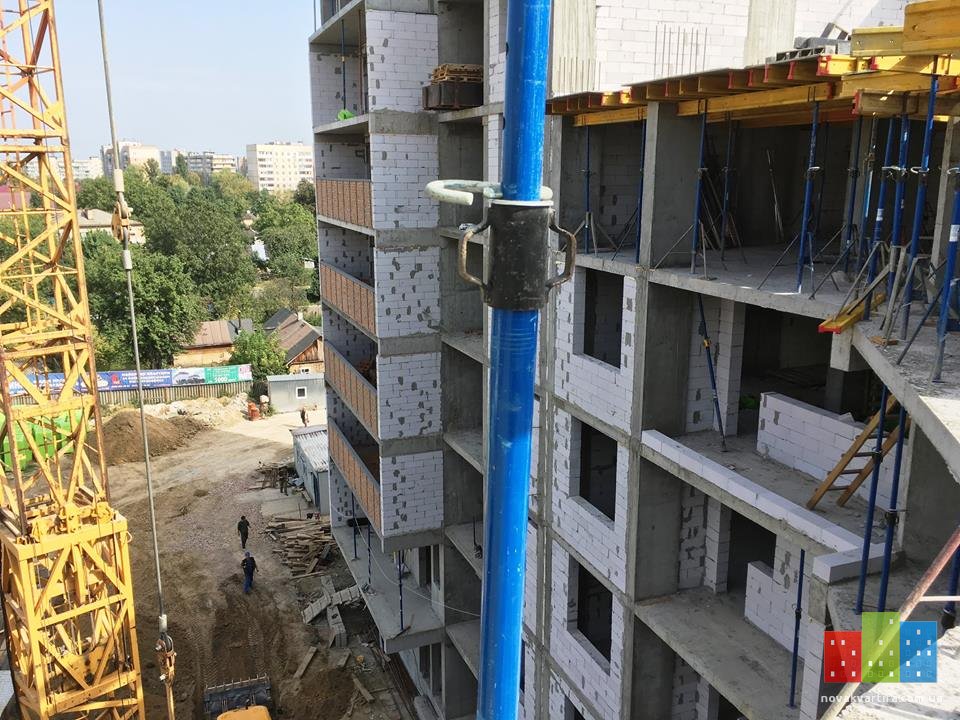

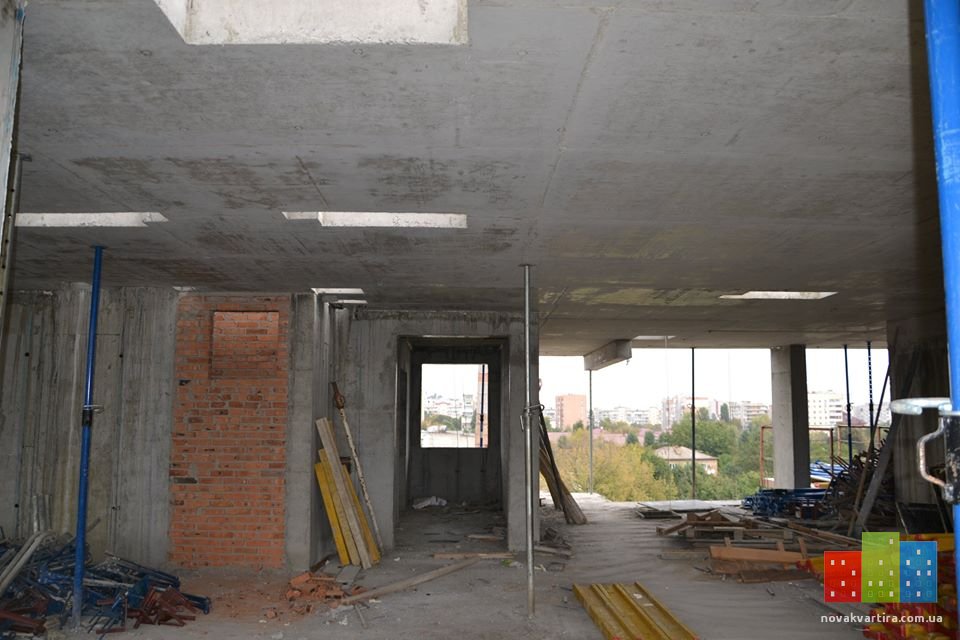

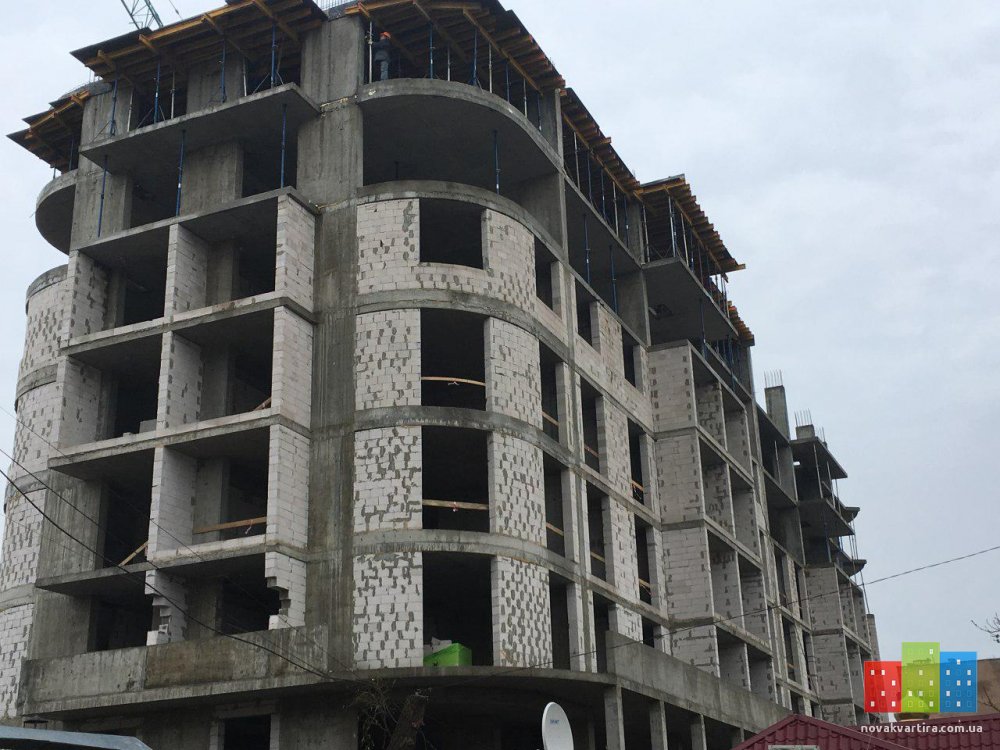

    - ведутся газоблочные работы 8-го этажа;
    - ведутся работы по установке лестничных маршей и площадок 6-8-го этажей;
    - ведутся работы по монтажу вентканалов 8-го этажа.

    Секция 2 (Сдача 3 кв. 2018г.):
    - завершены работы по армированию и бетонированию плиты перекрытия 10–го этажа;
    - завершены газоблочные работы 7-го этажа;
    - завершены работы по монтажу наборных вентканалов 6-го этажа;
    - ведутся работы по армированию и бетонированию вертикальных элементов 10-го этажа;
    -ведутся работы по монтажу лестничных маршей и площадок 7-9-го этажей.

    Секция 3 (Сдача 3кв. 2018г.):
    - завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;
    - ведутся работы по монтажу наборных вентканалов 6-8-го этажей;
    - ведутся работы по монтажу лестничных маршей и площадок 9-11-го этажей;
    - ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа.
    С уважением, Prof-Group!
    IMG_1929_800x600.jpg IMG_1933_800x600.jpg IMG_1937_800x600.jpg IMG_1941_800x600.jpg IMG_1951_800x600.jpg IMG_1960_800x600.jpg

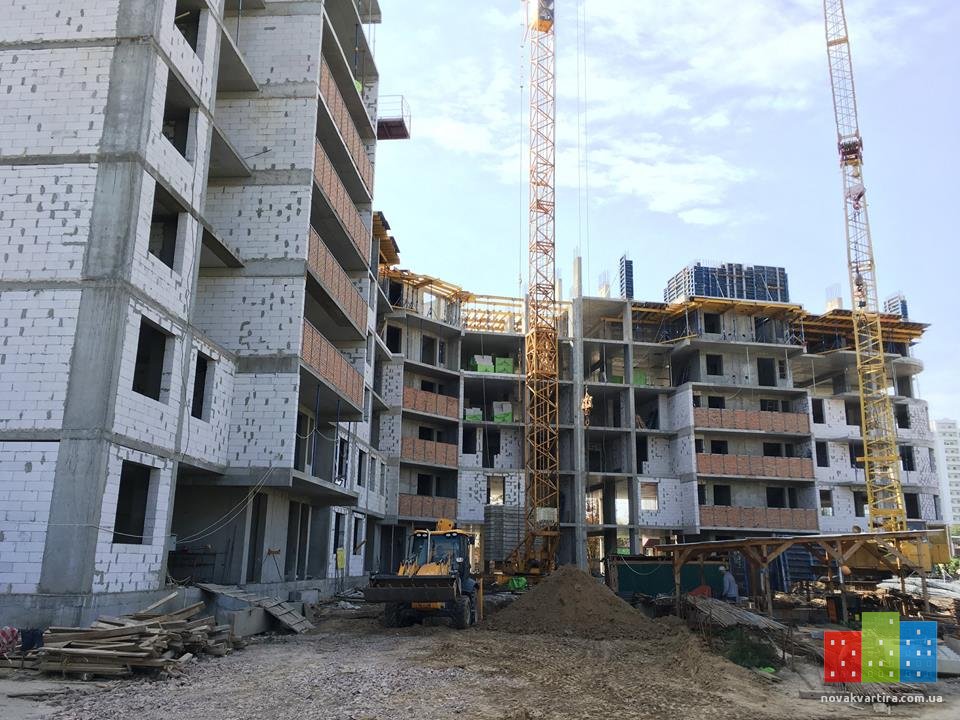

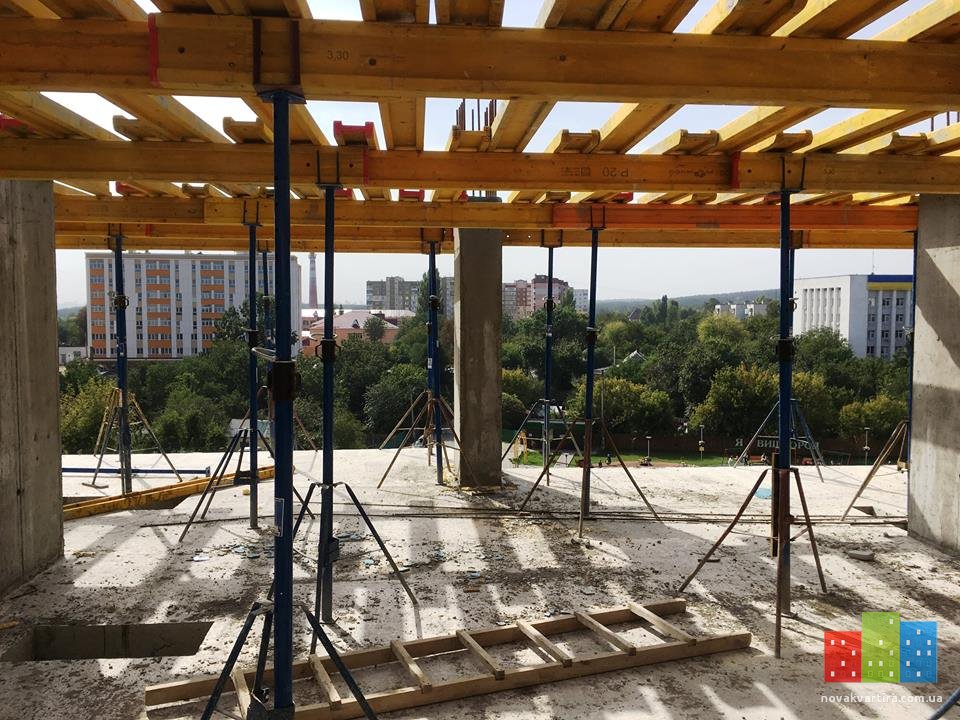

  13. Ход строительства ЖК «Борисо-Глебский» на 18.12.2017

    Секция 1 (Сдача 3 кв. 2018г.)

    - ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;

    - продолжаются газоблочные работы 8-го этажа;

    - ведутся работы по установке лестничных маршей и площадок 6-8-го этажей;

    - ведутся работы по монтажу вентканалов 8-го этажа.


    Секция 2 (Сдача 3 кв. 2018г.)

    - завершены работы по армированию и бетонированию вертикальных элементов 10-го этажа ;

    - ведутся газоблочные работы 8-го этажа;

    - завершены работы по монтажу лестничных маршей и площадок 7-9-го этажей.


    Секция 3 (Сдача 3кв. 2018г.)

    - завершены работы по армированию и бетонированию плиты перекрытия 12-го этажа.

    - ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа.

    - ведутся газоблочные работы 8-го этажа.

    C уважением, Prof-Group!
    25396082_2051725578395471_2203059572392336502_n.jpg 25395749_2051725438395485_5853721626393006029_n.jpg 25550370_2051725505062145_2372593202110193558_n.jpg 25398723_2051725468395482_7613189133466172172_n.jpg 25443241_2051725541728808_7314087298013399914_n.jpg 25550069_2051725478395481_162765176508430377_n.jpg

    Последнее редактирование: 18 дек 2017

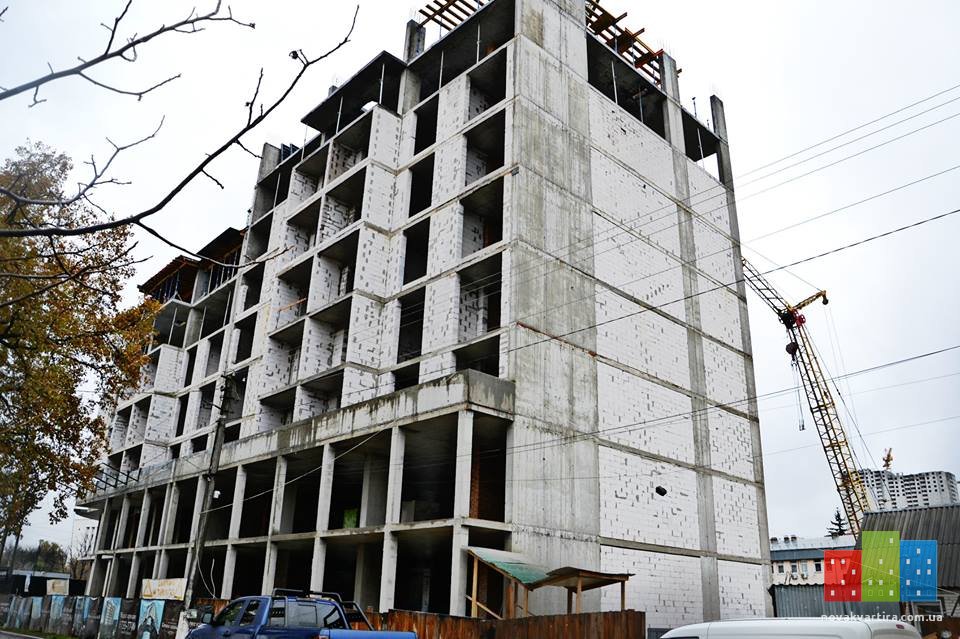

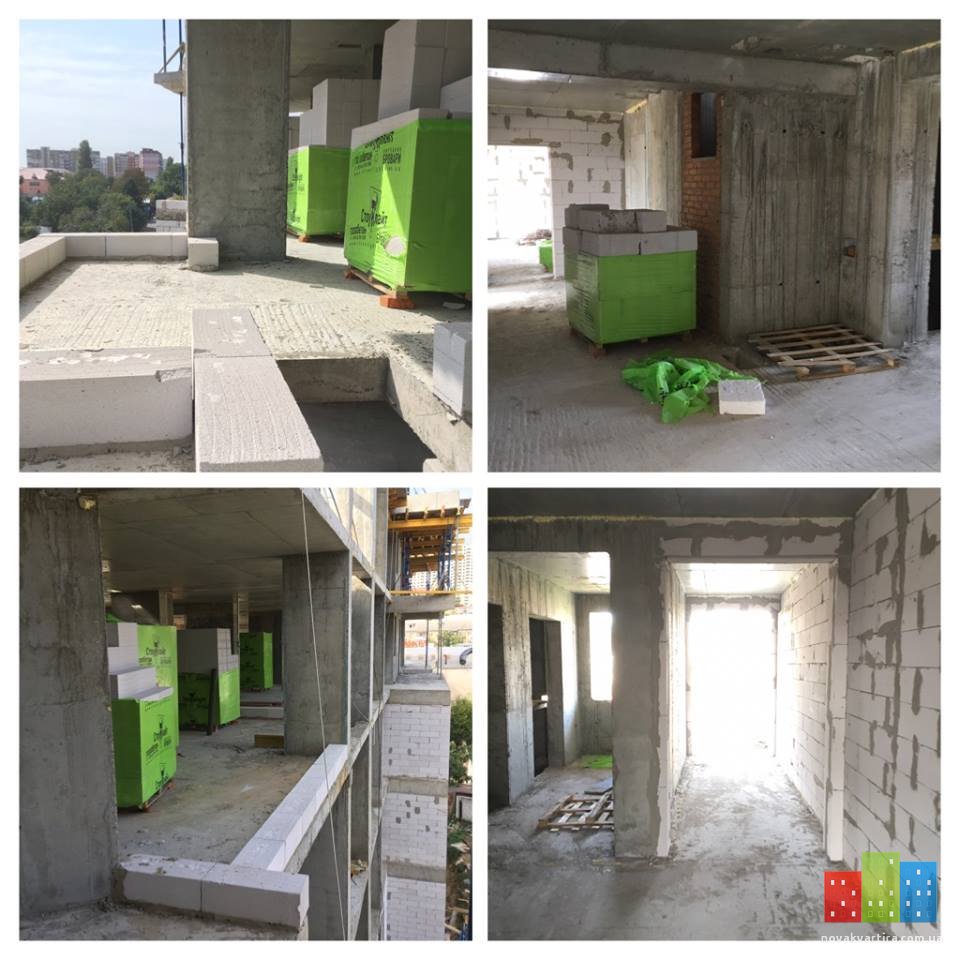

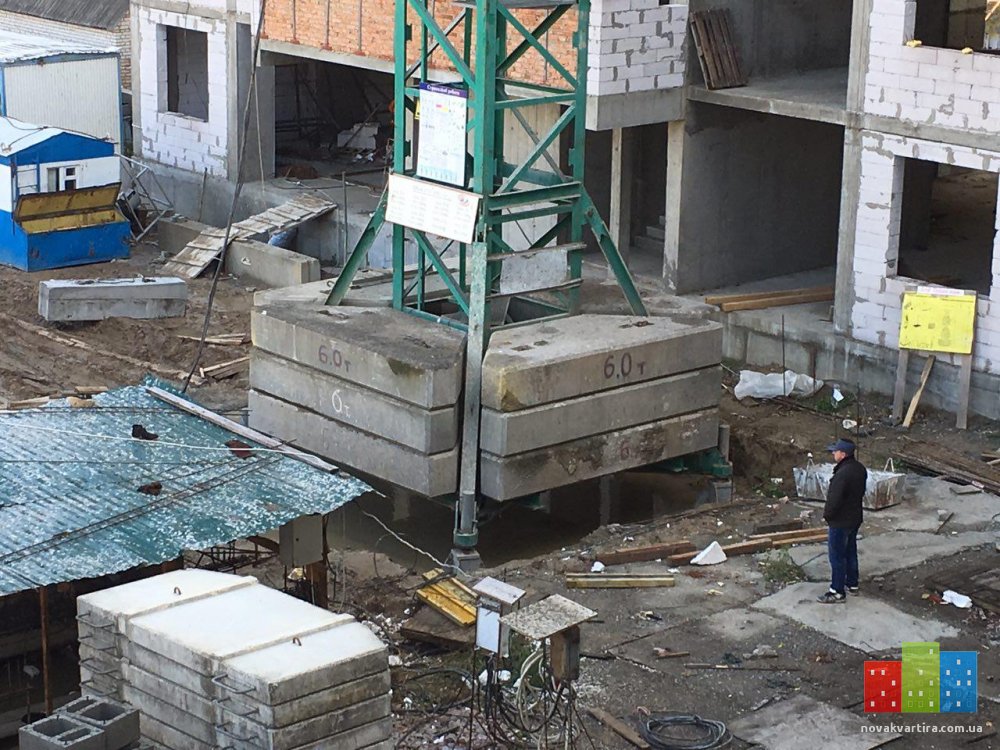

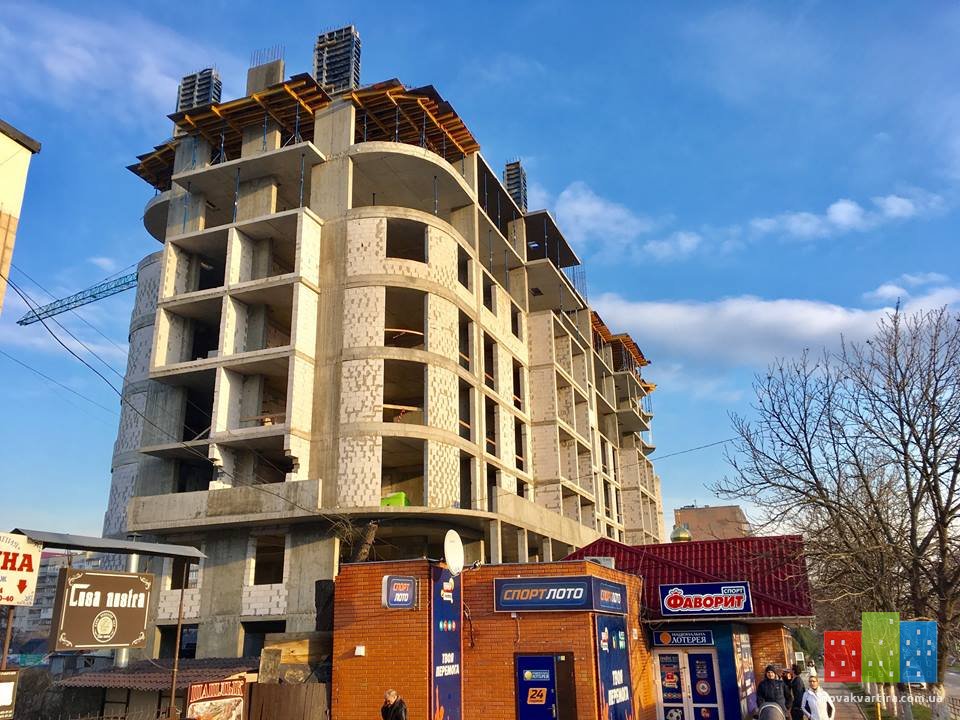

  14. Ход строительства ЖК «Борисо-Глебский» на 25.12.2017

    Секция 1 (Сдача 3 кв. 2018г.)
    - ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
    - завершены газоблочные работы 8-го этажа;
    - ведутся работы по установке лестничных маршей и площадок 8-го этажа;
    - ведутся работы по монтажу вентканалов 8-го этажа.

    Секция 2 (Сдача 3 кв. 2018г.)

    - завершены работы по армированию и бетонированию плиты перекрытия 11-го этажа ;
    - ведутся газоблочные работы 8-го этажа;
    - ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 11 этажа.

    Секция 3 (Сдача 3кв. 2018г.)

    - завершены работы по армированию и бетонированию вертикальных элементов 12-го этажа;
    - ведутся подготовительные работы по установке горизонтальной опалубки 13-го этажа;
    - ведутся газоблочные работы 8-го этажа.

    С уважением, Prof-Group!

    25594161_2055096901391672_8550176352475432157_n.jpg 25594280_2055096754725020_8218615872748132083_n.jpg 25659721_2055096721391690_6445284557912757007_n.jpg 25659577_2055096801391682_2965452423407499601_n.jpg 25994613_2055096791391683_6165839025036452836_n.jpg 25995029_2055096831391679_9008695724006679797_n.jpg 26001061_2055096874725008_342222498908545075_n.jpg 26046953_2055096688058360_1803659119038545700_n.jpg 26047231_2055096724725023_4313099587575165549_n.jpg

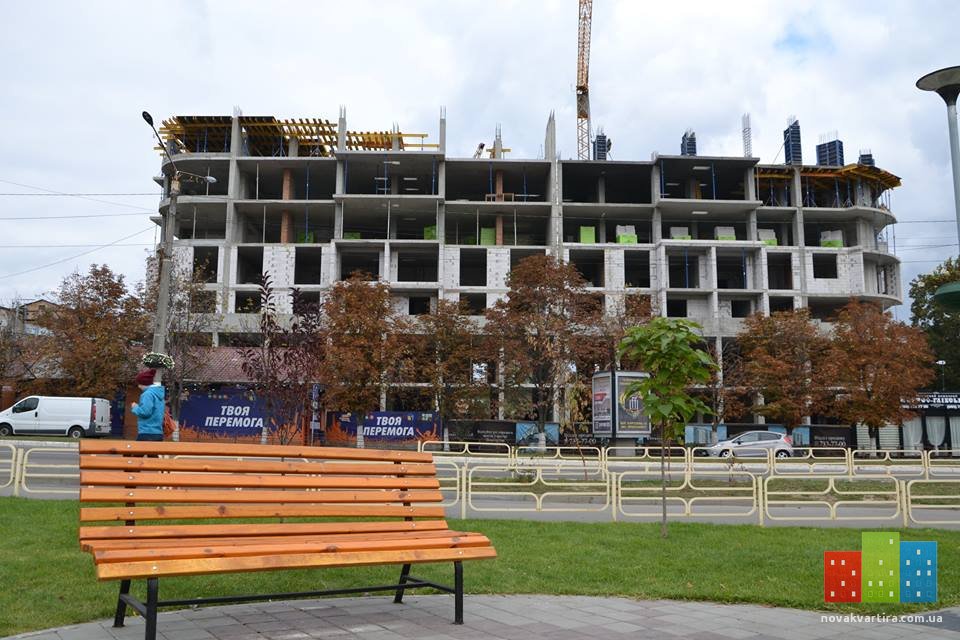

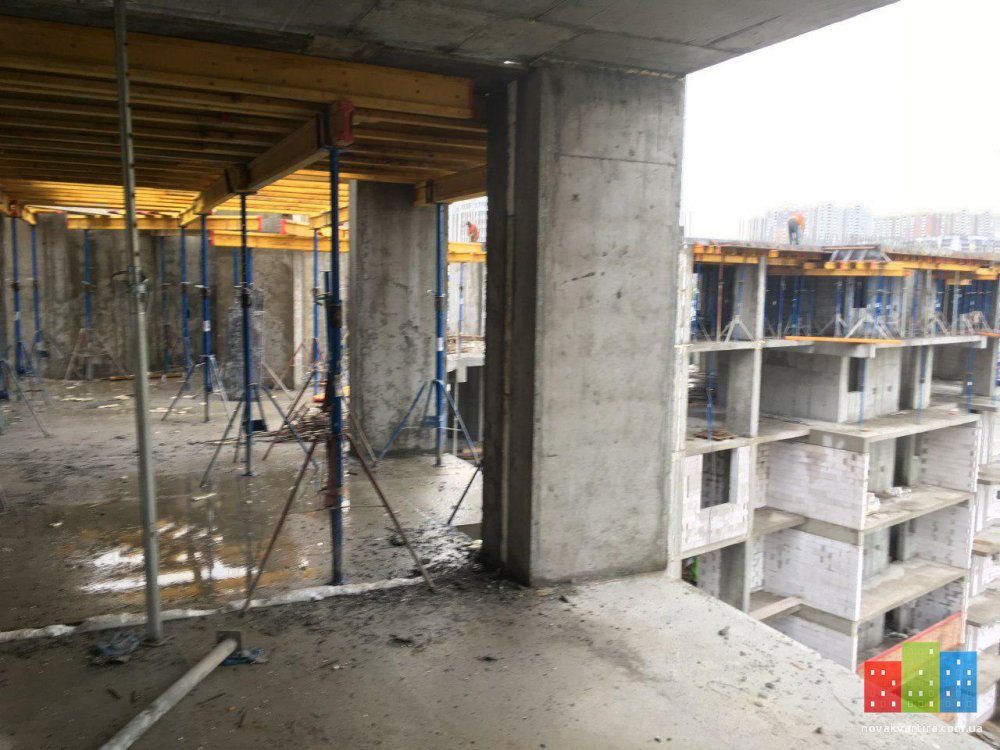

  15. Ход строительства ЖК «Борисо-Глебский» на 15.01.2018г.

    Секция 1 (Сдача 3 кв. 2018г.)

    - ведутся работы по монтажу вентканалов 8-го этажа;

    - завершены газоблочные работы 8-го этажа;

    - ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;

    - ведутся работы по установке лестничных маршей и площадок 8-го этажа.


    Секция 2 (Сдача 3 кв. 2018г.)


    - завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;

    - ведутся газоблочные работы 8-го этажа;

    - ведутся работы по монтажу вентканалов 6-7-го этажа;

    - ведутся работы по монтажу холодного перехода 8-го этажа.


    Секция 3 (Сдача 3кв. 2018г.)

    - завершены работы по установке лестничных маршей и площадок 10-11-го этажей;

    - ведутся работы по монтажу горизонтальной опалубки 13-го этажа;

    - ведутся газоблочные работы 8-го этажа.

    - ведутся работы по монтажу вентканалов 8-го этажа.


    С уважением, Prof-Group!


    (095) / (068) / (073) 733 77 00
    26814691_2065134703721225_7349299037862862009_n.jpg 26196073_2065134630387899_8001465592746064310_n.jpg 19961421_2065135013721194_6076333203680128297_n.jpg 26230703_2065135123721183_6082428053308484827_n.jpg 26230897_2065135017054527_1145949581691590491_n.jpg 26230762_2065135280387834_7251761543475927522_n.jpg 26231362_2065135063721189_6680827331164964281_n.jpg 26231557_2065134927054536_1433609965699817722_n.jpg 26231686_2065134737054555_8582028452952663182_n.jpg 26238944_2065135357054493_61614411984136795_n.jpg

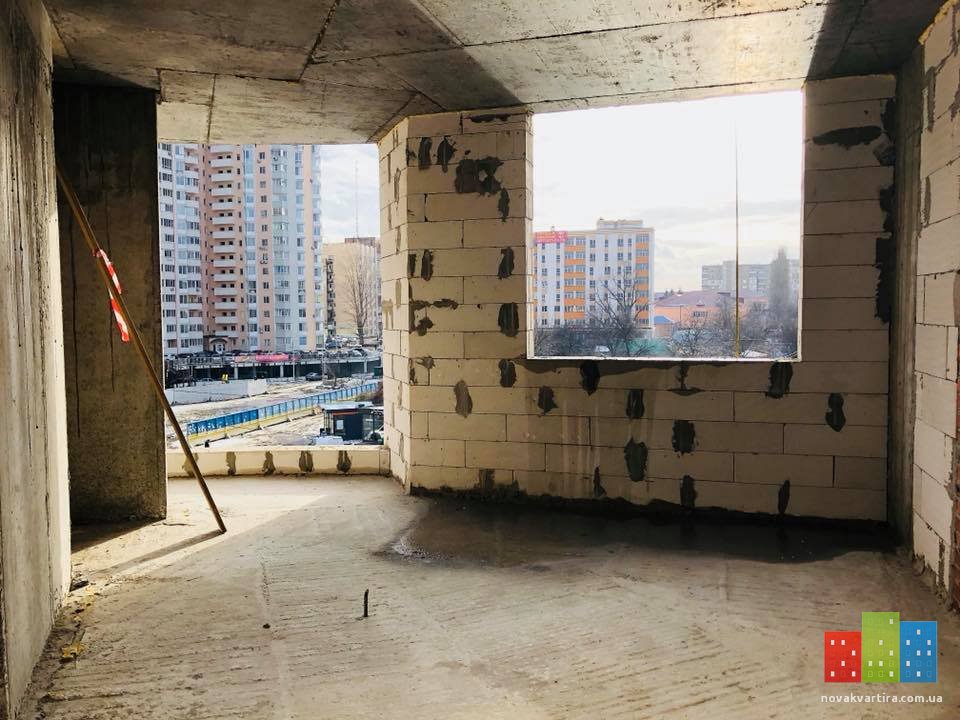

  16. Katia89

    Katia89 New Member

    Закажите мебель по индивидуальному заказу. Выезд замерщика - бесплатно!
    Шкафы-купе, кухни - опыт более 5 лет.
    Поможем, подберем лучшие материалы для Вашей мебели. Цены доступные, качество на высоте. :poet:
    Гарантия на мебель - от 3 лет.
    Сайт https://villar.com.ua/

    Так же предлагаем мебель от производителя, у кого бюджет ограничен и нет необходимости изобретать индивидуальную - лучший выбор!
    Сайт https://domson.com.ua/
    https://domson.com.ua/modulnaya-mebel/
    https://domson.com.ua/gostinaya/stenki/

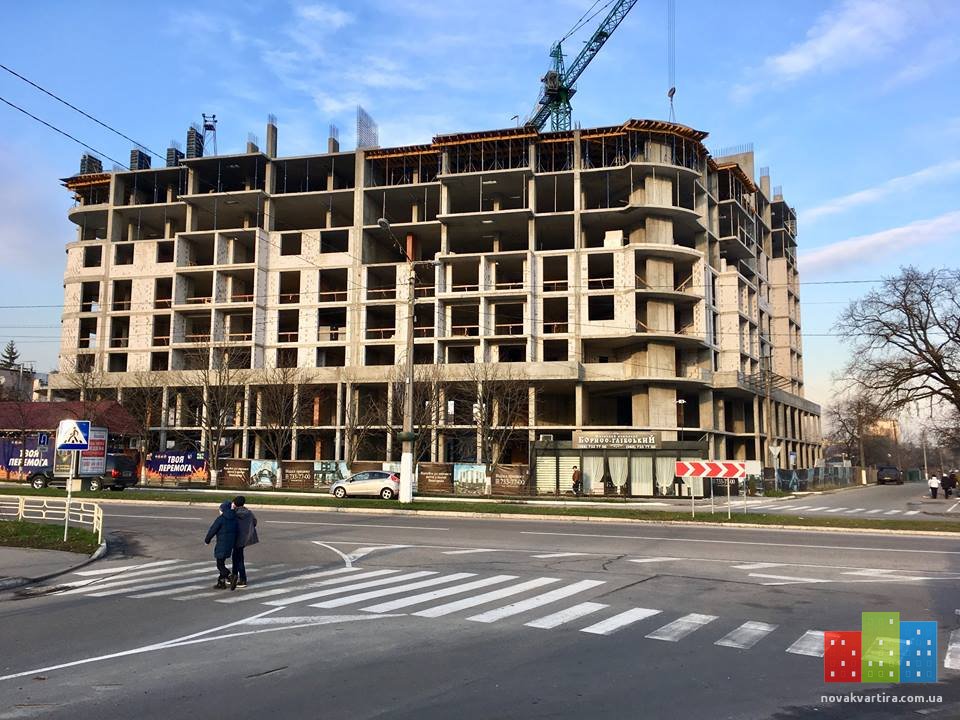

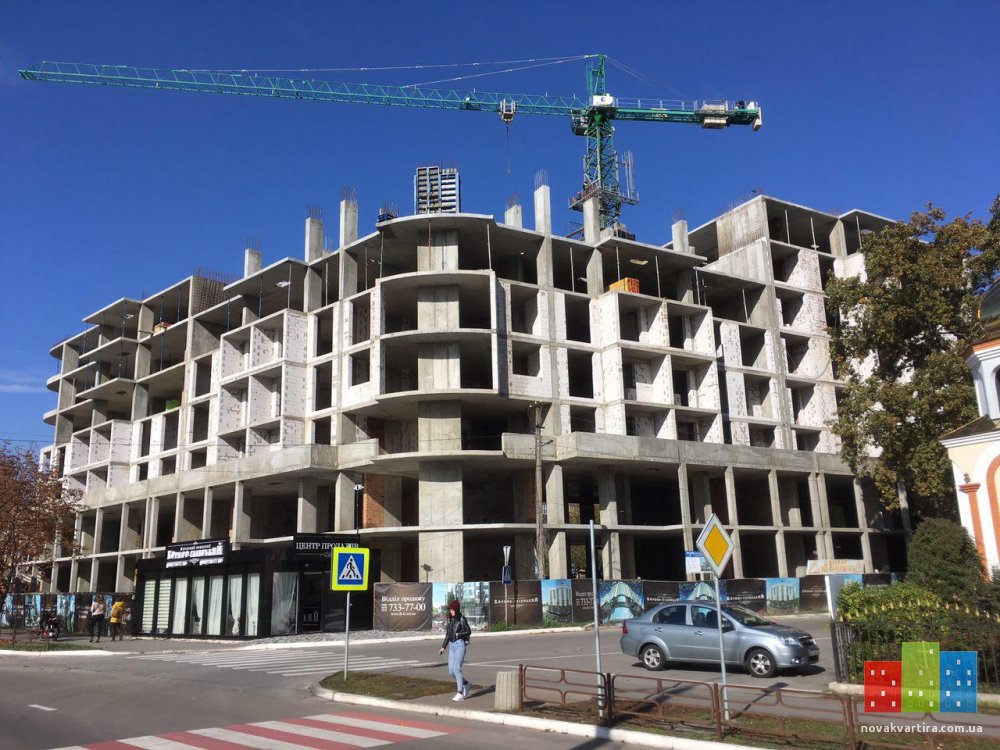

  17. 26993378_2072690602965635_7386169510351727834_n.jpg 19029190_2072691156298913_6464471414562276691_n.jpg 26993670_2072691229632239_4892604733856485200_n.jpg 26993985_2072690712965624_3980092398526613363_n.jpg 26994087_2072691159632246_4468209873050574753_n.jpg 26993985_2072690712965624_3980092398526613363_n.jpg 26994241_2072690849632277_5495767190706162398_n.jpg 26994254_2072690399632322_615835371349409236_n.jpg 26994382_2072691052965590_3593972717238502757_n.jpg 27067196_2072690402965655_2177702586634576492_n.jpg Ход строительства ЖК «Борисо-Глебский»на 29.01.2018

    Секция 1 (Сдача 3 кв. 2018г.)

    - завершены работы по армированию и бетонированию вертикальных элементов 10-го этажа;

    плиты перекрытия 11-го этажа;

    - ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 11-го этажа;

    -ведутся работы по монтажу вентканалов 9-го этажа;

    - ведутся подготовительные работы по монтажу кладки холодного перехода 9-го этажа.


    Секция 2 (Сдача 3 кв. 2018г.)

    - ведутся подготовительные работы по монтажу горизонтальной опалубки 12-го этажа;

    - продолжаются работы по монтажу вентканалов 7-го этажа;

    - ведутся газоблочные работы 8-го этажа.


    Секция 3 (Сдача 3кв. 2018г.)

    - завершены работы по армированию и бетонированию плиты перекрытия 13-го этажа;

    - ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;

    - ведутся газоблочные работы 9-го этажа;

    - ведутся работы по монтажу вентканалов 9-го этажа.

    С уважением, Prof-Group!

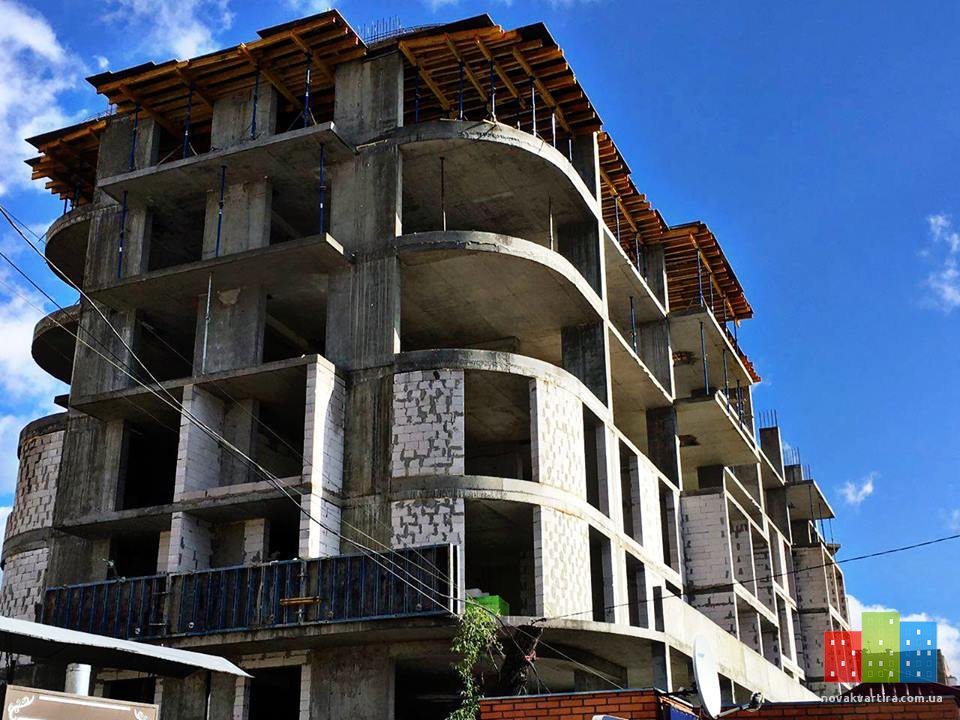

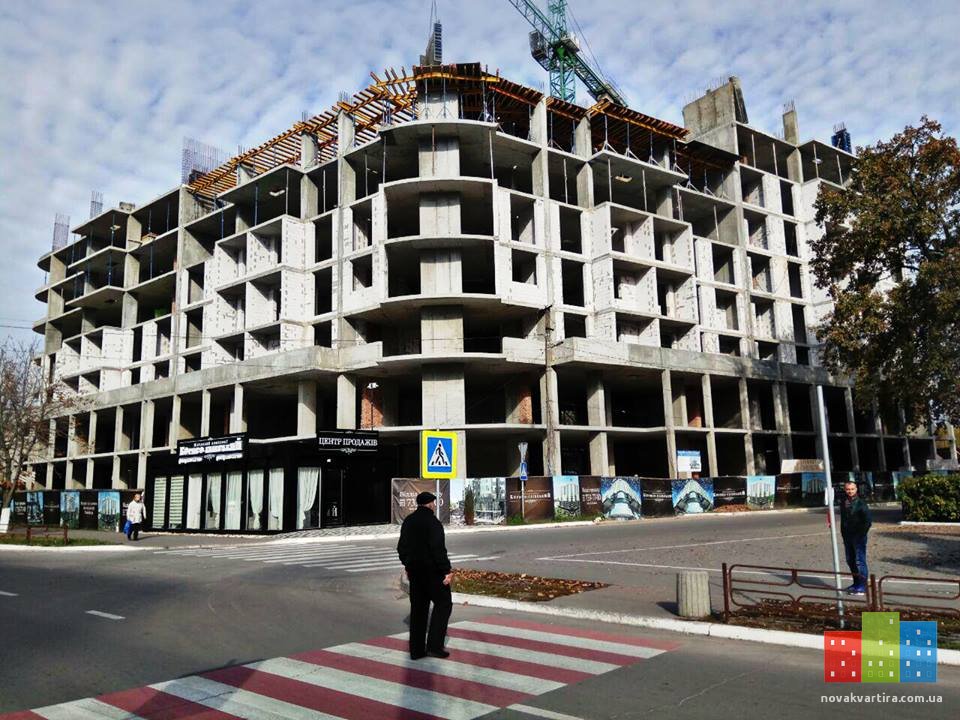

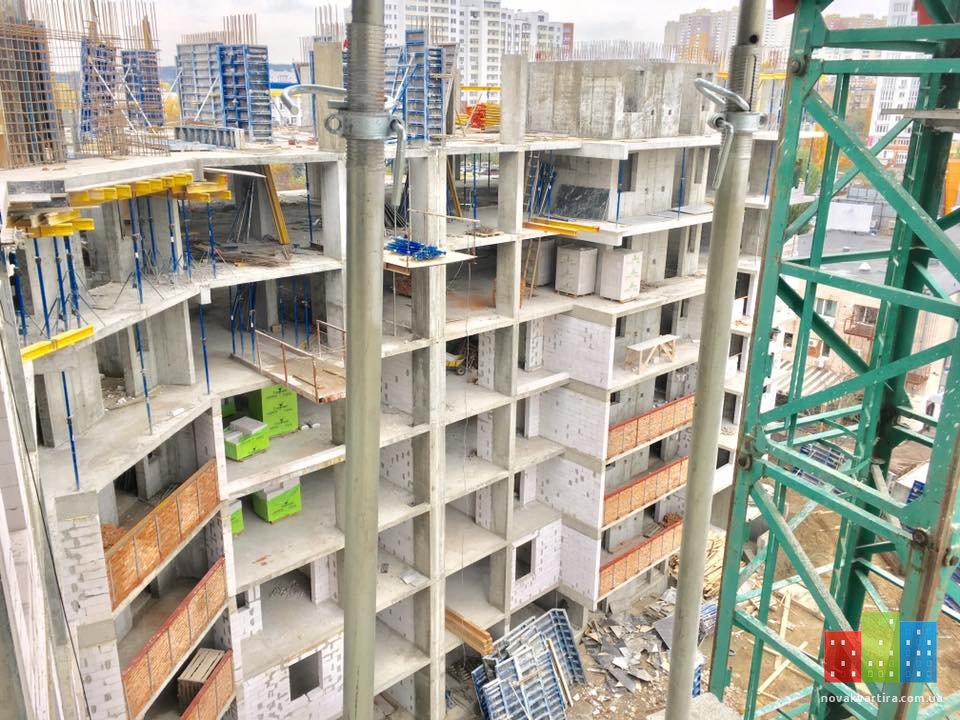

  18. Ход строительства ЖК «Борисо-Глебский»на 05.02.2018




    Секция 1 (Сдача 3 кв. 2018г.)




    - завершены работы по армированию и бетонированию плиты перекрытия 11-го этажа.

    - ведутся работы по армированию и бетонированию вертикальных элементов 11-го этажа.

    -завершены работы по монтажу вентканалов 9-го этажа;

    - ведутся подготовительные работы по монтажу кладки холодного перехода 9-го этажа.




    Секция 2 (Сдача 3 кв. 2018г.)




    - ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;

    - завершены работы по монтажу вентканалов 7-го этажа;

    - ведутся газоблочные работы 8-го этажа.




    Секция 3 (Сдача 3кв. 2018г.)




    - завершены работы по армированию и бетонированию плиты перекрытия 13-го этажа;

    - ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;

    - завершены газоблочные работы 9-го этажа;

    - ведутся работы по монтажу вентканалов 9-го этажа.




    С уважением, Prof-Group!


    Вложения:

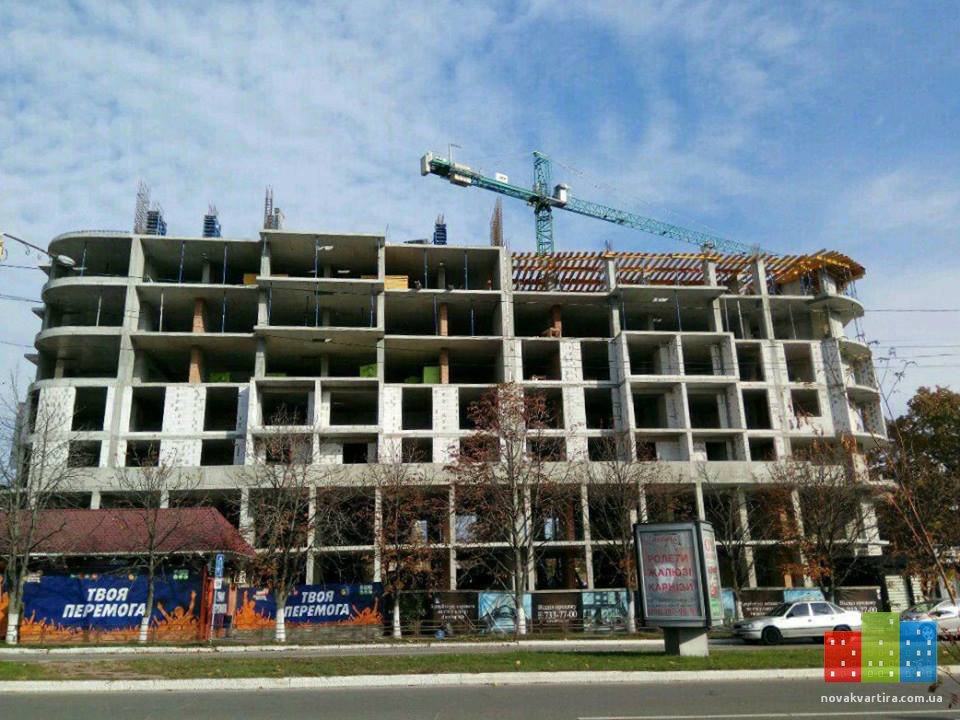

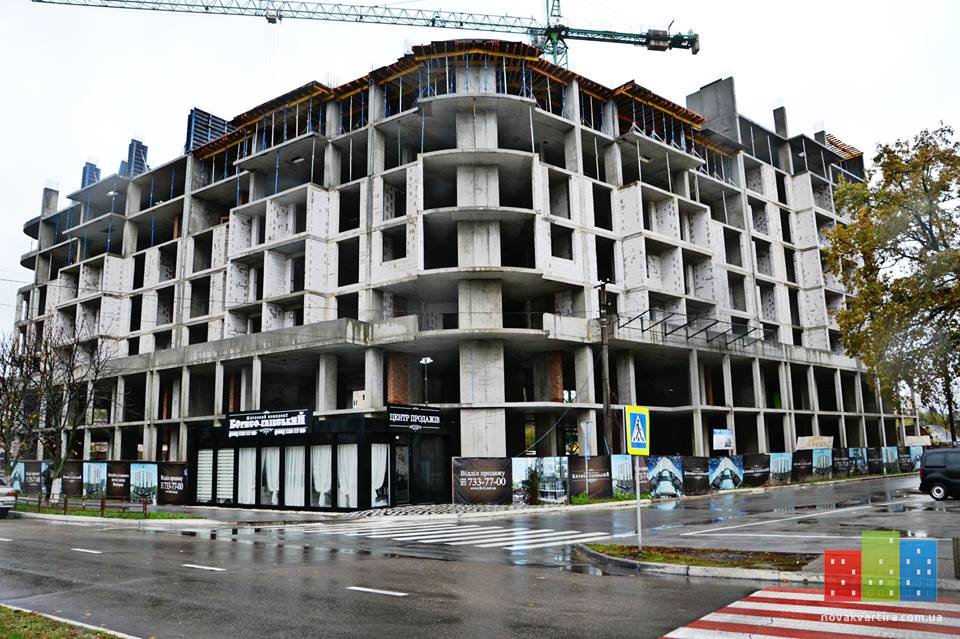

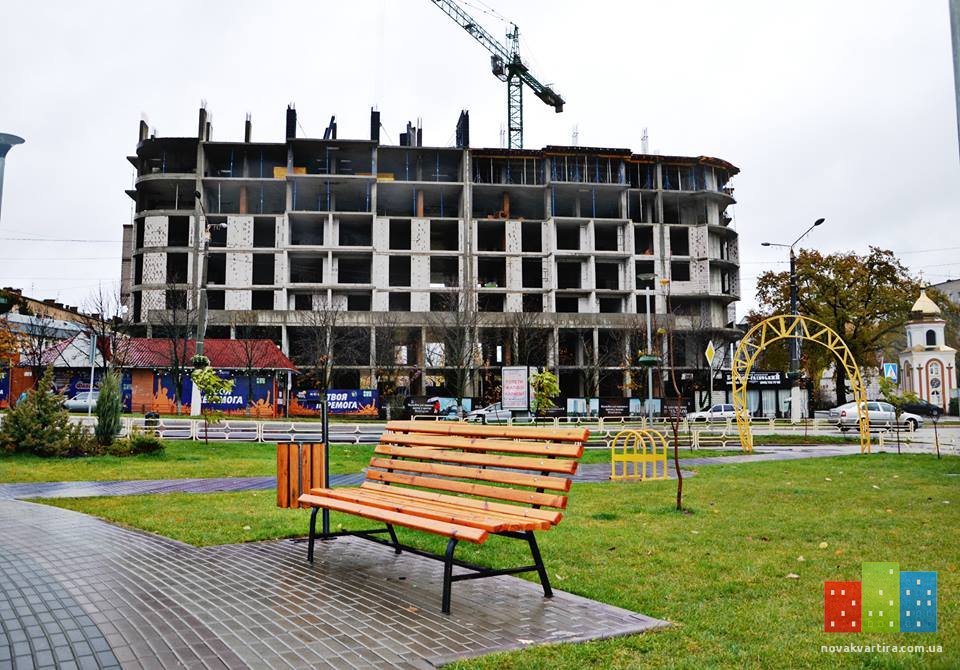

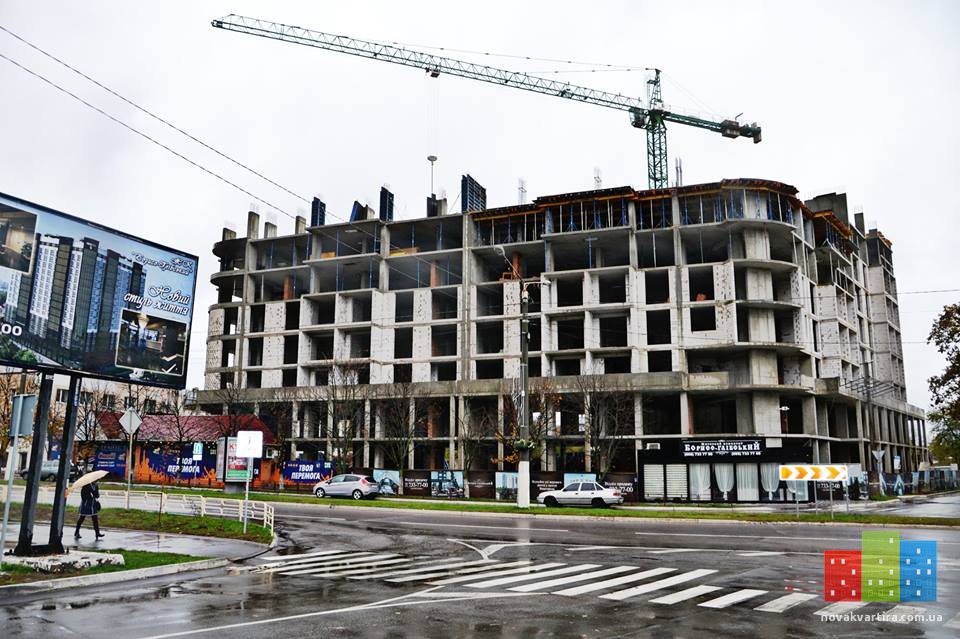

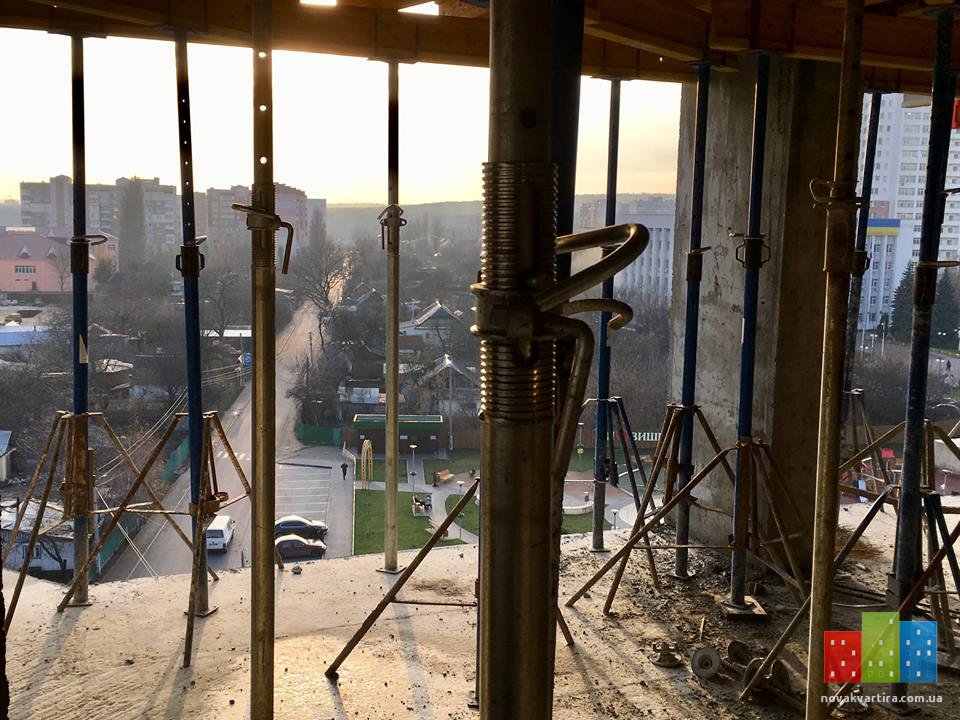

  19. Ход строительства ЖК «Борисо-Глебский» на 19.02.2018

    Секция 1 (Сдача 3 кв. 2018г.)
    - ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
    - ведутся газоблочные работы 9-го этажа.
    - ведутся работы по монтажу вентканалов 10-го этажа.

    Секция 2(Сдача 3 кв. 2018г.)
    - завершены работы по монтажу вентканалов 8-го этажа;
    - ведутся работы по монтажу вентканалов 9-го этажа;
    - завершены работы по бетонированию плиты перекрытия 12-го этажа;
    - ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа;
    - ведутся газоблочные работы 9-го этажа.

    Секция 3 (Сдача 3 кв. 2018г.)
    - ведутся работы по бетонированию плиты перекрытия 14-го этажа;
    - завершены работы по установке лестничных маршей и площадок 13-го этажа;
    - ведутся работы по монтажу вентканалов 10-го этажа;
    - ведутся газоблочные работы 10-го этажа.

    C уважением,Prof-Group!

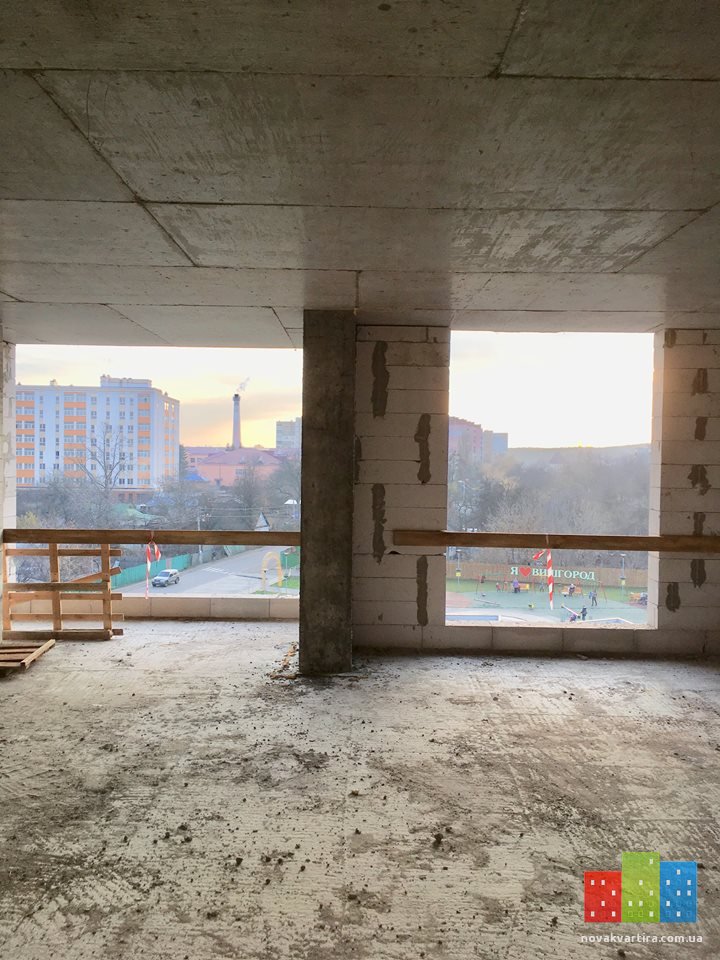

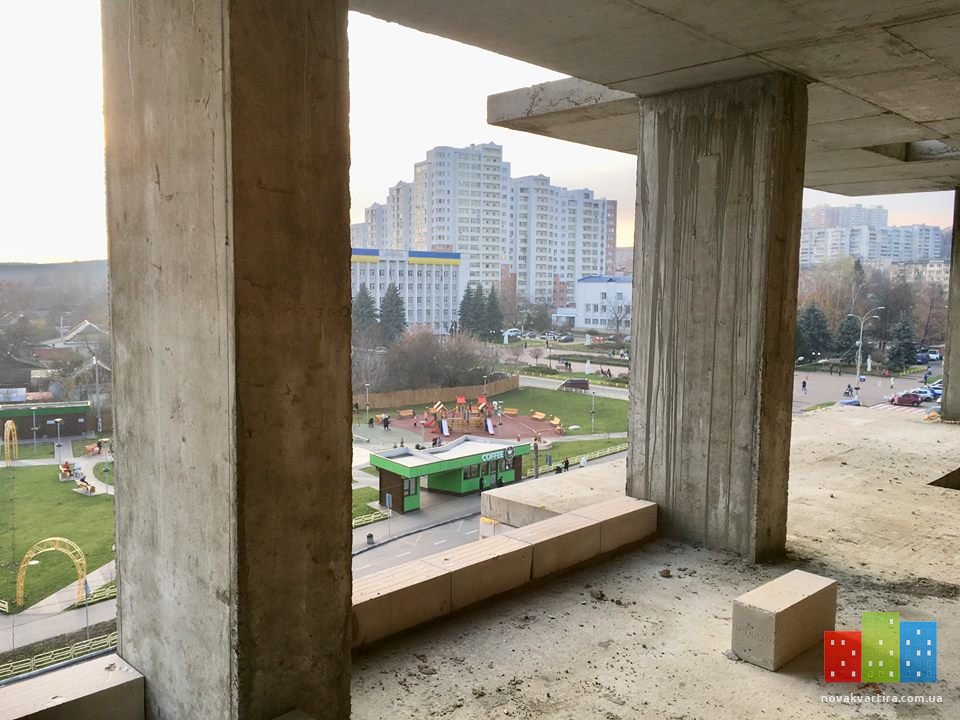

    27971871_2083195261915169_7875721897068629471_n.jpg 27972976_2083195301915165_2170674463379445286_n.jpg 27973681_2083195385248490_6302503661646587064_n.jpg 28276417_2083195938581768_5661320231231209907_n.jpg новый коллаж1.jpg новый коллаж3 (1.jpg новый коллаж4.jpg новый коллаж5.jpg

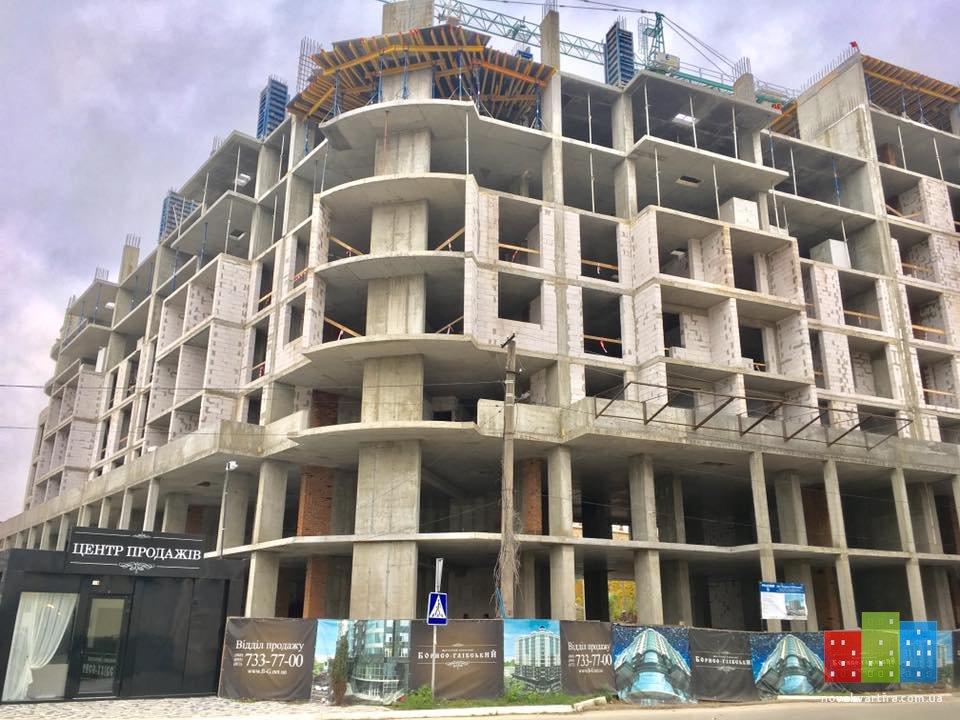

  20. Ход строительства ЖК «Борисо-Глебский» на 26.02.2018 г.[​IMG]

    [​IMG]Секция 1 (Сдача 3 кв. 2018г.)
    - ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
    - завершены газоблочные работы 9-го этажа;
    - завершены работы по монтажу вентканалов 10-го этажа;
    - ведутся подготовительные работы по монтажу газоблока 10-го этажа.

    [​IMG]Секция 2 (Сдача 3 кв. 2018г.)
    - завершены работы по монтажу вентканалов 9-го этажа;
    - ведутся работы по монтажу вентканалов 10-го этажа;
    - завершены работы по армированию и бетонированию вертикальных элементов 12-го этажа;
    - ведутся работы по бетонированию плиты перекрытия 13-го этажа;
    - завершены газоблочные работы 9-го этажа.

    [​IMG]Секция 3 (Сдача 3 кв. 2018г.)
    -завершены работы по армированию и бетонированию плиты перекрытия 14-го этажа
    - ведутся работы по по армированию и бетонированию вертикальных элементов 14-го этажа;
    - ведутся работы по монтажу вентканалов 10-го этажа;
    - ведутся газоблочные работы 10-го этажа.

    С уважением, Prof-Group[​IMG]
    (073|068|095) 733-77-00
    28168467_2086718678229494_2012898460681530408_n.jpg 28279537_2086719171562778_6956760419826163925_n.jpg 28379345_2086719241562771_3657278951004483434_n.jpg 28167653_2086719521562743_6191369846892161233_n — копия.jpg 28167929_2086718801562815_7888169833286209554_n.jpg 28167812_2086719268229435_150829284907137168_n.jpg 28167870_2086719554896073_8352621015069462295_n.jpg
