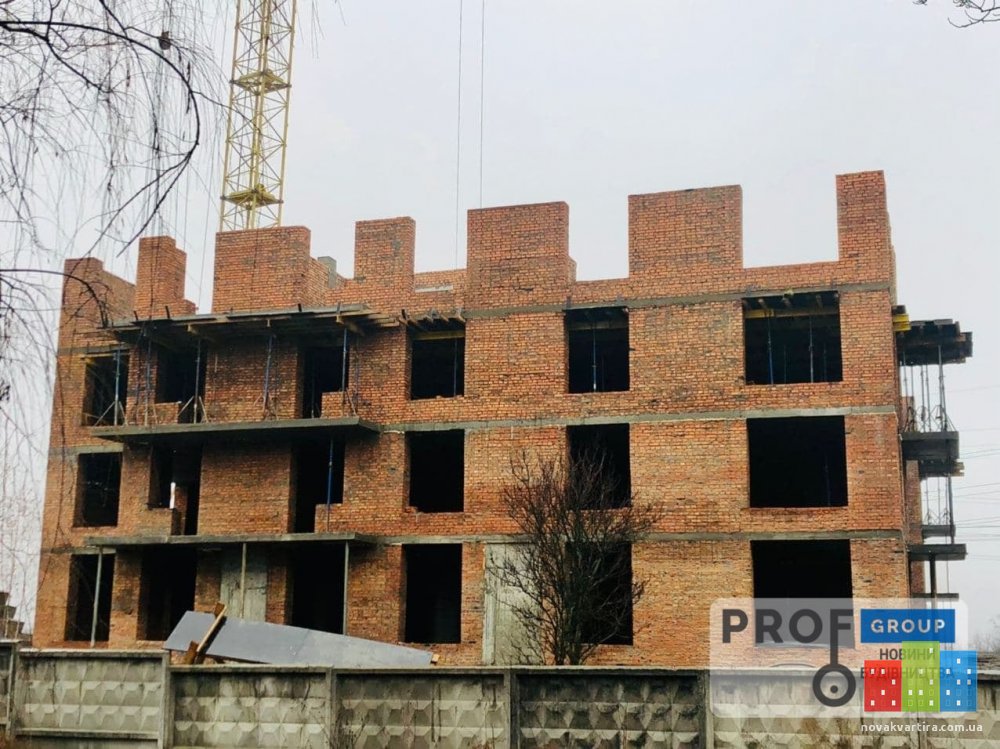

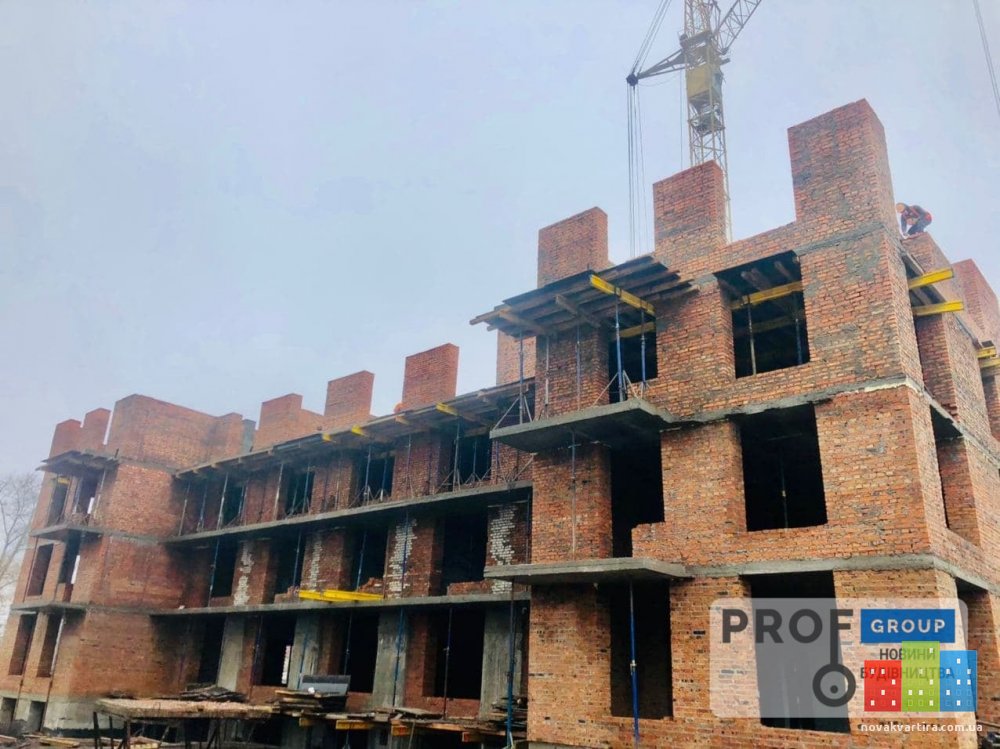

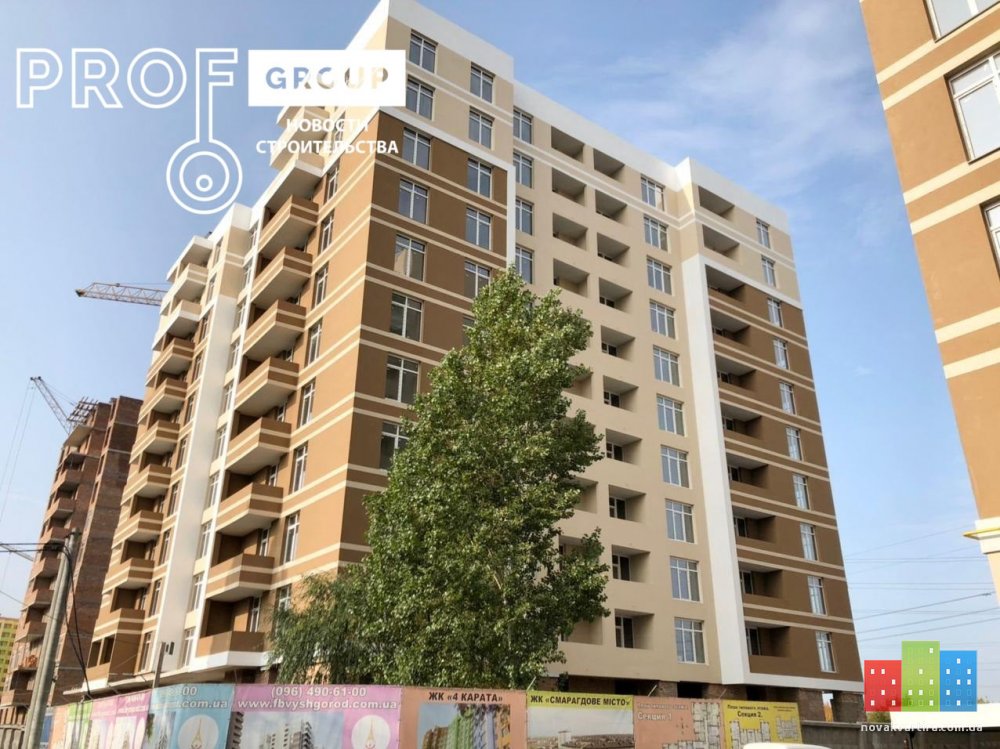

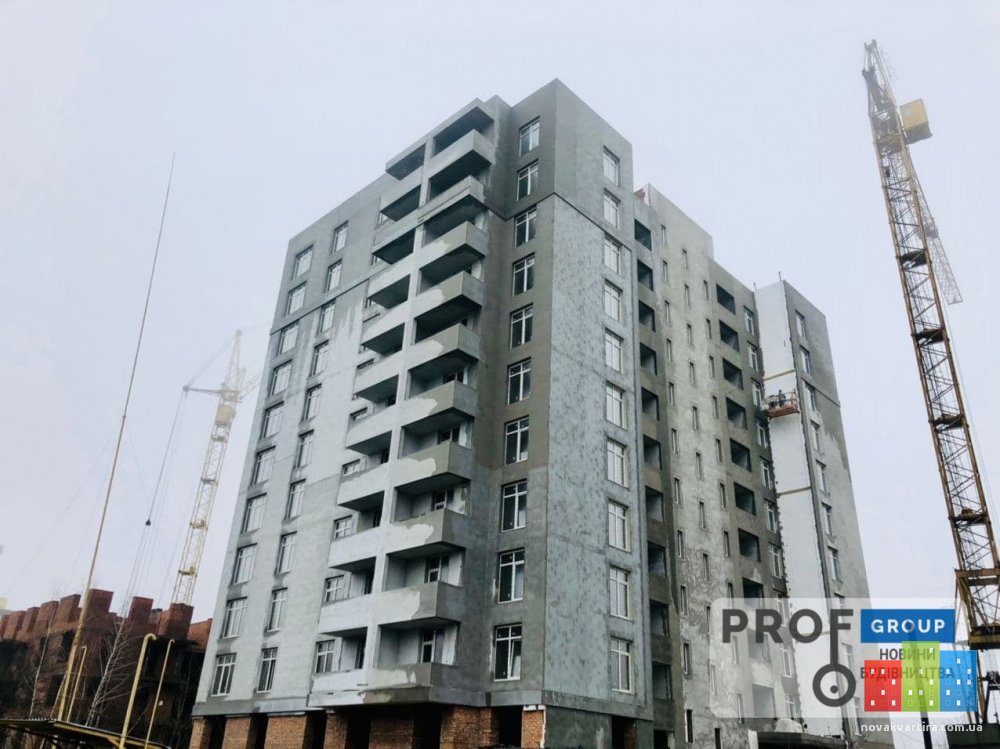

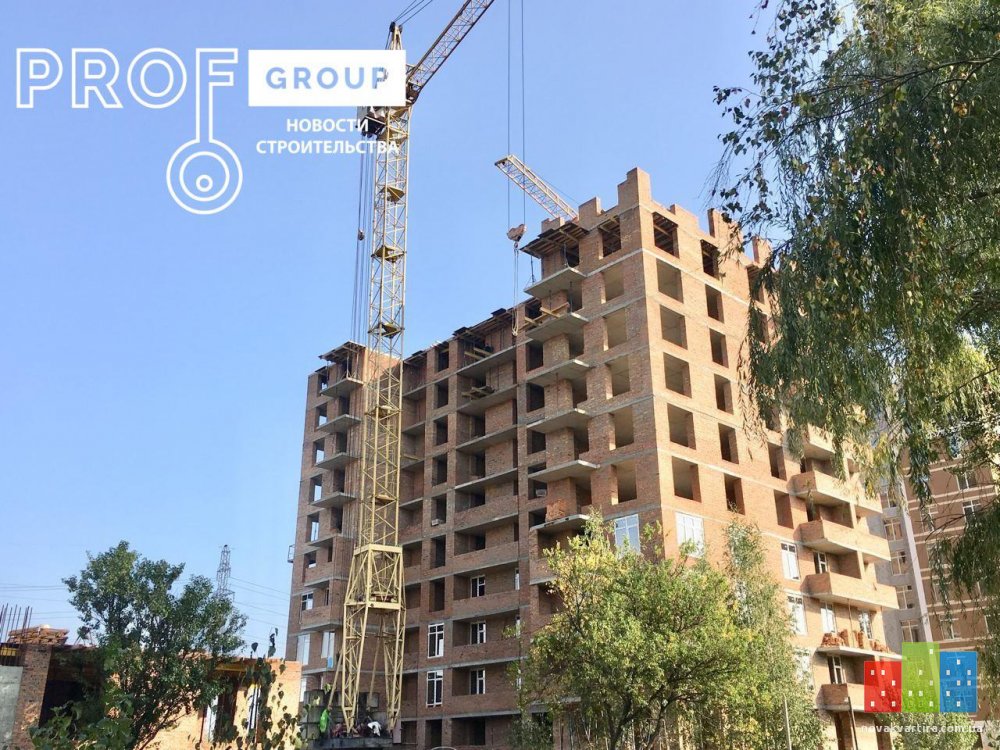

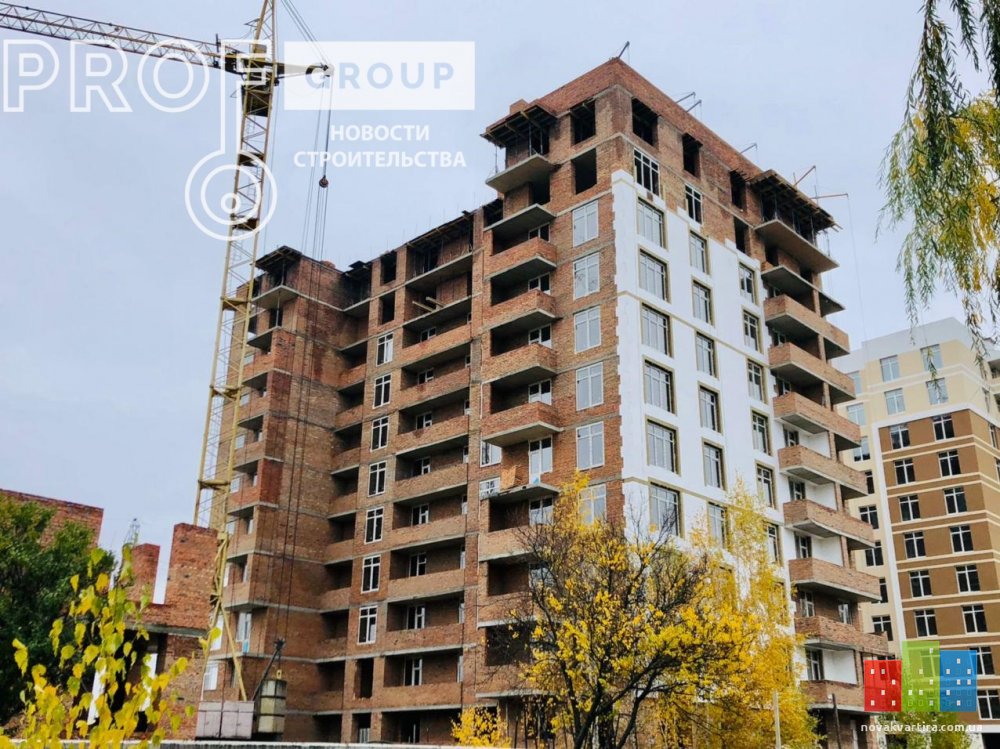

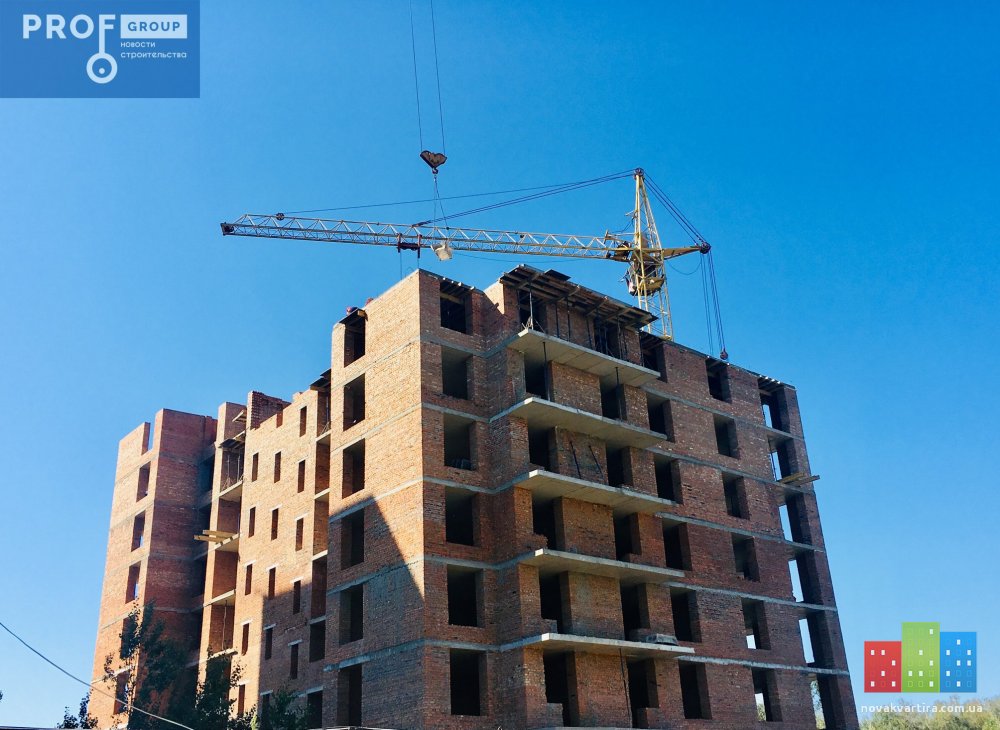

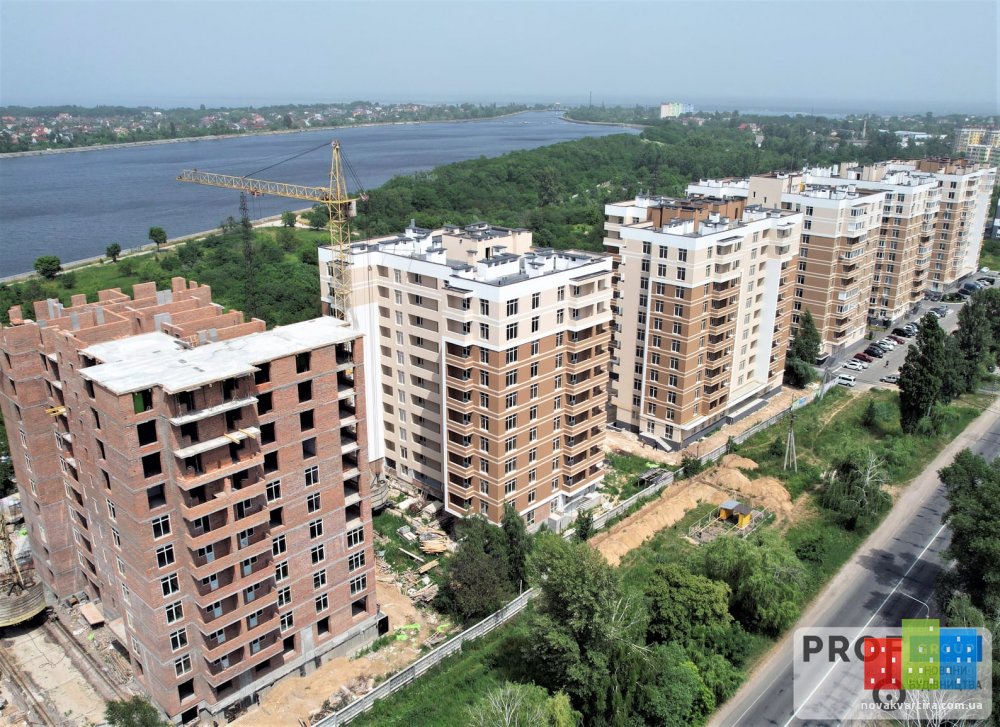

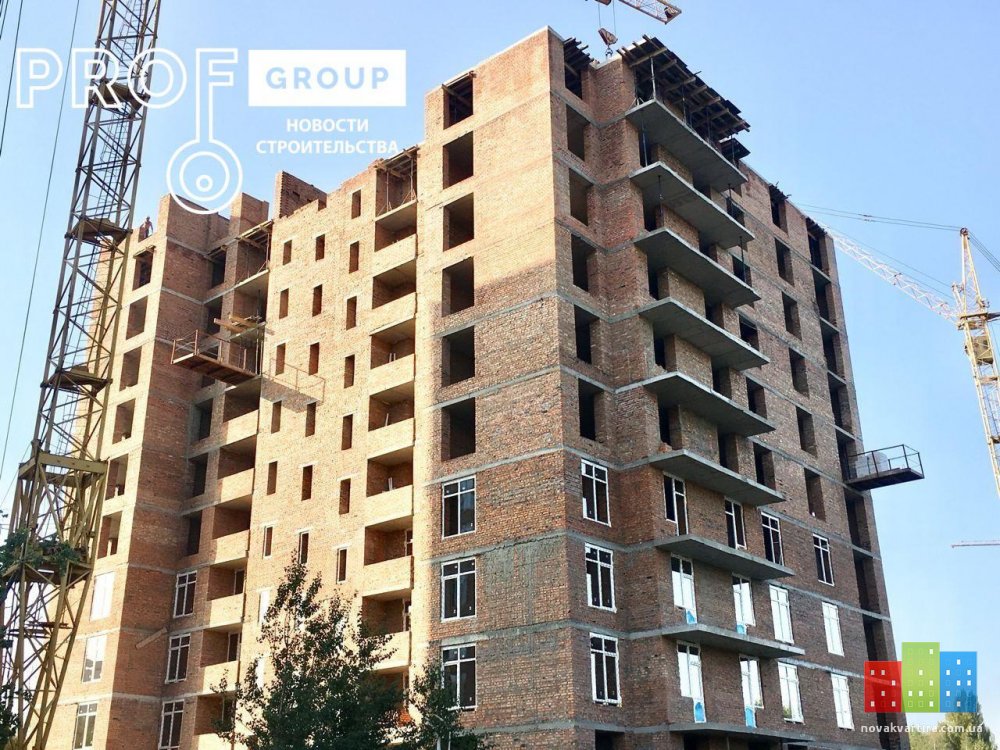

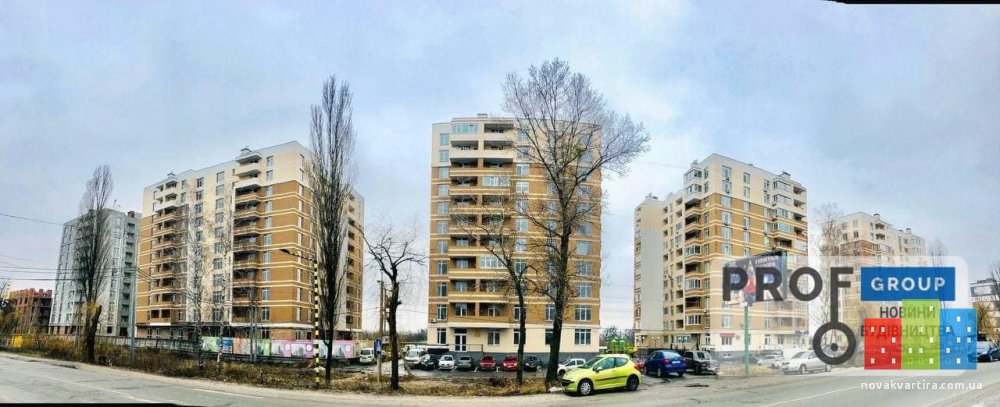

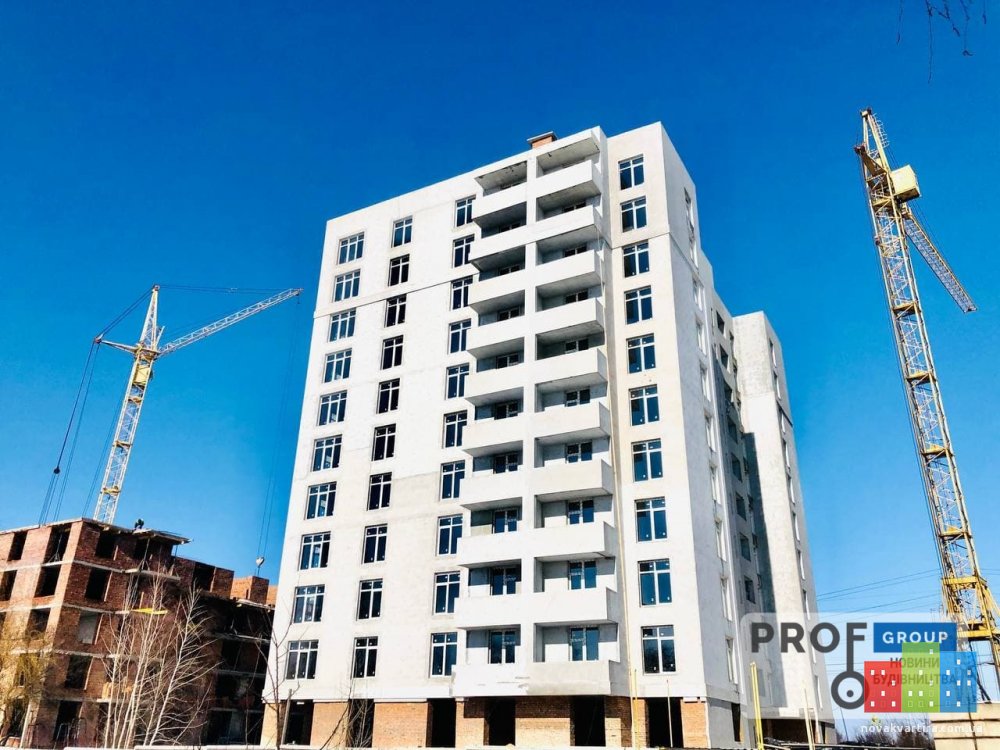

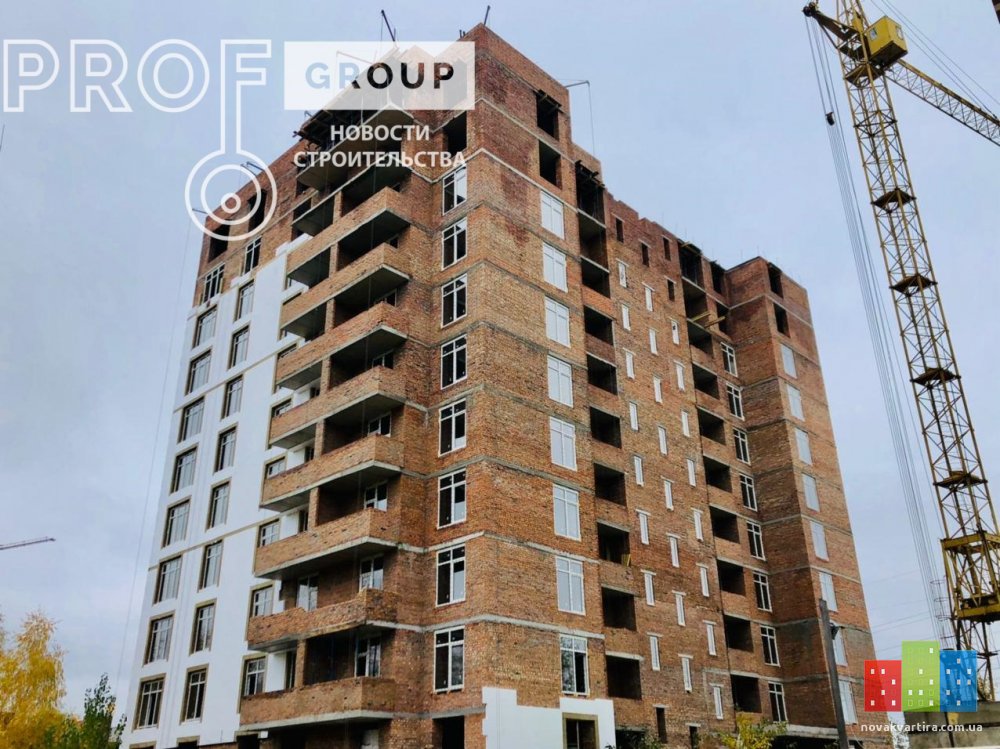

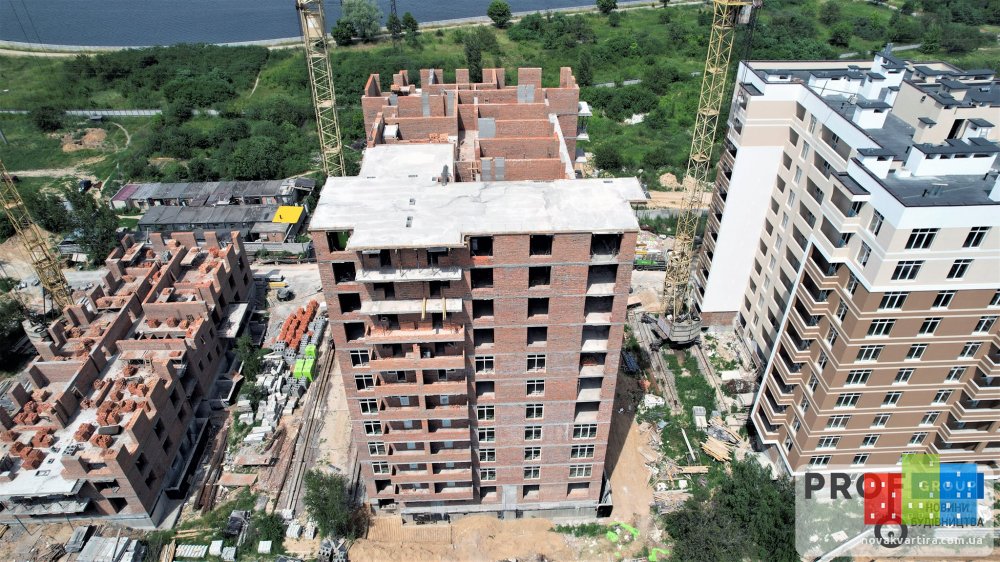

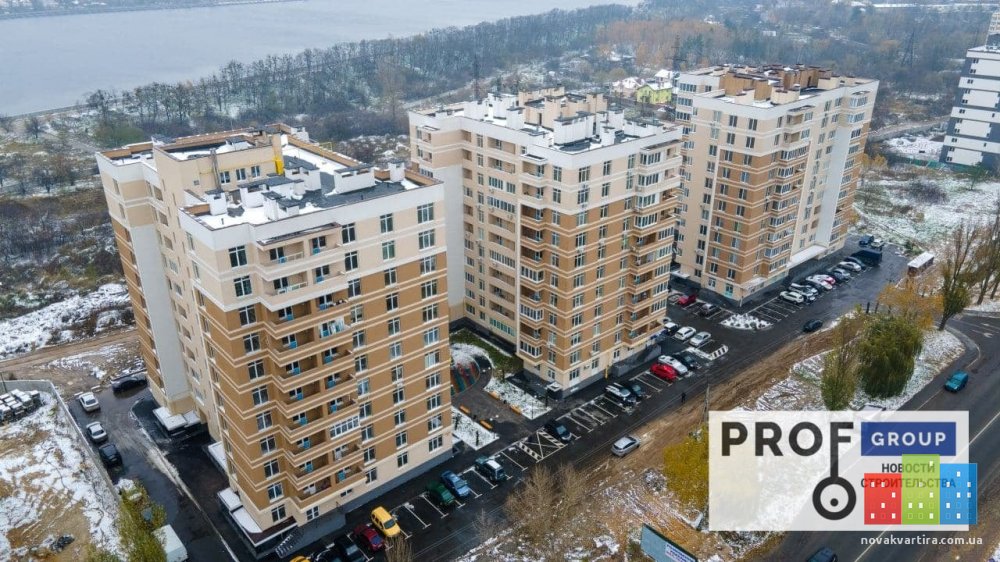

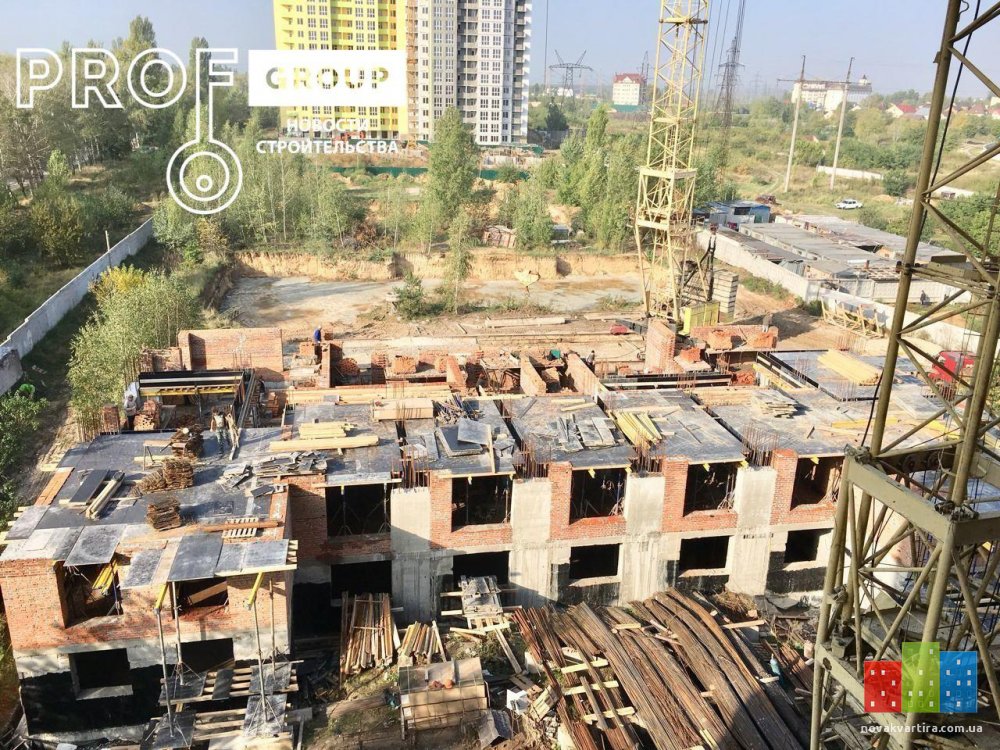

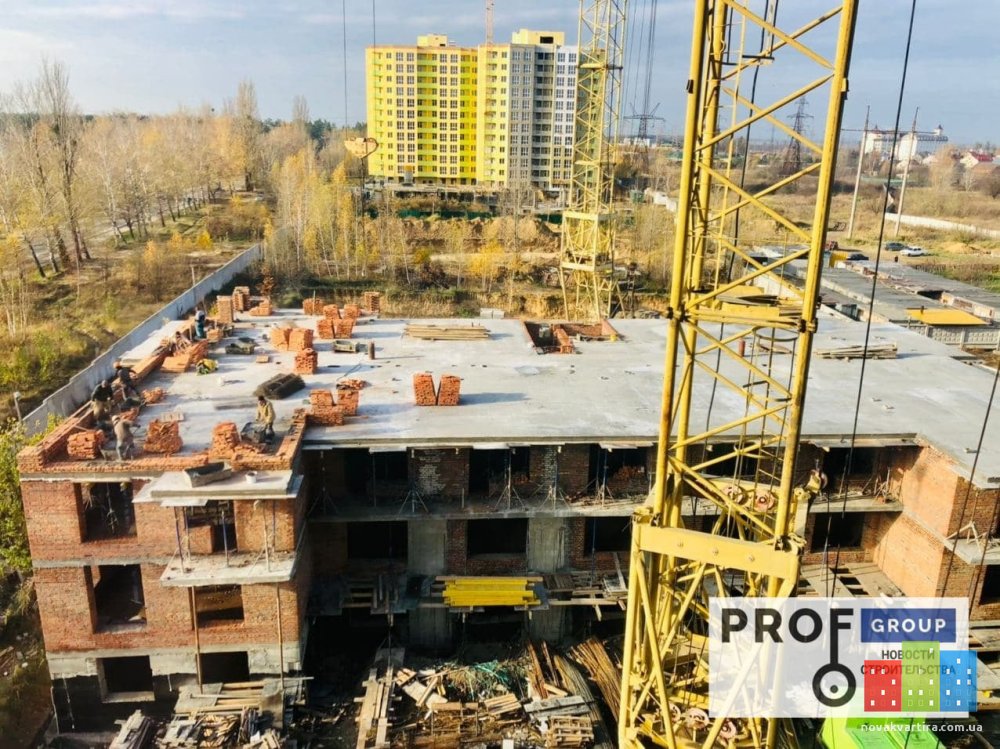

ЖК "Французский бульвар" г. Вышгород, ул.Шолуденко 24

Тема в разделе "Вышгородский район", создана пользователем ЖК "Французский бульвар", 1 ноя 2016.

  1. Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 31.08.2020

    Секция №4:
    - завершены работы по монтажу внутренних (межкомнатных) перегородок 10-11-го этажа;
    - завершены работы по монтажу окон на 10/11-м этажах;
    - ведутся работы по штукатурке на 4-5 этаже (подъезд №2 );
    - ведутся работы по утеплению крыши;
    - ведутся фасадные работы по утеплению дома .
    Секция №5:

    - завершены работы по монтажу внутренних (межкомнатных) перегородок 2-3-го этажа;
    - ведутся работы по кирпичной кладке 9-го этажа;
    - завершены работы по монтажу монолитной плиты перекрытия 8-го этажа.
    - продолжаются работы по монтажу входных групп цокольного этажа.
    Секция №6:
    - завершены работы по устройству фундаментных блоков цокольного этажа

    Вложения:

  2. Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 14.09.2020

    Секция №4:

    - завершены работы по штукатурке на 4-5 этаже (подъезд №2);

    -ведутся работы по штукатурке на 9-8 этаже (подьезд №1)

    - завершены работы по утеплению крыши;

    - ведутся фасадные работы по утеплению дома;

    - завершены работы по монтажу дымоходов для котлов;

    Секция №5:

    - ведутся работы по кирпичной кладке 10-го этажа;

    - завершены работы по монтажу монолитной плиты перекрытия 9-го этажа.

    - продолжаются работы по монтажу входных групп цокольного этажа.

    Секция №6:

    - ведутся работы по монтажу монолитной плиты перекрытия цокольного этажа;

    Вложения:

  3. Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 28.09.2020

    Секция №4:

    - завершены работы по штукатурке на 9-8-7-6 этаже (подъезд №1);

    -завершены работы по штукатурке на 9-8 этаже (подьезд №2);

    - ведутся работы по штукатурке 10-11 этажа (подьезд №2);

    - продолжаются фасадные работы по утеплению дома;

    - ведутся работы по монтажу ливнеприёмников;

    Секция №5:

    - завершены работы по кирпичной кладке 10-го этажа;

    - ведутся работы по монтажу монолитной плиты перекрытия 10-го этажа;

    - ведутся работы по монтажу входных групп цокольного этажа;

    - завершены работы по монтажу межкомнатных перегородок на 2,3,4 этаже;

    - ведутся работы по монтажу межкомнатных перегородок на 5 этаже;

    - ведутся подготовительные работы по монтажу окон.

    Секция №6:

    - завершены работы по монтажу монолитной плиты перекрытия цокольного этажа;

    - ведутся работы по кирпичной кладке 1-го этажа;

    - ведутся работы по монтажу вертикальных монолитных колон.

    Вложения:

  4. Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 12.10.2020

    Секция №4:
    - ведутся работы по монтажу электросетей.
    - ведутся работы по штукатурке 10-11 этажа (подьезд №2);
    - продолжаются фасадные работы по утеплению дома;
    - завершены работы по монтажу ливнеприёмников;

    Секция №5:
    - завершены работы по кирпичной кладке 10-го этажа;
    - завершены работы по монтажу монолитной плиты перекрытия 10-го этажа;
    - ведутся работы по монтажу входных групп цокольного этажа;
    - ведутся работы по монтажу межкомнатных перегородок на 5,6,7 этаже;
    - ведутся подготовительные работы по монтажу окон.
    Секция №6:
    - ведутся работы по монтажу монолитной плиты перекрытия 1-го этажа.
    - продолжаются работы по кирпичной кладке 1-го этажа;
    - завершены работы по монтажу вертикальных монолитных колон.

    Вложения:

  5. Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 26.10.2020
    Секция №4:
    - продолжаются работы по монтажу электросетей.
    - продолжаются работы по штукатурке 10-11 этажа (подьезд №2);
    - продолжаются фасадные работы по утеплению дома;
    Секция №5:
    - завершены работы по кирпичной кладке 11-го этажа;
    - ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
    - продолжаются работы по монтажу входных групп цокольного этажа;
    - продолжаются работы по монтажу межкомнатных перегородок на 6,7 этаже;
    - ведутся работы по монтажу окон.
    Секция №6:
    - завершены работы по монтажу монолитной плиты перекрытия 1-го этажа.
    - ведутся работы по кирпичной кладке 2-го этажа.

    Вложения:

  6. Новости строительства ЖК "Французский бульвар" ул. Шолуденко 24 от 09.11.2020
    Секция №4:
    - продолжаются работы по монтажу электросетей.
    - завершаются работы по штукатурке 10-11 этажа (подьезд №2);
    - завершены фасадные работы по утеплению дома;
    Секция №5:
    - завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
    - продолжаются работы по монтажу входных групп цокольного этажа;
    - продолжаются работы по монтажу межкомнатных перегородок на 6-м этаже;
    - ведутся работы по монтажу окон.

    - ведутся работы по кирпичной кладке парапетов крыши.

    - ведутся работы по кирпичной кладке лифтового отделения.
    Секция №6:
    - ведутся работы по монтажу монолитной плиты перекрытия 2-го этажа.
    - завершены работы по кирпичной кладке 2-го этажа.

    Вложения:

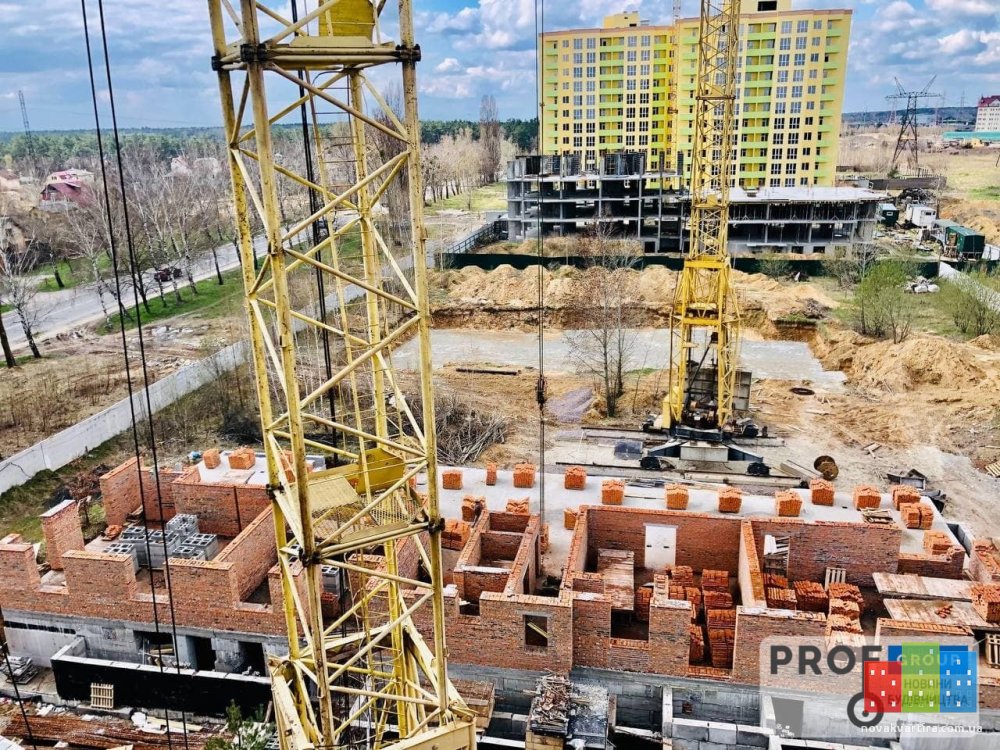

  7. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 23.11.2020 року

    Секція №4:
    - тривають роботи з монтажу електромереж.
    - завершені роботи по штукатурці 10-11 поверху (під'їзд №2);
    Секція №5:
    - тривають роботи з монтажу вхідних груп цокольного поверху;
    - завершені роботи по монтажу міжкімнатних перегородок на 2-7-му поверсі;
    - ведуться роботи по монтажу міжкімнатних перегородок на 8-му поверсі;
    - завершені роботи по монтажу вікон 2-10 поверх;
    - ведуться роботи по монтажу вікон на 11-му поверсі;
    - тривають роботи по цегляній кладці парапетів даху;
    - тривають роботи по цегляній кладці машинного відділення;
    - ведуться фасадні роботи з утеплення будинку.

    Секція №6:
    - завершені роботи по монтажу монолітної плити перекриття 2-го поверху.
    - ведуться роботи по цегляній кладці 3-го поверху.

    Вложения:

  8. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 07.12.2020 року

    Секція №4:

    - тривають роботи з монтажу електромереж.

    Секція №5:

    - тривають роботи з монтажу вхідних груп цокольного поверху;

    - ведуться роботи по монтажу міжкімнатних перегородок на 9-му поверсі;

    - завершені роботи по цегляній кладці парапетів даху;

    - завершені роботи по цегляній кладці машинного відділення;

    - ведуться фасадні роботи з утеплення будинку.

    - ведуться підготовчі роботи з утеплення даху.

    Секція №6:

    - завершені роботи по монтажу монолітної плити перекриття 3-го поверху (1-ї половини)

    - ведуться роботи по цегляній кладці 3-го поверху.

    Вложения:

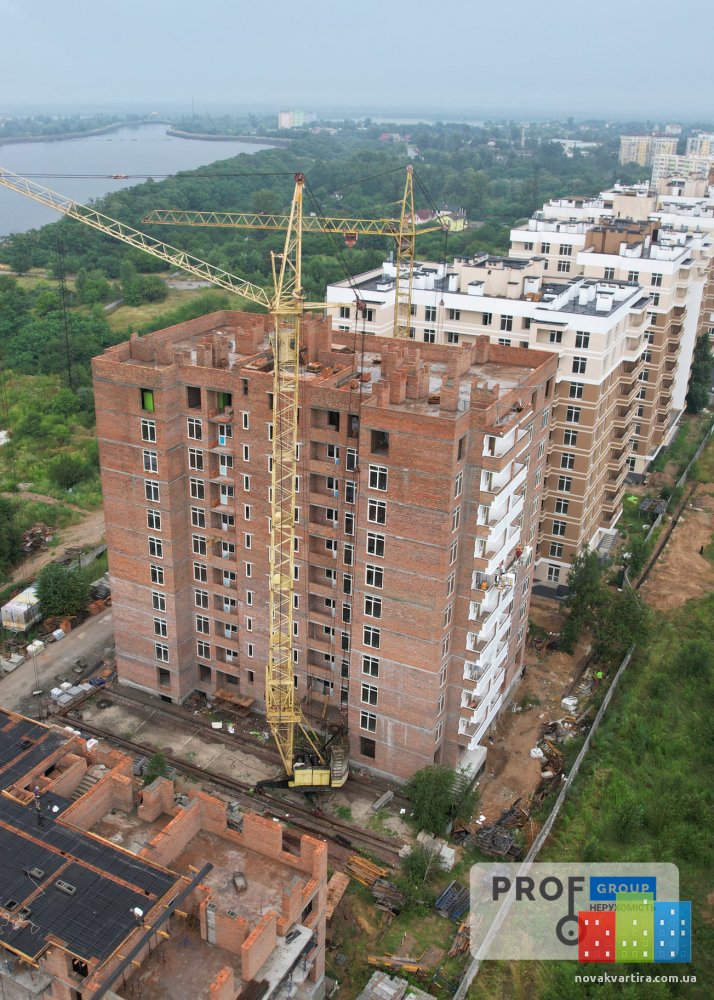

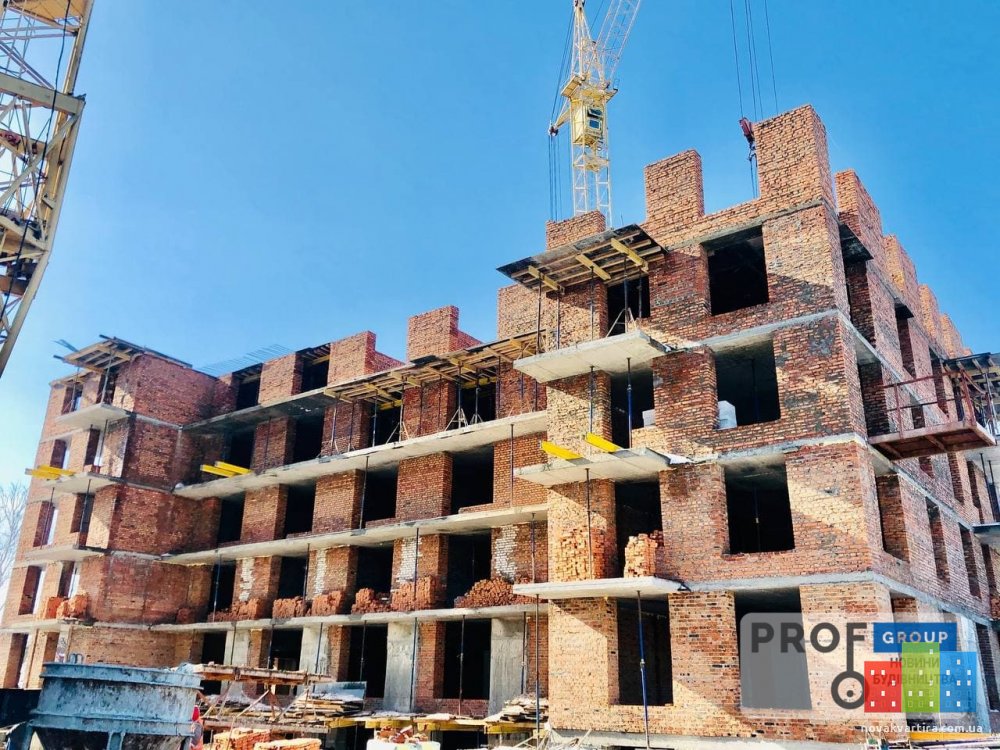

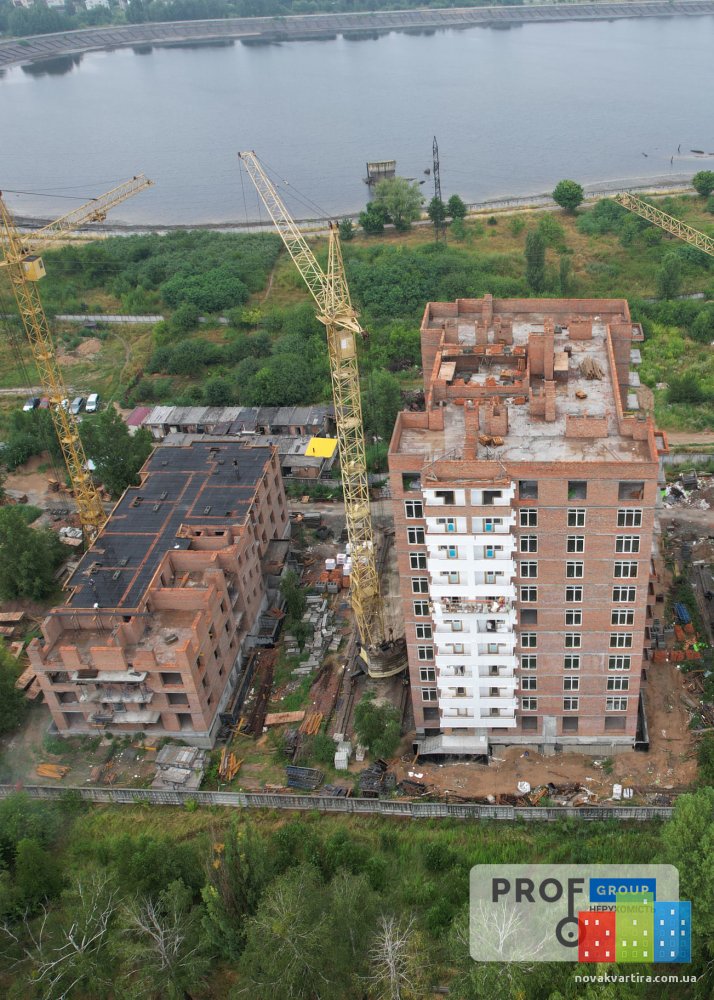

  9. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 21.12.2020 року

    Секція №4:

    тривають роботи з монтажу електромереж;

    розпочато підготовчі роботи із благоустрою території;

    розпочато роботи по монтажу внутрішніх газових мереж.

    Секція №5:

    тривають роботи з монтажу вхідних груп цокольного поверху;

    тривають роботи по монтажу міжкімнатних перегородок на 9-10 му поверсі;

    тривають фасадні роботи з утеплення будинку;

    ведуться роботи із монтажу газових димоходів;

    ведуться підготовчі роботи для влаштування покрівлі будинку.

    Секція №6:

    завершаются роботи по цегляній кладці 4-го поверху;

    розпочато підготовчі роботи по монтажу монолітної плити перекриття 4-го поверху;

    Секція №7:

    закінчено роботи по монтажу фундаменту будинку;

    розпочато підготовчі роботи по монтажу фундаментних блоків цокольного поверху.

    Вложения:

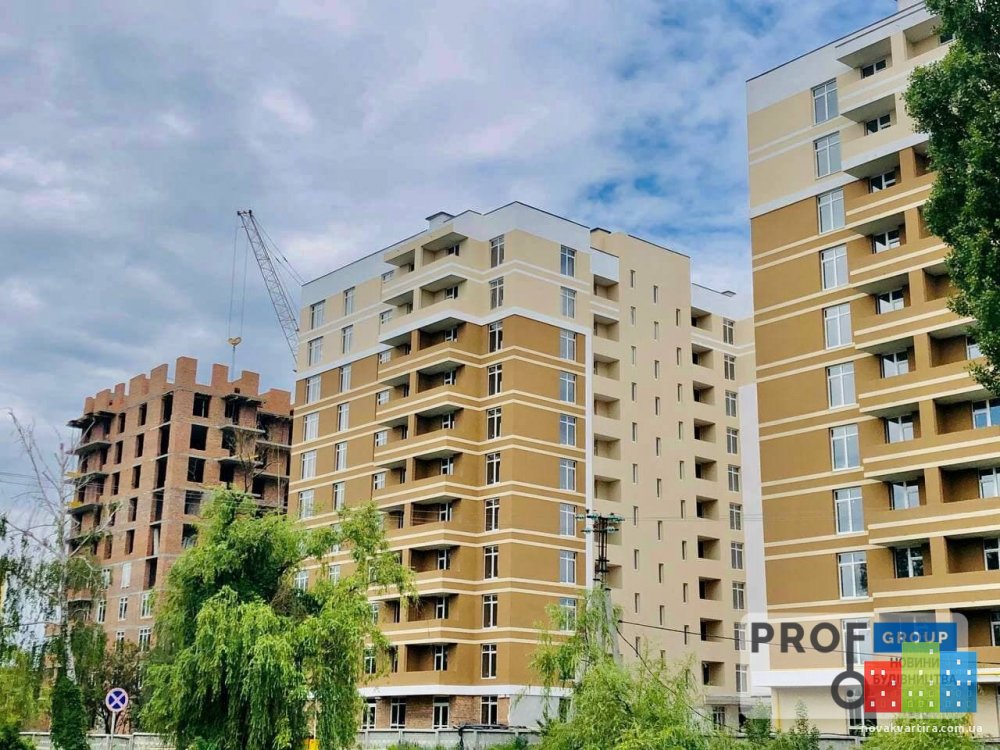

  10. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 25.01.2021 року

    Секція №4:

    завершені роботи з монтажу електромереж (введення поквартирно та в місцях загального користування)

    завершені роботи по монтажу зовнішньої каналізації;

    тривають роботи по монтажу внутрішніх газових мереж;

    Секція №5:

    завершені роботи по монтажу міжкімнатних перегородок на 10-му поверсі;

    розпочато роботи по монтажу міжкімнатних перегородок на 11-му поверсі;

    завершені роботи із монтажу газових димоходів;

    Секція №6:

    завершені роботи по цегляній кладці 4-го поверху;

    завершені роботи по монтажу монолітної плити перекриття 4-го поверху;

    розпочато роботи по цегляній кладці 5-го поверху;

    Секція №7:

    завершені роботи по влаштуванню фундаменту будинку;

    розпочато роботи по монтажу фундаментних блоків цокольного поверху.

    Вложения:

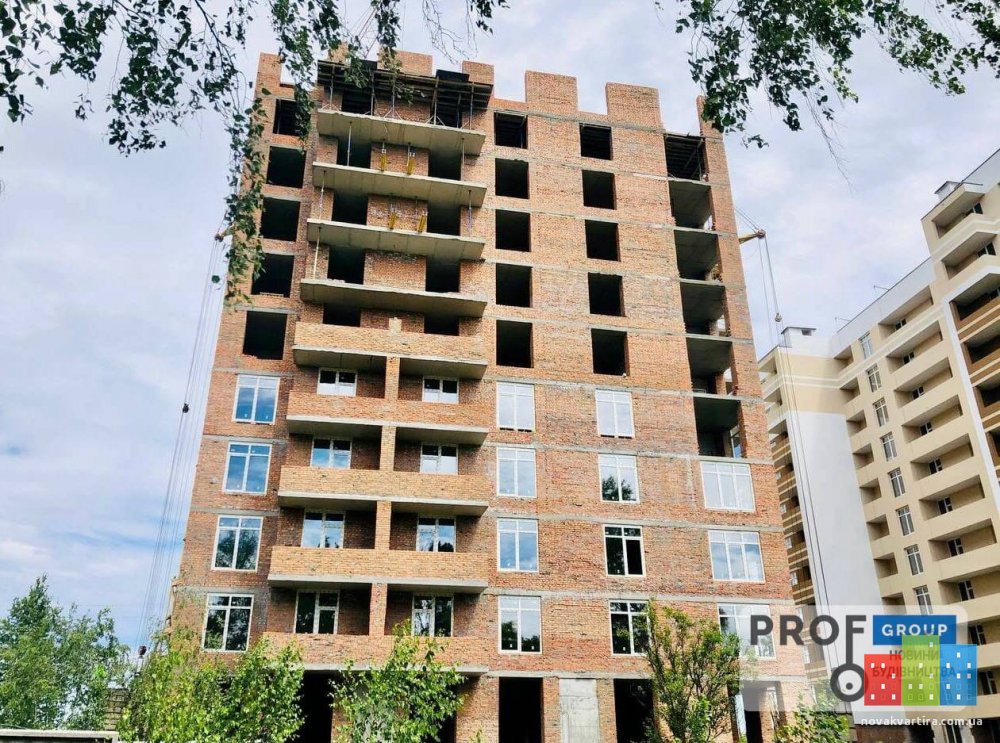

  11. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 08.02.2021 року

    Секція №4:

    -тривають роботи по монтажу електромереж;

    -розпочато роботи по монтажу ліфтів;

    -тривають роботи по монтажу внутрішніх газових мереж;

    Секція №5:

    -розпочато роботи по монтажу внутрішнього газопостачання;

    -завершені роботи по монтажу міжкімнатних перегородок на 11-му поверсі;

    Секція №6:

    -розпочато роботи по монтажу монолітної плити перекриття 5-го поверху (1-ї половини

    -тривають роботи по цегляній кладці 5-го поверху;

    -розпочато роботи по монтажу міжкімнатних перегородок на 2-му поверсі;

    Секція №7:

    -ведуться роботи по гідроізоляції цокольного поверху

    -завершені роботи по монтажу фундаментних блоків цокольного поверху.

    Вложения:

  12. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 22.02.2021 року

    Секція №4:

    тривають роботи з монтажу електромереж;

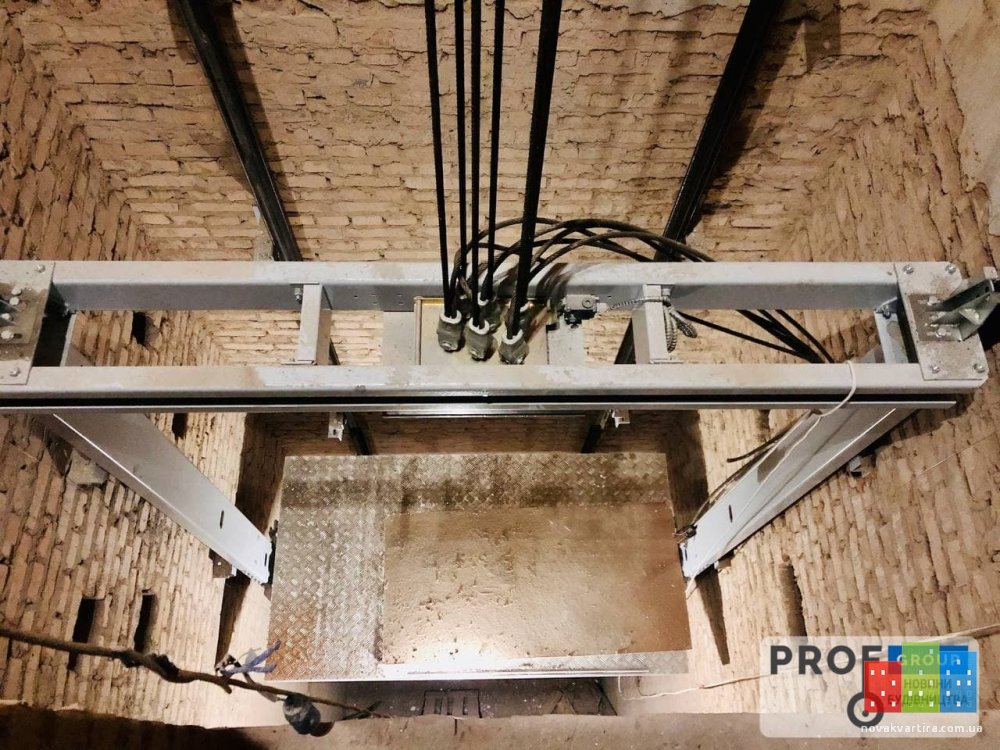

    ведуться роботи з монтажу ліфтів;

    тривають роботи з монтажу внутрішніх газових мереж;

    розпочато роботи з внутрішніх мереж водопостачання (поквартирно);

    Секція №5:

    розпочато роботи з монтажу внутрішнього газопостачання;

    Секція №6:

    розпочато роботи з монтажу монолітної плити перекриття 5-го поверху;

    тривають роботи по цегляній кладці 5-го поверху;

    розпочато роботи з монтажу міжкімнатних перегородок на 2-3-му поверсі;

    Секція №7:

    завершені роботи з гідроізоляції цокольного поверху;

    розпочато роботи з монтажу монолітної плити перекриття цокольного поверху;

    Вложения:

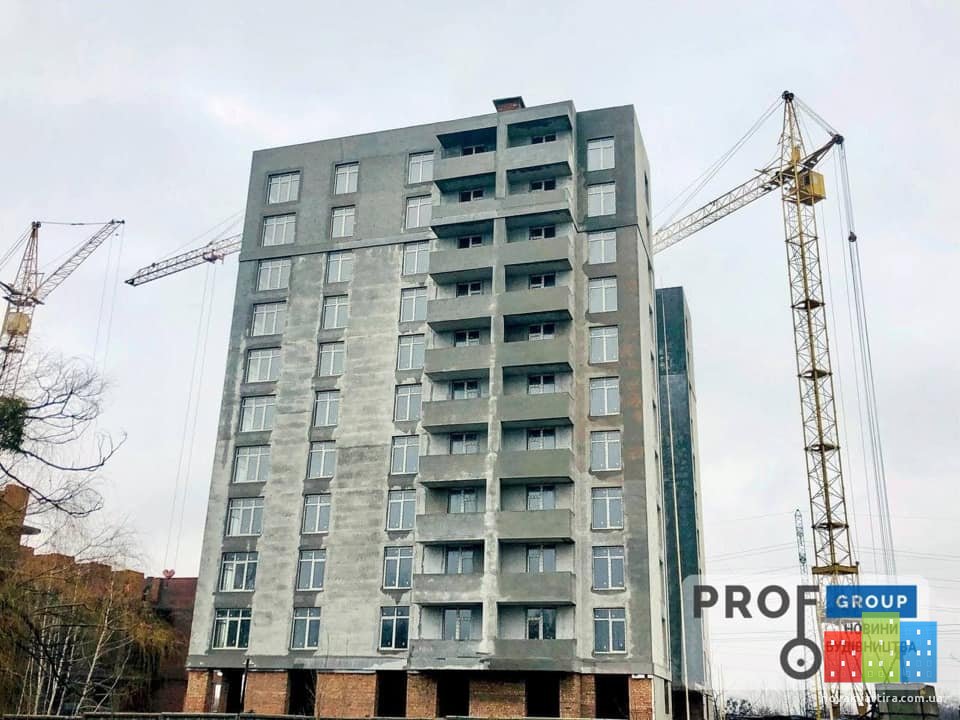

  13. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 22.03.2021 року

    Секція №4:

    продовжуються роботи з монтажу електромереж;

    продовжуються роботи з монтажу ліфтів;

    продовжуються роботи з монтажу внутрішніх газових мереж;

    продовжуються роботи з внутрішніх мереж водопостачання (поквартирно);

    Секція №5:

    продовжуються роботи з монтажу внутрішнього газопостачання;

    закінчено роботи з утеплення даху будинку;

    Секція №6:

    завершені роботи з монтажу монолітної плити перекриття 6-го поверху;

    розпочато роботи по цегляній кладці 7-го поверху;

    продовжуються роботи з монтажу міжкімнатних перегородок на 2-4-му поверсі;

    Секція №7:

    завершені роботи з монтажу монолітної плити перекриття цокольного поверху;

    розпочато роботи по цегляній кладці 1-го поверху;

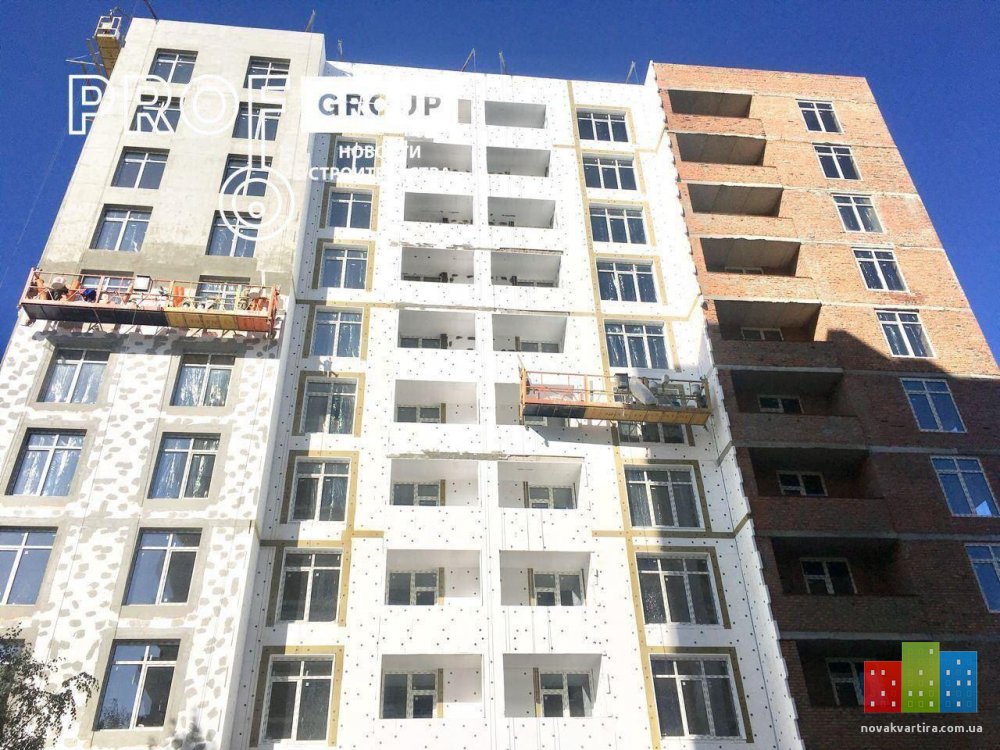

  14. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 19.04.2021 року

    Секція №4:

    - завершені роботи з монтажу внутрішньої системи електропостачання;

    - продовжуються роботи з монтажу ліфтів;

    - завершені роботи з монтажу внутрішніх мереж газопостачання ;

    - розпочато роботи з монтажу зовнішніх мереж газопостачання;

    - завершені роботи з внутрішніх мереж водопостачання (поквартирно);

    - завершені роботи з улаштування стяжки підлоги поквартирно та в місцях загального користування;

    - розпочато підготовчі роботи з улаштування декоративної штукатурки стін в місцях загального користування;

    - розпочато роботи по монтажу вхідних дверей (поквартирно) з 2-10 поверх.

    Секція №5:

    - розпочато роботи з монтажу каналізаційних стояків (поквартирно);

    - продовжуються роботи по штукатурці стін поквартирно та в місцях загального користування;

    - продовжуються роботи по оздобленню фасаду будинку (фарбування);

    - розпочато роботи з монтажу металопластикових конструкцій (вікон) комерційної нерухомості 1- го поверху;

    - розпочато роботи з монтажу внутрішнього водопостачання будинку;

    - розпочато роботи з монтажу гідроізоляції вентиляційних каналів (на даху будинку);

    - розпочато підготовчі роботи з монтажу внутрішнього електропостачання будинку;

    Секція №6:

    - завершені роботи по цегляній кладці 8-го поверху;

    - завершені роботи по монтажу монолітної плити перекриття 8-го поверху;

    - розпочато роботи по цегляній кладці 9-го поверху;

    - завершені роботи з монтажу міжкімнатних перегородок на 5-му поверсі;

    - розпочато роботи з монтажу міжкімнатних перегородок на 6-му поверсі;

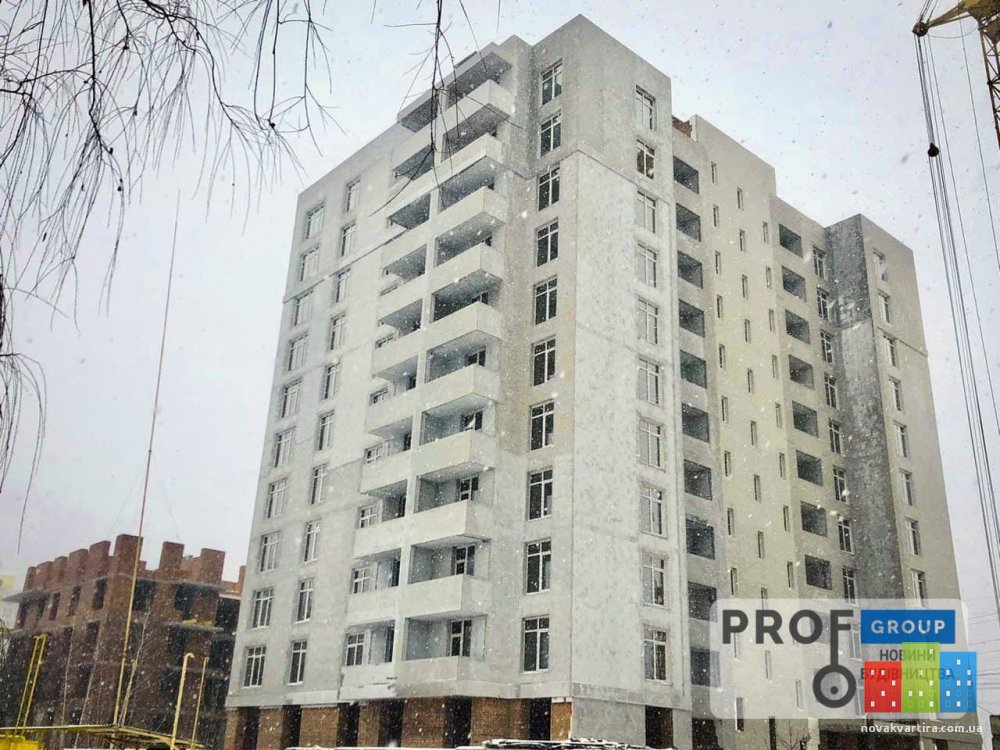

    Секція №7:

    - завершені роботи по монтажу баштового крану;

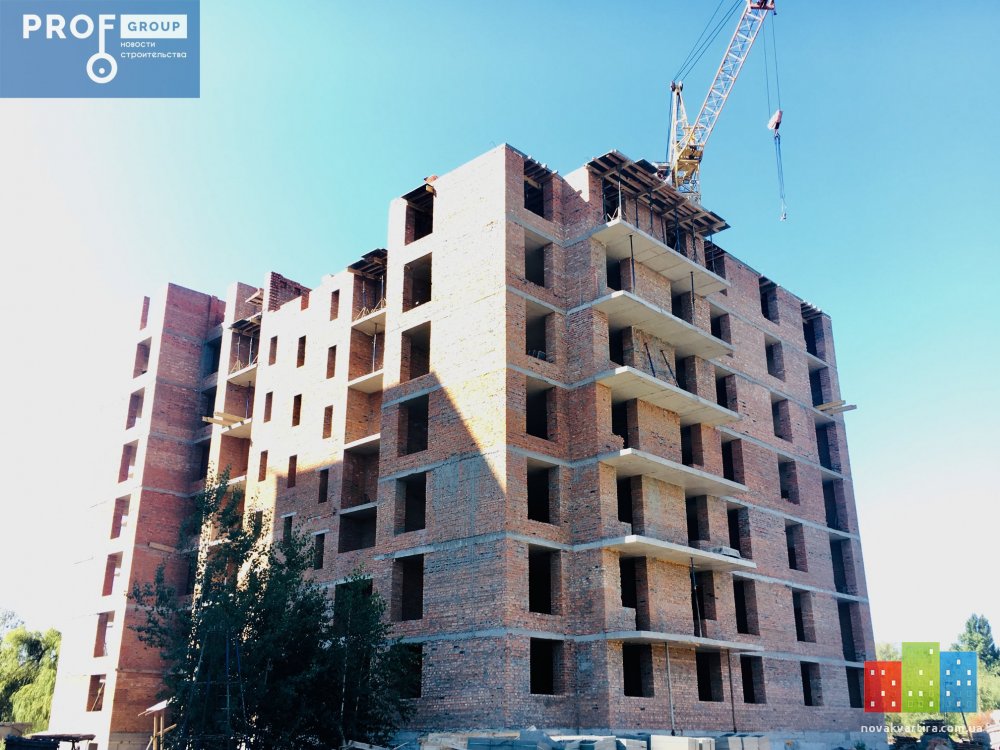

    - продовжуються роботи по цегляній кладці 1-го поверху

    Вложения:

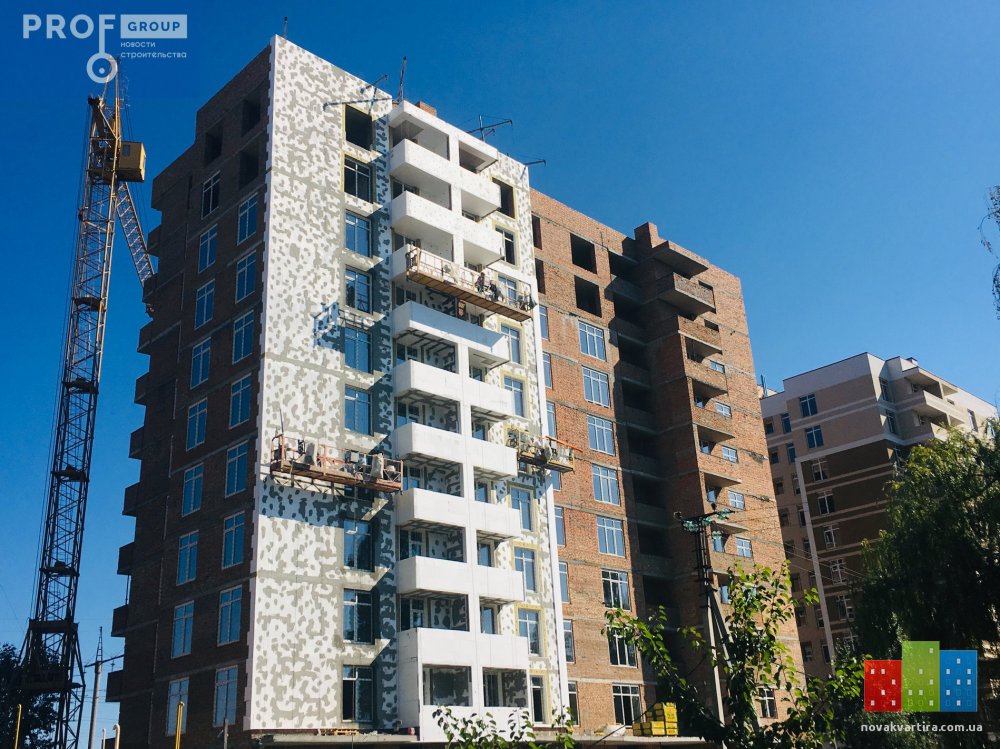

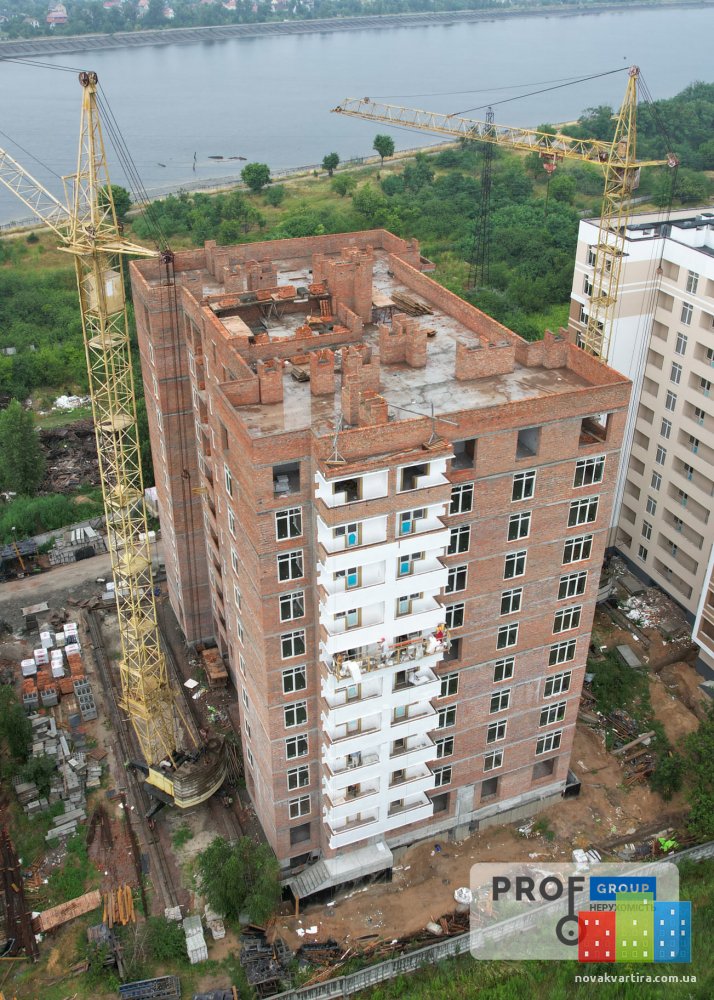

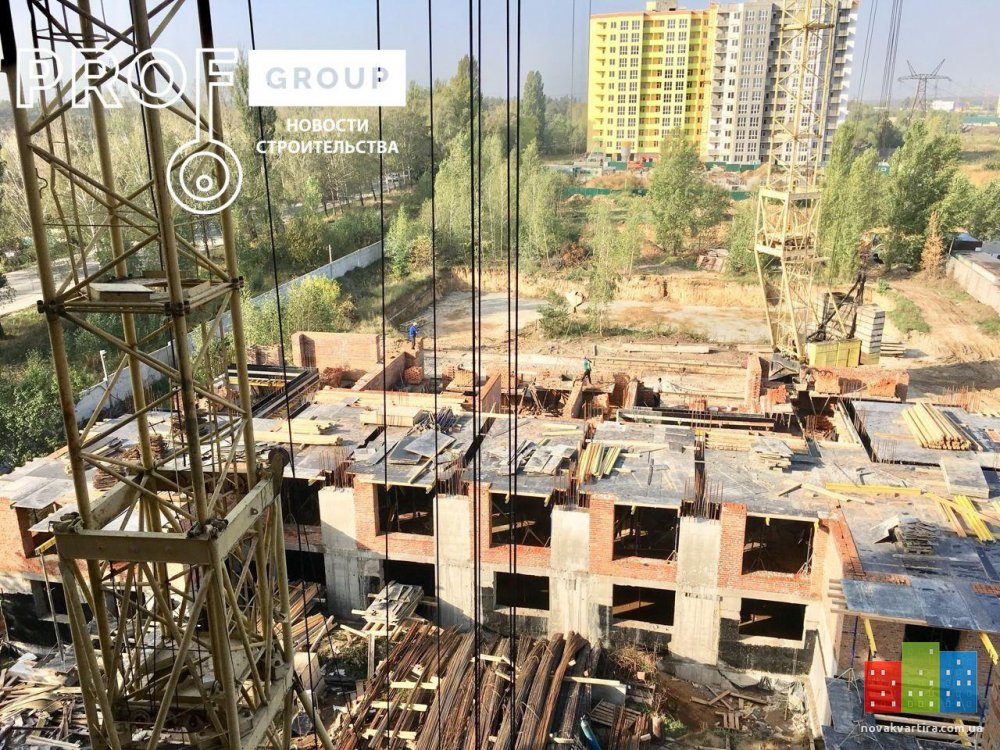

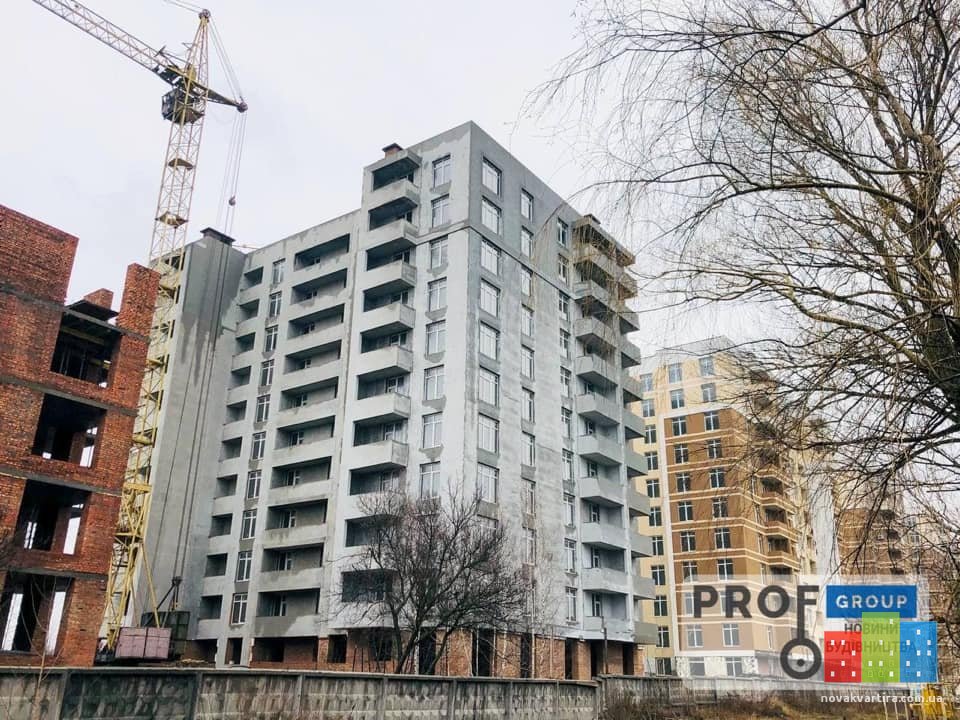

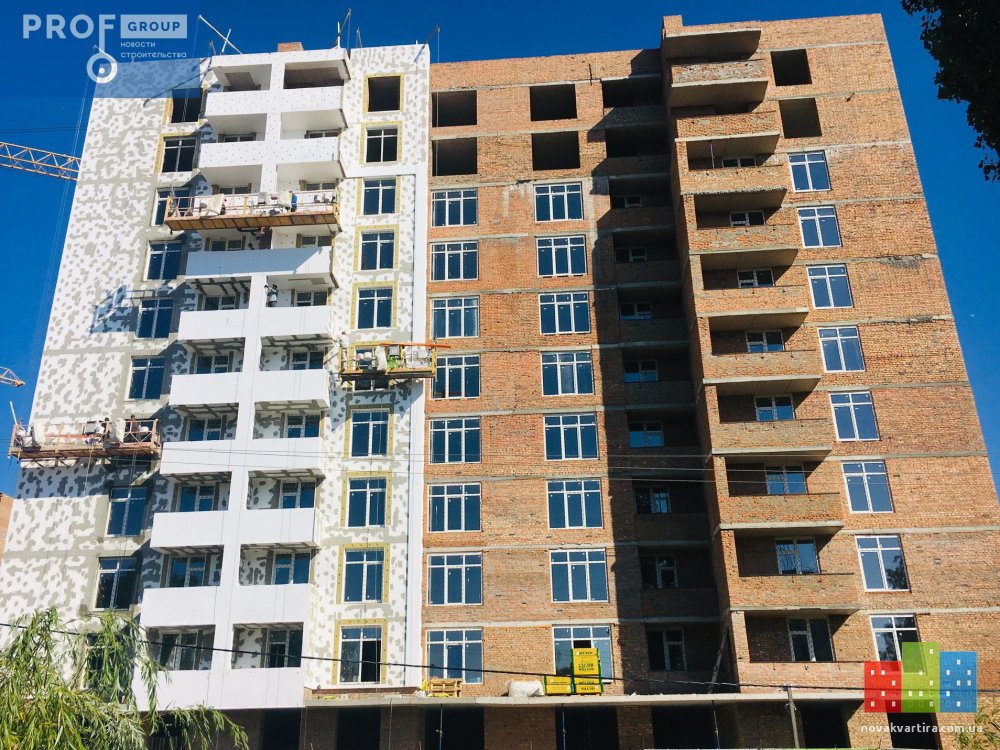

  15. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 11.05.2021 року

    Секція №4:

    розпочато роботи з монтажу пожежної сигналізації;

    родовжуються роботи з монтажу ліфтів;

    розпочато роботи по утепленню фасаду будинку 1-го та цокольного поверхів;

    тривають роботи з монтажу зовнішніх мереж газопостачання;

    тривають роботи з улаштування декоративної штукатурки стін в місцях загального користування;

    тривають роботи по монтажу вхідних дверей (поквартирно) з 2-10 поверх.

    Секція №5:

    тривають роботи з монтажу каналізаційних стояків (поквартирно);

    тривають роботи з улаштування декоративної штукатурки стін поквартирно та в місцях загального користування;

    завершені роботи по оздобленню фасаду будинку (фарбування);

    завершені роботи з монтажу металопластикових конструкцій (вікон) комерційної нерухомості 1- го поверху;

    тривають роботи з монтажу внутрішнього водопостачання будинку;

    тривають роботи з монтажу гідроізоляції (даху будинку);

    тривають роботи з монтажу внутрішнього електропостачання будинку;

    Секція №6:

    завершені роботи по цегляній кладці 9-го поверху;

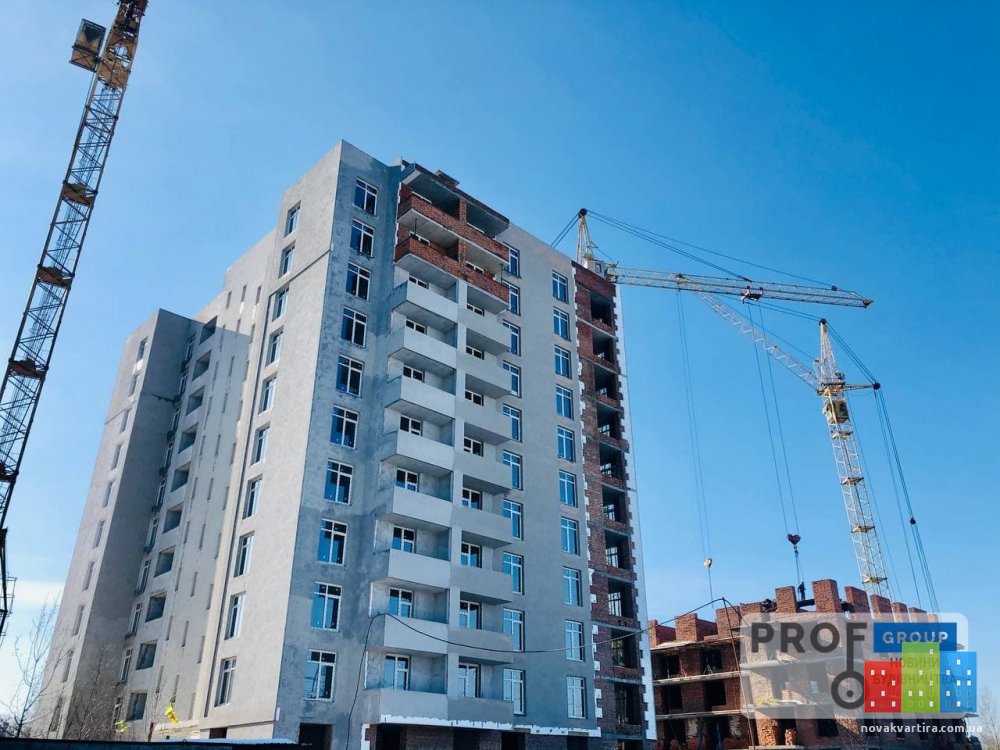

    завершені роботи по монтажу монолітної плити перекриття 9-го поверху (1-ї половини)

    розпочато роботи по монтажу монолітної плити перекриття 9-го поверху (2-ї половини)

    розпочато роботи по цегляній кладці 10-го поверху;

    розпочинаються роботи з монтажу металопластикових конструкцій (вікон) на 2-му поверсі;

    розпочато роботи з монтажу міжкімнатних перегородок на 7-му поверсі;

    Секція №7:

    завершені роботи по монтажу монолітної плити перекриття 1-го поверху (1-ї половини);

    розпочато роботи по цегляній кладці 2-го поверху

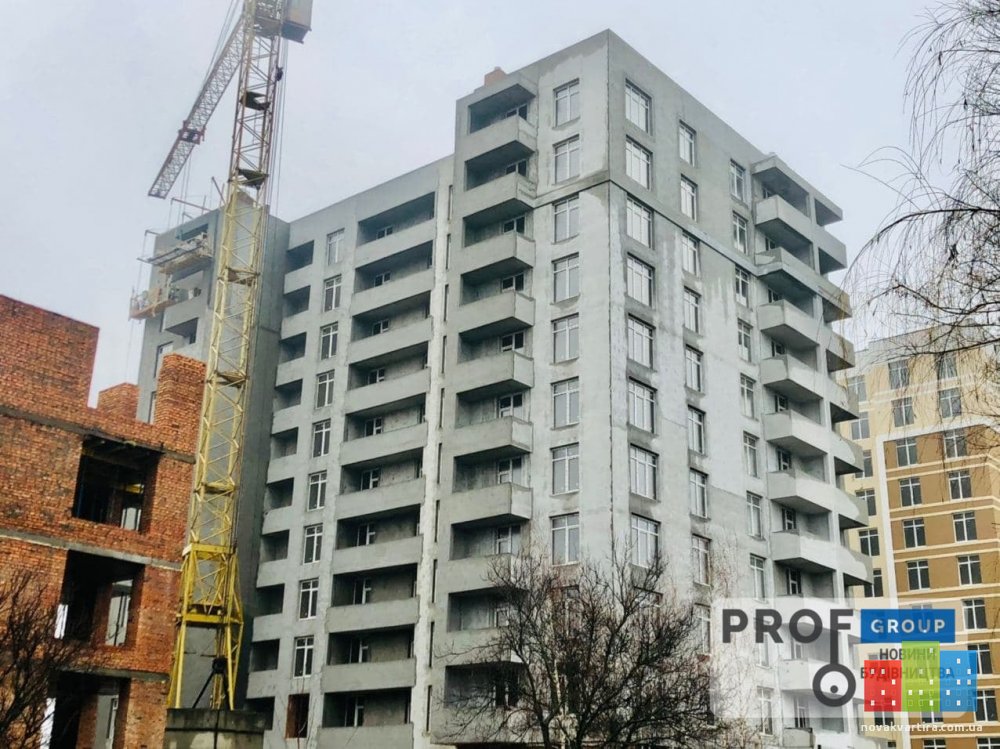

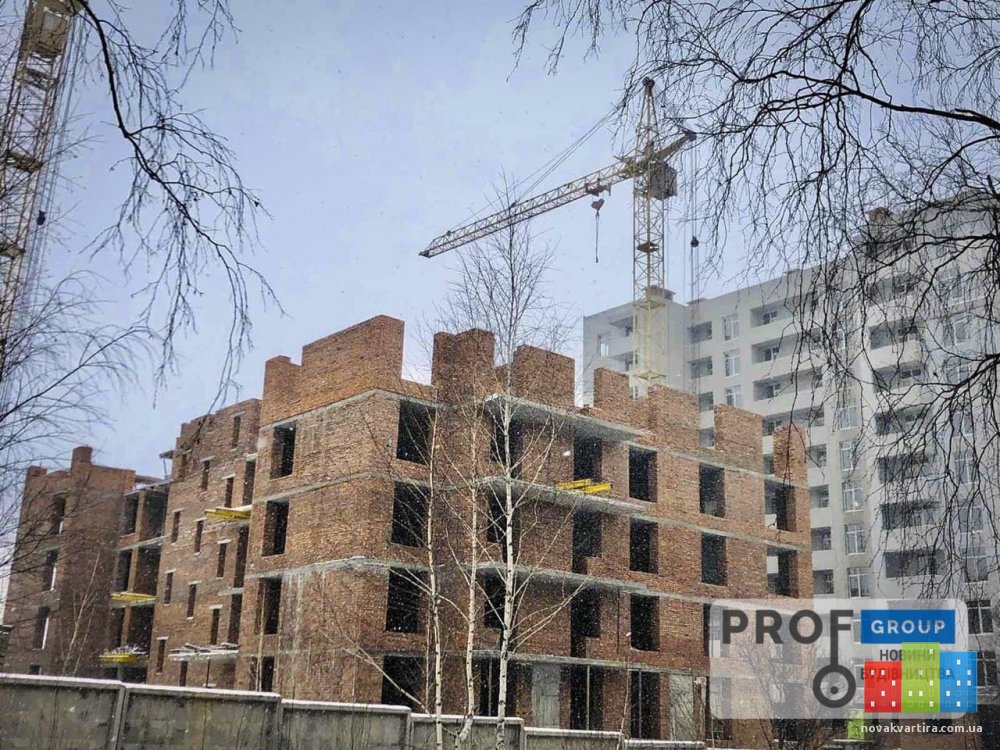

    Вложения:

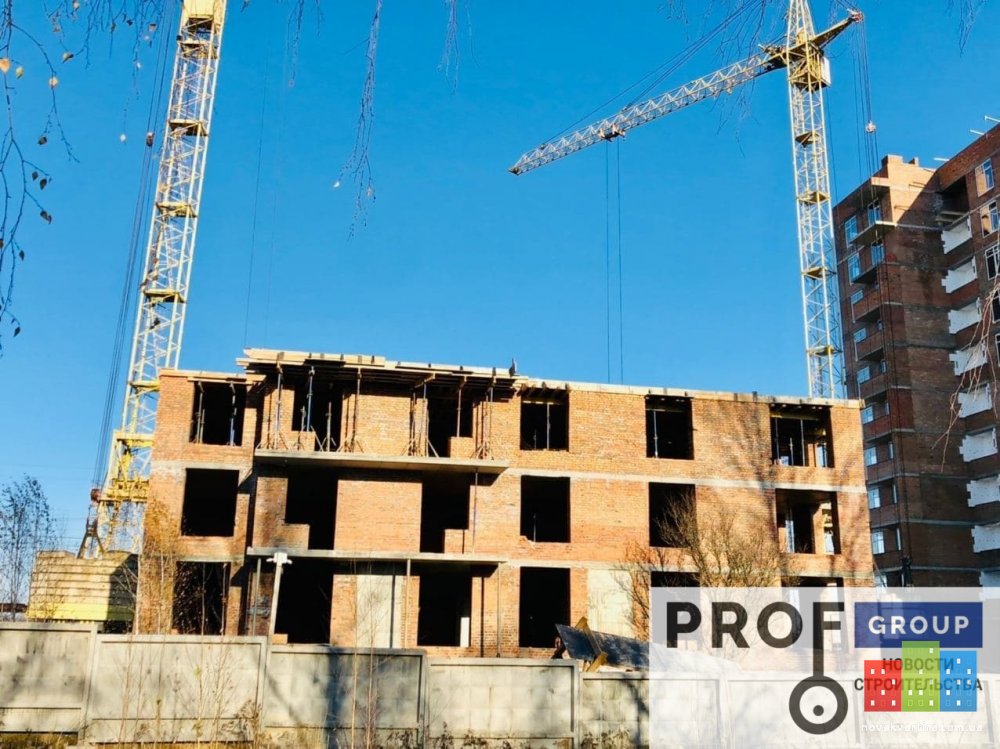

  16. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 07.06.2021 року

    Секція №4:

    -тривають роботи з монтажу газових котлів поквартирно;

    -тривають роботи з монтажу пожежної сигналізації;

    -тривають роботи з монтажу ліфтів;

    -завершені роботи по утепленню фасаду будинку 1-го та цокольного поверхів;

    -тривають роботи з монтажу зовнішніх мереж газопостачання;

    -тривають роботи з улаштування декоративної штукатурки стін в місцях загального користування;

    -завершені роботи по монтажу вхідних дверей (поквартирно) з 2-10 поверх.

    Секція №5:

    -тривають роботи з монтажу каналізаційних стояків, опалення та водопостачання (поквартирно);

    -тривають роботи з улаштування штукатурки стін поквартирно та в місцях загального користування (10-11) поверхи;

    -тривають роботи з улаштування штукатурки стін цокольного поверху;

    -тривають роботи з монтажу внутрішнього електропостачання будинку;

    Секція №6:

    -завершені роботи по монтажу монолітної плити перекриття 10-го поверху;

    -розпочато роботи по цегляній кладці 11-го поверху;

    -розпочато роботи з монтажу металопластикових конструкцій (вікон) на 5-7-му поверсі;

    -завершені роботи з монтажу металопластикових конструкцій (вікон) на 3-4-му поверсі;

    -завершені роботи з монтажу міжкімнатних перегородок на 7-8-му поверсі;

    -розпочато роботи з монтажу міжкімнатних перегородок на 8-9-му поверсі;

    Секція №7:

    -розпочато роботи по монтажу монолітної плити перекриття 2-го поверху (2-ї половини);

    -завершені роботи по монтажу монолітної плити перекриття 2-го поверху (1-ї половини);

    -завершені роботи по цегляній кладці 2-го поверху;

    -розпочато роботи по цегляній кладці 3-го поверху.

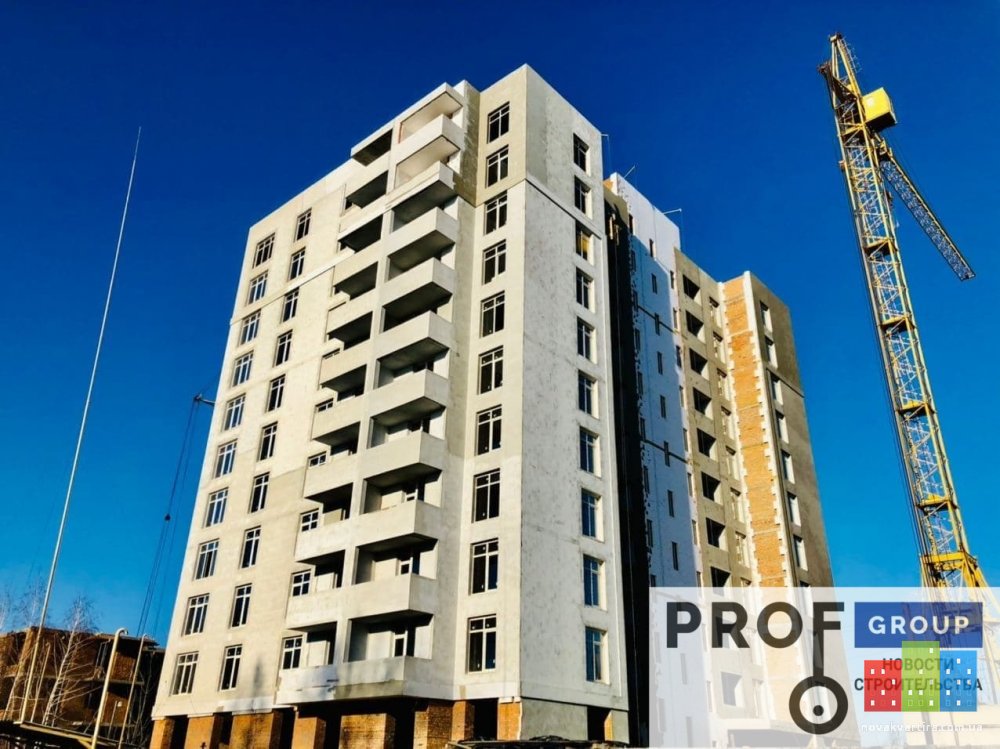

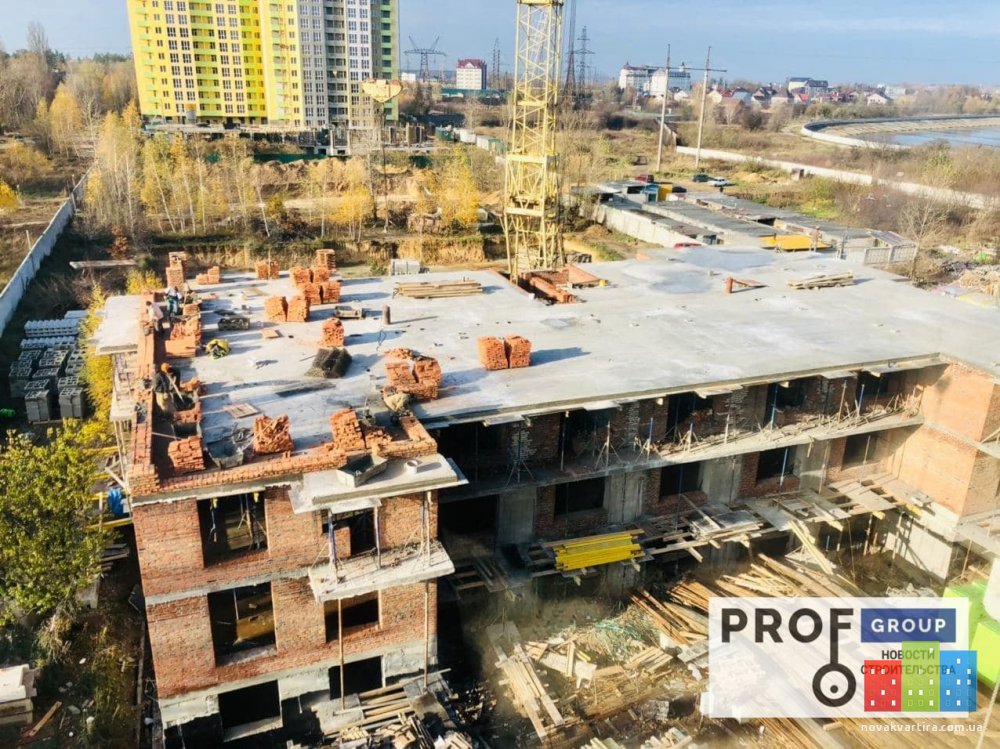

    Вложения:

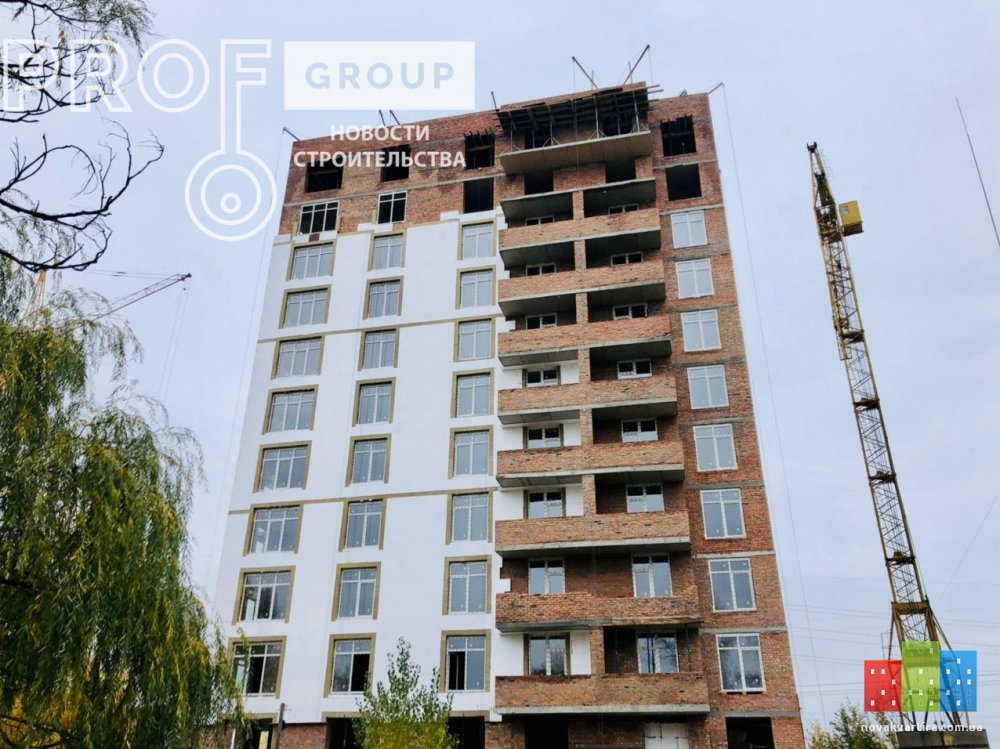

  17. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 22.06.2021 року

    Секція №4:

    -завершені роботи з монтажу газових котлів поквартирно;

    -тривають роботи з монтажу пожежної сигналізації;

    -тривають роботи з монтажу ліфтів;

    -розпочато роботи з оздоблення керамічною плиткою в місцях загального користування;

    -тривають роботи з монтажу зовнішніх мереж газопостачання;

    -завершені роботи з улаштування декоративної штукатурки стін в місцях загального користування ( 1-го підїзду);

    -розпочато роботи з улаштування декоративної штукатурки стін в місцях загального користування ( 2-го підїзду);

    Секція №5:

    -розпочато роботи по утепленню фасаду будинку 1-го та цокольного поверхів

    -розпочато роботи з монтажу внутрішніх мереж газопостачання;

    -розпочато роботи з улаштування стяжки підлоги поквартирно та в місцях загального користування;

    -тривають роботи з монтажу каналізаційних стояків, опалення та водопостачання (поквартирно);

    -завершені роботи з улаштування штукатурки стін поквартирно та в місцях загального користування (10-11) поверхи;

    -тривають роботи з улаштування штукатурки стін цокольного поверху;

    -тривають роботи з монтажу внутрішнього електропостачання будинку;

    Секція №6:

    -завершені роботи по цегляній кладці 11-го поверху;

    -розпочато роботи з монтажу металопластикових конструкцій (вікон) на 8-9-му поверсі;

    -розпочато роботи по монтажу парапетів на даху будинку

    -завершені роботи по монтажу монолітної плити перекриття 11-го поверху (1-ї половини);

    -тривають роботи з монтажу міжкімнатних перегородок на 8-9-му поверсі;

    Секція №7:

    -завершені роботи по монтажу монолітної плити перекриття 2-го поверху;

    -тривають роботи по цегляній кладці 3-го поверху.

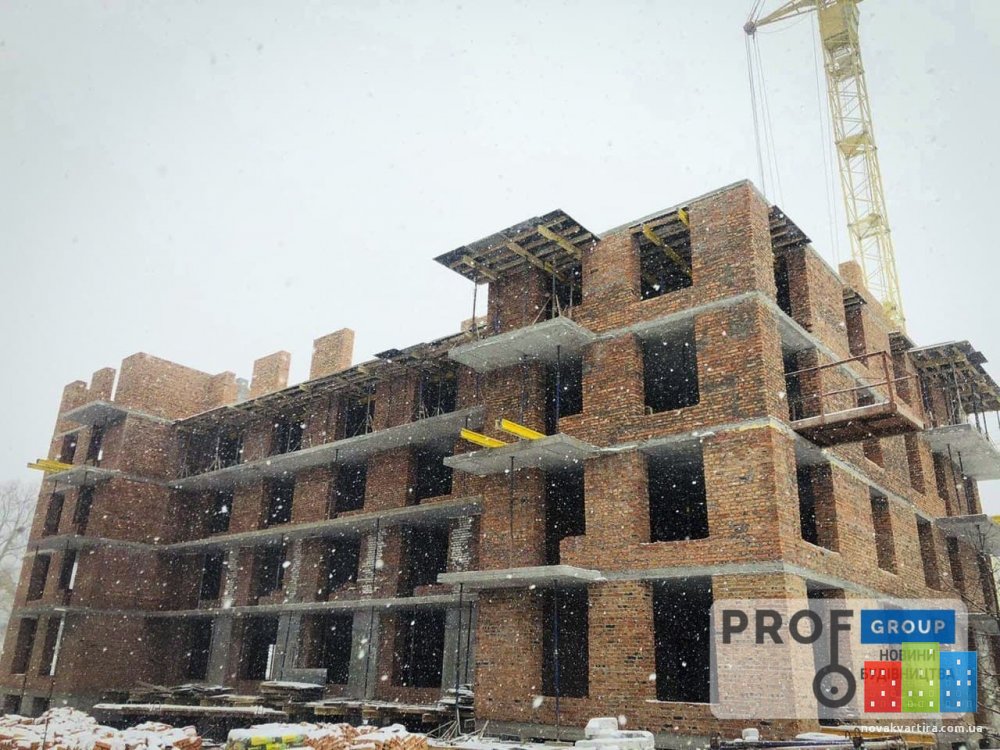

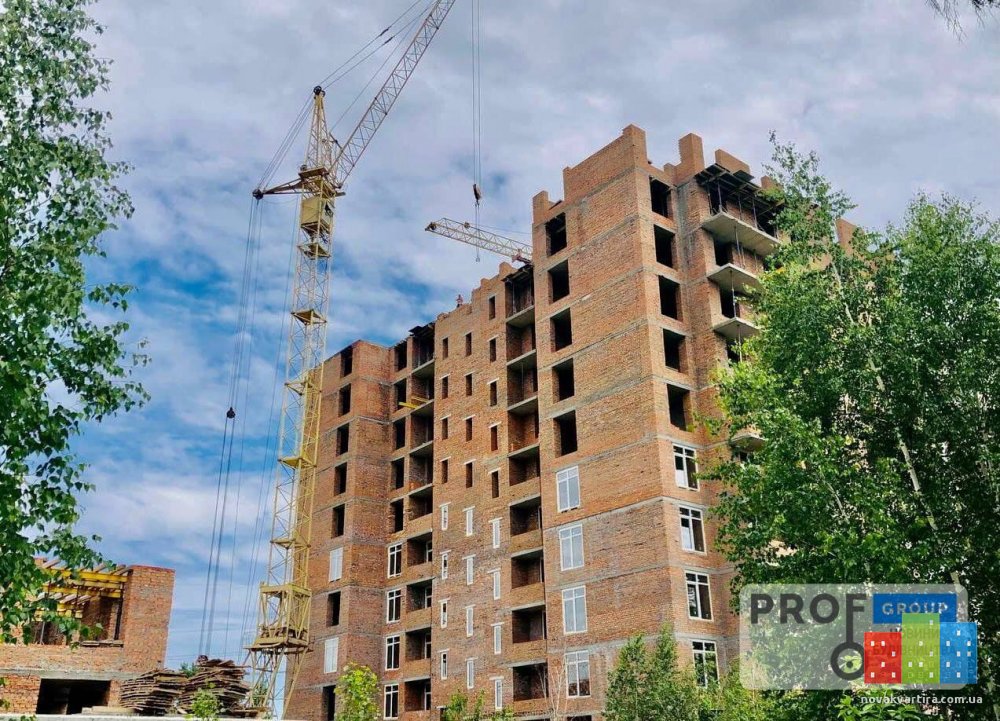

    Вложения:

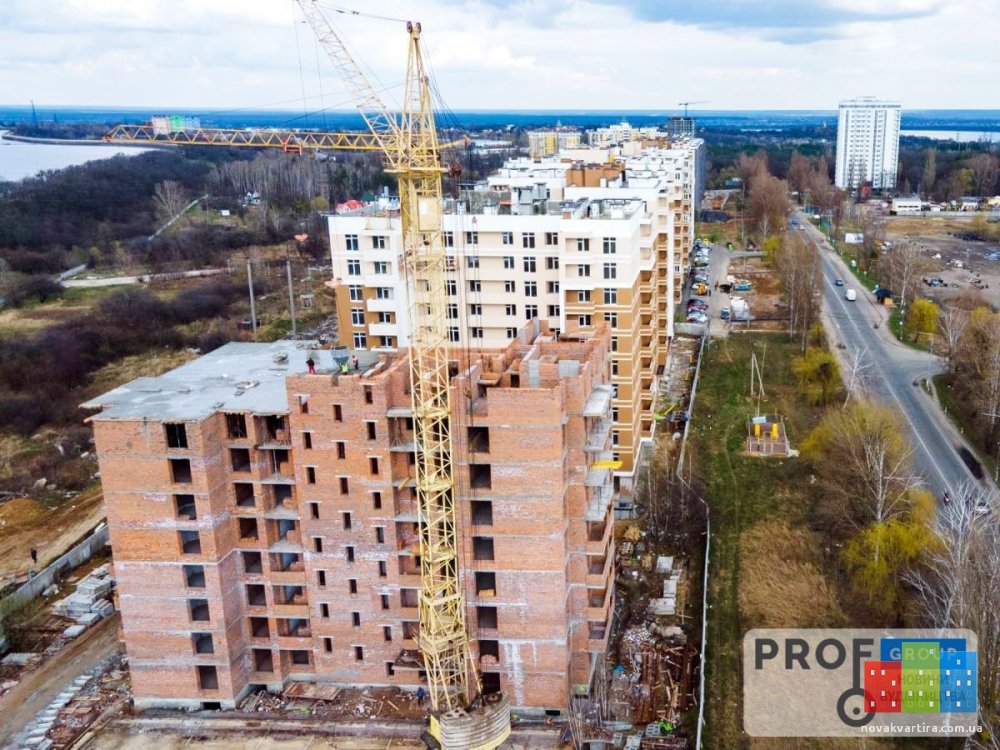

  18. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 05.07.2021 року

    Секція №4:

    -тривають роботи з монтажу пожежної сигналізації;

    -тривають роботи з монтажу ліфтів;

    -тривають роботи з оздоблення керамічною плиткою в місцях загального користування (1-го підїзду)

    -тривають роботи з монтажу зовнішніх мереж газопостачання;

    -завершені роботи з улаштування декоративної штукатурки стін в місцях загального користування ( 2-го підїзду);

    Секція №5:

    -тривають роботи по утепленню фасаду будинку 1-го та цокольного поверхів

    -тривають роботи з монтажу внутрішніх мереж газопостачання;

    -тривають роботи з улаштування стяжки підлоги поквартирно та в місцях загального -користування;

    -завершені роботи з монтажу стояків опалення та водопостачання (поквартирно);

    -тривають роботи з монтажу каналізаційних стояків (поквартирно);

    -тривають роботи з улаштування штукатурки стін цокольного поверху;

    -тривають роботи з монтажу внутрішнього електропостачання будинку;

    Секція №6:

    -завершені роботи з монтажу металопластикових конструкцій (вікон) на 8-му поверсі;

    -тривають роботи з монтажу металопластикових конструкцій (вікон) на 9-му поверсі;

    -тривають роботи по монтажу парапетів на даху будинку

    -завершені роботи по монтажу монолітної плити перекриття 11-го поверху;

    -завершені роботи з монтажу міжкімнатних перегородок на 8-му поверсі;

    -тривають роботи з монтажу міжкімнатних перегородок на 9-му поверсі;

    Секція №7:

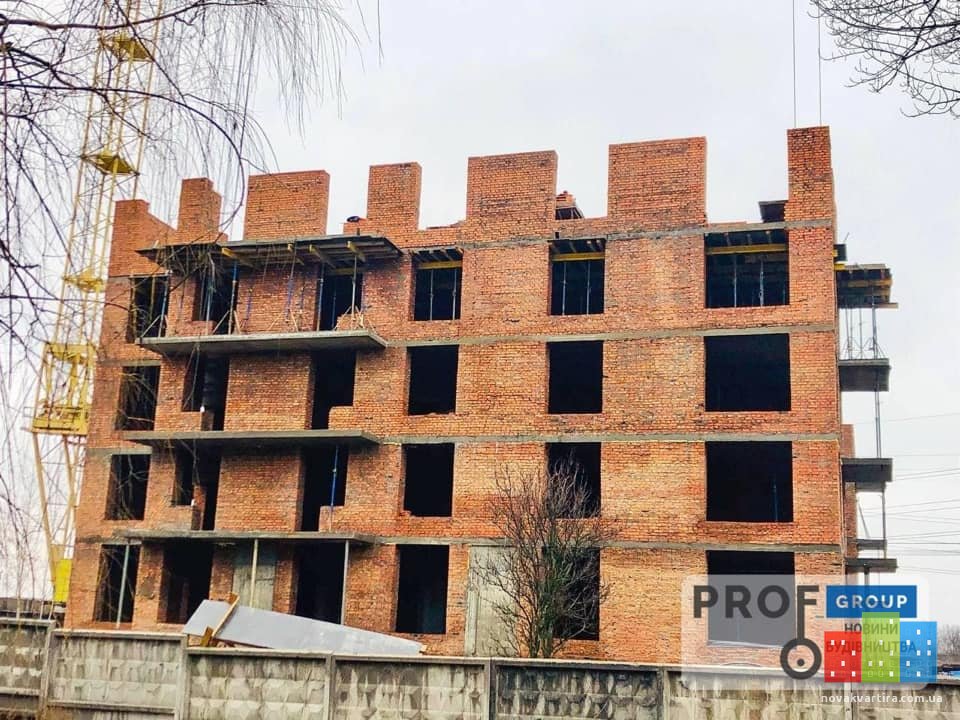

    -завершені роботи по цегляній кладці 3-го поверху;

    -розпочато роботи по цегляній кладці 4-го поверху;

    -завершені роботи по монтажу монолітної плити перекриття 3-го поверху (1-ї половини);

    -тривають роботи по монтажу монолітної плити перекриття 3-го поверху (2-ї половини);

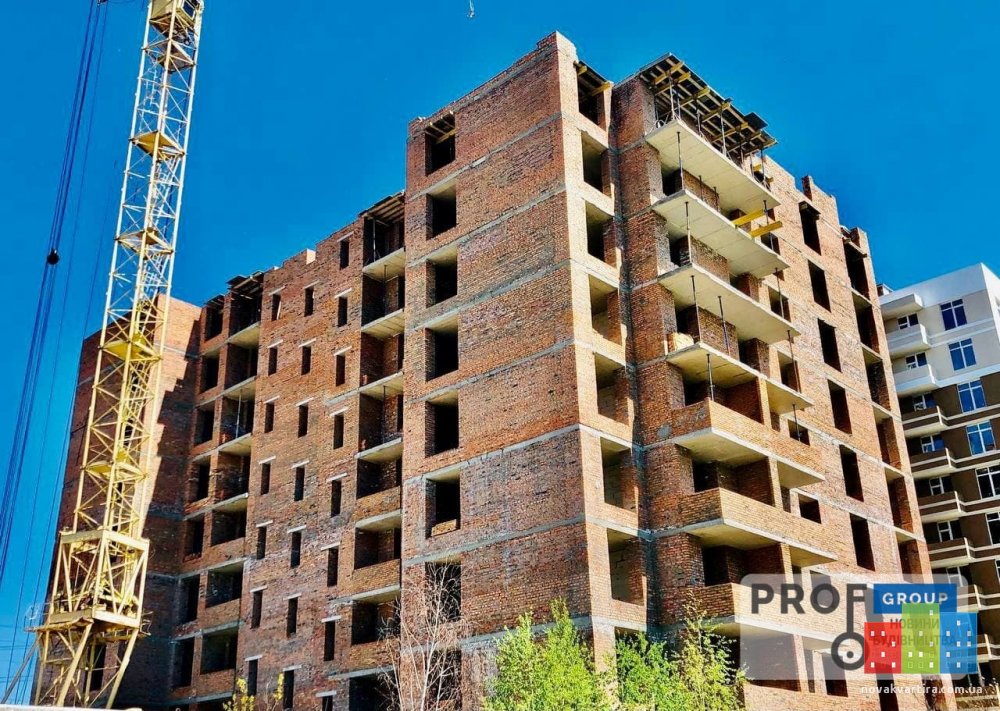

    Вложения:

  19. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 19.07.2021 року

    Секція №4:

    -тривають роботи з монтажу пожежної сигналізації;

    -тривають роботи з монтажу ліфтів;

    -тривають роботи з оздоблення керамічною плиткою в місцях загального користування (1-го підїзду)

    -тривають роботи з монтажу зовнішніх мереж газопостачання;

    -тривають роботи з улаштування декоративної штукатурки стін в місцях загального користування 1-го поверху (1-го та 2-го підїзду);

    Секція №5:

    -завершені роботи по утепленню фасаду будинку 1-го та цокольного поверхів

    -тривають роботи з монтажу внутрішніх мереж газопостачання;

    -тривають роботи з улаштування стяжки підлоги поквартирно та в місцях загального користування з 7-го по 4-й поверхи;

    -розпочато роботи з монтажу ліфтів;

    -тривають роботи з монтажу каналізаційних стояків (поквартирно);

    -тривають роботи з улаштування штукатурки стін цокольного поверху;

    -тривають роботи з монтажу внутрішнього електропостачання будинку;

    Секція №6:

    -завершені роботи з монтажу металопластикових конструкцій (вікон) на 10-му поверсі;

    -тривають роботи з монтажу металопластикових конструкцій (вікон) на 11-му поверсі;

    -завершені роботи по монтажу парапетів на даху будинку; розпочато роботи по утепленню фасаду будинку;

    -завершені роботи з монтажу міжкімнатних перегородок на 9-му поверсі;

    -тривають роботи з монтажу міжкімнатних перегородок на 10-11-му поверсі;

    Секція №7:

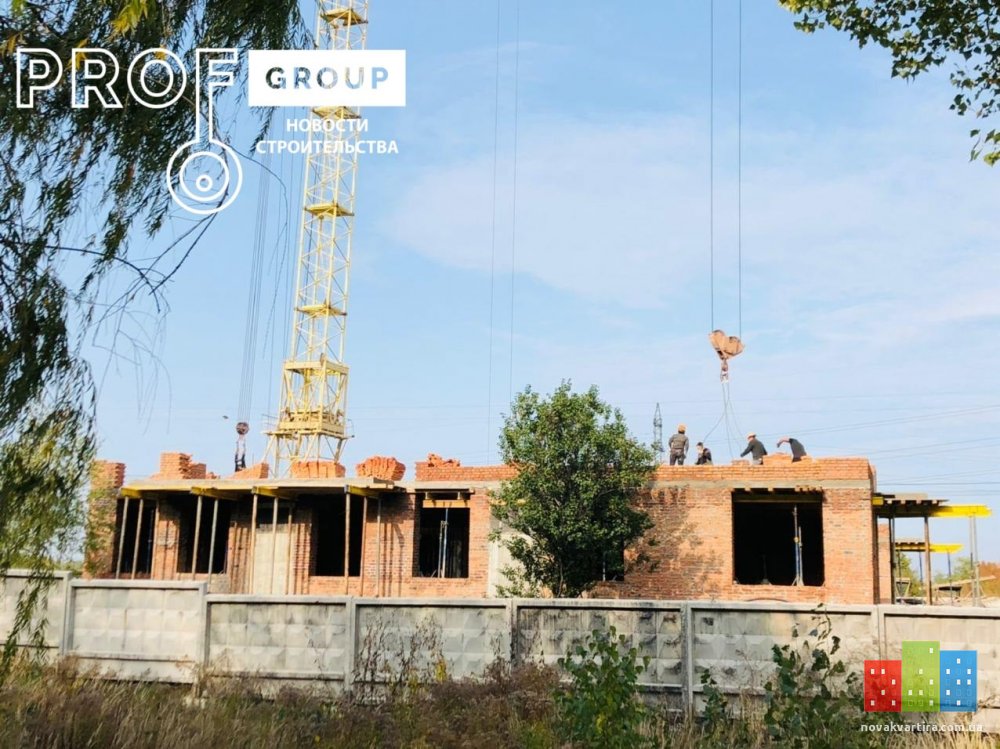

    -завершені роботи по цегляній кладці 4-го поверху;

    -розпочато роботи з монтажу міжкімнатних перегородок на 1- 2-му поверсі;

    -тривають роботи по монтажу монолітної плити перекриття 4-го поверху (1-ї половини);

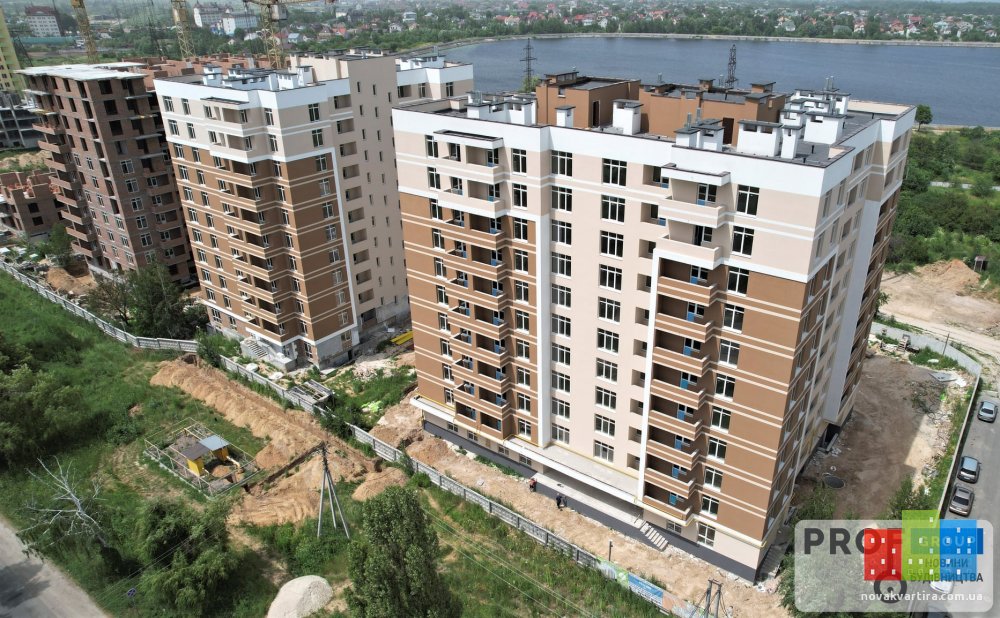

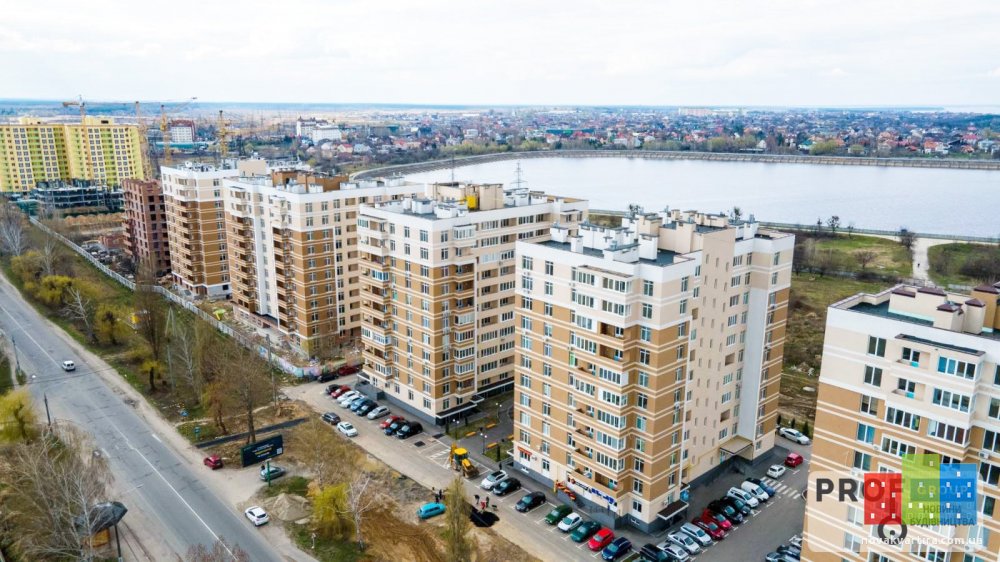

    Вложения:

  20. Новини будівництва ЖК "Французький бульвар" вул. Шолуденка 24 від 16.08.2021 року

    Секція №4:

    завершені роботи з оздоблення керамічною плиткою в місцях загального користування (1-го підїзду)

    тривають роботи з монтажу ліфтів;

    тривають роботи з оздоблення керамічною плиткою в місцях загального користування (2-го підїзду)

    Секція №5:

    розпочато роботи з монтажу зовнішніх мереж газопостачання;

    завершені роботи з улаштування стяжки підлоги поквартирно та в місцях загального користування;

    тривають роботи з монтажу ліфтів;

    розпочато роботи по монтажу вхідних дверей (поквартирно);

    тривають роботи з монтажу внутрішнього електропостачання будинку;

    Секція №6:

    завершені роботи по накривках вентиляційних каналів;

    завершені роботи з монтажу металопластикових конструкцій (вікон) на 11-му поверсі;

    завершені роботи по утепленню даху будинку;

    тривають роботи по утепленню фасаду будинку;

    тривають роботи по штукатурці стін поквартирно та в місцях загального користування;

    завершені роботи з монтажу міжкімнатних перегородок на 10-11-му поверсі;

    Секція №7:

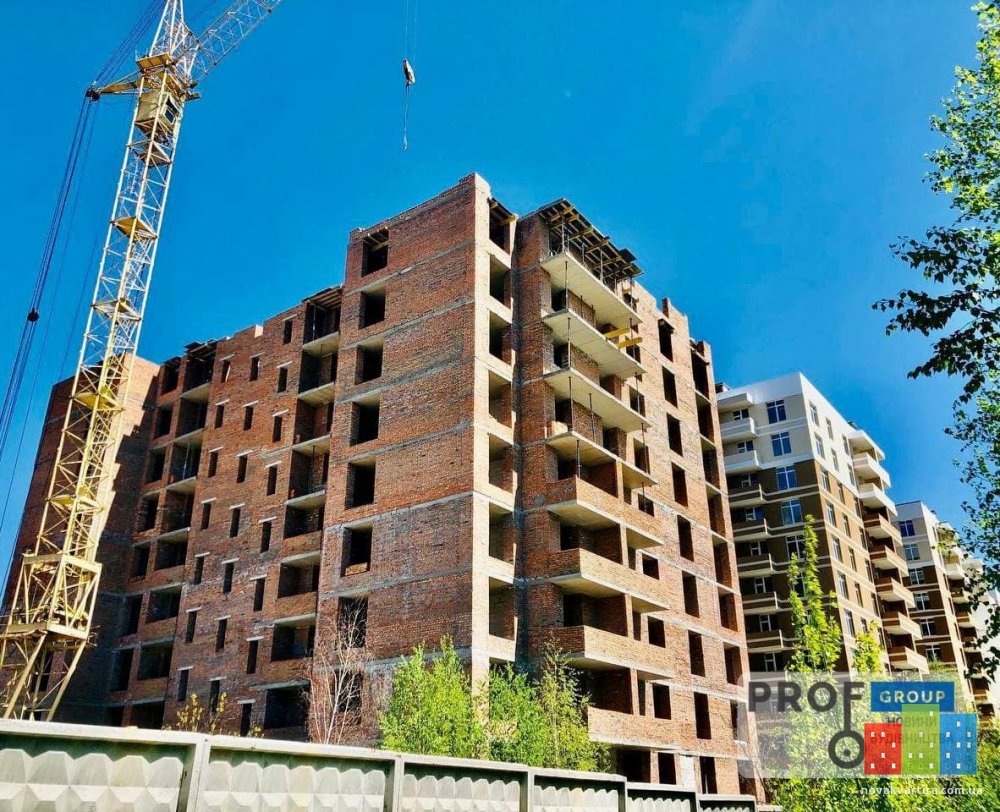

    тривають роботи по цегляній кладці 6-го поверху (2-ї половини);

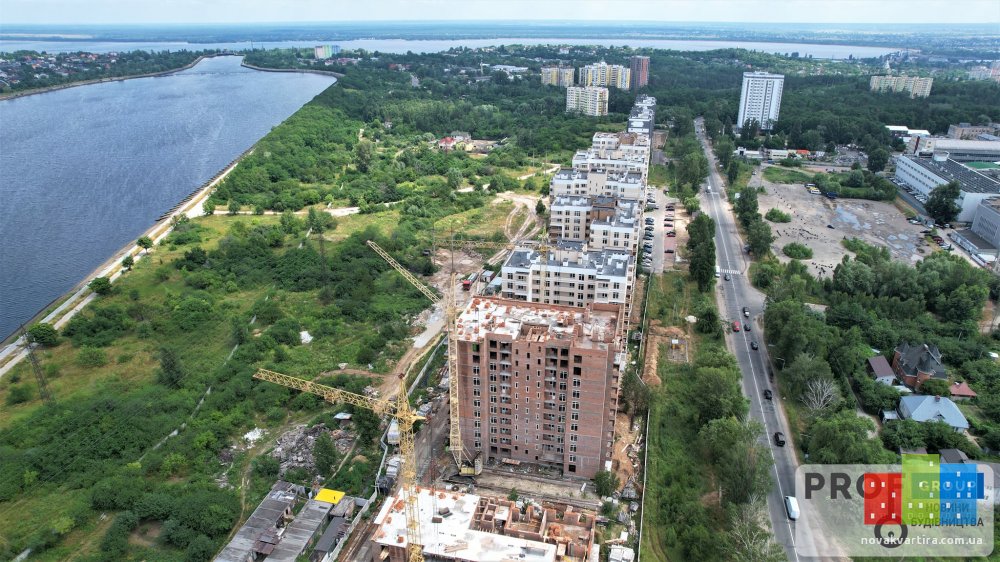

    тривають роботи з монтажу міжкімнатних перегородок на 2-му поверсі;

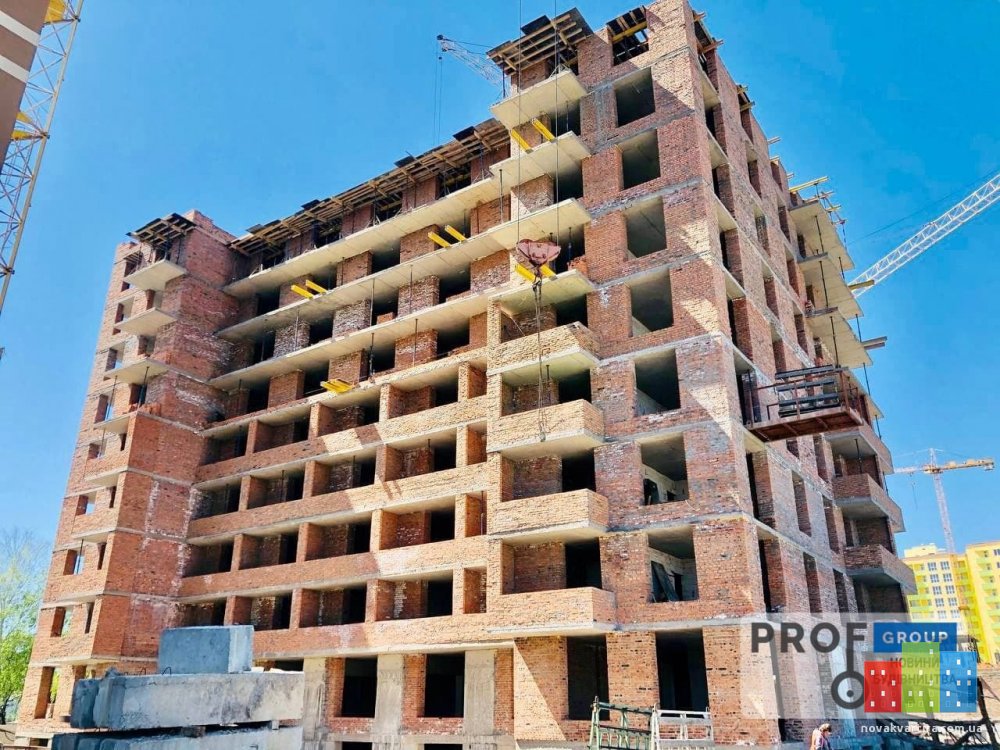

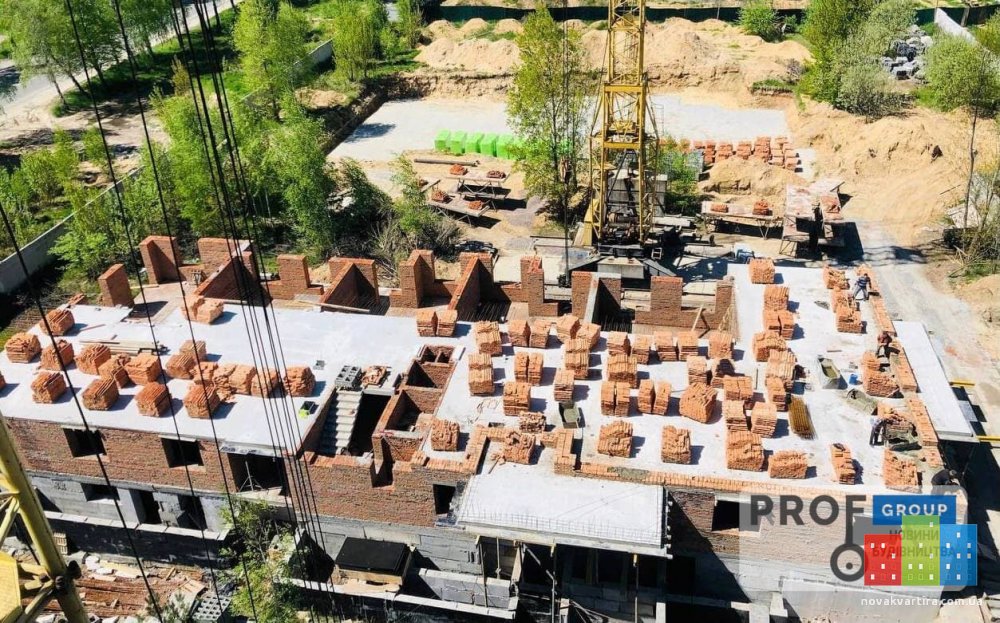

    розпочато роботи по монтажу монолітної плити перекриття 6-го поверху (1-ї половини);
