ЖК "Французский бульвар" г. Вышгород, ул.Шолуденко 24

Тема в разделе "Вышгородский район", создана пользователем ЖК "Французский бульвар", 1 ноя 2016.

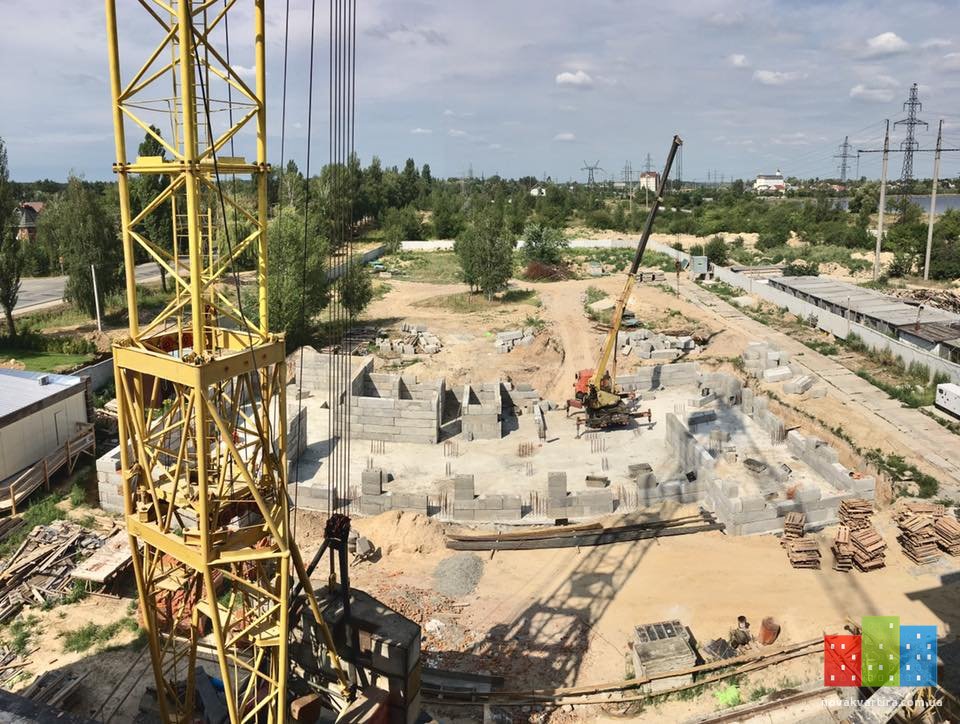

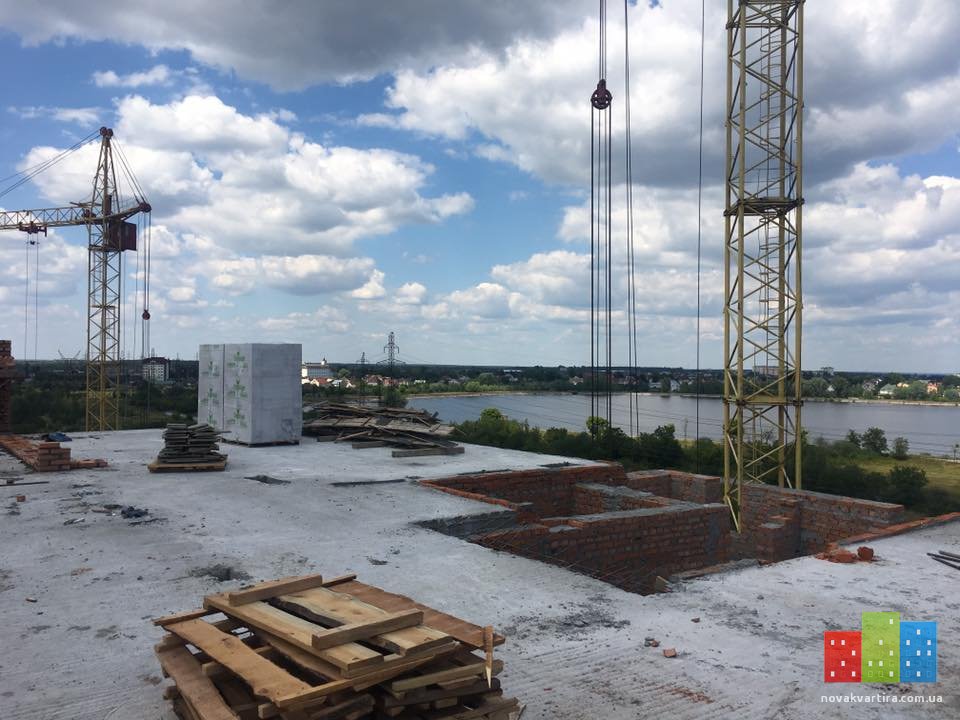

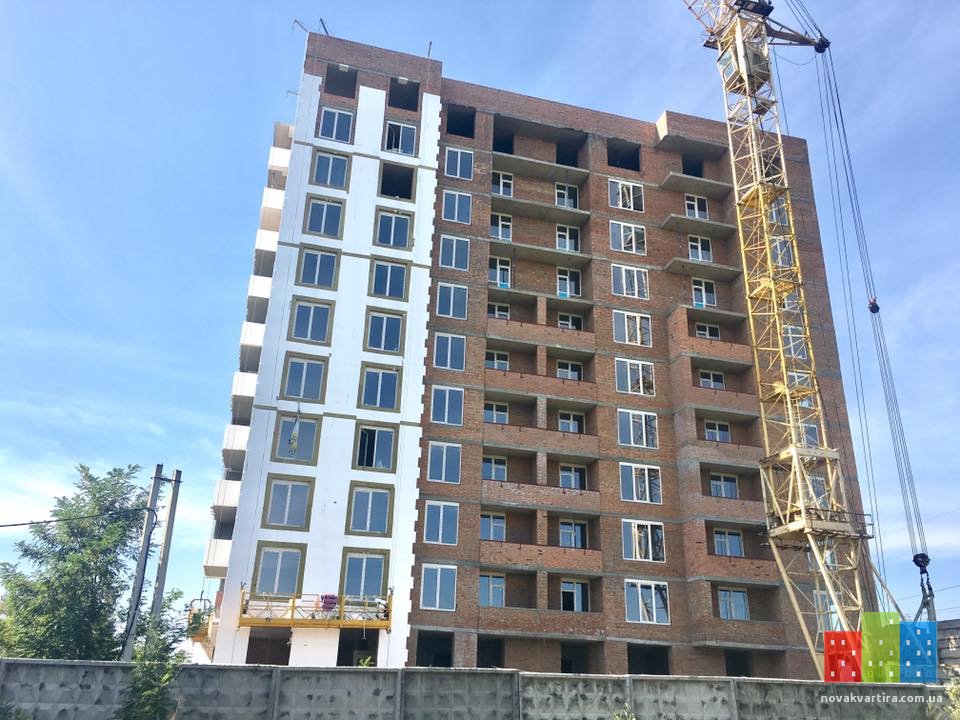

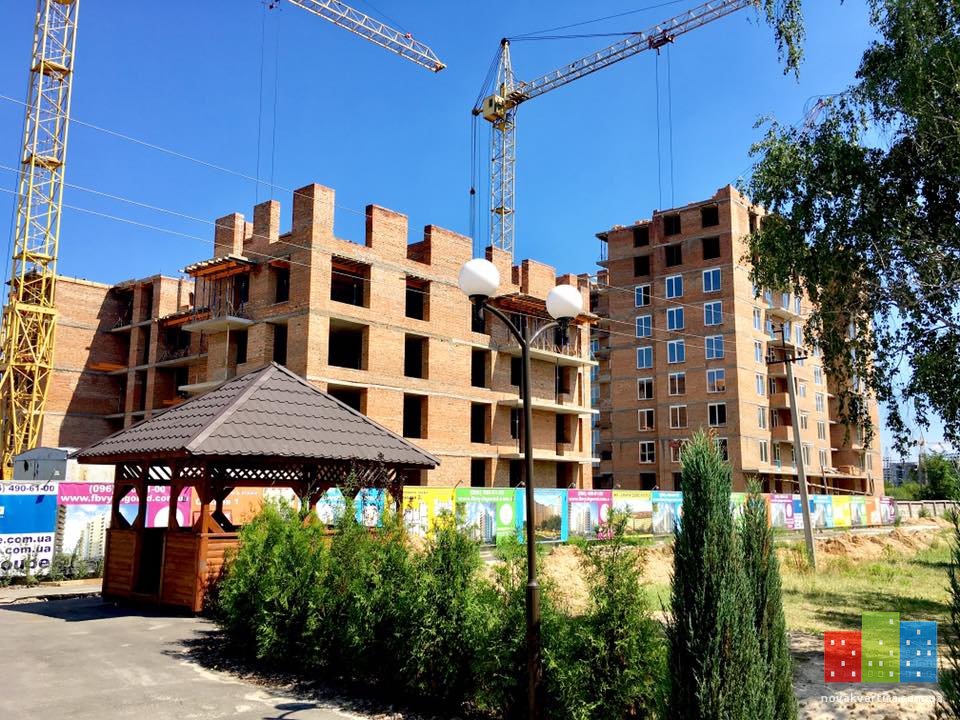

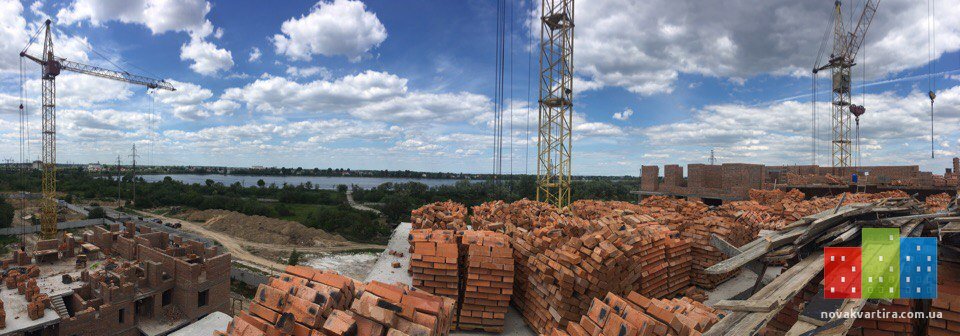

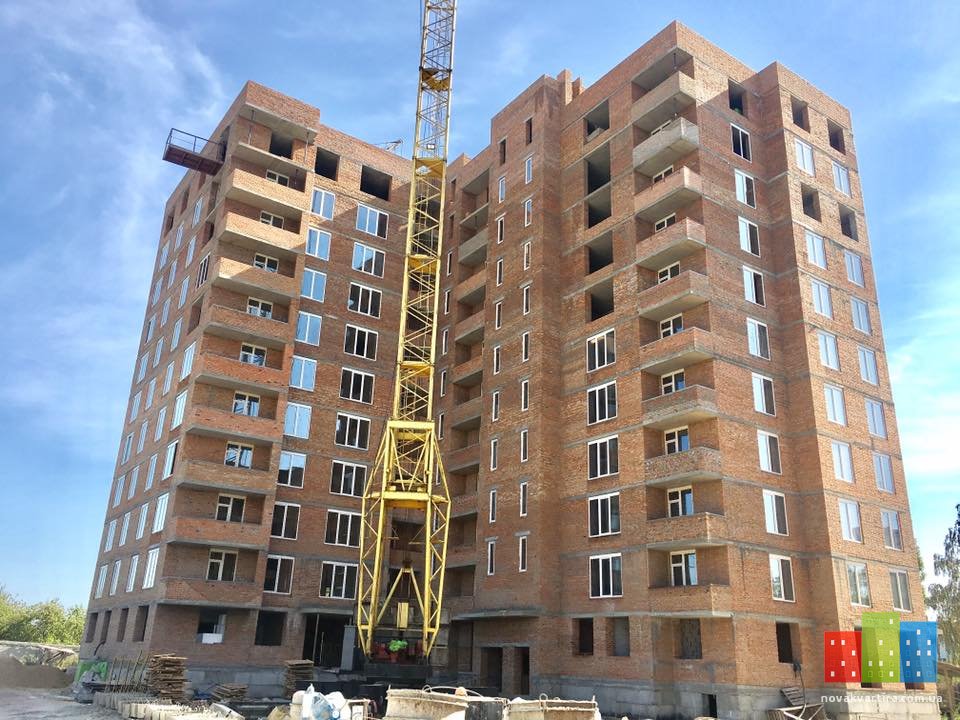

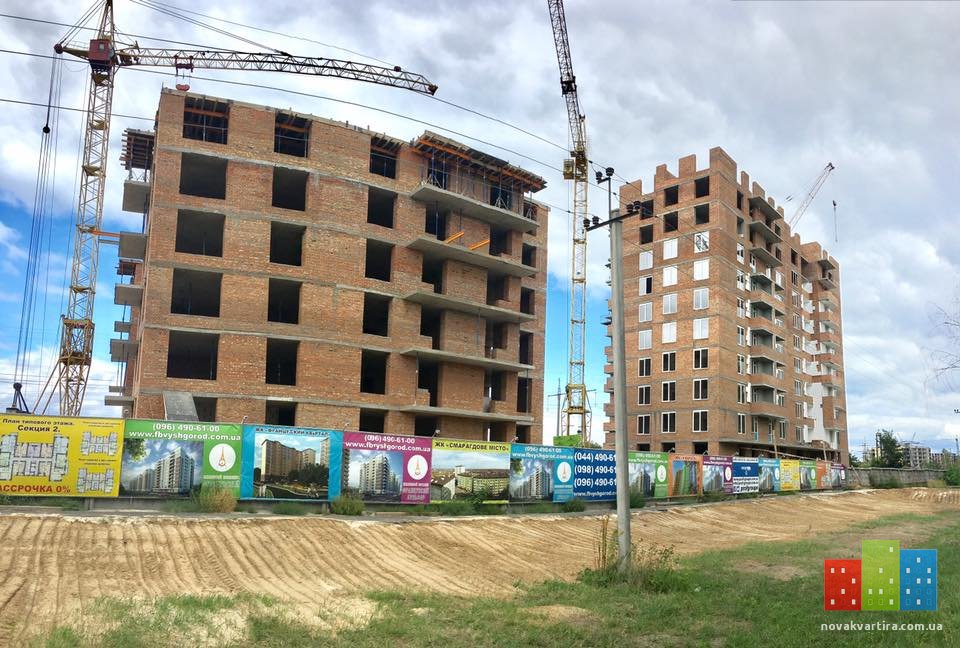

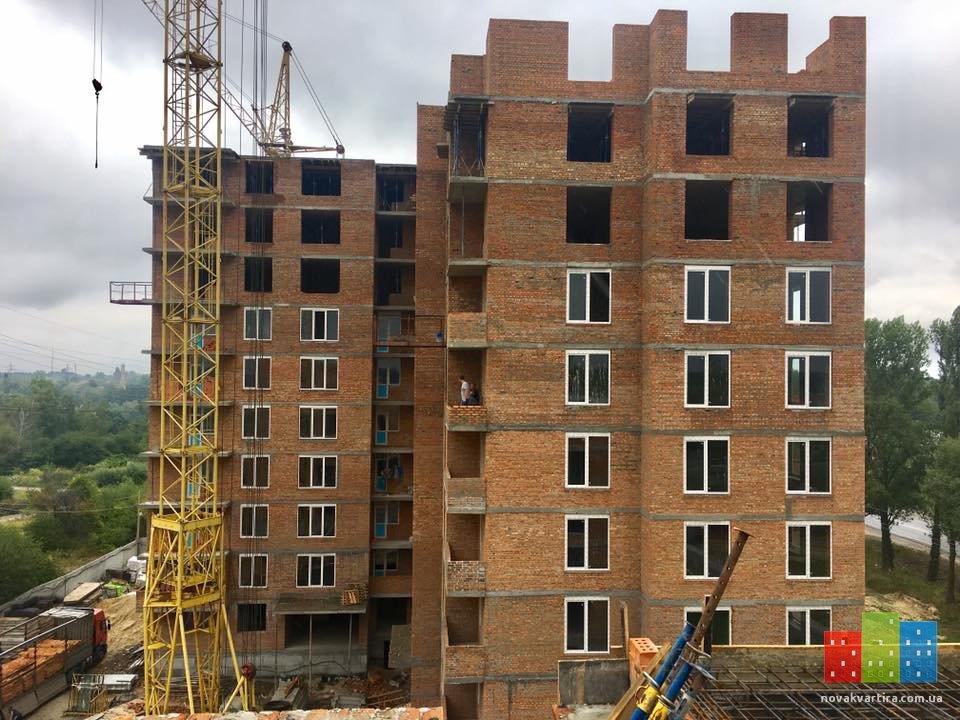

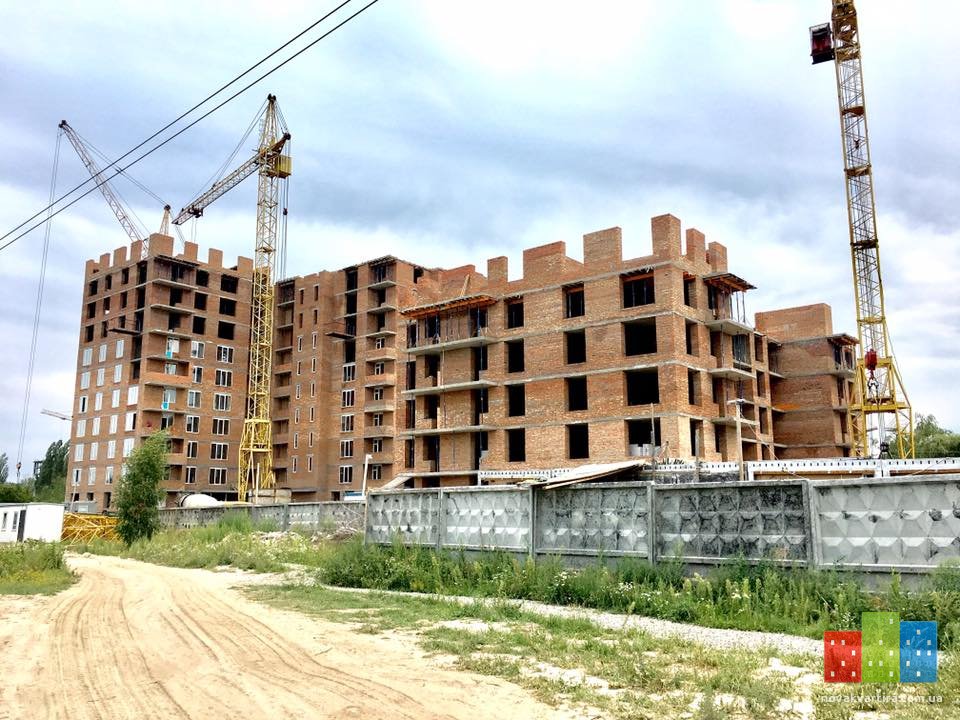

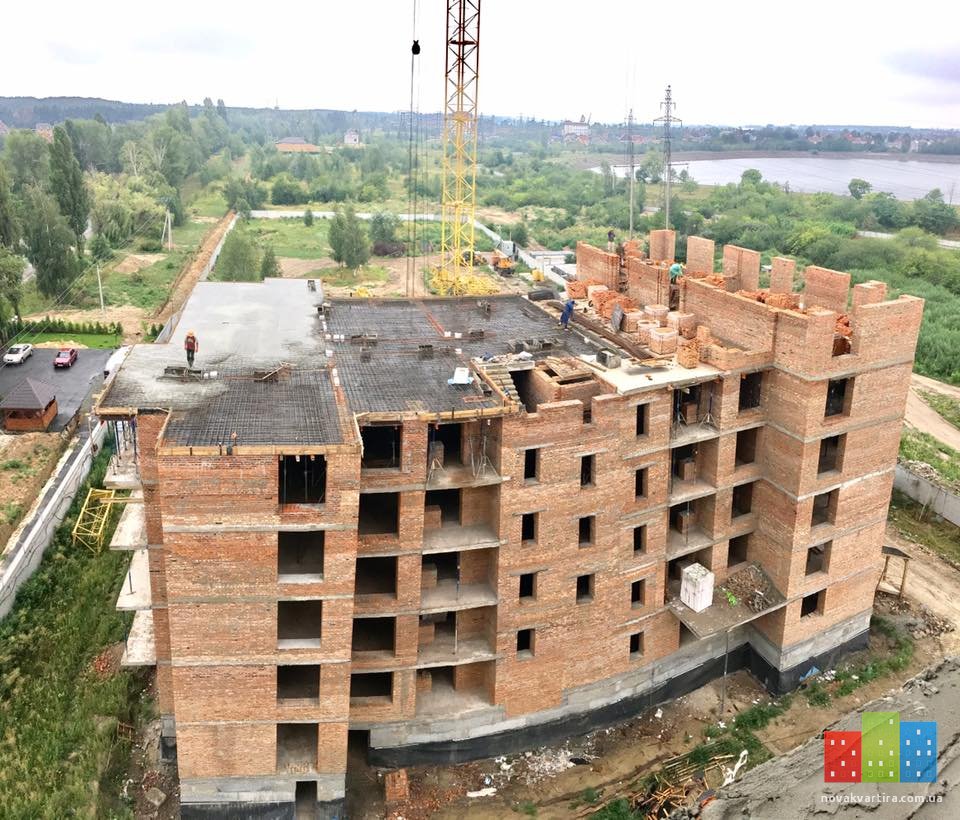

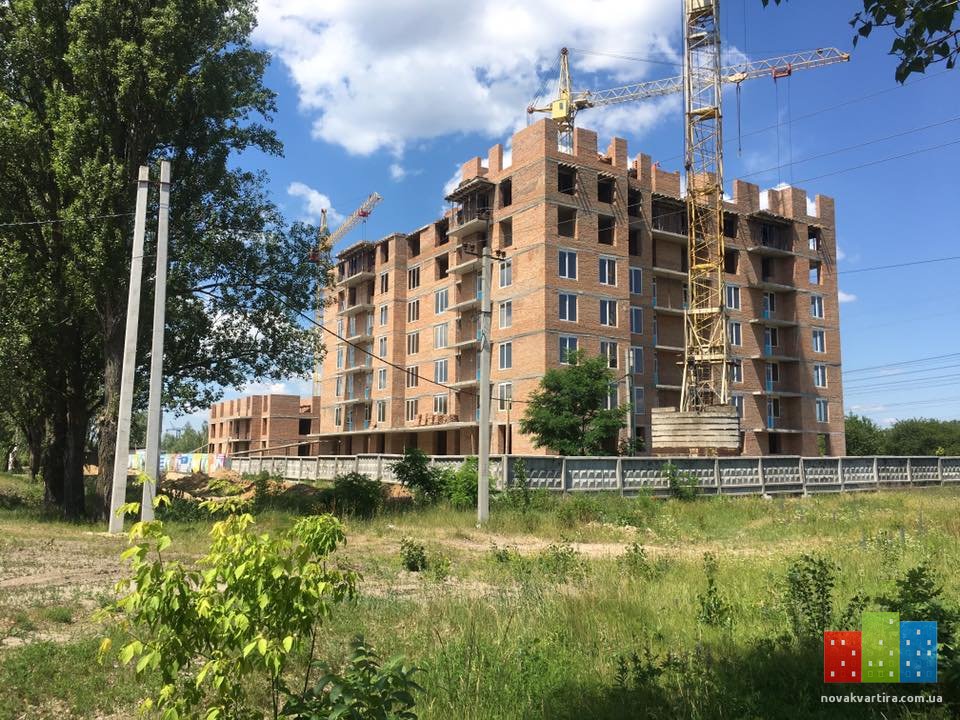

  1. Ход строительства на 29.05.2017 ЖК "Французский бульвар"
    Секция №1 (сдача 4 кв.2017г.)
    - продолжаются работы по кладке кирпича на 7- ом этаже;

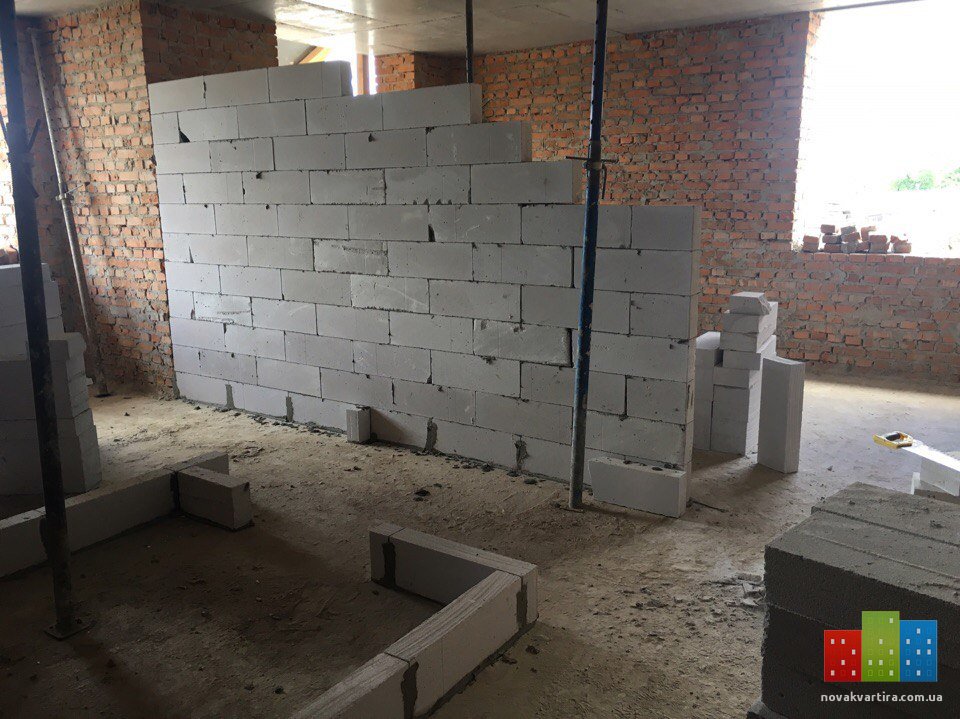

    - завершены работы по монтажу межкомнатных перегородок на 5 этаже;
    - завершен монтаж и установка окон на 2-4 этаже.;
    - подготовительные работы по залитию междуэтажной монолитной плиты на 8 этаж (1-й половины);

    Секция №2 (сдача 1 кв. 2018 г.)
    - продолжается кирпичная кладка 3-го этажа;
    - ведутся работы по монтажу межкомнатных перегородок на 1-ом этаже;

    Вложения:

    • f8nVsHH1ZBs.jpg
      Размер файла:
      169 КБ
      Просмотров:
      307
    • I_TmhMVG598.jpg
      Размер файла:
      102,7 КБ
      Просмотров:
      319
    • K9Ob8BvlpZg.jpg
      Размер файла:
      207,5 КБ
      Просмотров:
      312
    • kGhZ623SlCk.jpg
      Размер файла:
      193,2 КБ
      Просмотров:
      304
    • KjeYxnXZbZw.jpg
      Размер файла:
      262,9 КБ
      Просмотров:
      292
    • PlrX3ThprLk.jpg
      Размер файла:
      173,4 КБ
      Просмотров:
      325
    • zbOT7aLZPvw.jpg
      Размер файла:
      268,2 КБ
      Просмотров:
      327
    • ZfvjfVF5NM0.jpg
      Размер файла:
      151,8 КБ
      Просмотров:
      334
    • 5QUVQE-CHNA.jpg
      Размер файла:
      69,1 КБ
      Просмотров:
      321
    • 9NB4n9Ag9kg.jpg
      Размер файла:
      101,4 КБ
      Просмотров:
      333

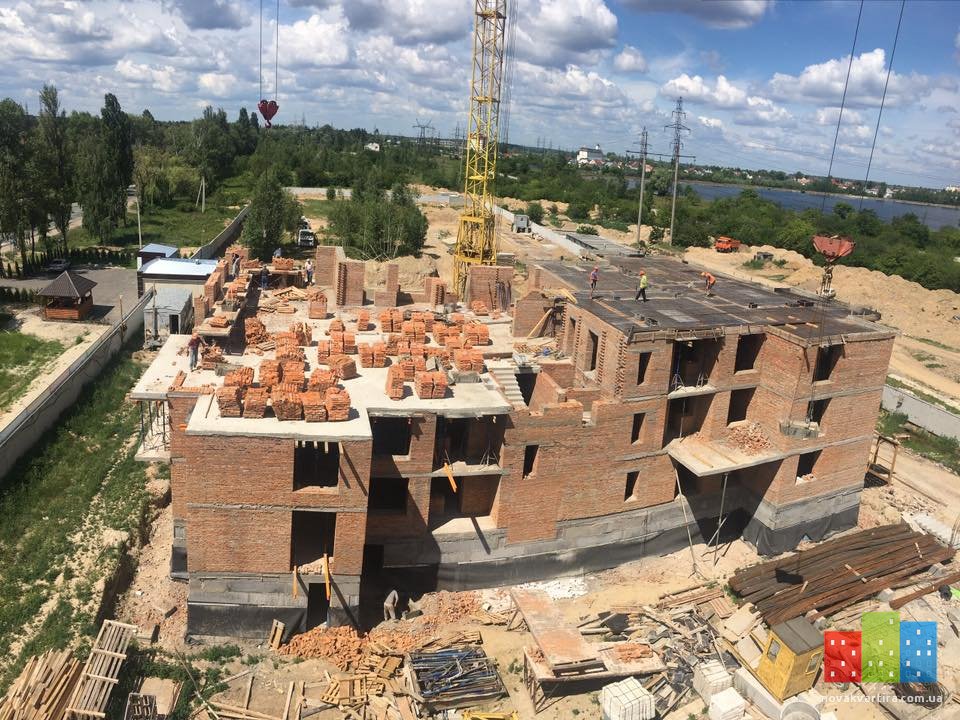

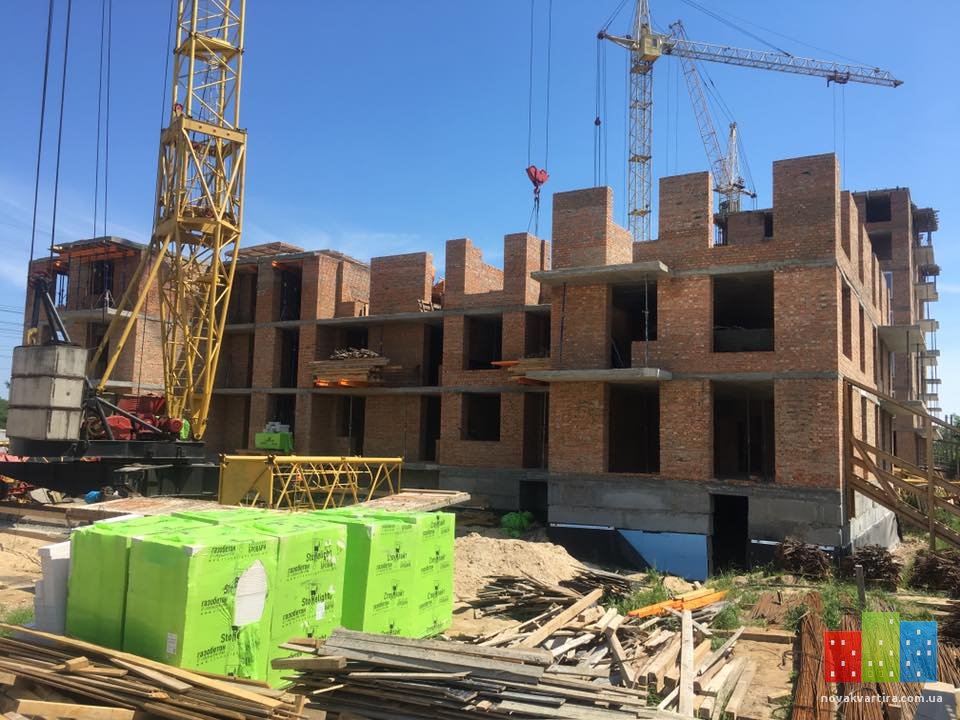

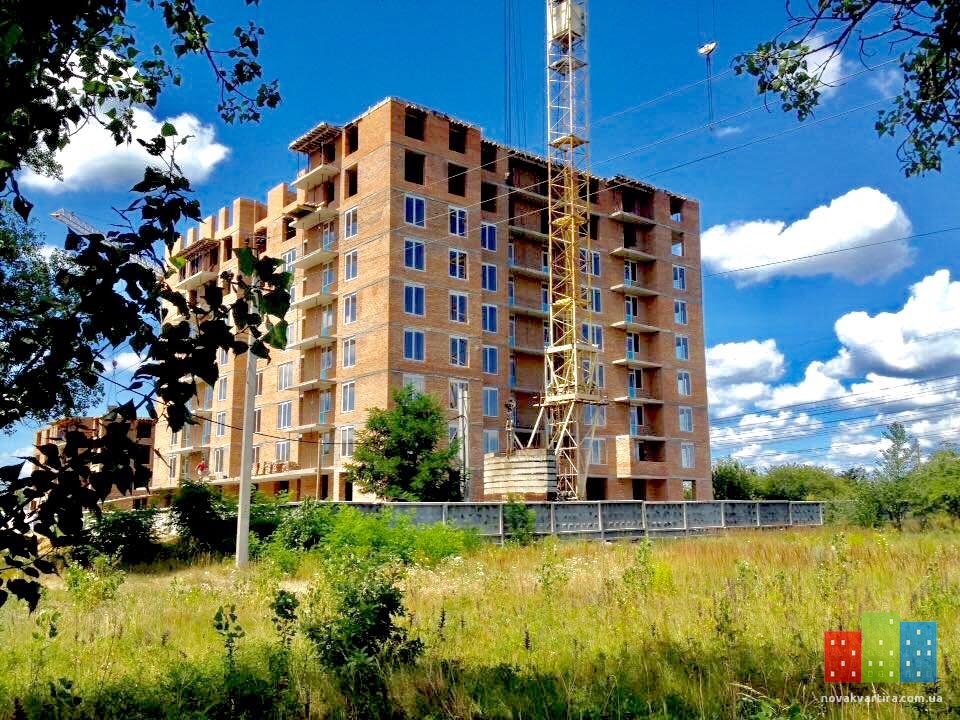

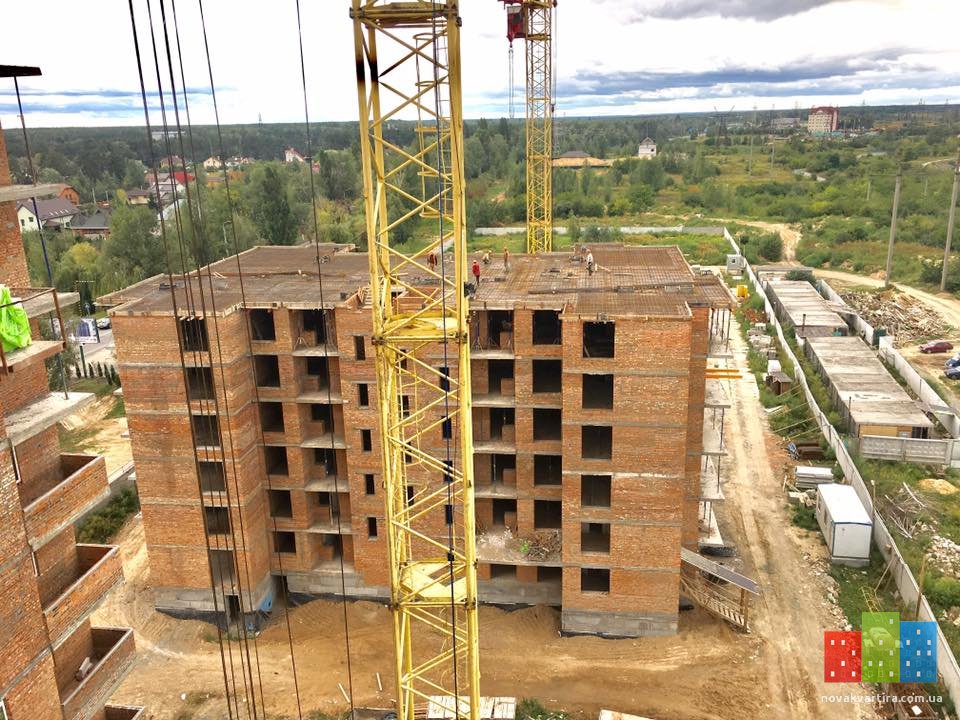

  2. Ход строительства на 12.06.2017 ЖК "Французский бульвар"
    Секция №1 (сдача 4 кв. 2017 г.)

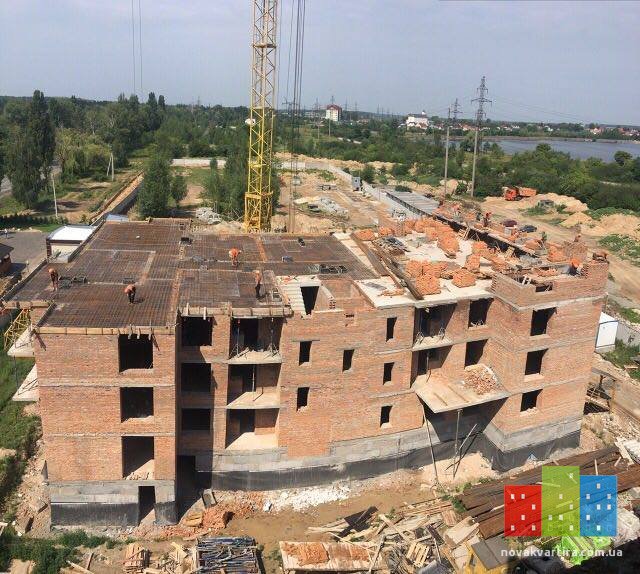

    - завершены работы по кладке кирпича на 7- ом этаже;
    - ведутся работы по монтажу межкомнатных перегородок на 6 этаже;
    - ведется монтаж и установка окон на 5 этаже.;
    - закончены работы по за литию междуэтажной монолитной плиты на 8 этаж (1-я половина);
    - начато работы по кирпичной клади 8-го этажа
    Секция №2 (сдача 1 кв. 2018 г.)
    - ведутся работы по кирпичной кладке 3-го этажа (2-я половина);
    - закончены работы по монтажу перегородок в цокольном этаже;
    - закончены работы по за литию междуэтажной монолитной плиты на 4 этаже (1-я половина);
    Секция №3 (сдача 3 кв. 2018 г.)

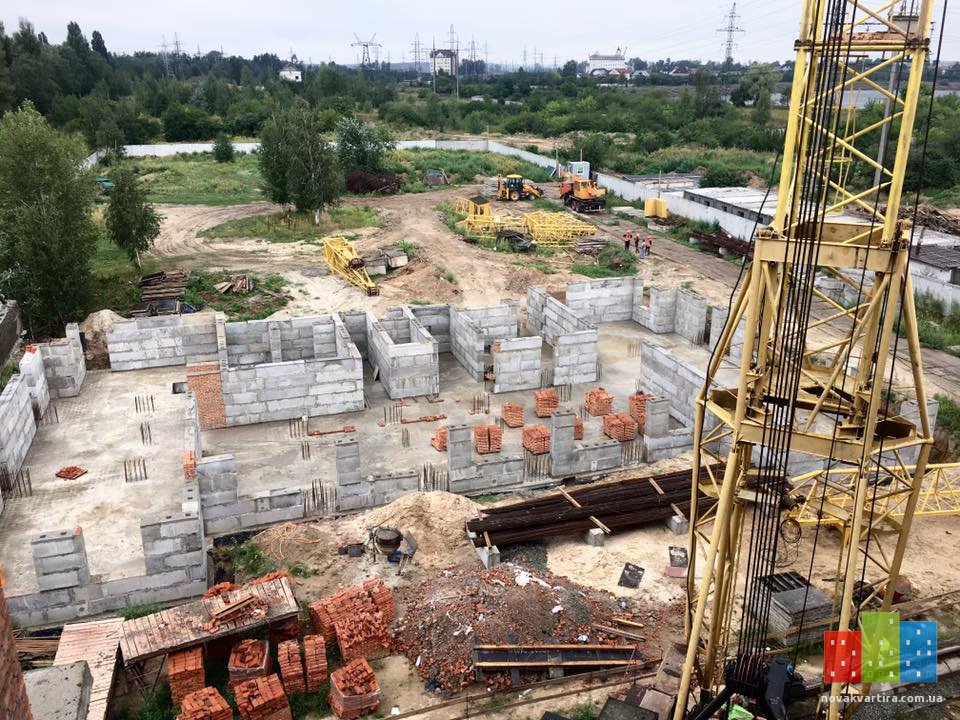

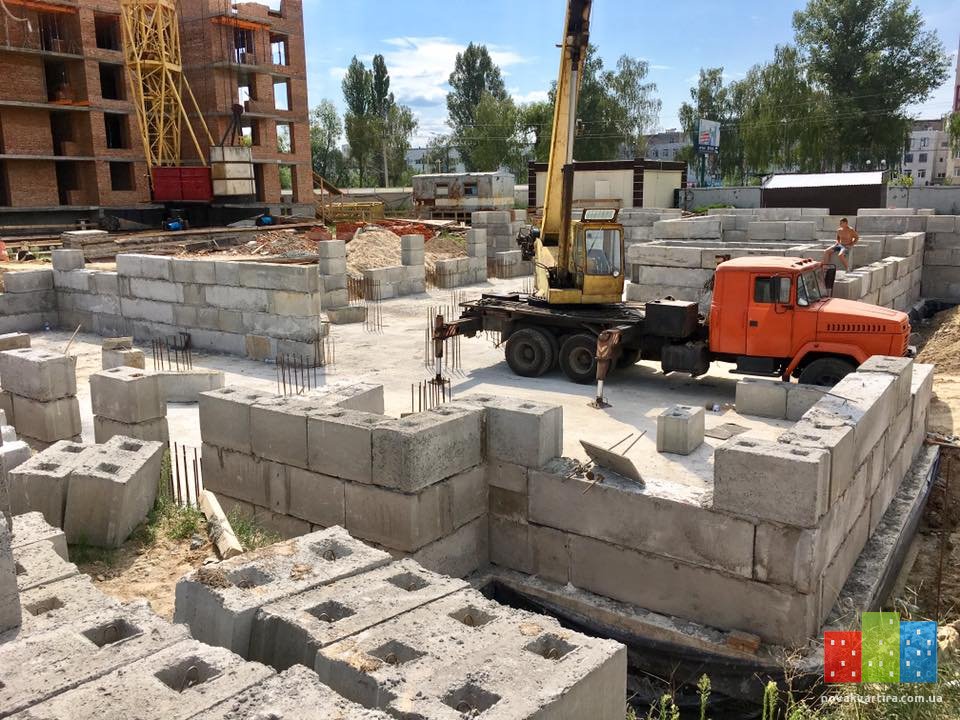

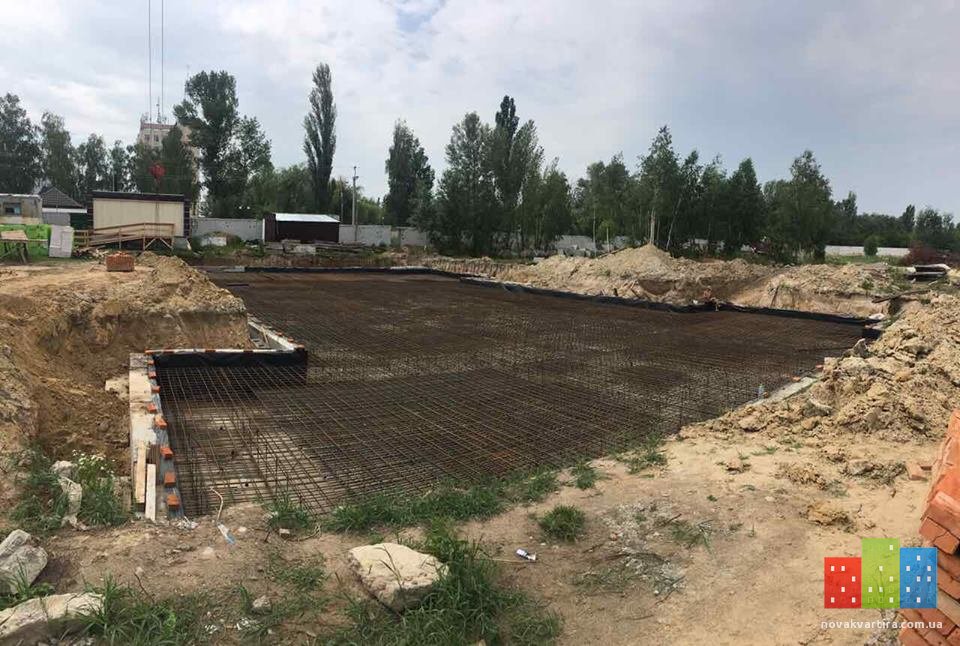

    - проведены работы по за литию основания подушки под фундамент.

    Вложения:

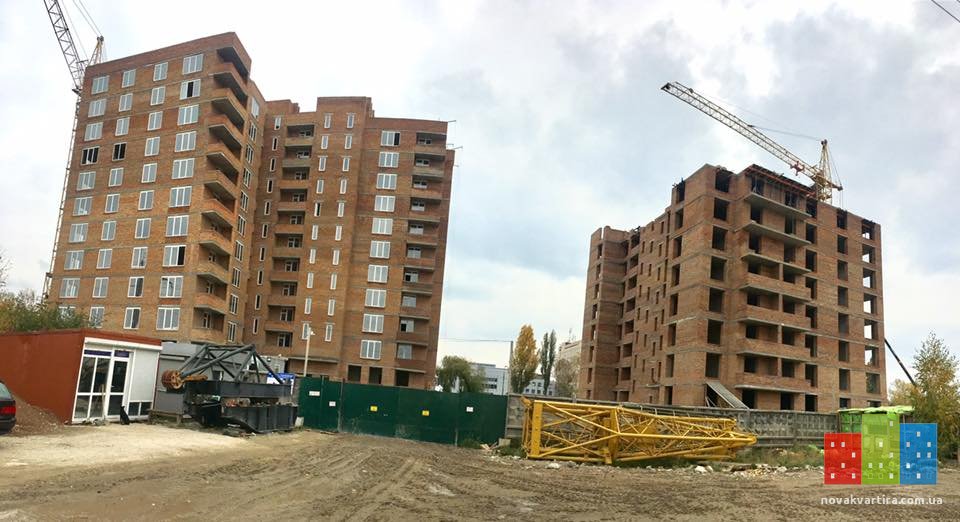

  3. Ход строительства на 19.06.2017 ЖК "Французский бульвар"
    Секция №1 (сдача 4 кв. 2017 г.)
    - завершены работы по кладке кирпича на 7- ом этаже;
    - завершены работы по монтажу межкомнатных перегородок на 6 этаже;
    - продолжается монтаж и установка окон на 5 этаже.;
    - завершены работы по за литию междуэтажной монолитной плиты на 8 этаж ;
    - ведутся работы по кирпичной клади 8-го этажа

    Секция №2 (сдача 1 кв. 2018 г.)
    - завершаются работы по кирпичной клади 3-го этажа;
    - завершены работы по монтажу перегородок в цокольном этаже;
    - подготовительные работы по за литию междуэтажной монолитной плиты на 4 этаже (2-я половина);
    Секция №3 (сдача 3 кв. 2018 г.)
    - проведены работы по за литию основания подушки под фундамент;
    - ведутся работы по вязке арматуры под фундаментную плиту;

    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt

    С уважением, команда Prof-Group
    0935028502 / 0965028502 / 0665028502 / 0685028502

    Вложения:

    Последнее редактирование: 19 июн 2017

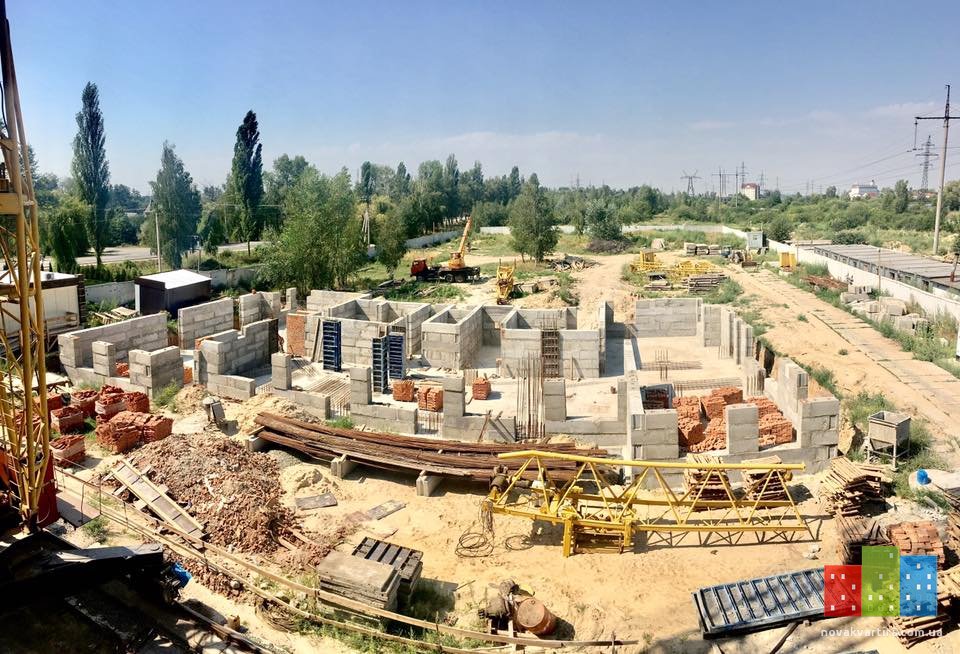

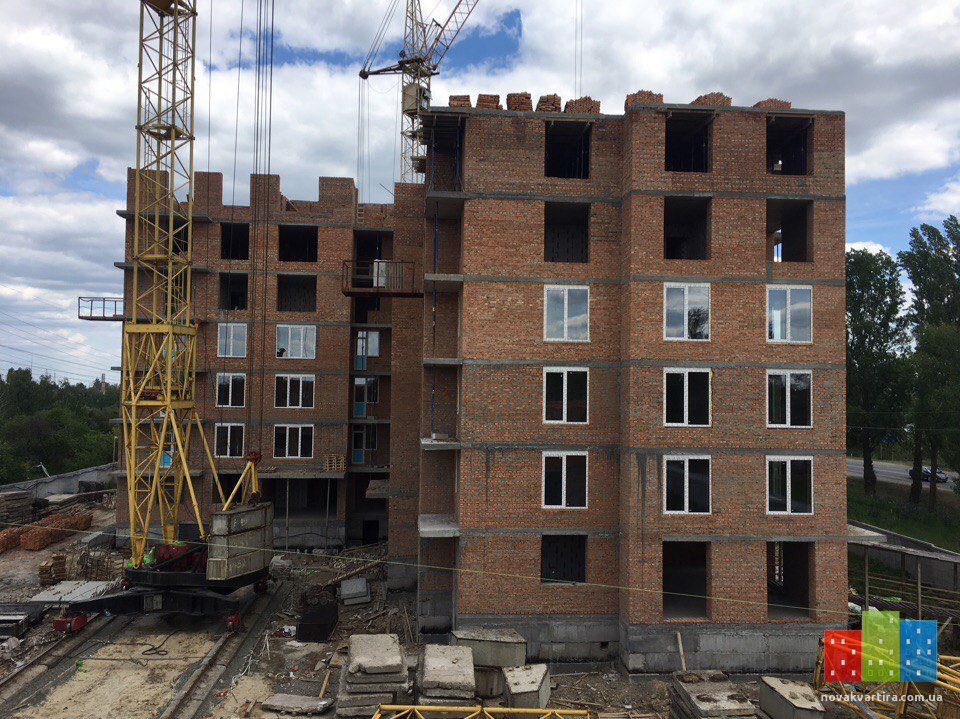

  4. Ход строительства ЖК «Французский бульвар» на 26.06.2017

    2017-06-26

    Секция №1 (сдача 4 кв. 2017 г.)

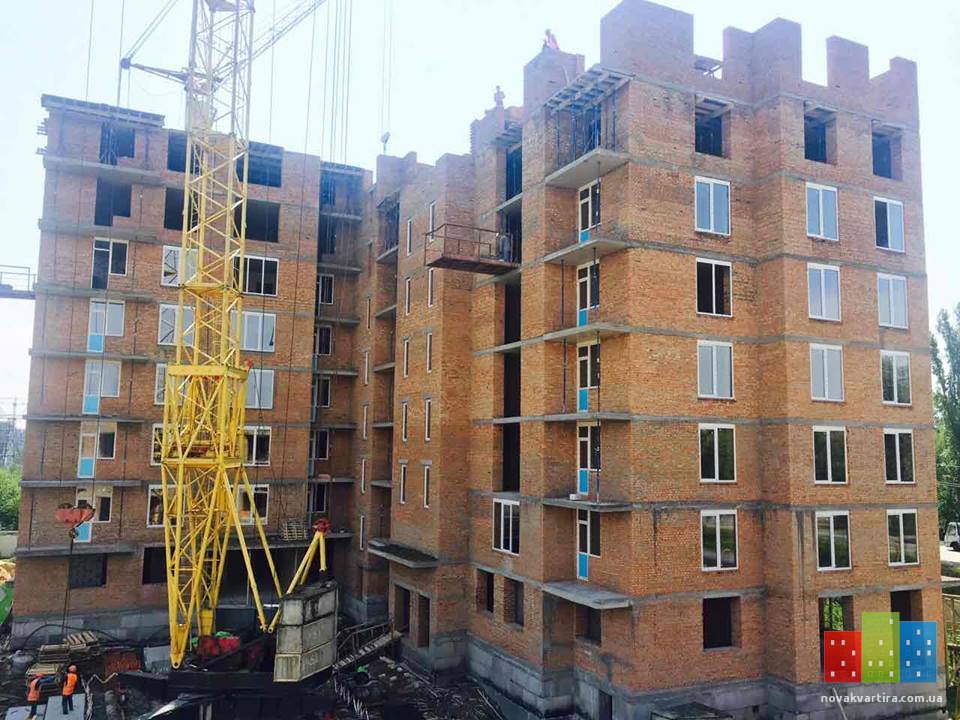

    - завершены работы по кладке кирпича на 8- ом этаже;

    - завершены работы по монтажу межкомнатных перегородок на 6 этаже;

    - подготовительные работы по монтажу межкомнатных перегородок на 7-ом этаже;

    - завершается монтаж и установка окон на 6 этаже.;

    - подготовительные работы по за литию междуэтажной монолитной плиты на 9 этаж;

    Секция №2 (сдача 1 кв. 2018 г.)

    - завершены работы по кирпичной клади 3-го этажа;

    - ведутся работы по кирпичной клади 4-го этажа;

    - завершены работы по монтажу перегородок в цокольном этаже;

    - подготовительные работы по заливке междуэтажной монолитной плиты на 4 этаже (2-я половина);

    Секция №3 (сдача 3 кв. 2018 г.)

    - проведены работы по за литию основания подушки под фундамент;

    - завершаются работы по вязке арматуры под фундаментную плиту;

    - подготовительные работы по заливке фундаментной плиты;

    Вложения:

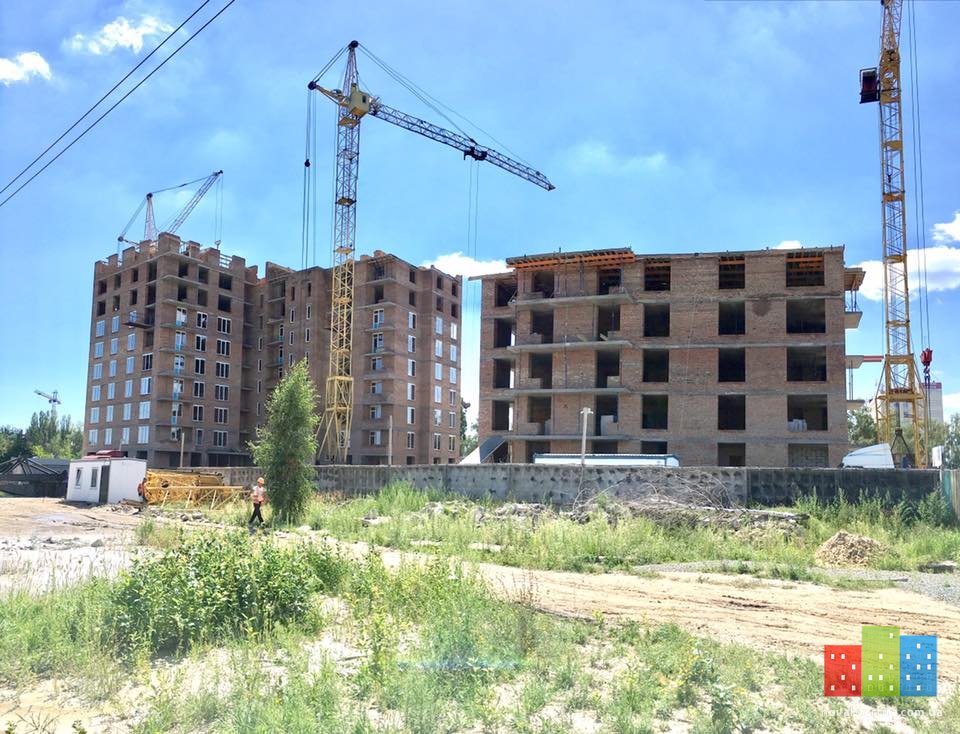

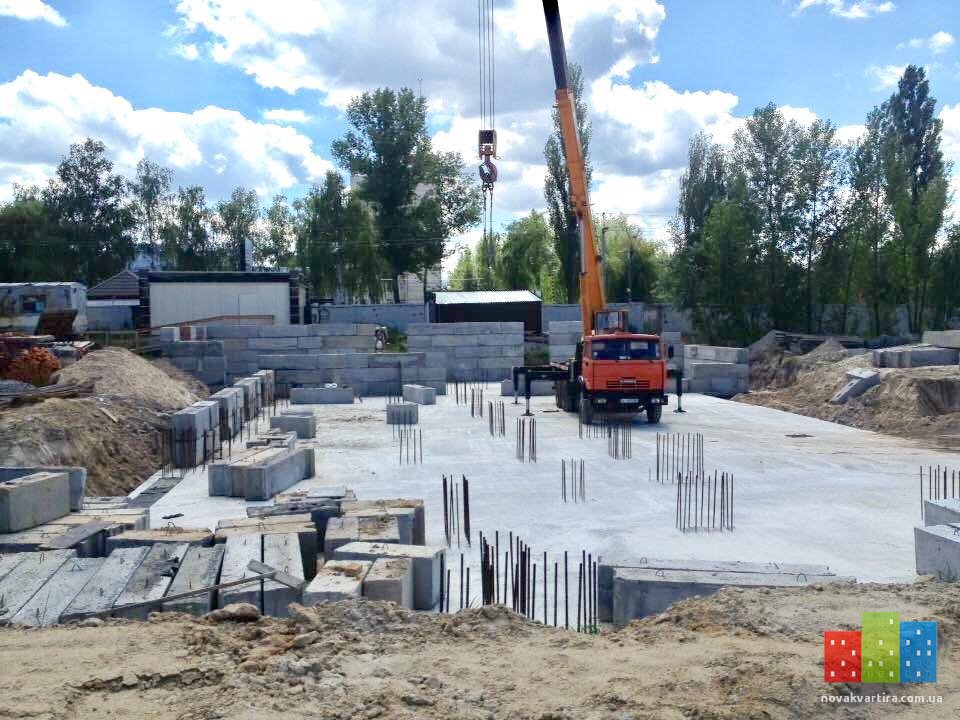

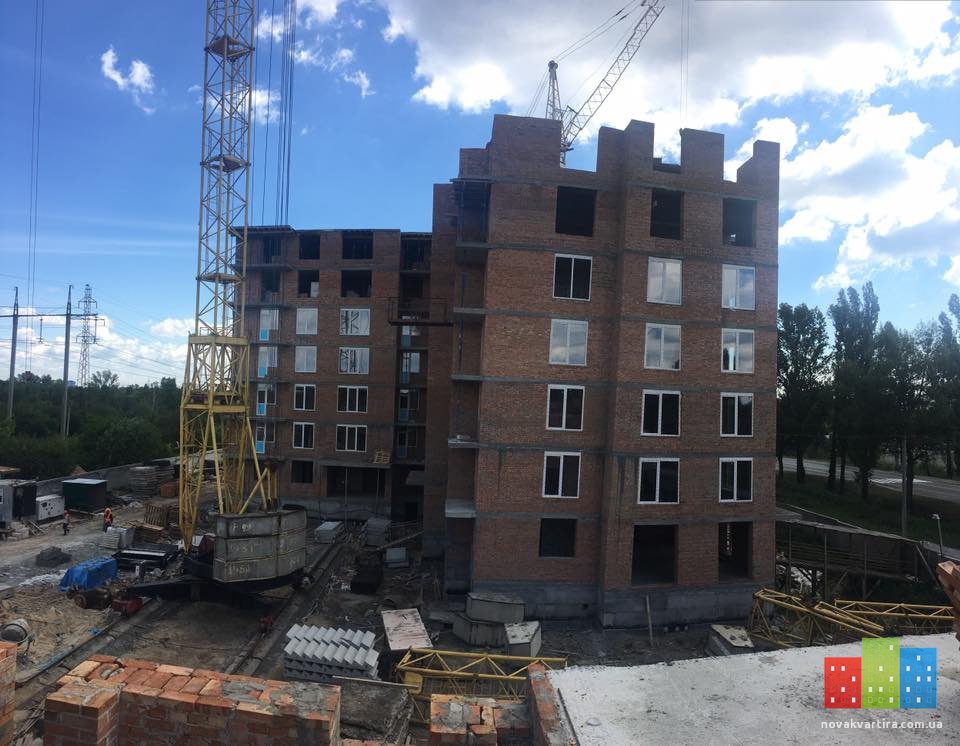

  5. Ход строительства ЖК «Французский бульвар» на 10.07.2017
    Секция №1 (сдача 4 кв. 2017 г.)
    - ведутся работы по кладке кирпича на 9- ом этаже;
    - ведутся работы по монтажу межкомнатных перегородок на 7 этаже;
    - завершены работы по монтажу и установке окон на 6 этаже.;
    - завершены работы по заливке междуэтажной монолитной плиты под 9 этаж;
    - ведутся работы по монтажу перегородок в цокольном этаже;
    Секция №2 (сдача 1 кв. 2018 г.)
    - завершены работы по кирпичной клади 4-го этажа;
    - завершены работы по монтажу перегородок в цокольном этаже;
    - завершаются работы по заливке междуэтажной монолитной плиты на 5 этаж;

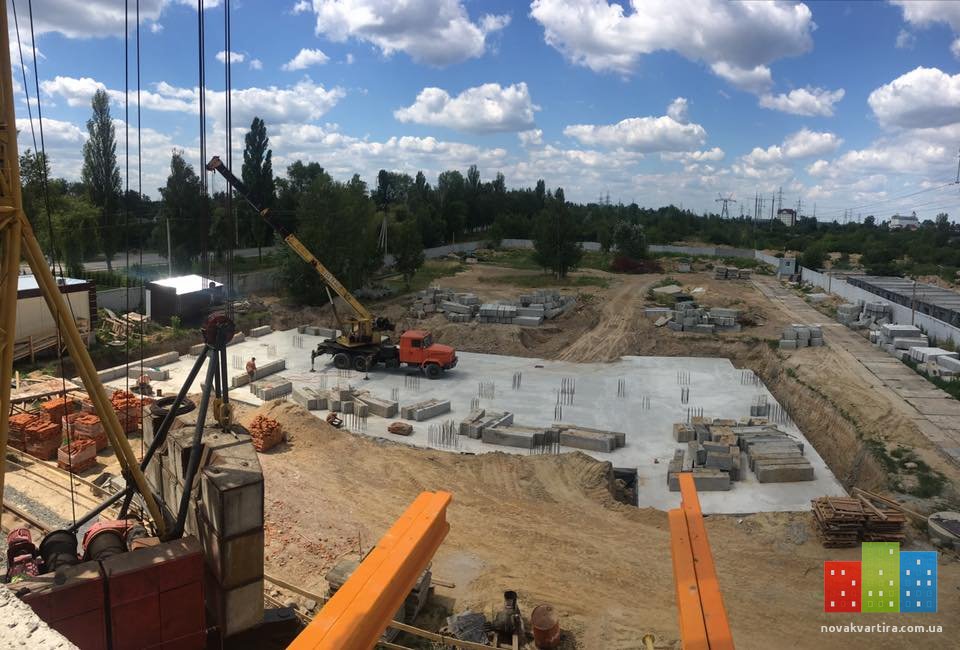

    Секция №3 (сдача 3 кв. 2018 г.)

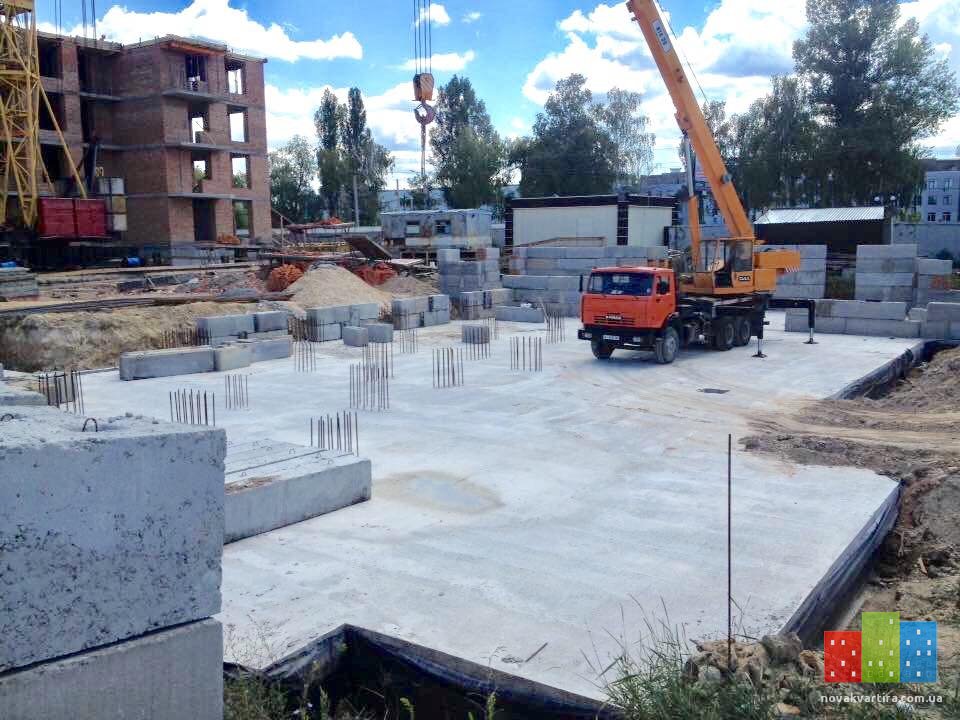

    - проведены работы по заливке основания подушки под фундамент;
    - завершены работы по вязке арматуры под фундаментную плиту;
    - завершены работы по заливке фундаментной плиты;
    - ведутся работы по монтажу блоков цокольного этажа
    - подготовительные работы по монтажу монолитных колонн цокольного этажа

    Вложения:

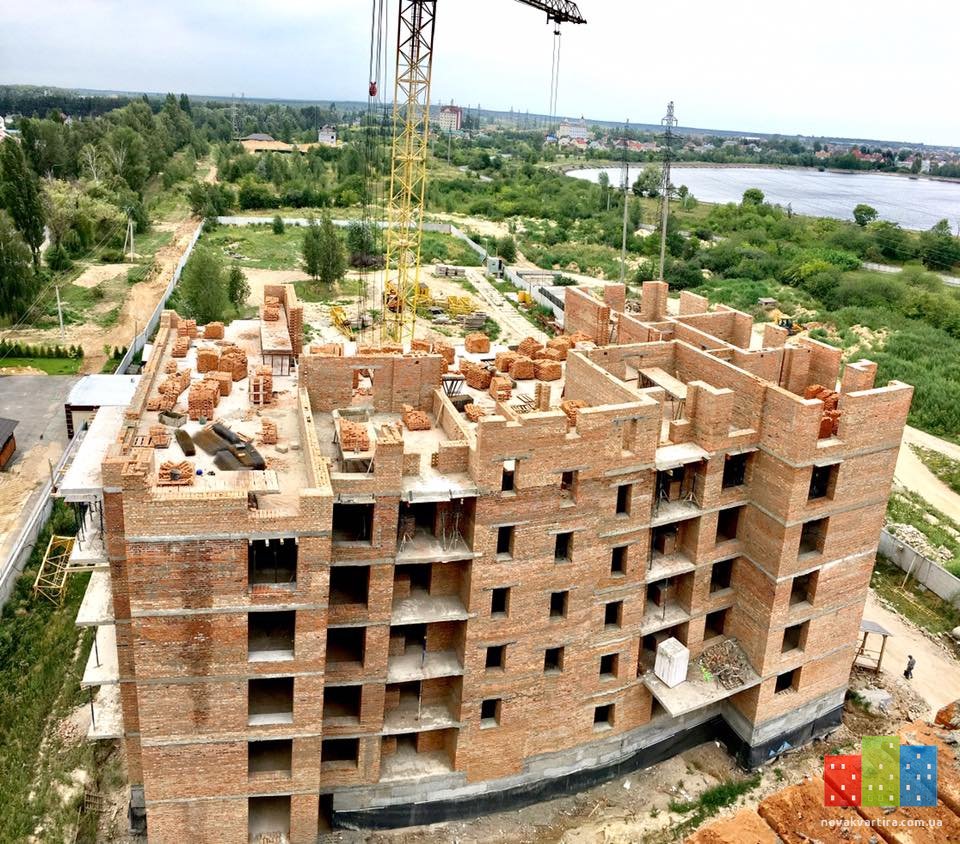

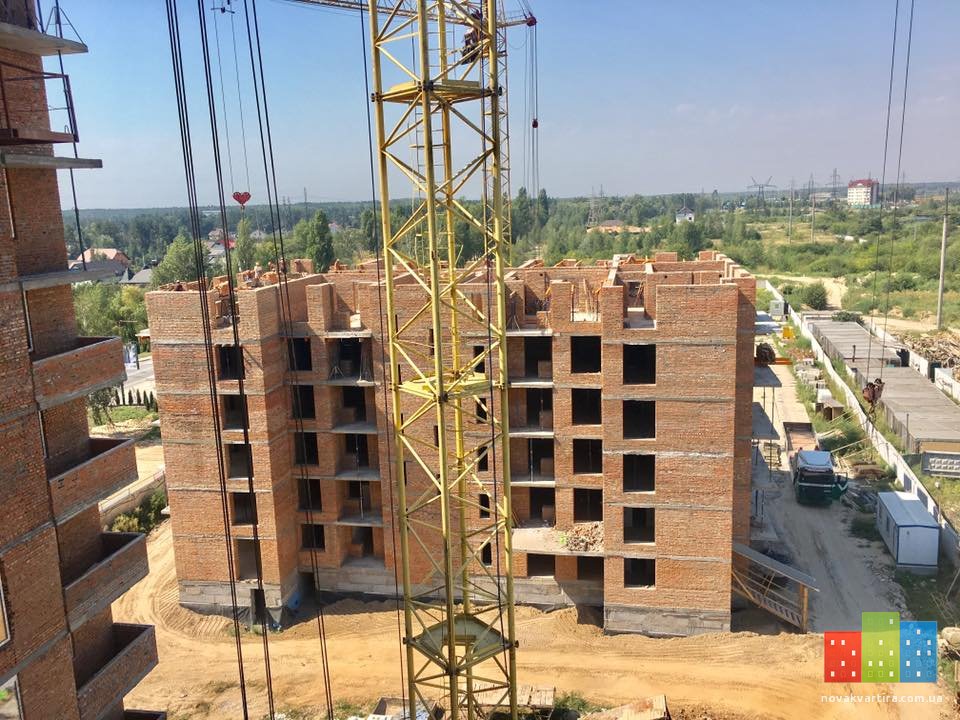

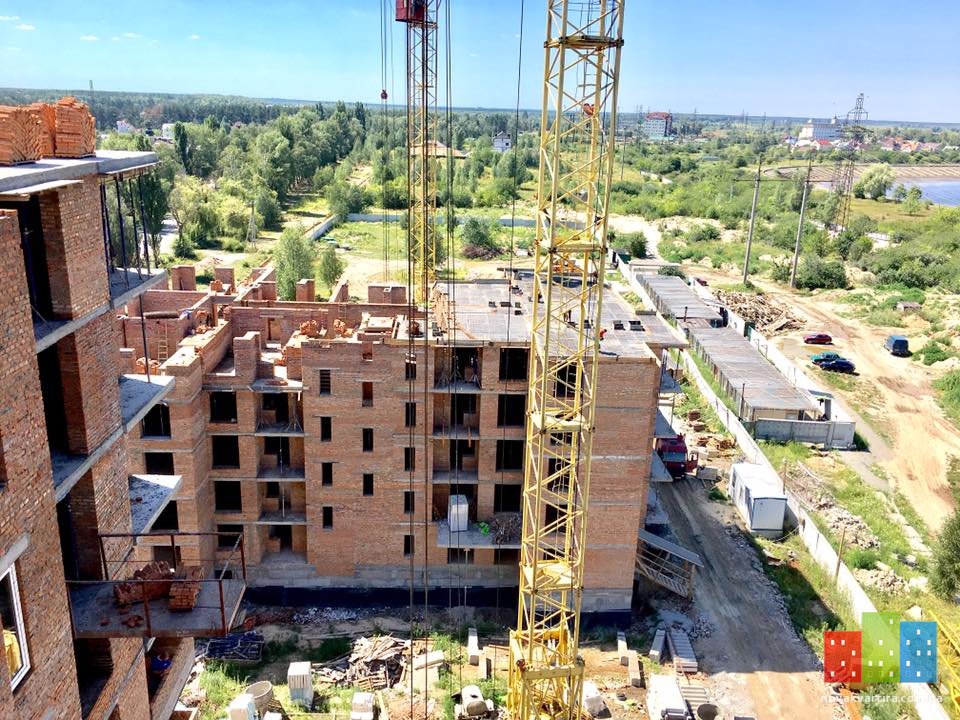

  6. Ход строительства ЖК «Французский бульвар» на 17.07.2017
    Секция №1 (сдача 4 кв. 2017 г.)

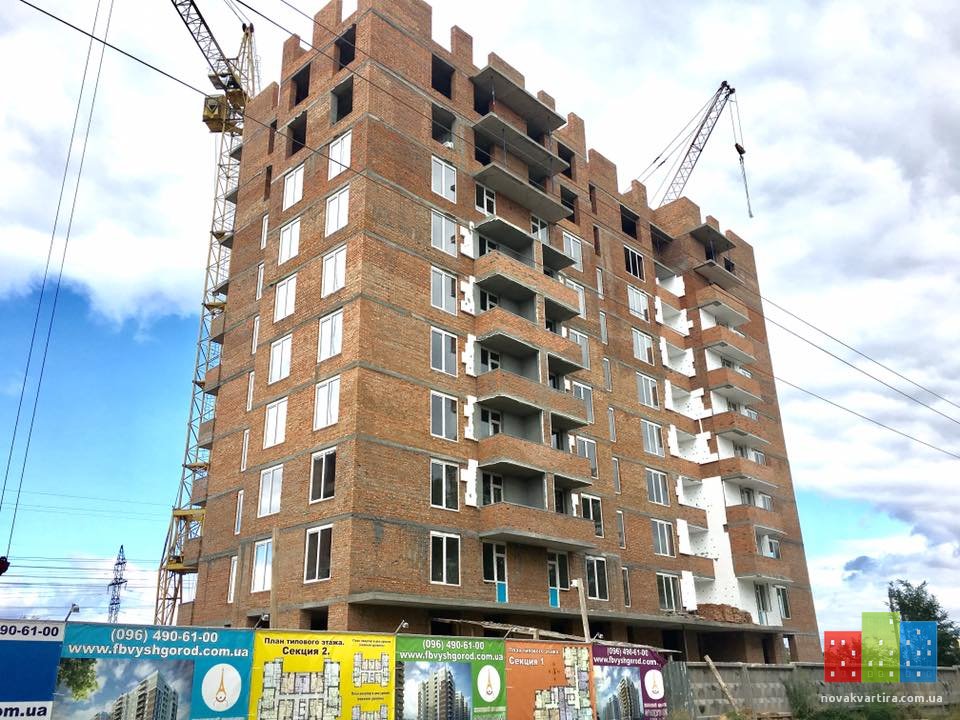

    - завершены работы по кладке кирпича на 9- ом этаже;
    - завершены работы по монтажу межкомнатных перегородок на 7 этаже;
    - начато работы по монтажу межкомнатных перегородок на 8 этаже;
    - начато работы по монтажу и установке окон на 7 этаже.;
    - ведутся подготовительные работы по заливке междуэтажной монолитной плиты под 10 этаж (первая половина);
    - продолжаются работы по монтажу перегородок в цокольном этаже (кладка кладовых помещений);
    - начато подготовительные работы по штукатурке с 2-го этажа;
    Секция №2 (сдача 1 кв. 2018 г.)
    - начато работы по кирпичной клади 5-го этажа;
    - ведутся работы по заливке междуэтажной монолитной плиты на 5 этаже (вторая половина);
    Секция №3 (сдача 3 кв. 2018 г.)
    - ведутся работы по монтажу блоков ФБС цокольного этажа
    - ведутся работы по монтажу монолитных колонн цокольного этажа

    Вложения:

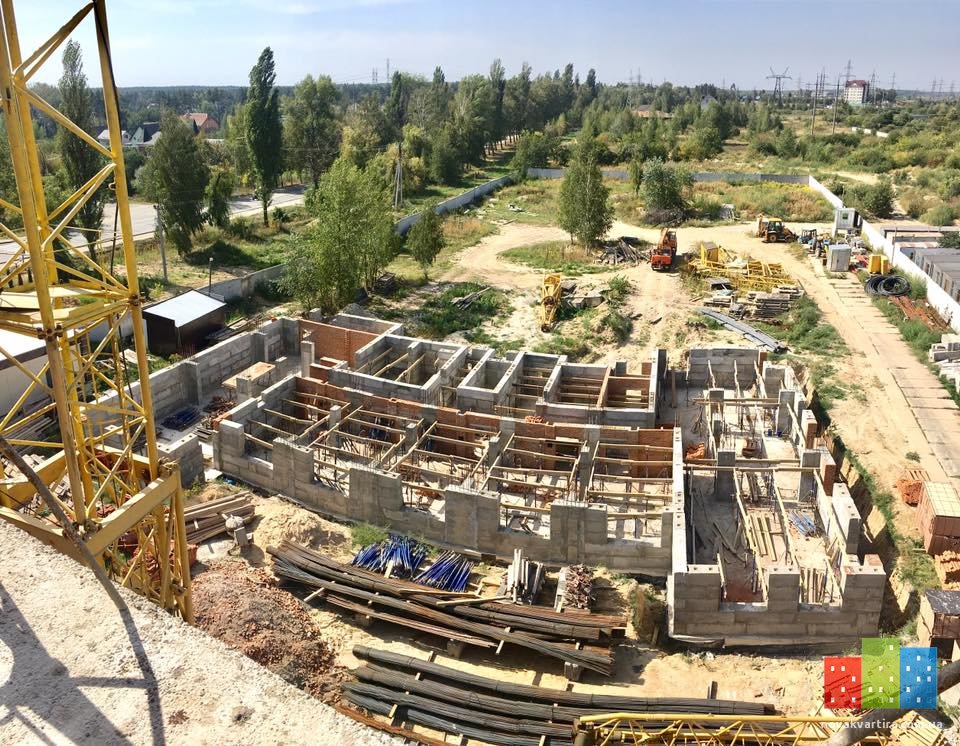

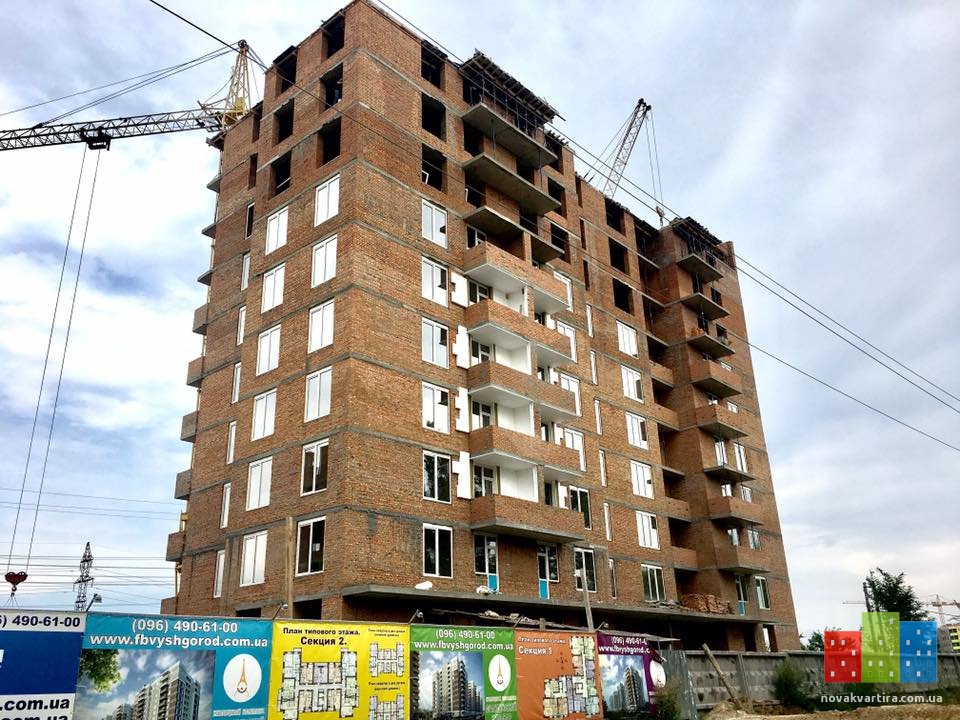

  7. Ход строительства ЖК Французский бульвар, г. Вышгород от 24.07.2017

    Секция 1 (4 квартал 2017 года):
    - завершены работы по монтажу межкомнатных перегородок на 8 этаже;
    - завершены работы по монтажу окон на 7-ом этаже;
    - завершены работы по монтажу монолитной плиты перекрытия 9-го этажа (первая половина) ;
    - ведутся работы по монтажу монолитной плиты перекрытия 9-го этажа (вторая половина);
    - продолжаются работы по монтажу перегородок под кладовки в цокольном этаже;
    - ведутся работы по штукатурке 2 этажа;
    - ведутся работы по монтажу балконов на 2,3,4 этажах;

    Секция 2 (1 квартал 2018 года) :
    - продолжаются работы по кирпичной кладке 5-го этажа;
    - ведутся подготовительные работы по монтажу монолитной плиты перекрытия 5-го этажа;

    Секция 3 (3 квартал 2018 года):
    - продолжаются работы по монтажу блоков ФБС цокольного этажа;
    - продолжаются работы по монтажу монолитных колон цокольного этажа;

    Вложения:

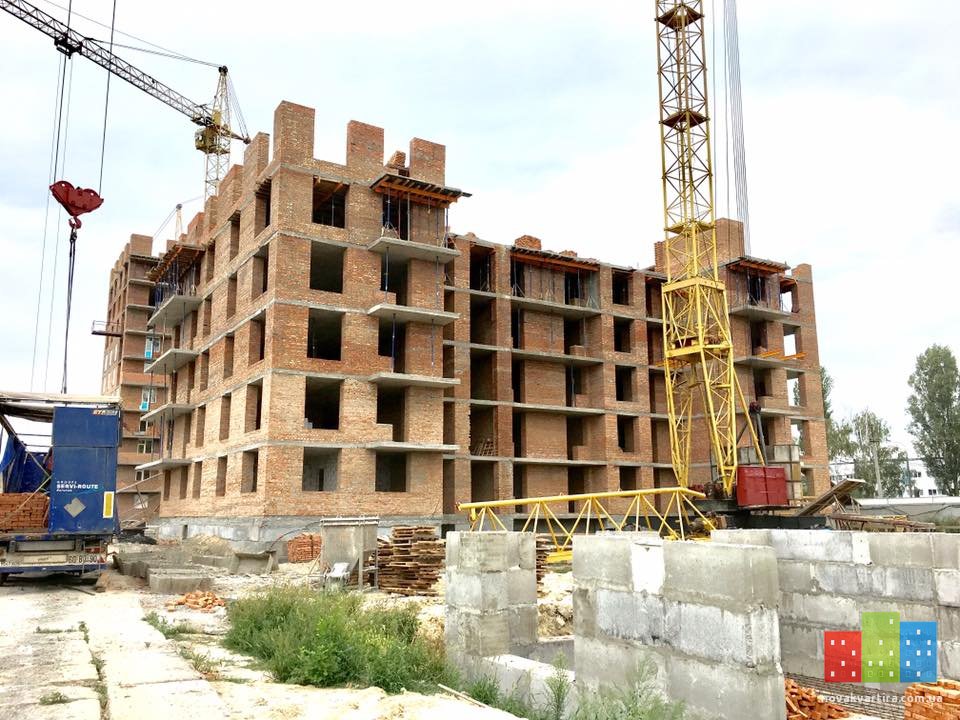

  8. Ход строительства ЖК "Французский бульвар" 31.07.2017

    Секция №1 - 4 квартал 2017 года:

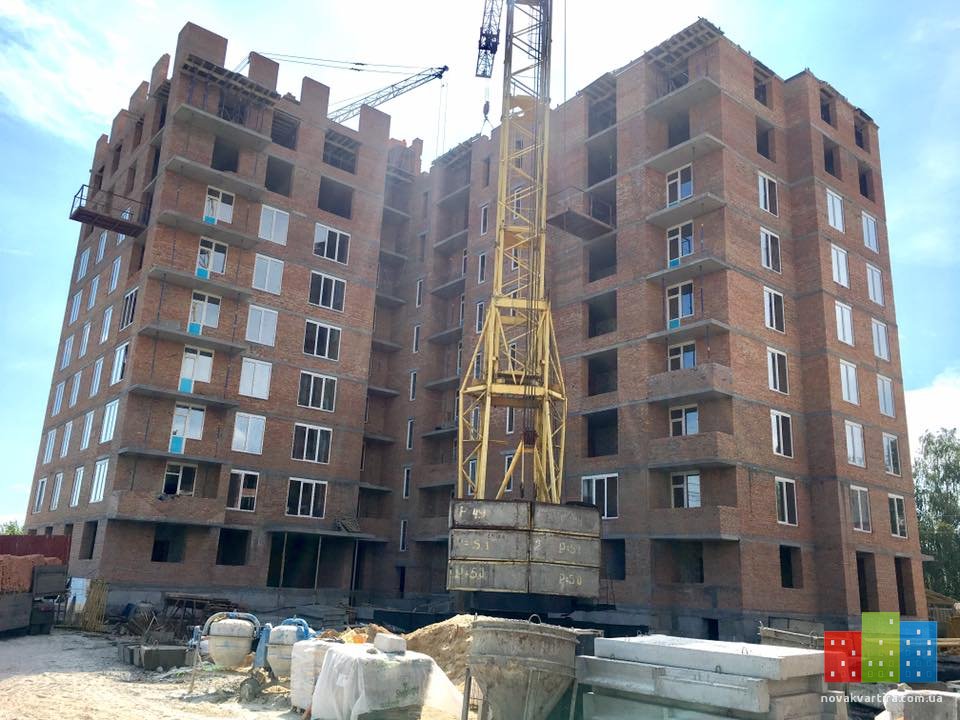

    - завершены работы по монтажу монолитной плиты перекрытия 9-го этажа;
    - продолжаются работы кирпичной кладки 10-го этажа;
    - ведутся подготовительные работы по монтажу монолитной плиты перекрытия 10-го этажа;
    - завершены работы по монтажу перегородок цокольного этажа (помещения технического предназначения, кладовки);

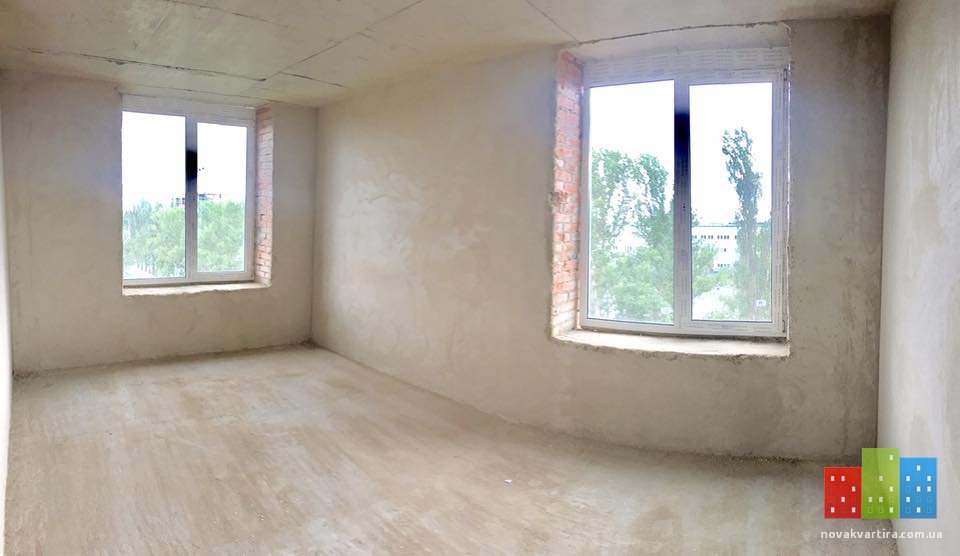

    - завершены работы по штукатурке на 2 и 3 этажах;
    - ведутся работы по штукатурке на 4-ом этаже;
    - завершены работы по монтажу балконов на 2 и 3 этажах;
    - ведутся работы по монтажу балконов на 4-ом этаже;

    Секция №2 - 1 квартал 2018:
    - завершены работы кирпичной кладки 5-го этажа;
    - ведутся подготовительные работы по монтажу монолитной плиты перекрытия 5-го этажа;

    Секция №3 - 3 квартал 2018:
    - завершены работы по монтажу блоков ФБС цокольного этажа;
    - продолжаются работы по монтажу монолитных колон цокольного этажа;

    Вложения:

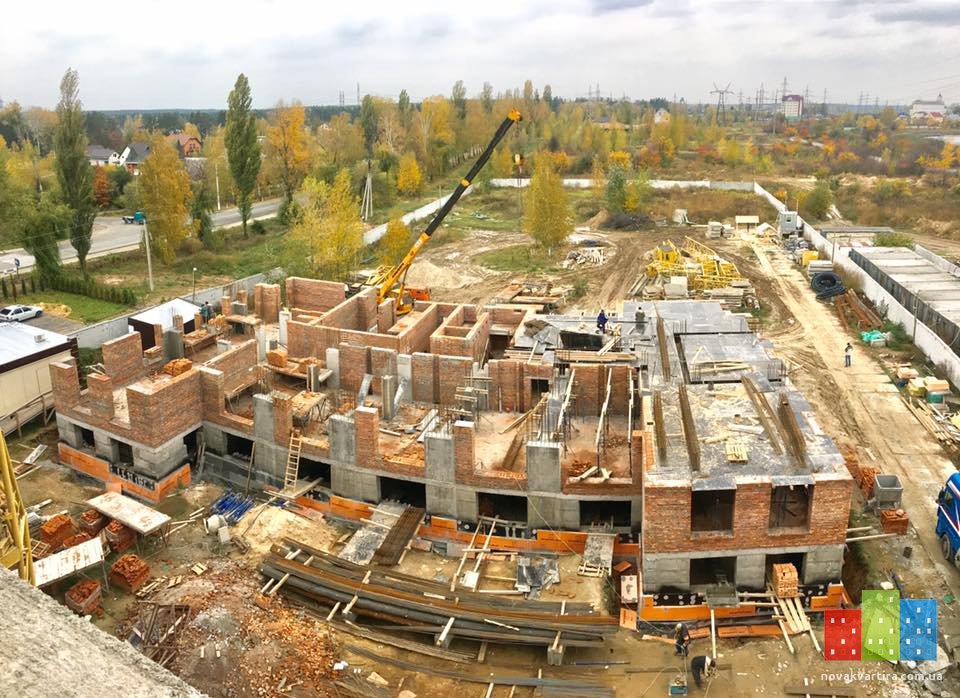

  9. Ход строительства ЖК "Французский бульвар" на 07.08.2017 года
    Секция №1 - 4 квартал 2017 года:
    - завершены работы по монтажу монолитной плиты перекрытия 10-го этажа (второй половины);
    - завершаются работы по кирпичной кладке 10-го этажа;
    - ведутся работы по за литию монолитной плиты перекрытия 10-го этажа (первой половины);
    - ведутся работы по монтажу внутренних перегородок на 8 этаже;
    - завершены работы по монтажу перегородок цокольного этажа (помещения технического предназначения, кладовки);
    - завершены работы по штукатурке на 4 этаже;
    - ведутся работы по штукатурке на 5 этаже;
    - ведутся работы по монтажу балконов на 4-5 этажах;
    Секция №2 - 1 квартал 2018:
    - начато работы кирпичной кладки 6-го этажа;
    - ведутся работы по монтажу монолитной плиты перекрытия 5-го этажа;
    - начато работы по монтажу перегородок на 2-ом этаже;
    Секция №3 - 3 квартал 2018:
    - завершены работы по монтажу блоков ФБС цокольного этажа;
    - продолжаются работы по монтажу монолитных колон цокольного этажа;

    Вложения:

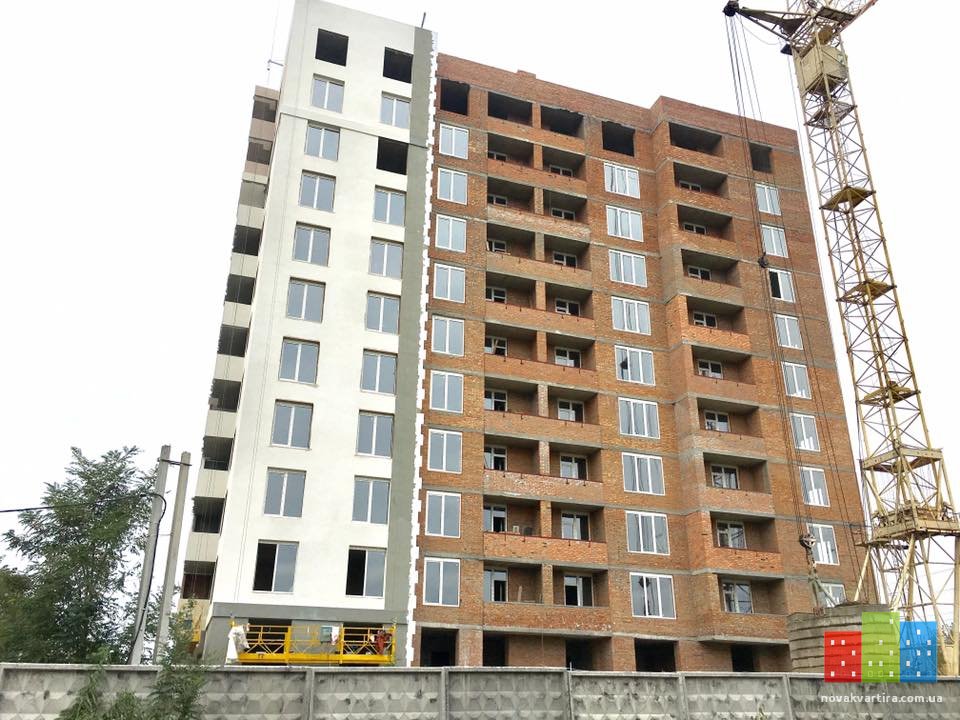

  10. Ход строительства ЖК "Французский бульвар" на 14.08.2017 года
    Секция №1 - 4 квартал 2017 года:
    - завершены работы по монтажу монолитной плиты перекрытия 10-го этажа (полностью);
    - завершены работы по кирпичной кладке 10-го этажа;
    - ведутся работы по кирпичной кладке 11-го этажа;
    - ведутся работы по монтажу внутренних перегородок на 8 этаже;
    - завершены работы по монтажу перегородок цокольного этажа (помещения технического предназначения, кладовки);
    - завершаются работы по штукатурке на 5 этаже;
    - ведутся работы по монтажу балконов на 5 этаже;
    - начаты работы по утеплению фасада дома;
    Секция №2 - 1 квартал 2018:
    - продолжаются работы кирпичной кладки 6-го этажа;
    - завершены работы по монтажу монолитной плиты перекрытия 5-го этажа (полностью);
    Секция №3 - 3 квартал 2018:
    - завершены работы по монтажу блоков ФБС цокольного этажа;
    - продолжаются работы по монтажу монолитных колон цокольного этажа;

    Вложения:

  11. Ход строительства ЖК "Французский бульвар" на 21.08.2017 года
    Секция №1 - 4 квартал 2017 года:
    - продолжаются работы по кирпичной кладке 11-го этажа;
    - закончены работы по монтажу внутренних перегородок на 8 этаже;
    - начато работы по монтажу внутренних перегородок на 9 этаже;
    - ведутся работы по монтажу окон на 8-9 этаже;
    - завершены работы по штукатурке на 5 этаже;
    - начато работы по штукатурке на 6 этаже (первого парадного);
    - продолжаются работы по монтажу балконов (закладка кирпичем);
    - ведутся работы по утеплению фасада дома (утепление балконных блоков);
    Секция №2 - 1 квартал 2018:
    - завершены работы кирпичной кладки 6-го этажа;
    - ведутся подготовительные работы по монтажу монолитной плиты перекрытия 6-го этажа;
    Секция №3 - 3 квартал 2018:
    - ведутся работы по обустройству монолитных колон цокольного этажа;

    Вложения:

  12. Ход строительства ЖК "Французский бульвар" на 28.08.2017 года
    Секция №1 - 4 квартал 2017 года:
    - завершаются работы по кирпичной кладке 11-го этажа;
    - залито плиту перекрытия под основание крыши первую половину 11-го этажа;
    - закончены работы по монтажу внутренних перегородок на 9 этаже;
    - начато работы по монтажу внутренних перегородок на 10 этаже;
    - ведутся работы по монтажу окон на 9-10 этаже;
    - завершены работы по штукатурке на 6 этаже;
    - начато работы по штукатурке на 7 этаже (первого парадного);
    - продолжаются работы по монтажу балконов (закладка кирпичем);
    - ведутся работы по утеплению фасада дома (утепление балконных блоков);
    Секция №2 - 1 квартал 2018:
    - ведутся работы по монтажу монолитной плиты перекрытия 6-го этажа;
    - ведутся подготовительные работы по монтажу кирпичной кладки 7-го этажа;
    Секция №3 - 3 квартал 2018:
    - ведутся работы по обустройству монолитных колон цокольного этажа;

    Вложения:

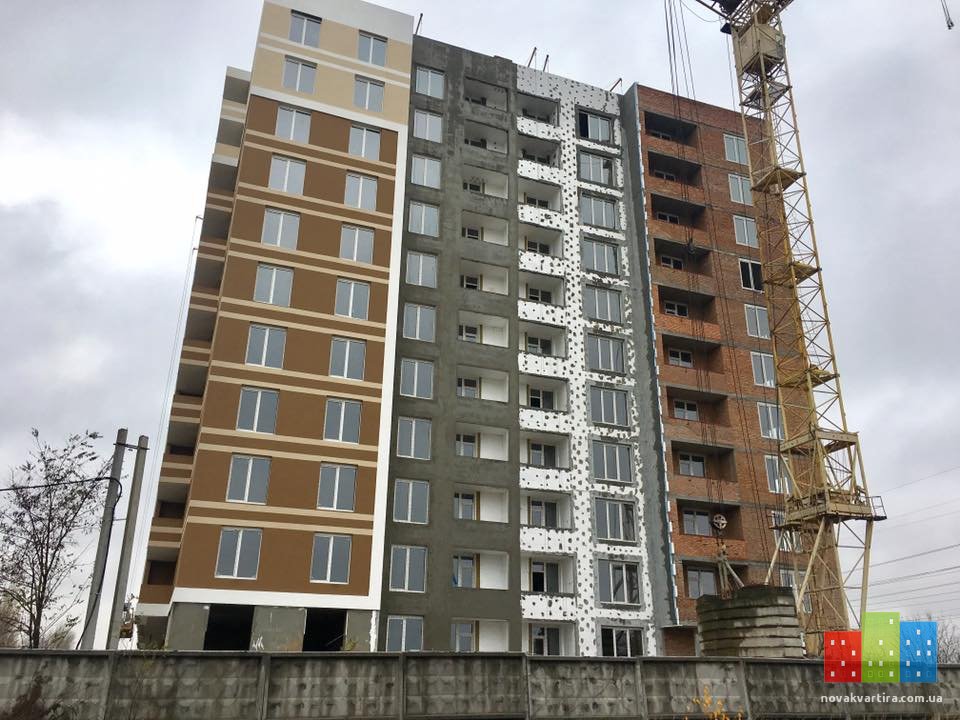

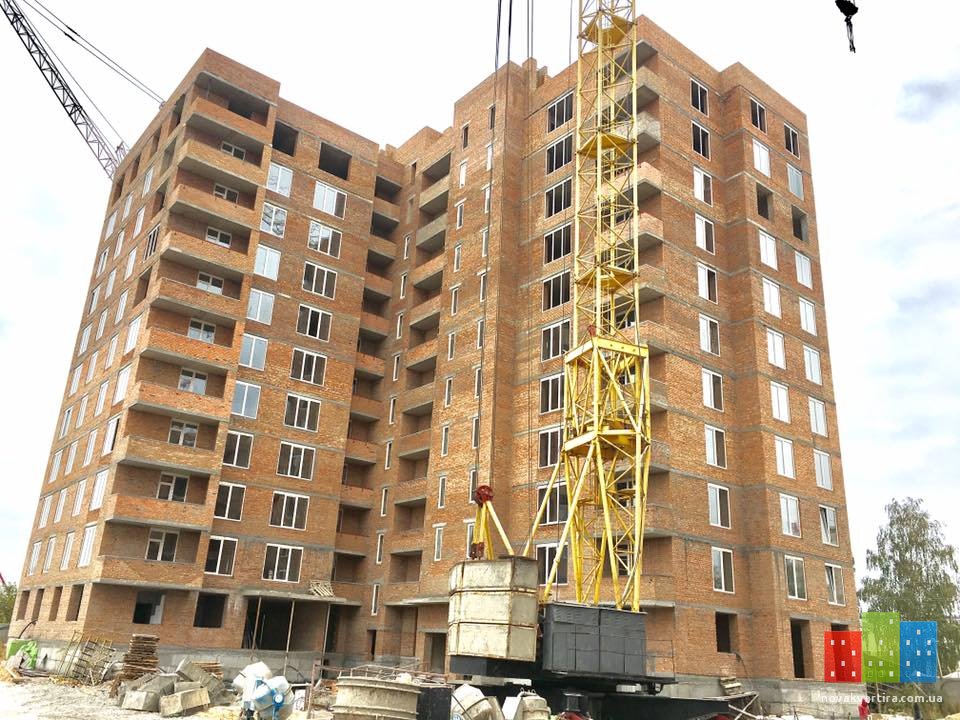

  13. Ход строительства ЖК Французский бульвар 18.09.2017:
    Секция №1 - 4 квартал 2017 года:
    - завершены работы по кирпичной кладке 11-го этажа;

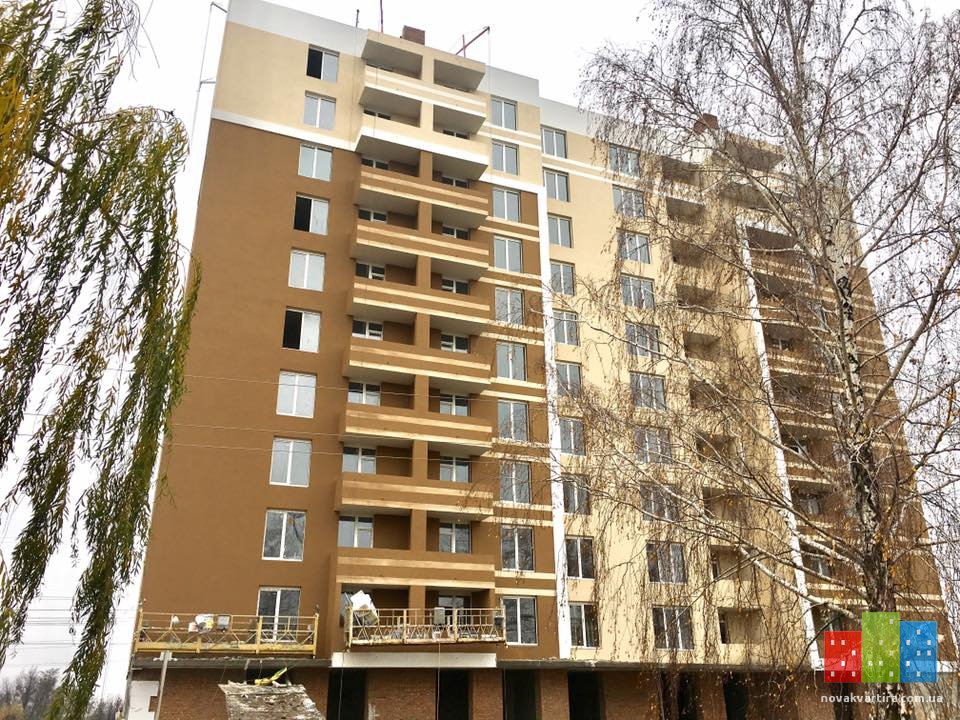

    - завершены работы по монтажу окон на 10-ом этаже;
    - продолжаются работы по монтажу окон на 11-ом этаже;

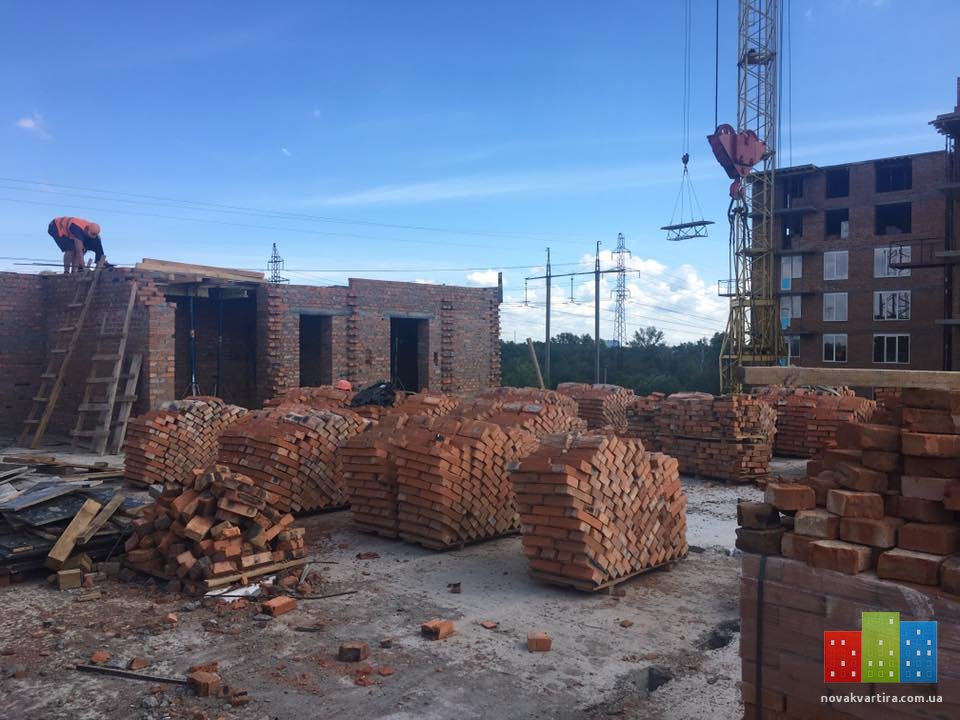

    - продолжаются работы по кирпичной кладке машинного отделения лифта;
    - завершены работы по монтажу внутренних перегородок 10-го этажа;
    - продолжаются работы по штукатурке на 9-ом этаже;
    - завершены работы по штукатурке на 8-ом этаже;
    - завершаются работы по монтажу балконов (закладка кирпичом );
    - продолжаются работы по утеплению фасада дома;
    Секция №2 - 1 квартал 2018 года:
    - продолжаются работы по монтажу монолитной плиты перекрытия 7-го этажа;
    - завершены работы по кирпичной кладке 7-го этажа;
    - завершены работы по монтажу внутренних перегородок на 2-ом этаже;
    - завершаются работы по монтажу внутренних перегородок на 3-ом этаже;
    Секция №3 - 3 квартал 2018:
    - завершены работы по монтажу монолитных колон в цокольном этаже;
    - завершены работы по кладке кирпича цокольного этажа (внутренние стены);
    - ведутся подготовительные работы по монтажу монолитной плиты перекрытия цокольного этажа;
    С уважением, Prof-Group!
    073/096/066/093 502-8-502
    Мы в социальных сетях:
    facebook.com/profgroup.realty
    vk.com/profgroup_realty
    instagram.com/profgroup_realty
    profgrouprealty.blogspot.com
    twitter.com/profgroup_realt

    Вложения:

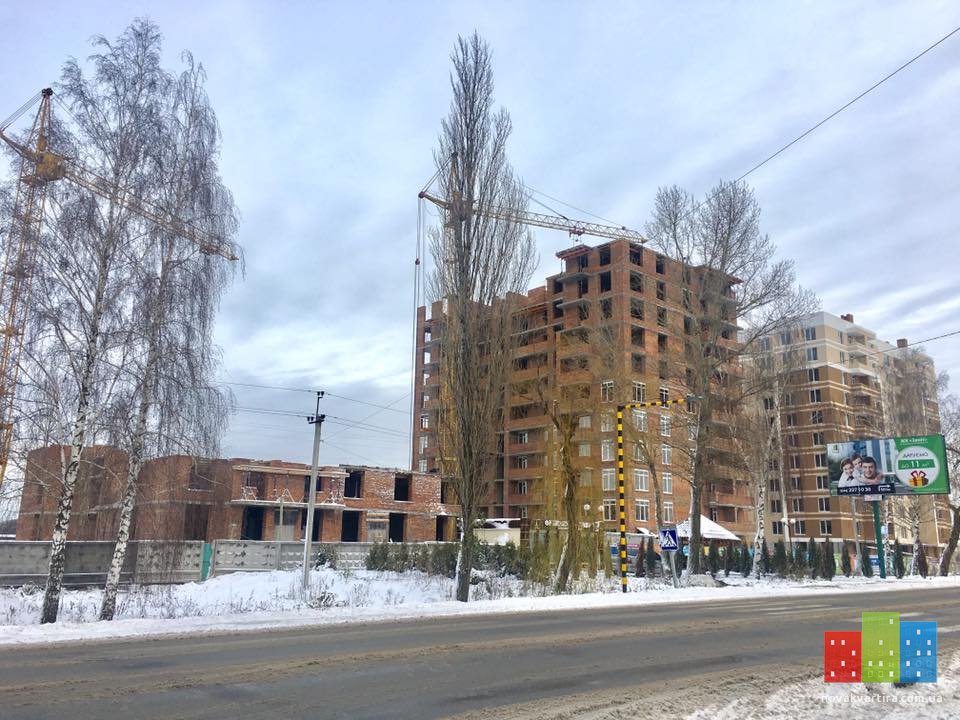

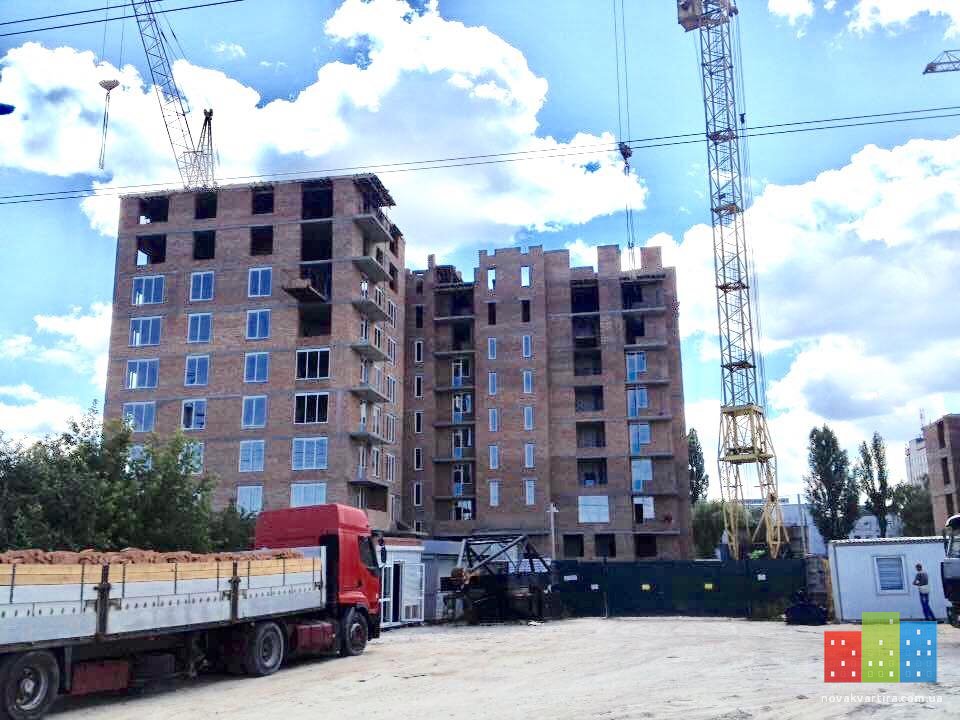

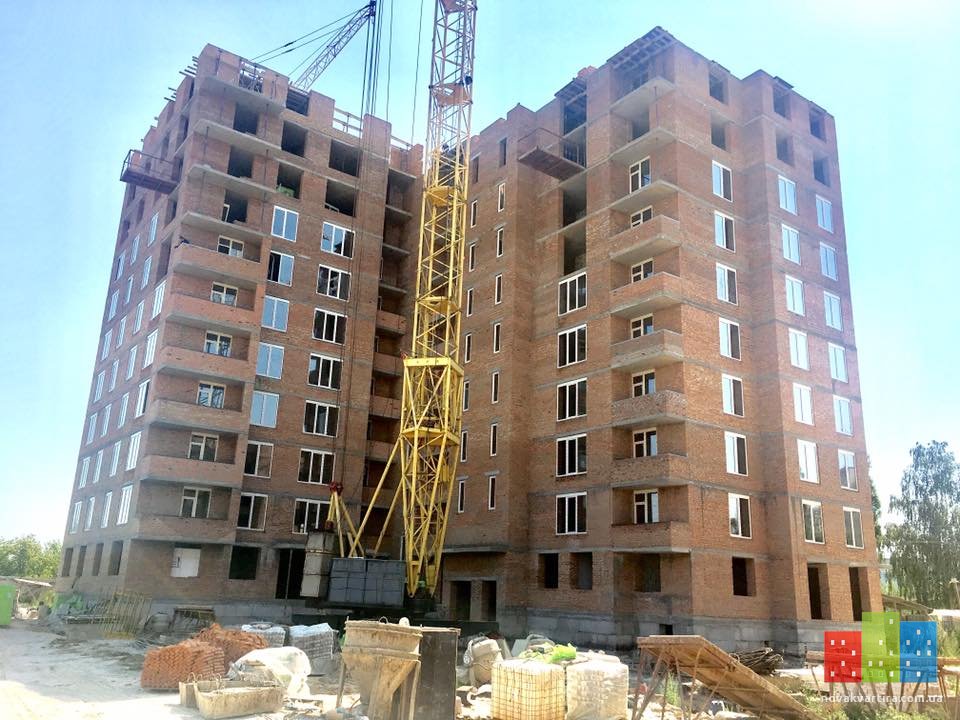

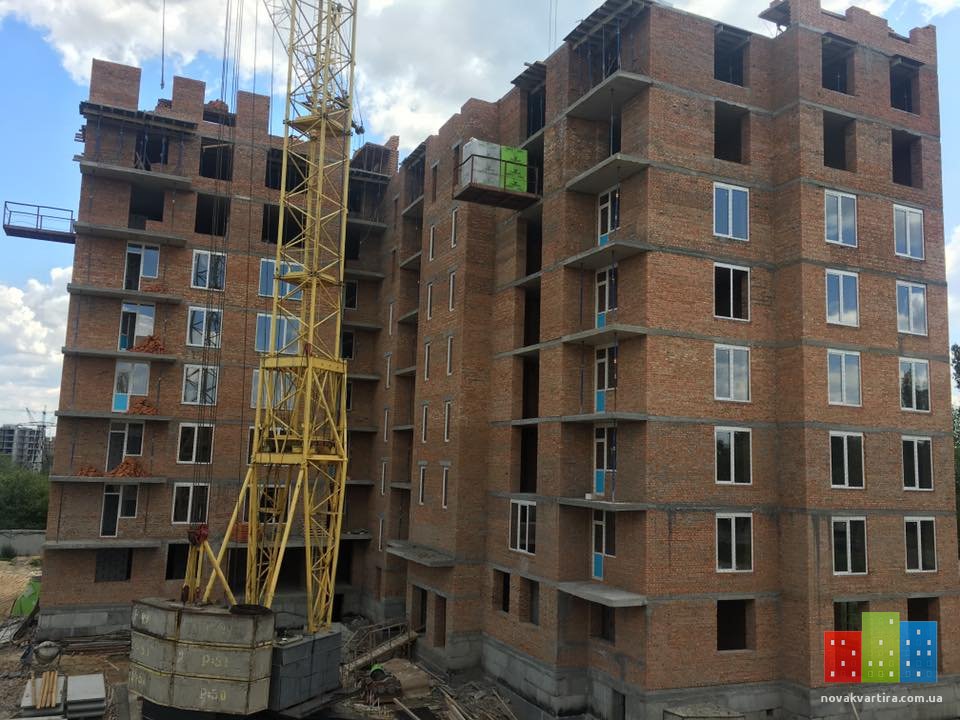

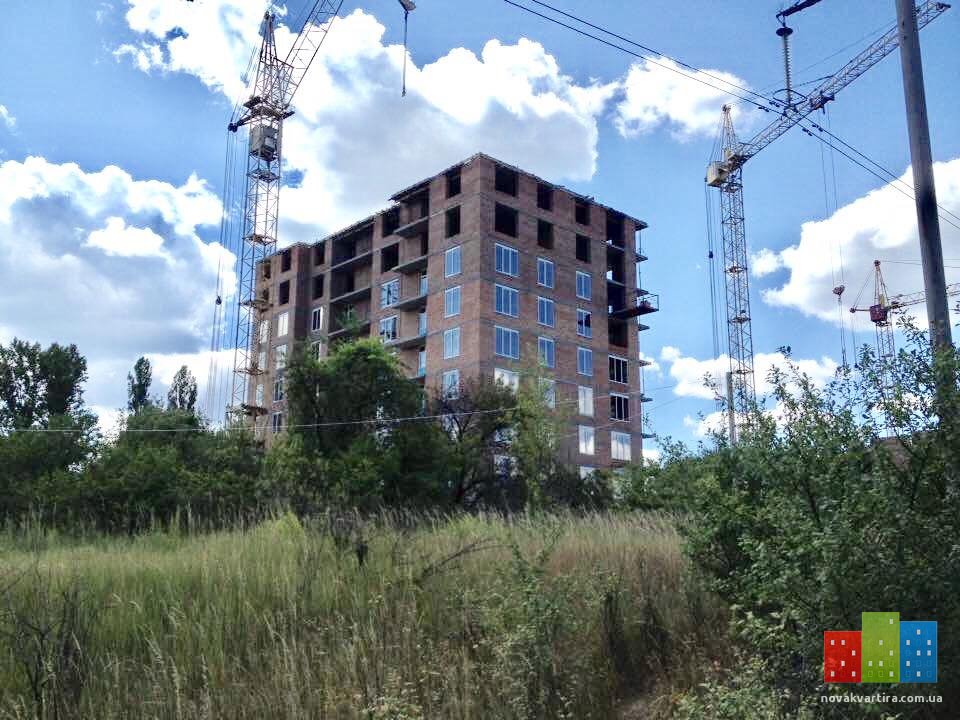

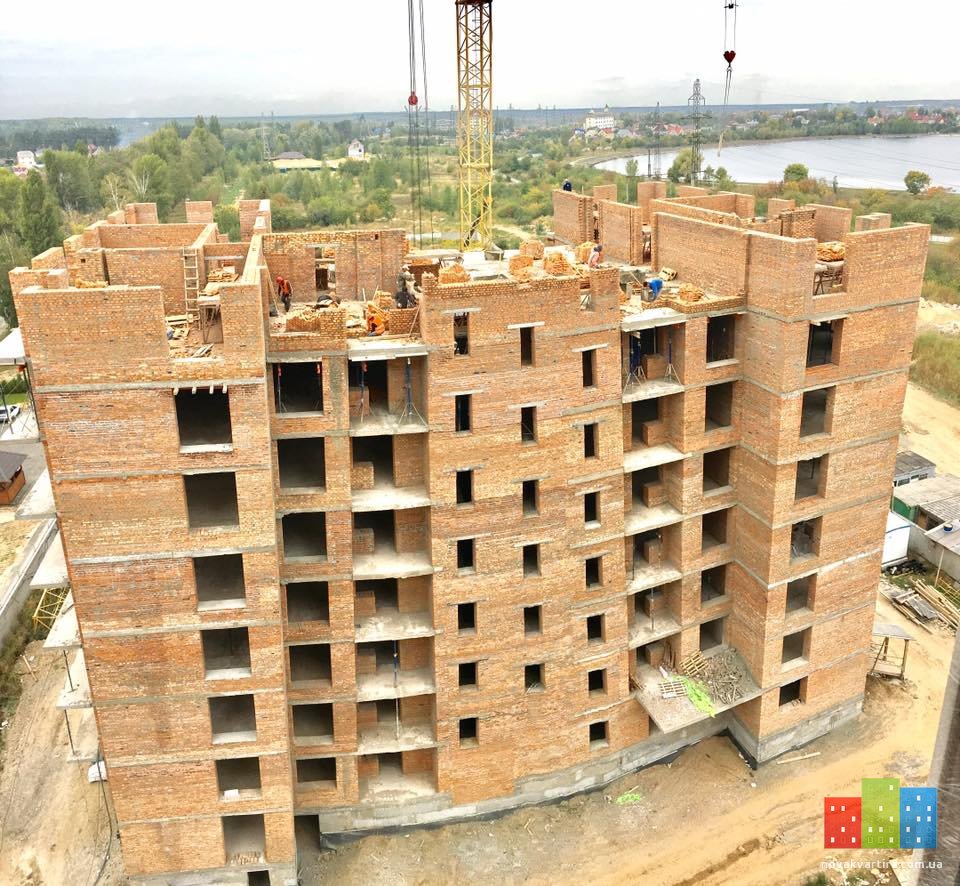

  14. Ход строительства ЖК Французский бульвар 25.09.2017:
    Секция №1 - 4 квартал 2017 года:
    - завершены работы по кирпичной кладке 11-го этажа;
    - начаты работы по кровле крыши;
    - продолжаются работы по монтажу окон на 11-ом этаже;
    - завершаются работы по кирпичной кладке машинного отделения лифта;
    - завершаются работы по монтажу внутренних перегородок 11-го этажа;
    - завершены работы по штукатурке на 9-ом этаже;
    - ведутся работы по штукатурке на 10-11-ом этаже;
    - завершаются работы по монтажу балконов (закладка кирпичом );
    - продолжаются работы по утеплению фасада дома;
    Секция №2 - 1 квартал 2018 года:
    - завершены работы по монтажу монолитной плиты перекрытия 7-го этажа;
    - ведутся работы по кирпичной кладке 8-го этажа;
    - завершены работы по монтажу внутренних перегородок на 3 этаже;
    - начаты работы по штукатурке на 2 этаже;
    Секция №3 - 3 квартал 2018:
    - завершены работы по монтажу монолитных колон в цокольном этаже;
    - завершены работы по кладке кирпича цокольного этажа (внутренние стены);
    - продолжаются подготовительные работы по монтажу монолитной плиты перекрытия цокольного этажа;
    С уважением, Prof-Group!
    073/096/066/093 502-8-502
    Мы в социальных сетях:
    facebook.com/profgroup.realty
    vk.com/profgroup_realty
    instagram.com/profgroup_realty
    profgrouprealty.blogspot.com
    twitter.com/profgroup_realt
    21687567_2013073348927361_6475561219788805429_n (1).jpg 21766508_2013073765593986_3181762192743638865_n.jpg 21765041_2013073518927344_8968152315747552382_n.jpg 21766377_2013073462260683_8750931161510382221_n.jpg 21768060_2013073352260694_1562186320410768587_n.jpg 21768486_2013073592260670_957538368094121237_n.jpg 22046488_2013073375594025_4064656824559444503_n.jpg новый коллаж1.jpg 22045945_2013073752260654_6518337763636784301_n.jpg 21765319_2013073705593992_5709802475634243911_n.jpg

  15. Ход строительства ЖК "Французский бульвар" 02.10.2017:
    Секция №1 - 4 квартал 2017 года:
    - продолжаются работы по кровле крыши;
    - продолжаются работы по монтажу окон на 11-ом этаже;
    - завершены работы по кирпичной кладке машинного отделения лифта;
    - завершены работы по монтажу внутренних перегородок 11-го этажа;
    - завершены работы по штукатурке на 10-ом этаже;
    - ведутся работы по штукатурке на 11-ом этаже;
    - завершены работы по монтажу балконов (закладка кирпичом );
    - продолжаются работы по утеплению фасада дома;
    Секция №2 - 1 квартал 2018 года:
    - продолжаются работы по кирпичной кладке 8-го этажа;
    - ведутся работы по монтажу внутренних перегородок на 4 этаже;
    - завершены работы по штукатурке на 2 этаже;
    - идут работы по штукатурке на 3 этаже;
    Секция №3 - 3 квартал 2018:
    - завершены работы по монтажу монолитных колон в цокольном этаже;
    - завершены работы по кладке кирпича цокольного этажа (внутренние стены);
    - завершены работы по монтажу монолитной плиты перекрытия цокольного этажа;
    - ведутся работы по кладке кирпича 1-го этажа;

    Вложения:

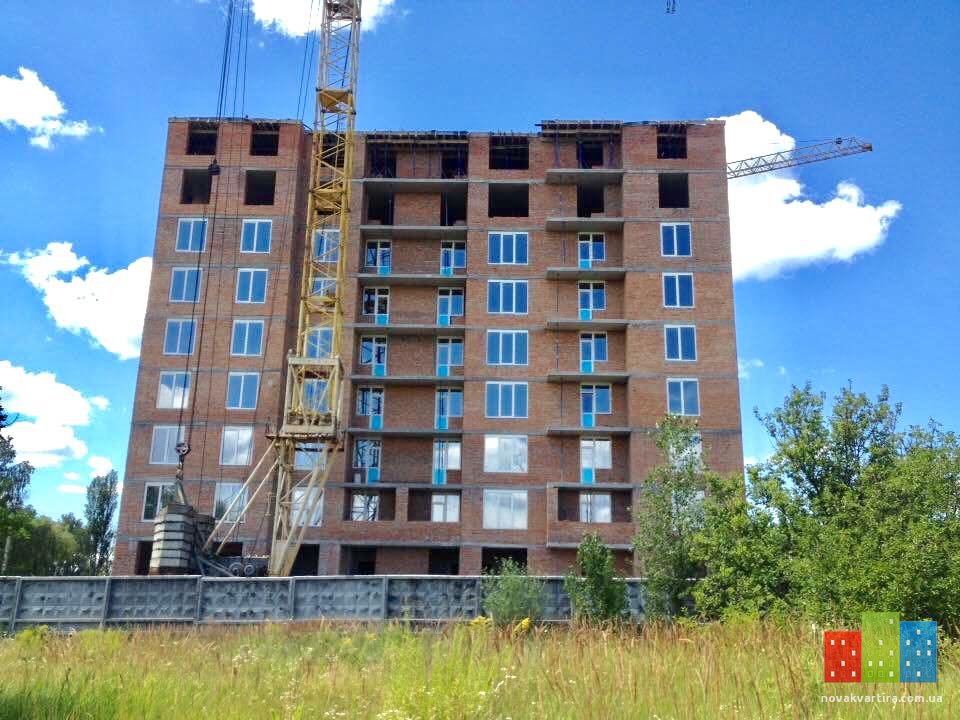

  16. Ход строительства ЖК "Французский бульвар" 23.10.2017:
    Секция №1 - 4 квартал 2017 года:
    - продолжаются работы по кровле крыши;
    - завершены работы по монтажу окон на 11-ом этаже
    - завершены работы по стяжке на 9, 10, 11-ом этажах(первое парадное)
    - ведутся работы по стяжке на 8-ом этаже
    - продолжаются работы по утеплению фасада дома
    - начаты работы по монтажу стяжки на 4-ом этаже (второе парадное)
    Секция №2 - 1 квартал 2018 года:
    - завершены работы по монтажу плиты перекрытия 8-го этажа,
    - ведутся работы по кладке кирпича 9-го этажа;
    - ведутся работы по штукатурке на 4–5 этажах
    - ведутся работы по монтажу балконов с 4-5 этаж
    - ведутся работы по монтажу внутренних перегородок на 6 этаже
    Секция №3 - 4 квартал 2018:
    - завершены работы по кладке кирпича 1-го этажа
    - завершены работы по монтажу монолитных колонн на 1-ом этаже
    - монтаж внутренних перегородок цокольного этажа

    Вложения:

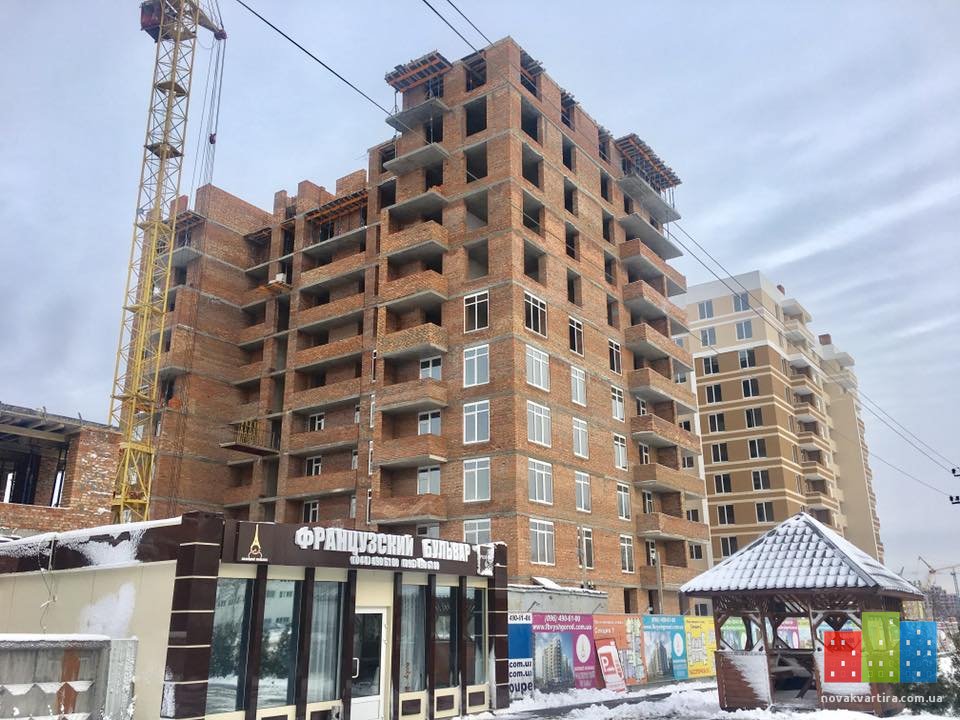

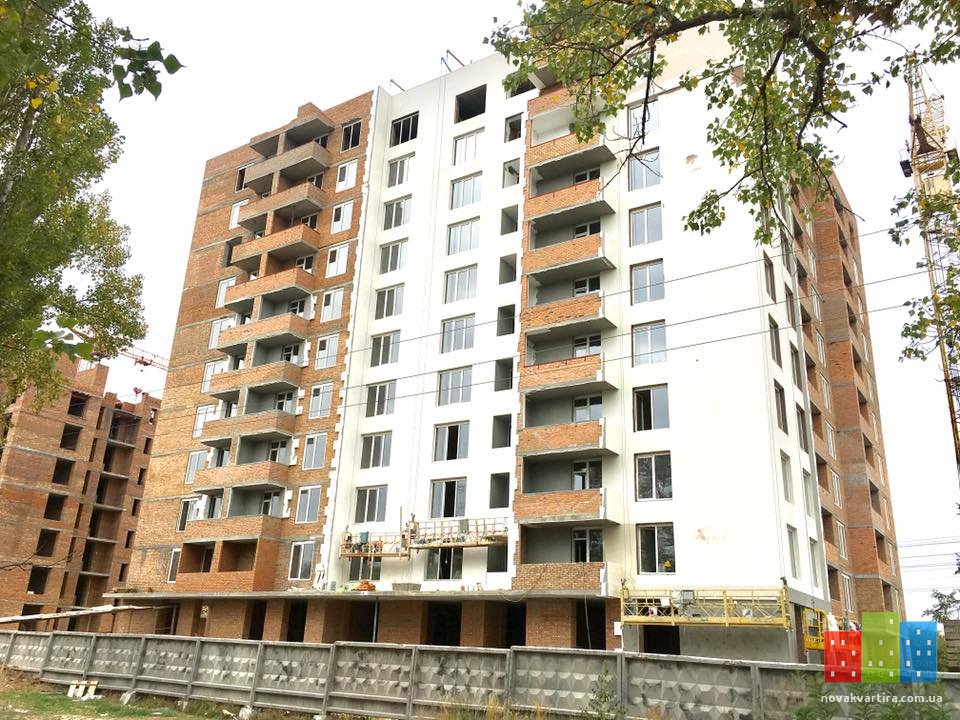

  17. Ход строительства ЖК "Французский бульвар" 06.11.2017:
    Секция №1 - 4 квартал 2017 года:
    - продолжаются работы по кровле крыши (завершаются
    работы по стяжке кровли)
    - завершены работы по стяжке на 5-ом этаже(первое
    парадное), идут работы на 4-ом этаже;
    - продолжаются работы по утеплению фасада дома
    - завершены работы по монтажу стяжки, кроме 1-го этажа
    (второе парадное)
    - ведутся работы по монтажу дымоходных труб (под газовые котлы)
    Секция №2 - 1 квартал 2018 года:
    - завершаются работы по кладке кирпича 9-го этажа;
    - завершены работы по штукатурке на 5-6 этаже;
    - ведутся работы по штукатурке на 7 этаже;
    - ведутся работы по монтажу балконов 4 - 5 этаж;
    - завершены работы по монтажу внутренних перегородок на 7 этаже;
    - ведутся работы по монтажу внутренних перегородок на 8 этаже;
    Секция №3 - 4 квартал 2018:
    - продолжаются работы по монтажу монолитной плиты перекрытия 1-го этажа;
    - ведутся работы по кладке кирпича 2-го этажа;
    - монтаж внутренних перегородок цокольного этажа;
    С уважением, Prof-Group!
    093/096/068/073 502-8-502
    Мы в социальных сетях:
    facebook.com/profgroup.realty
    vk.com/profgroup_realty
    instagram.com/profgroup_realty
    profgrouprealty.blogspot.com
    twitter.com/profgroup_realt

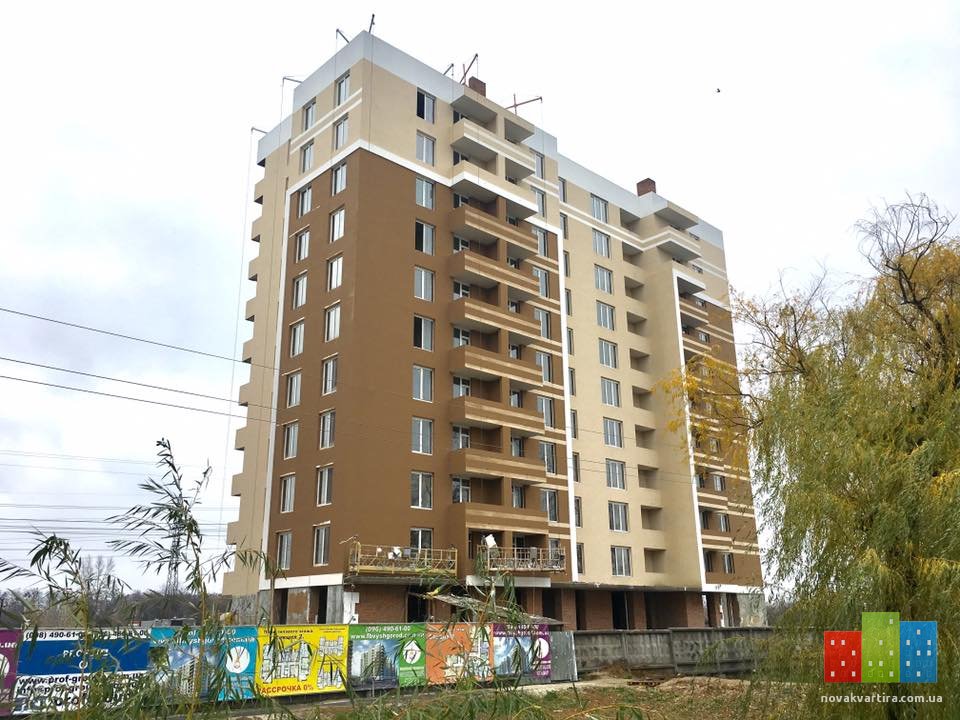

    23167639_2031469773754385_2733631554041504969_n_800x600.jpg 23167503_2031469863754376_8420740488299524092_n_800x800.jpg 23167735_2031469543754408_723742604861718583_n_800x600.jpg 23172676_2031469540421075_883599759346351516_n_800x600.jpg 23172794_2031469743754388_5600462863930542327_n_800x600.jpg 23231192_2031469830421046_5920088005405662333_n_800x800.jpg 23231687_2031469827087713_9051459339271036811_n_800x600.jpg 23376631_2031469623754400_4989986294814216518_n_800x600.jpg

  18. Ход строительства ЖК "Французский бульвар" 13.11.2017:
    Секция №1 - 4 квартал 2017 года:
    - продолжаются работы по кровле крыши (завершены
    работы по стяжке кровли);
    - продолжаются работы по утеплению фасада дома;
    - завершены работы по монтажу стяжки в доме;
    - завершены работы по штукатурке в доме;
    - ведутся работы по монтажу дымоходных труб (под газовые котлы);
    Секция №2 - 1 квартал 2018 года:
    - завершены работы по кладке кирпича 9-го этажа;
    - ведутся работы по монтажу монолитной плиты перекрытия
    9-го этажа;
    - завершены работы по штукатурке на 5-6 этаже;
    - начата кладка кирпича 10-го этажа;
    - завершены работы по штукатурке на 7 этаже;
    - ведутся работы по штукатурке на 8 этаже;
    - завершаются работы по монтажу внутренних перегородок
    на 8 этаже;
    - завершены работы по монтажу окон на 2-3 этаже;
    Секция №3 - 4 квартал 2018:
    - завершаются работы по монтажу монолитной плиты перекрытия 1-го этажа;
    - ведутся работы по кладке кирпича 2-го этажа;
    - завершен монтаж внутренних перегородок цокольного этажа;

    Вложения:

  19. Ход строительства ЖК "Французский бульвар" 11.12.2017:
    Секция №1 - 4 квартал 2017 года:
    - завершены работы по стяжке кровли;
    - продолжаются работы по утеплению фасада дома;
    - продолжаются работы по монтажу дымоходных труб (под газовые котлы);
    - продолжаются работы по штроблению для разводки сантехники;
    Секция №2 - 1 квартал 2018 года:
    - ведутся работы по монтажу монолитной плиты перекрытия 11-го этажа;
    - завершены работы по кладке кирпича 11-го этажа;
    - продолжаются работы по монтажу внутренних перегородок
    на 9 этаже;
    - ведутся работы по монтажу окон на 6-ом этаже;
    - завершены работы по монтажу балконов на 7-8-ом этаже;
    - ведутся работы по монтажу балконов на 9-ом этаже;

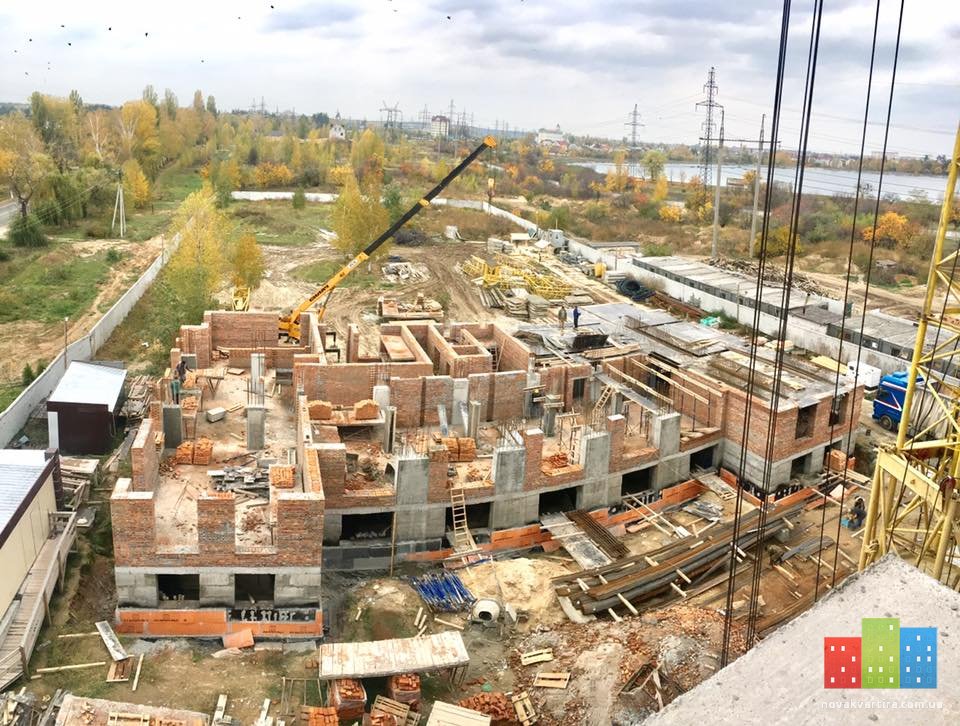

    Секция №3 - 4 квартал 2018:
    - ведутся работы по кладке кирпича 3-го этажа;
    - продолжаются работы по монтажу монолитной плиты перекрытия 2-го этажа;

    Вложения:

  20. Ход строительства ЖК "Французский бульвар" 18.12.2017:
    Секция №1 - 4 квартал 2017 года:
    - завершены работы по стяжке кровли;
    - продолжаются работы по утеплению фасада дома;
    - завершены работы по монтажу дымоходных труб (под газовые котлы);
    - продолжаются работы по штроблению для разводки сантехники;
    Секция №2 - 1 квартал 2018 года:
    - завершены работы по монтажу монолитной плиты перекрытия 11-го этажа;
    - завершены работы по кладке кирпича 11-го этажа;
    - завершены работы по монтажу внутренних перегородок
    на 9 этаже, ведутся работы на 10 этаже;
    - завершаются работы по монтажу окон на 6-ом этаже;
    - завершаются работы по монтажу балконов на 9-ом этаже;
    - завершены работы по монтажу стяжки на 3-4-ом этаже;
    - ведутся работы по кладке кирпича машинного отделения лифта и парапетов на крыше;
    Секция №3 - 4 квартал 2018:
    - продолжаются работы по кладке кирпича 3-го этажа;
    - завершены работы по монтажу монолитной плиты перекрытия 2-го этажа;
    С уважением, Prof-Group!
