ЖК Борисо-Глібський 2, м.Вишгород, вул.Шкільна,42

Тема в разделе "Вышгородский район", создана пользователем ЖК Борисо-Глебский, 5 авг 2021.

    • Сучасний ЖК «Борисо-Глібський» складається з двох 16-ти поверхових будинків, розташованих в самому центрі міста Вишгород, вул.Шкільна 42.
    • Комплекс знаходиться всього в 8 км. від Києва, 15 хвилинах від метро «Героїв Дніпра» – «Петрівка»
    • Вишгород – екологічно чистий і зелений місто, поруч з яким знаходиться Київське море, Вишгородська набережна, залив «Дніпра», парк «Межигір’я» і зоопарк «12 місяців».
    • Розвинена інфраструктура у пішій доступності, парки, стадіони, зупинки громадського транспорту державні установи, садочки, школи, магазини, супермаркети, лікарні, і т.д.
    • На закритій території комплексу передбачено відео спостереження, пішохідні зони, дитячі, спортивні майданчики, сучасне озеленення і благоустрій двору, наявність наземного і підземного паркінгу.
    --- добавлено: 5 авг 2021 ---
    Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 05.08.2021р.
    [​IMG]Під’їзд 1:
    [​IMG]тривають роботи по монтажу вентиляційних каналів на даху (коменів);
    [​IMG]завершені роботи по кладці міжкімнатних стін 12,13,14, поверхів;
    [​IMG]ведуться роботи по склінню віконних блоків 6-7 поверхів;
    [​IMG]ведуться роботи по цегляній кладці балконів 6,13 поверхів;
    [​IMG] завершені роботи по монтажу віконних блоків 11,12 поверхів;
    [​IMG]завершені роботи по склінню віконних блоків 3,4,5 поверхів;
    [​IMG]завершені роботи по кладці міжквартирних стін 11,16 поверхів.
    [​IMG]Під‘їзд 2:
    [​IMG]завершені роботи по в‘язці каркасу та монтажу монолітної плити перекриття 10-го поверху;
    [​IMG]ведуться роботи по монтажу вертикальних елементів 11-го поверху;
    [​IMG]завершені роботи по монтажу набірних вентиляційних каналів 7,8 поверхів.
    [​IMG]ведуться роботи по монтажу сходових маршів та площадок 7,8 поверхів;
    [​IMG] Підписуйтесь на новини соціальних мережах:
    [​IMG] www.instagram.com/profgroup_realty
    [​IMG] t.me/profgroup
    [​IMG] youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    З повагою, команда #ProfGroup #ПрофГруп #profgrouprealty
    #недвижимость #строительство #Вышгород #Киевскаяобласть #рассрочка #Киевскоеморе #profgroup_realty #БорисоГлебский #Киев #СтартЛайф #4карата #жксмарагдовемісто #Французскийквартал #КвартирыотЗастройщика #новостройкивышгорода бгш1.jpg бгш2.jpg бгш3.jpg бгш4.jpg бгш5.jpg бгш9.jpg

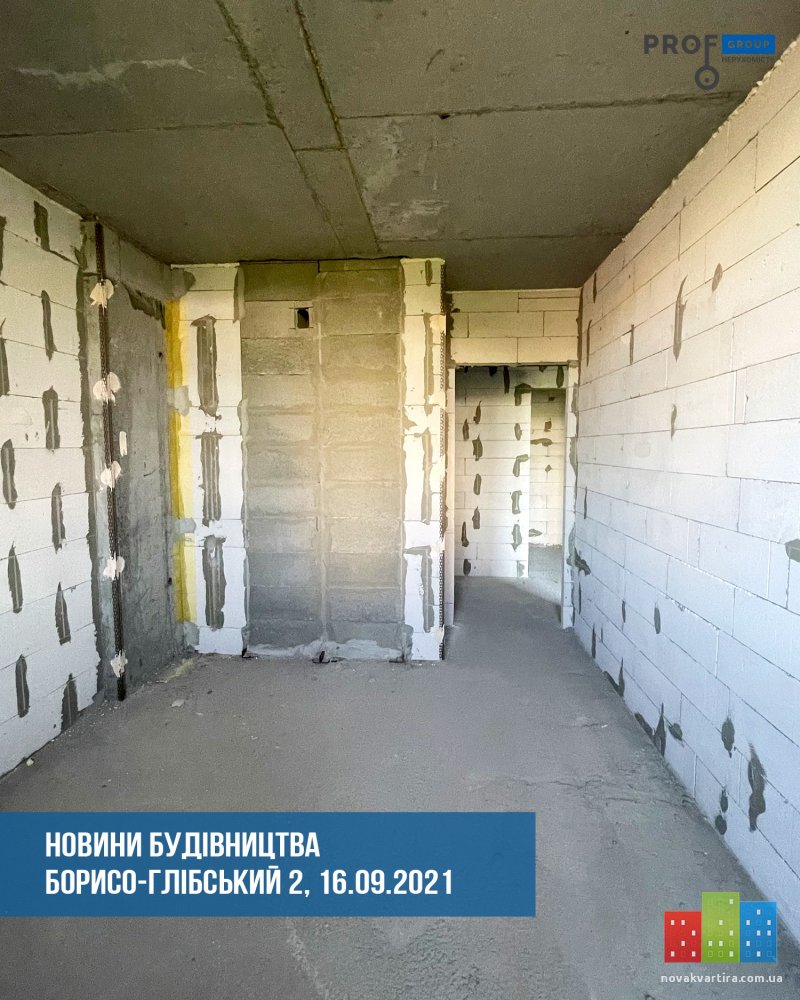

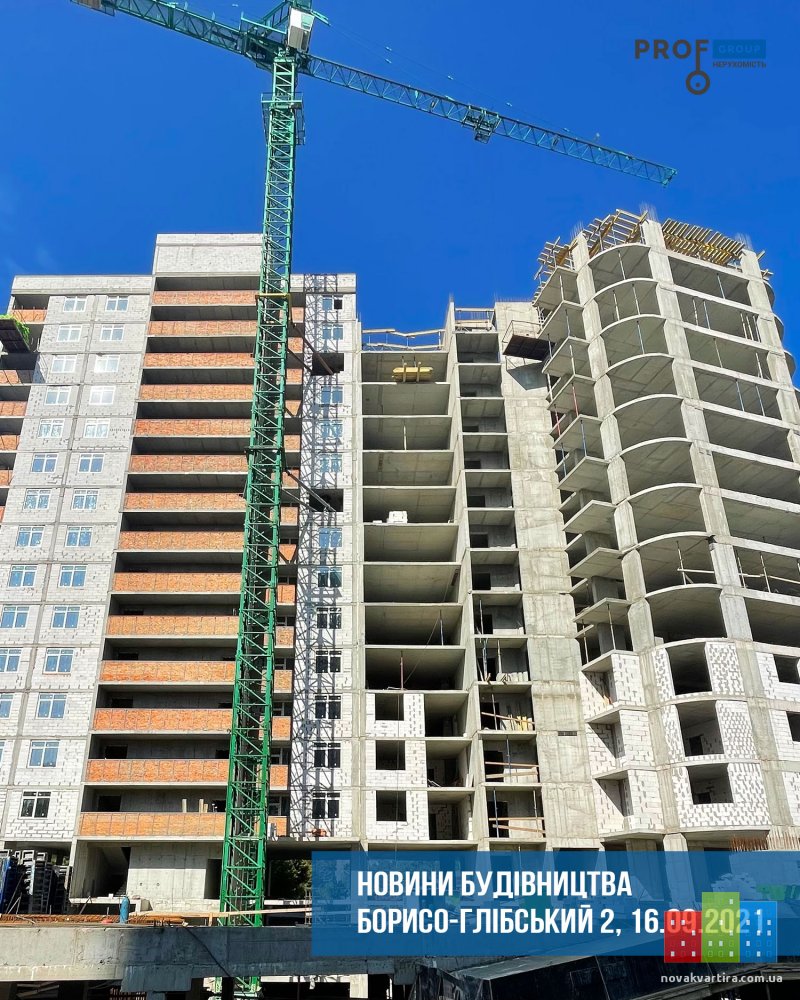

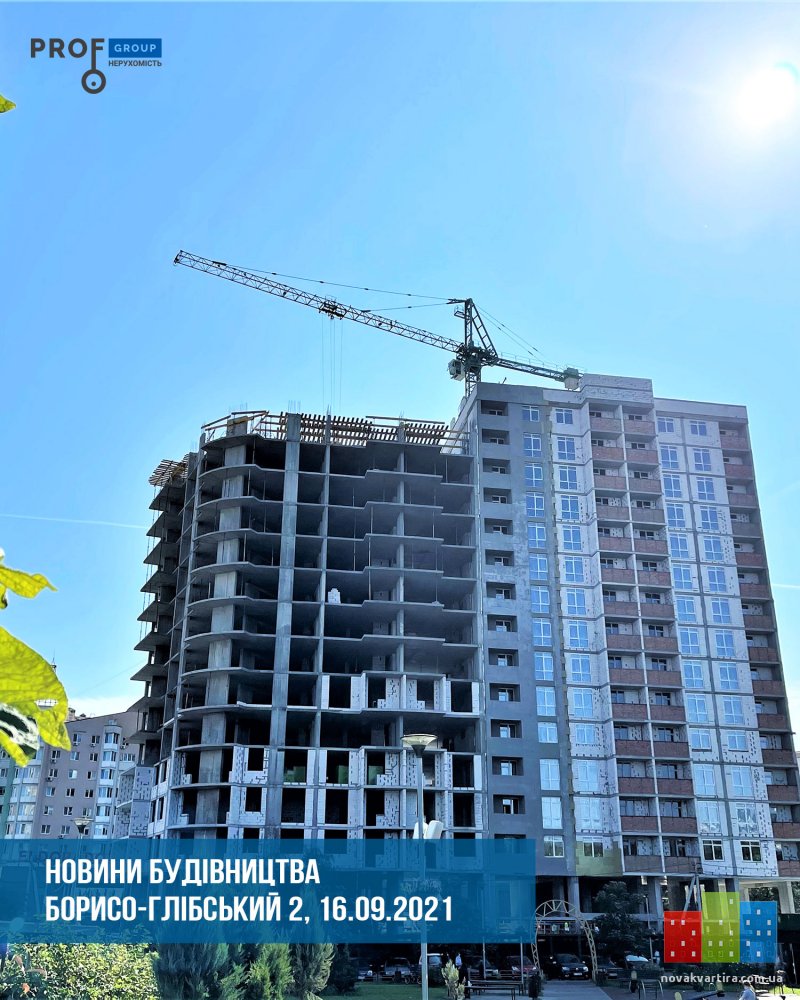

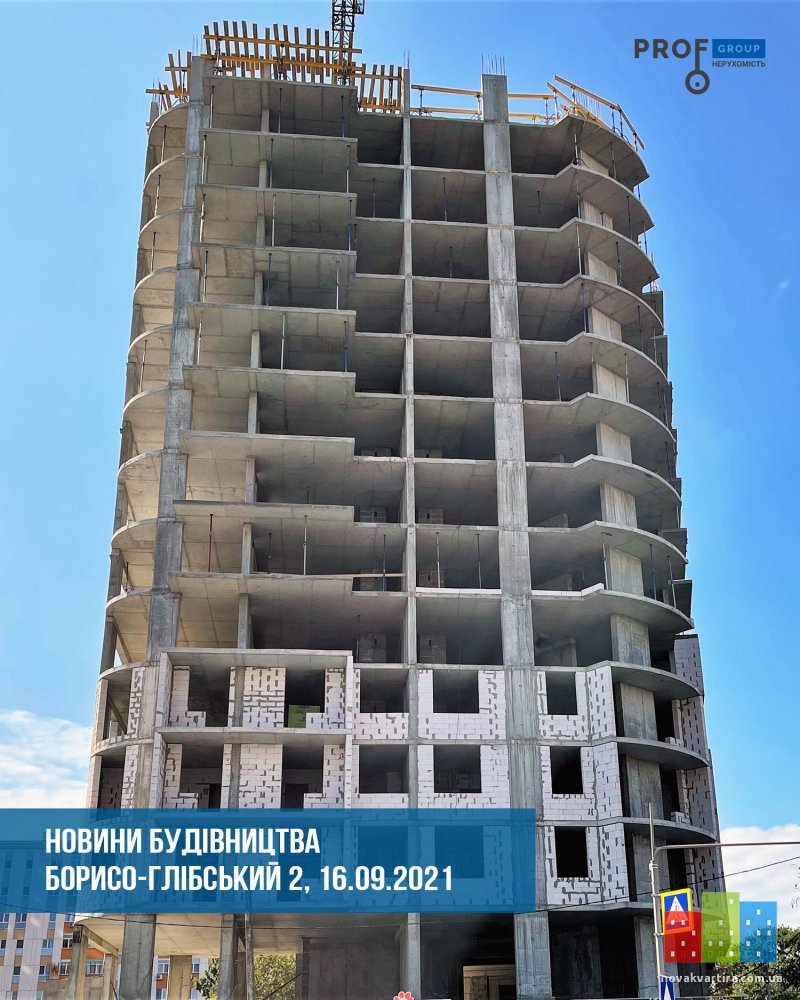

  1. Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 16.09.2021р.

    Під’їзд 1:

    - завершені роботи по кладці стін з газоблоку;

    - завершені роботи по цегляній кладці балконів;

    - ведуться роботи з штукатурки стін 3-гоповерху;

    - ведуться фасадні роботи по поклейці та армуванню вати;

    - ведуться роботи по в’язці каркасу та монтажу плити пандуса (заїзду на паркінг до вхідних груп).

    Під‘їзд 2:

    - ведуться роботи по в‘язці каркасу та монтажу монолітної плити перекриття 15-го поверху;

    - завершені роботи по монтажу вертикальних елементів 15-го поверху;

    - ведуться роботи по монтажу набірних вентиляційних каналів 12-го поверху;

    - ведуться роботи по монтажу сходових маршів та площадок 10,11 поверхів;

    - ведуться роботи по кладці зовнішніх стін з газоблоку 5,7-го поверхів;

    - ведуться роботи по в’язці каркасу та монтажу плити пандуса (заїзду на павркінг до вхідних груп).

    З повагою, команда Профгруп
    IMG_3606-(2).jpg IMG_3609-(2).jpg IMG_3616-(2) (2).jpg IMG_3617-(2).jpg IMG_3621-(2) (2).jpg IMG_3632-(2).jpg IMG_3649-(2).jpg

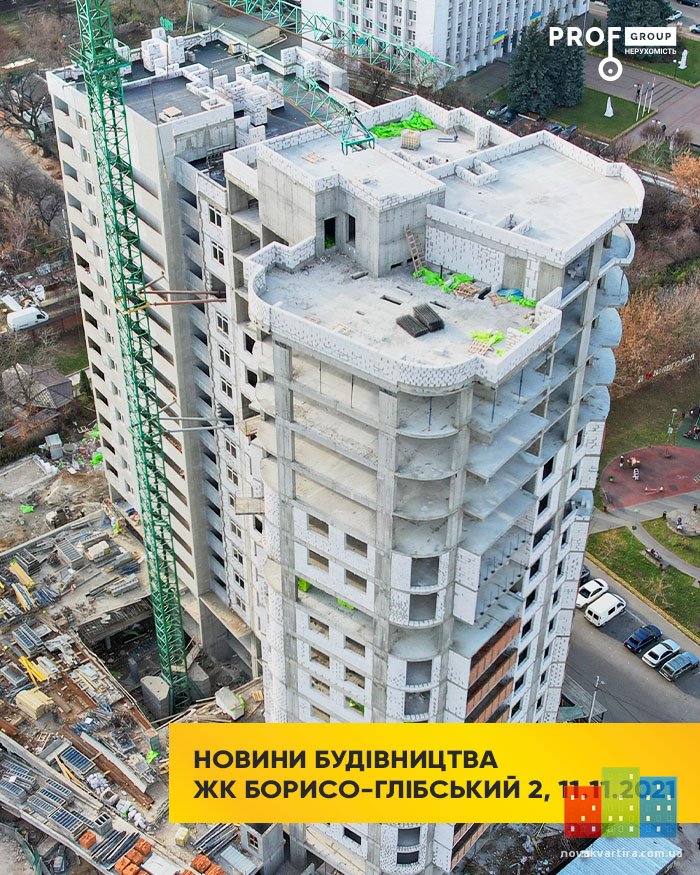

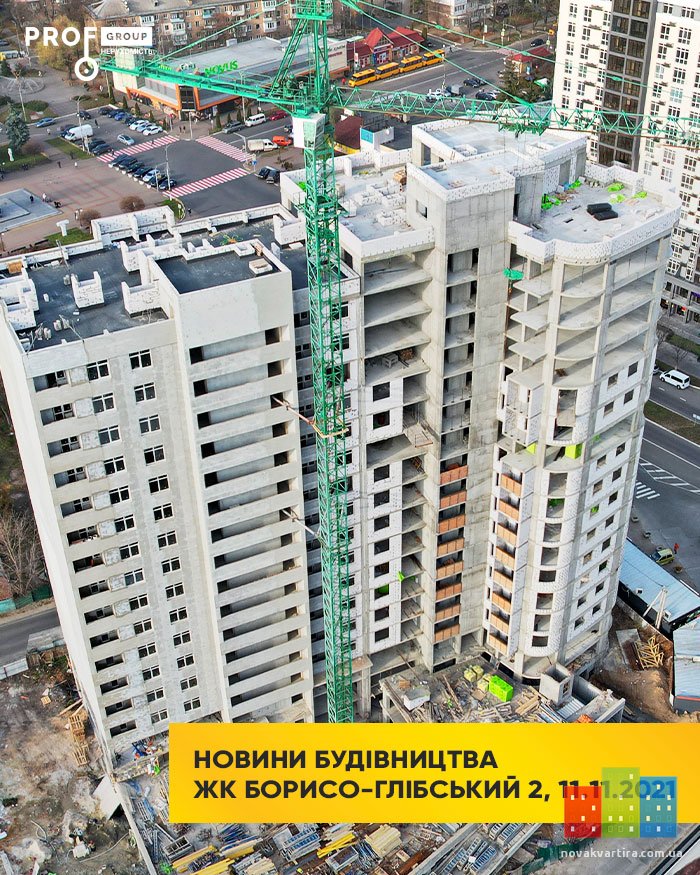

  2. Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 11.11.2021р.

    Під’їзд 1:

    ☑️ завершені роботи з влаштування штукатурки стін 3-10 та 13-16 поверхів;

    ☑️ ведуться роботи з влаштування штукатурки стін 11 та 12 поверхів;

    ☑️ закінчені фасадні роботи по поклейці та армуванню вати;

    ☑️ ведуться роботи по монтажу сантехніки та каналізації;

    Під‘їзд 2:

    ☑️ закінчені роботи по в‘язці каркасу та монтажу монолітної плити перекриття машинного відділення;

    ☑️ ведуться роботи по монтажу набірних вентиляційних каналів 16-го поверху;

    ☑️ закінчені роботи по монтажу сходових маршів та площадок;

    ☑️ ведуться роботи по кладці зовнішніх стін з газоблоку 11 повер;

    ☑️ ведуться роботи по кладці балконів з цегли 12,13 поверхів;

    ☑️ закінчені роботи по монтажу стояків лівневої каналізації з покрівлі.

    З повагою, команда #профгруп


    0810.jpg 0811.jpg 0812.jpg 0810.jpg 0811.jpg 0812.jpg

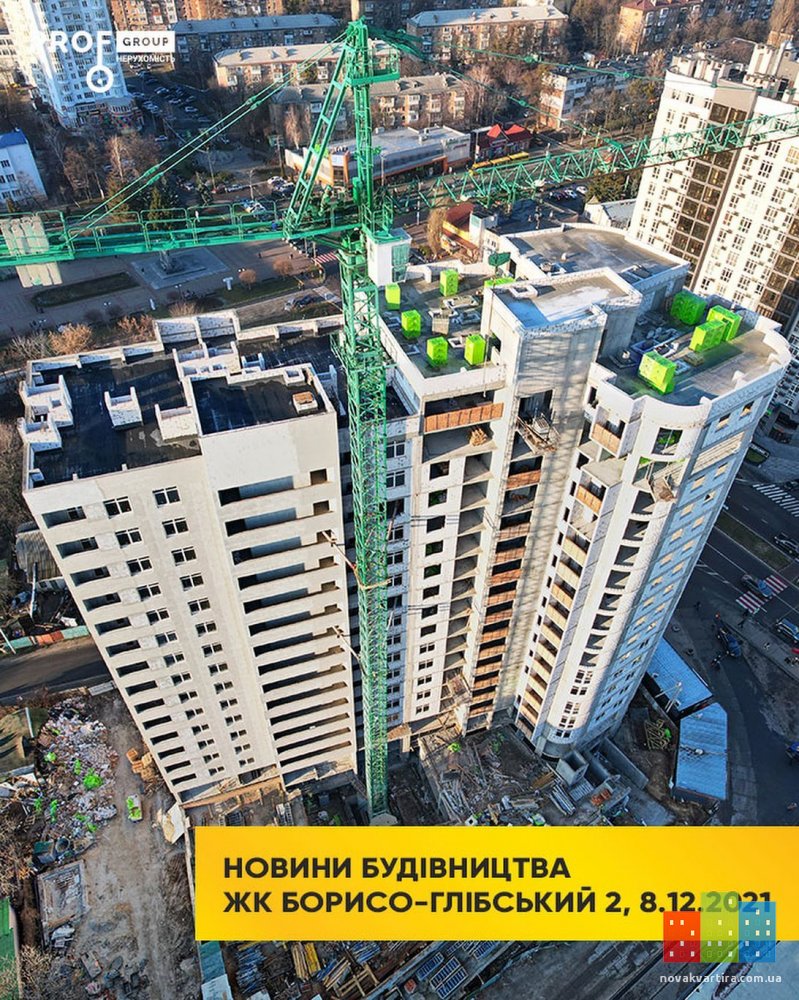

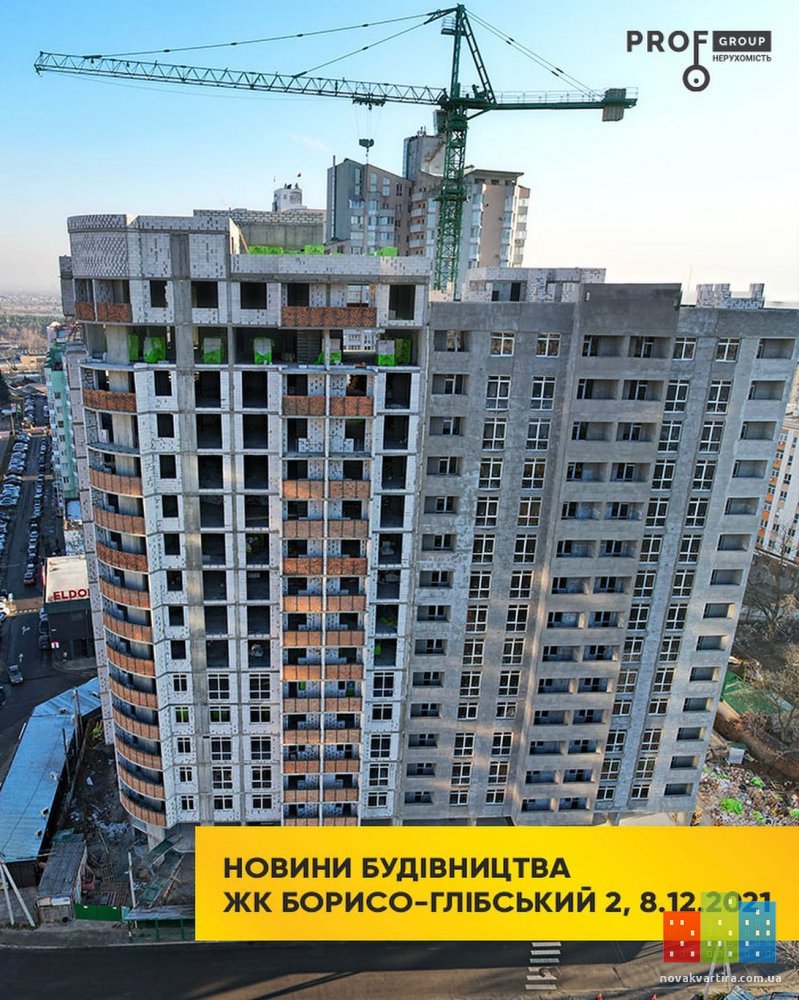

  3. Новини будівництва «Борисо-Глібський 2» вул. Шкільна,42 станом на 08.12.2021р.

    Під’їзд 1:

    ☑️ ведуться підготовчі роботи по монтажу електрики;

    ☑️ завершаються роботи по монтажу системи водопостачання та опалення поквартирно;

    Під‘їзд 2:

    ☑️ завершені роботи по утепленню даху;

    ☑️ ведуться роботи по монтажу набірних вентиляційних каналів 17-го поверху та даху;

    ☑️ завершуються роботи по кладці зовнішніх стін з газоблоку 15-го поверху;

    ☑️ ведуться роботи по кладці балконів з цегли;

    ☑️ ведуться роботи по кладці міжквартирних стін з газоблоку 8 поверху;

    ☑️ ведуться роботи по кладці міжкімнатних стін газоблоку 5-го поверху;

    ☑️ ведуться роботи по монтажу віконних конструкцій 9, 10 поверхів (встановлені на 3-8 поверхах);

    ☑️ ведуться роботи помонтажу склопакетів 5-го поверху (3-4 встановлено).

    З повагою, команда Профгруп


    265418908_3176693652565319_2562605995644668446_n.jpg 265559126_3176693645898653_807570859131115070_n.jpg 265561874_3176693649231986_3952207844532581890_n.jpg 265577835_3176693642565320_2064268331715887154_n.jpg

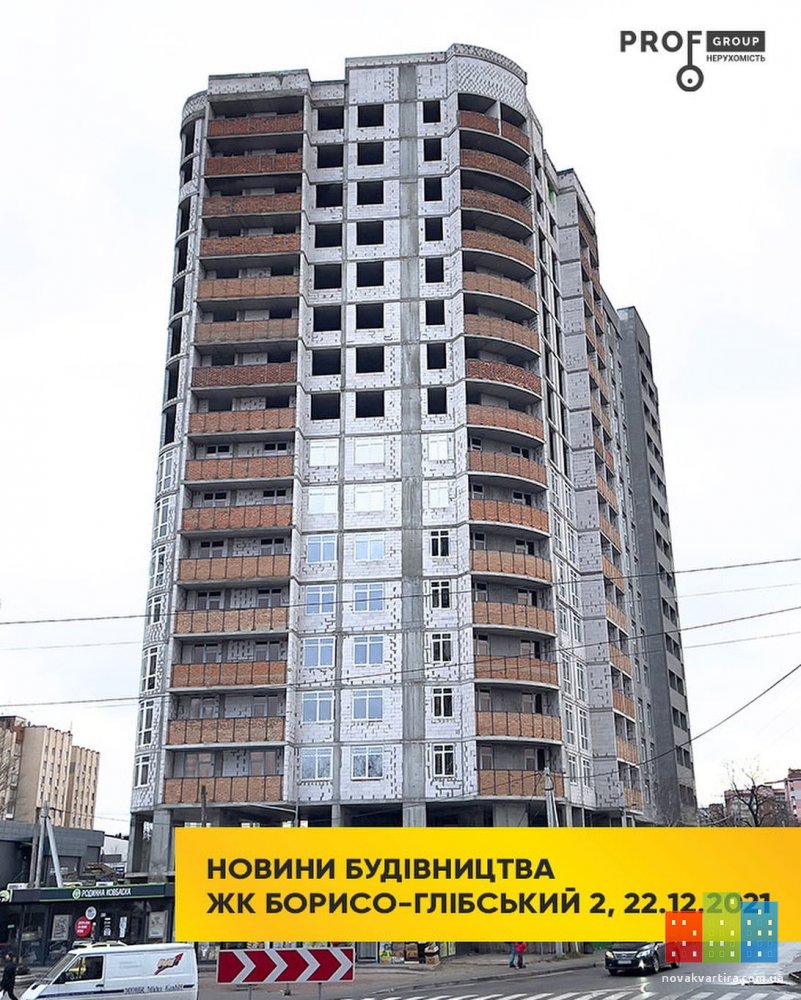

  4. Новини будівництва «Борисо-Глібський 2» вул. Шкільна, 42 станом на 22.12.2021р.
    [​IMG] Під’їзд 1:
    [​IMG] виготовлено та змонтовано накривки на комени вентиляційних каналів;
    [​IMG] тривають роботи по монтажу по поверхових гребінок опалення та встановлені лічільники холодної води;
    [​IMG] ведуться підготовчі роботи по монтажу електрики;
    [​IMG] завершені роботи по монтажу системи водопостачання та опалення поквартирно;
    [​IMG] Під‘їзд 2:
    [​IMG] завершені роботи по монтажу набірних вентиляційних каналів на даху;
    [​IMG] завершені роботи по кладці зовнішніх стін з газоблоку;
    [​IMG] завершені роботи по кладці балконів з цегли;
    [​IMG] ведуться роботи по кладці міжквартирних стін з газоблоку 6, 11, 14 поверхів;
    [​IMG] завершені роботи по кладці міжкімнатних стін з газоблоку 5, 7, 12 поверхів;
    [​IMG] ведуться роботи по монтажу віконних конструкцій 10, 11 поверхів (встановлені на 3-9 поверхах);
    [​IMG] завершені роботи по монтажу склопакетів 9-го поверху (3-8 встановлено).
    [​IMG] ведуться роботи по кладці міжкімнатних стін газоблоку 6-го поверху;
    [​IMG] закінчені роботи по влаштуванню монолітного парапету даху.
    269750384_3187087048192646_5060146991012390202_n.jpg 269752041_3187087044859313_156509798191912119_n.jpg 269767487_3187087051525979_1342554910292049224_n.jpg 269815819_3187087054859312_7108242934919633406_n.jpg

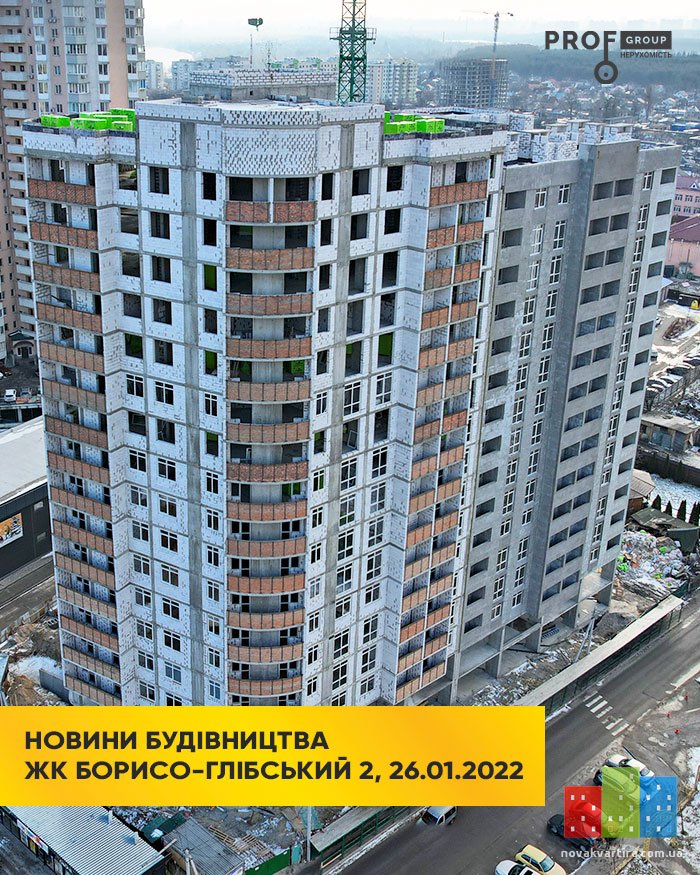

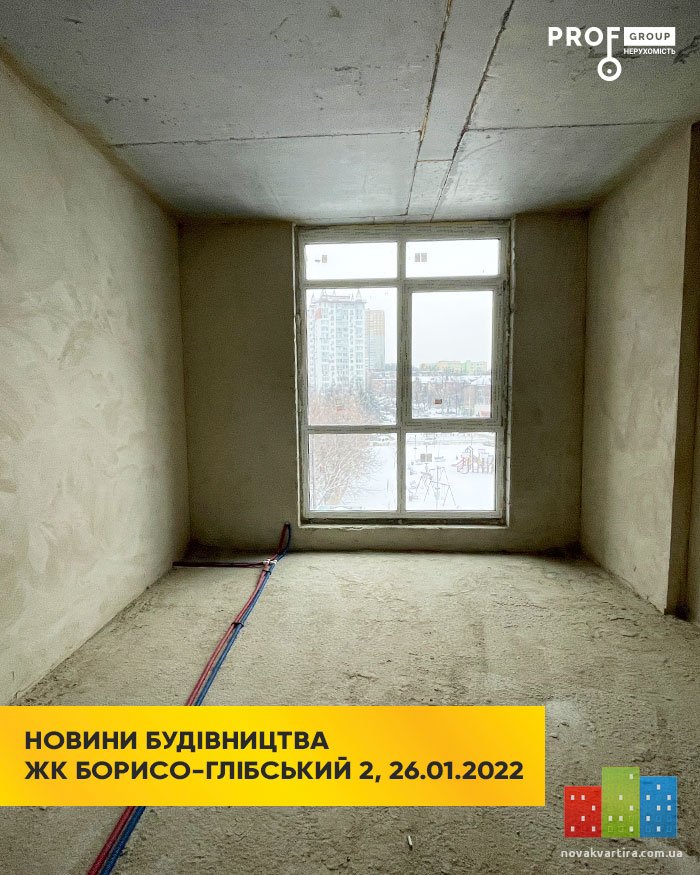

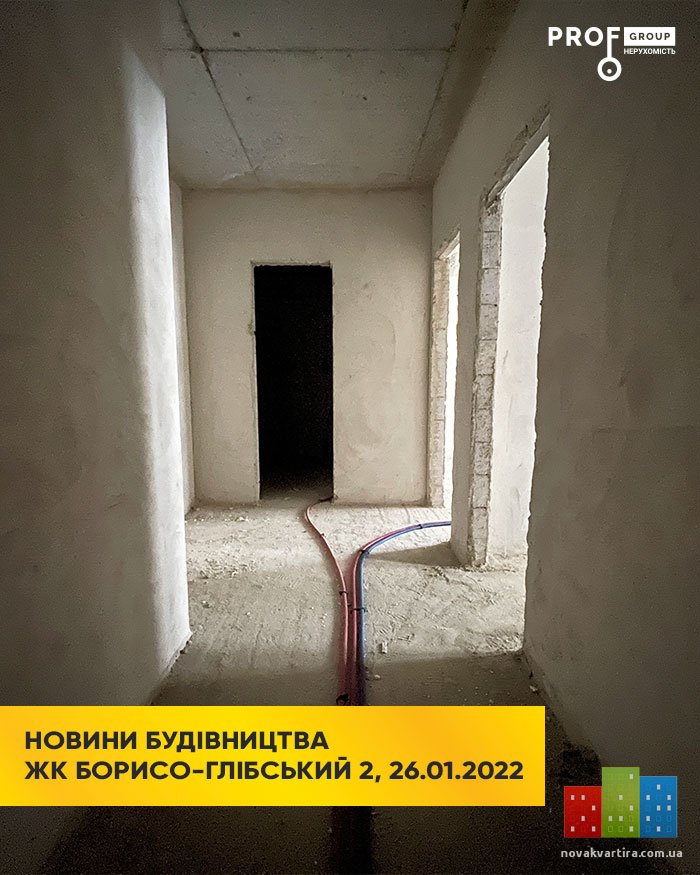

  5. Новини будівництва «Борисо-Глібський 2» вул. Шкільна, 42 станом на 26.01.2022р.
    Під’їзд 1:
    ☑️ тривають роботи по монтажу по поверхових гребінок опалення та встановлені лічільники холодної води;
    ☑️ ведуться підготовчі роботи по монтажу електрики;
    Під‘їзд 2:
    ☑️ ведуться роботи по кладці міжквартирних стін з газоблоку 11, 13 поверхи;
    ☑️ завершені роботи по кладці міжквартирних стін з газоблоку 3,4,5,6,7,8,9,10,12,14,15- поверхи;
    ☑️ ведуться роботи по кладці міжкімнатних стін з газоблоку 6, 9, 10 поверхів;
    ☑️ завершені роботи по кладці міжкімнатних стін з газоблоку 3,4,5,7,8,12,14- поверхи;
    ☑️ ведуться роботи по монтажу віконних конструкцій 13, 16 поверхів (встановлені на 3-12 поверхах);
    ☑️ завершені роботи по монтажу склопакетів 11,12-го поверху (3-10 встановлено).
    0945.jpg 0947.jpg 0951.jpg 7071.jpg 7082.jpg 7085.jpg 7087.jpg 7088.jpg 7094.jpg
