ЖК "Start Life", Вышгород, ул.Шолуденко,20

Тема в разделе "Вышгородский район", создана пользователем ЖК Start Life, 31 авг 2017.

  1. Жилой комплекс Start Life – это доступный и надежный уровень жизни, старт каждого человека, приобрести новую, оптимальную SMART - квартиру с функциональным использованием пространства.
    Комплекс расположен в новом активно - развивающемся и расстраивающемся микрорайоне г.Вышгород по ул. Шолуденко, 20, который состоит из 2 отдельно стоящих домов в каждом из которых 2 подъезда и насчитывает 344 квартиры разной площади от SMART- квартир до аналогичных классических однокомнатных и двухуровневых SMATR - квартир.

    Удобная транспортная развязка, по улице Богатырская (Оболонский район) которая позволяет за 15-20 минут, быстро и легко добраться к метро «Героев Днепра» - «Петровка», а так же есть выезд на площадь Тараса Шевченко автс. «Полісся».
    На закрытой и огражденной территории комплекса предусмотрено наземный паркинг для жильцов и гостей, благоустройство двора с детскими и спортивными площадками, озеленение двора и зон отдыха, в пешеходной доступности есть детские садики, школы, стадион, аптеки, магазины, остановки общественного транспортна, рядышком находится Вышгородская Набережная, парк «Межигорье» и горнолыжный комплекс «Вышгора». d1_800x541.jpg IMG_0572_800x539.jpg IMG_0571_800x539.jpg n1 (1)_800x541.jpg IMG_0544_800x200.jpg

    Последнее редактирование: 26 сен 2017
  2. Ход строительства ЖК "Start Life" на 26.09.2017г.:

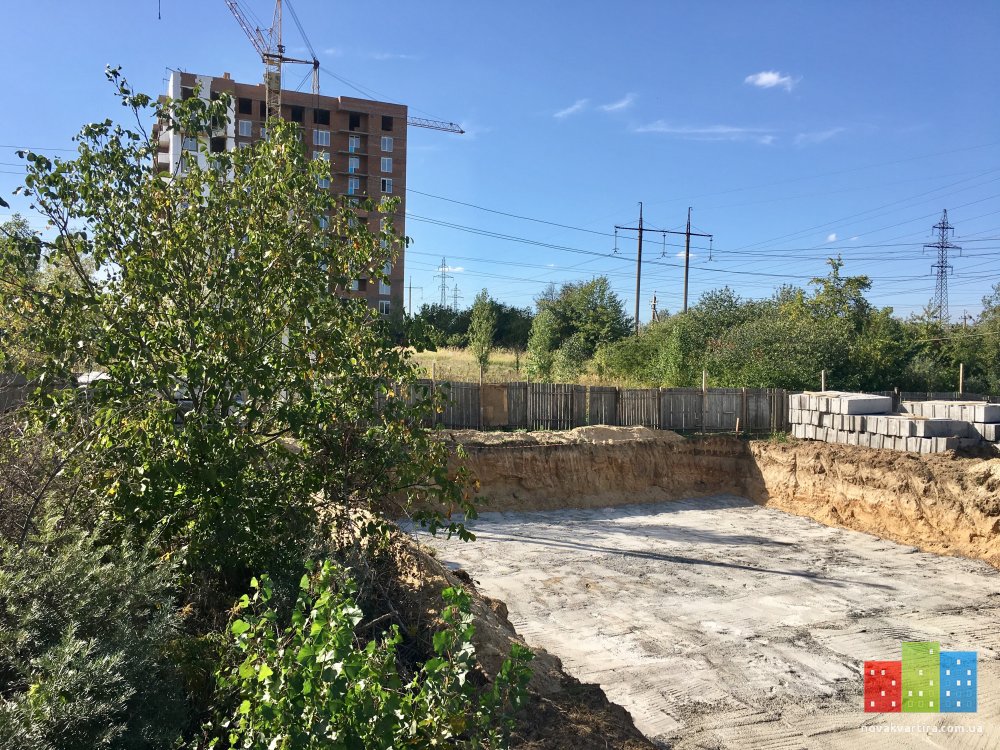

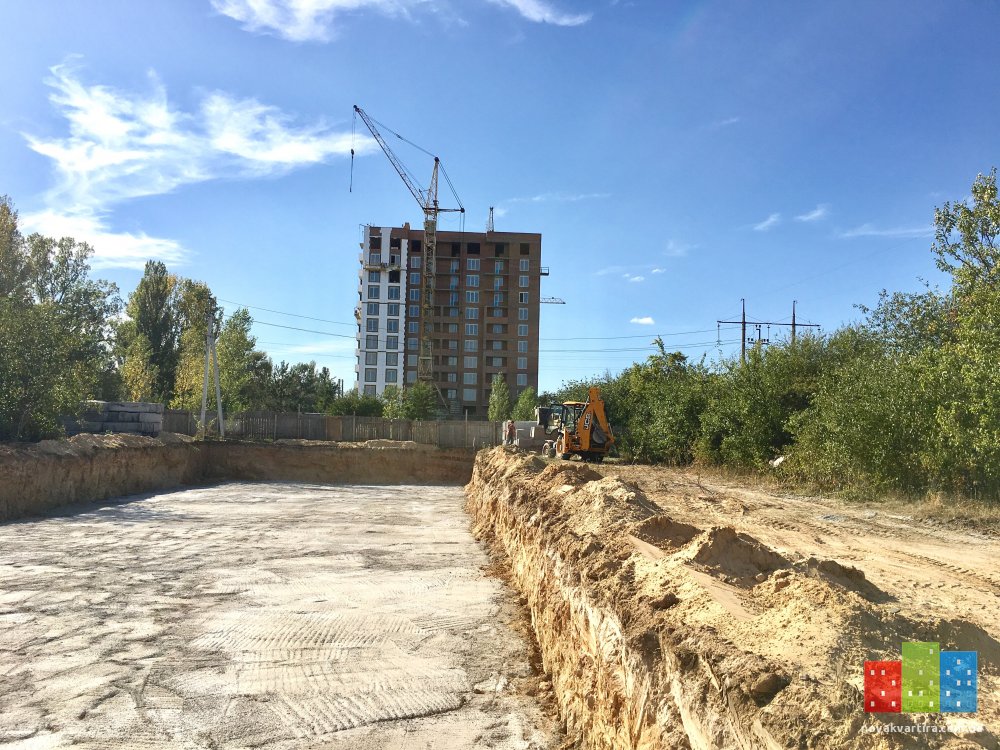

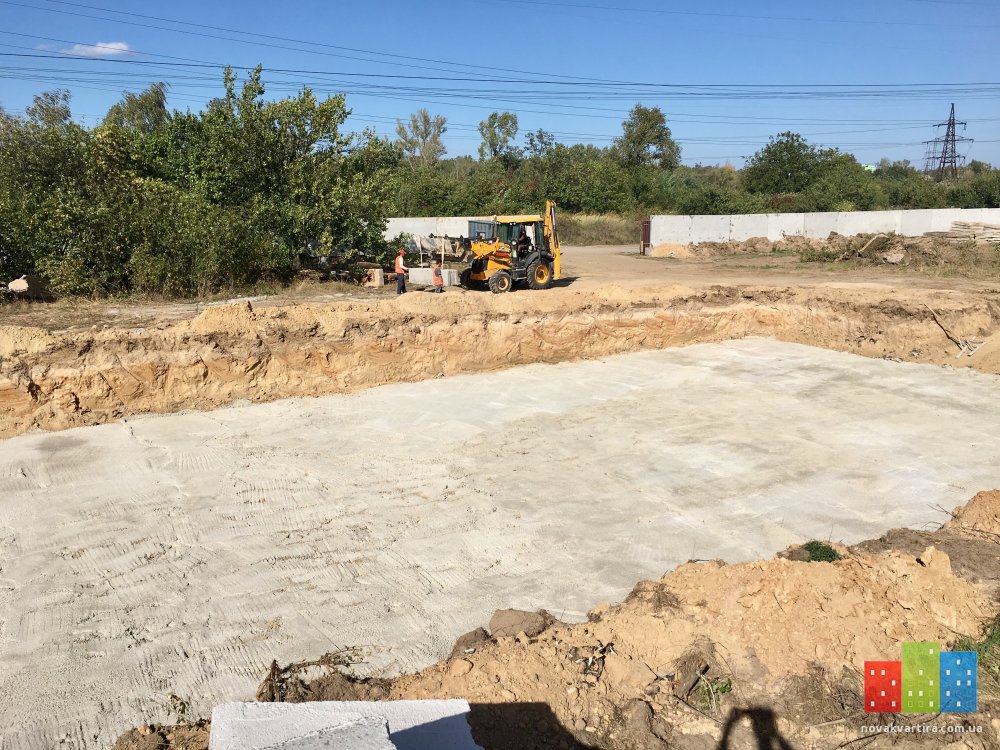

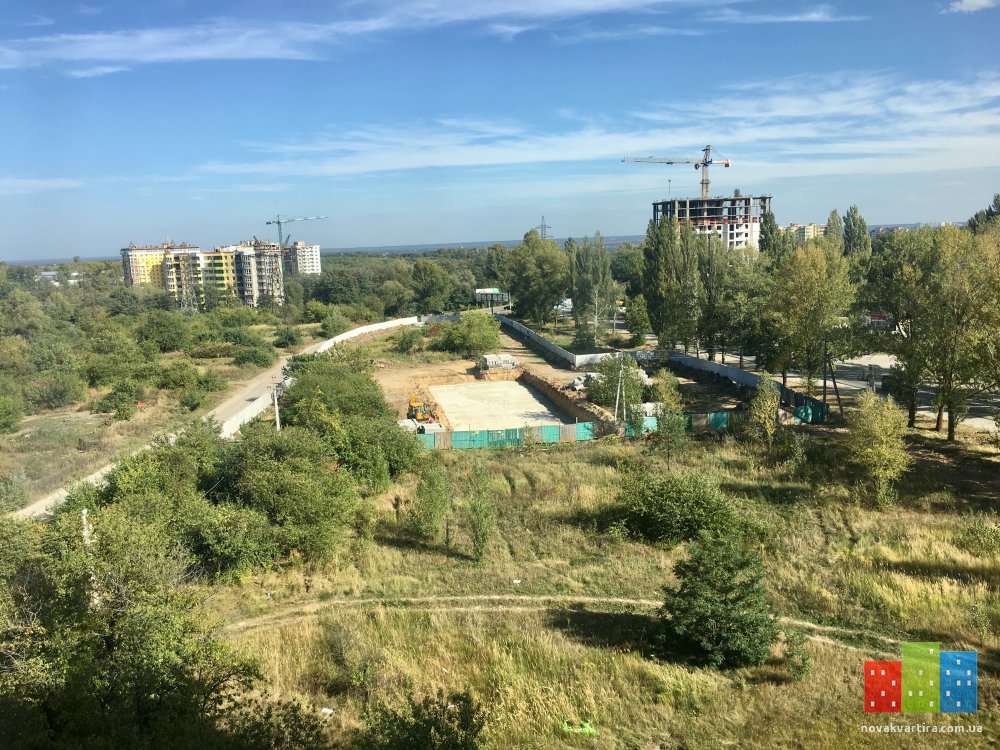

    Начаты строительные работы в новом жилом комплексе "Start Life" город Вышгород , ул.Шолуденка,20 - старт продаж запущен!!!

    - завершены работы под за литию (подготовительная плита).

    СДАЧА Ікв.2019г.

    1-этаж 10150 грн/м2

    2-9 этаж 10650 грн/м2

    10-11 этаж (двухуровневые квартиры ) 10650 грн/м2

    ТОП-ПРОДАЖ 1-комнатная квартира 34.45 м2 всего
    за 366 892 грн.

    Выгодные условия рассрочки:
    - минимальный взнос от 150.000 грн
    - без годовых %
    - рассрочка до конца строительства

    Выбираем планировку на сайте prb.kiev.ua

    Отдел продаж - (093)(066)(096)(073) 502-8-502


    Выбираем планировку на сайте prb.kiev.ua

    IMG_1256.jpg IMG_1257.jpg IMG_1259.jpg IMG_1260.jpg IMG_1261.jpg

    Последнее редактирование: 26 сен 2017

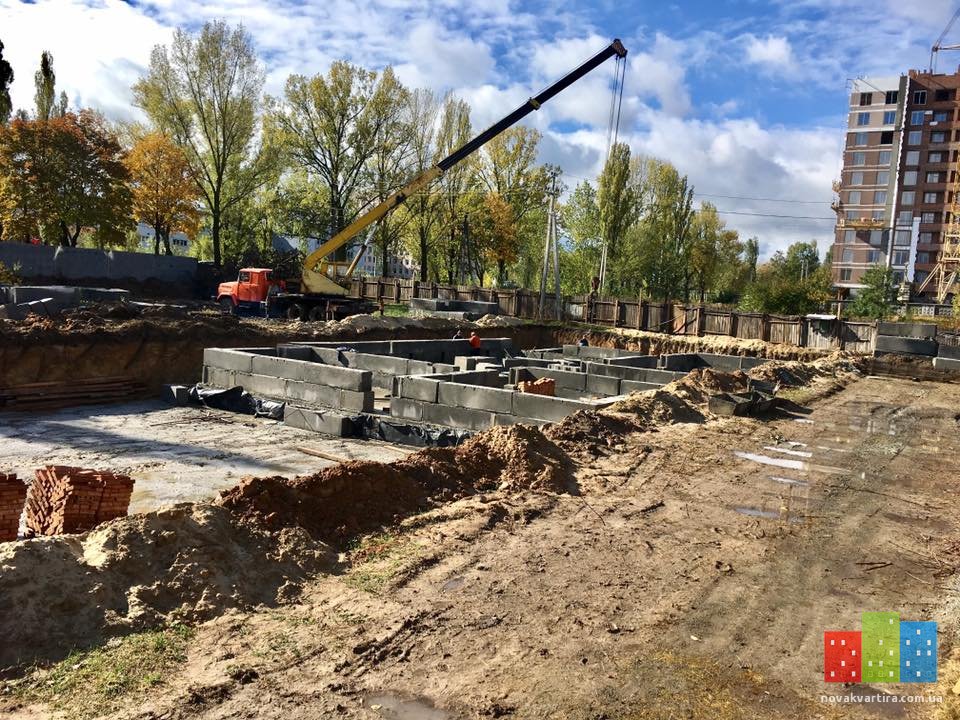

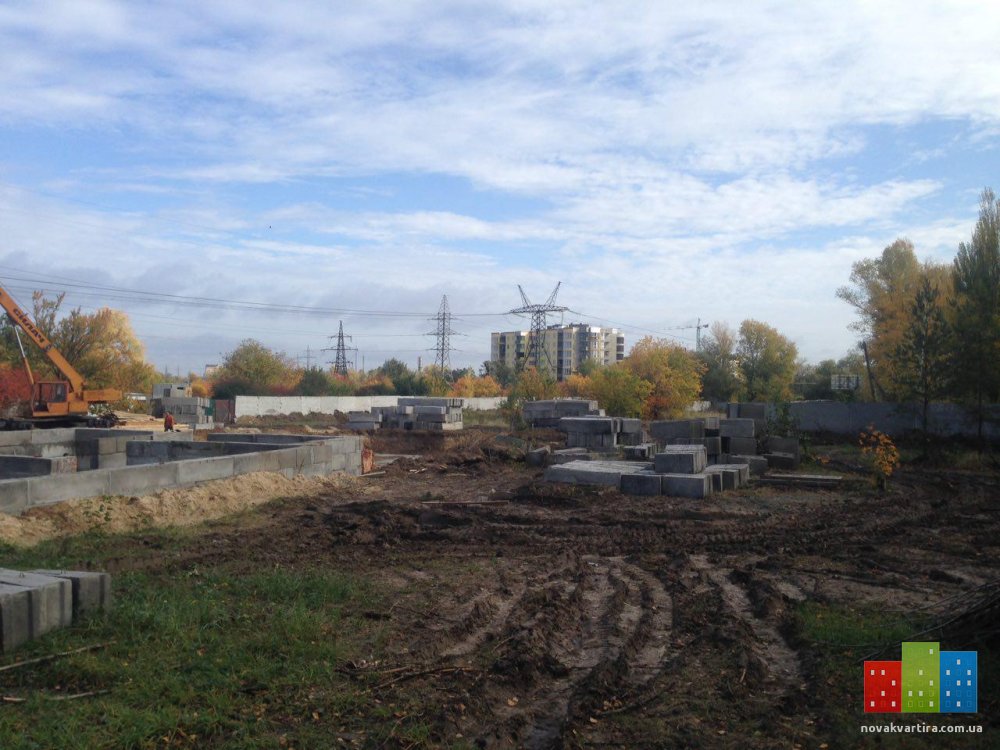

  3. Ход строительства ЖК Старт Лайф 02.10.2017

    Секция 2 (1 квартал 2019):

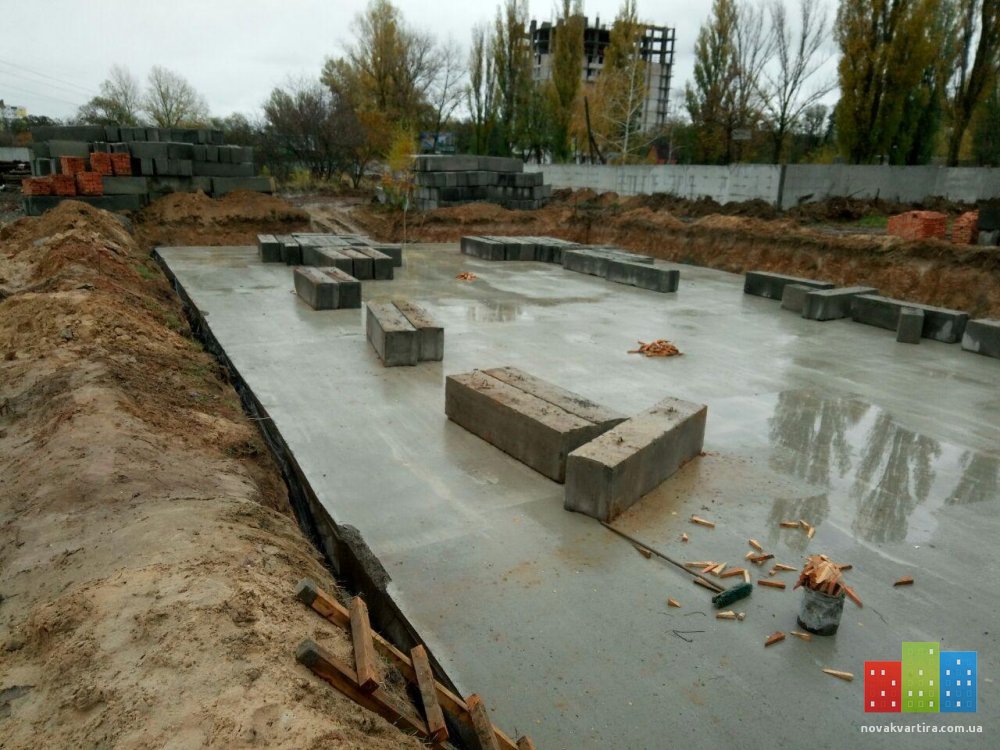

    - ведутся работы по устройству плиты фундамента;

    С уважением, Prof-Group!
    22089263_2016128788621817_7950643837649332670_n.jpg 22089528_2016128795288483_2741038139230809423_n.jpg 22089662_2016128791955150_3663379294550360474_n.jpg

  4. Ход строительства ЖК Старт Лайф 10.10.2017
    Секция 2 (1 квартал 2019):
    - продолжаются работы по монтажу плиты фундамента и установки блоков ФБС;
    С уважением, Prof-Group!


    Вложения:

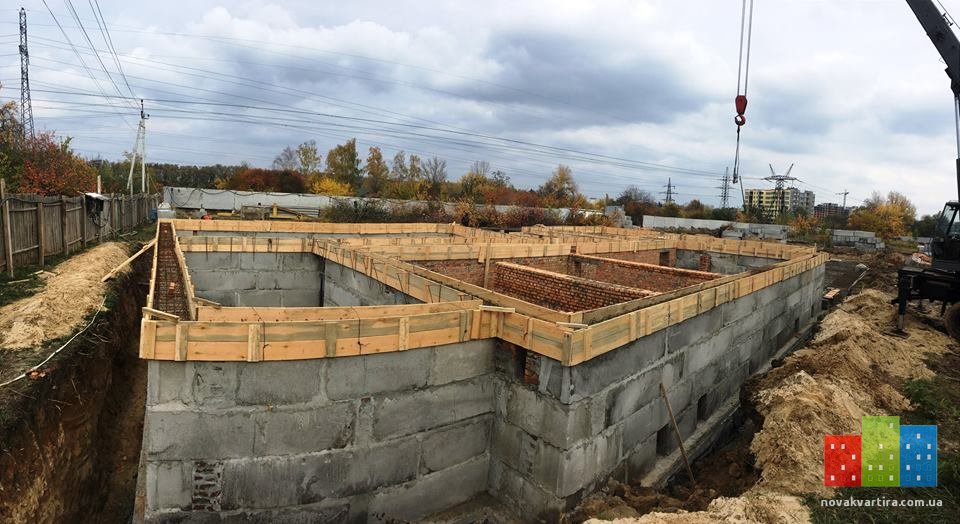

  5. Ход строительства ЖК Старт Лайф 16.10.2017
    Секция 2 (1 квартал 2019):
    - завершены работы по монтажу блоков ФБС;
    - ведутся работы по монтажу монолитного пояса перекрытия;
    С уважением, Prof-Group!


    Вложения:

  6. Ход строительства ЖК «Start Life» на 23.10.2017г

    Секция 2 (1 квартал 2019):
    Парадное №1

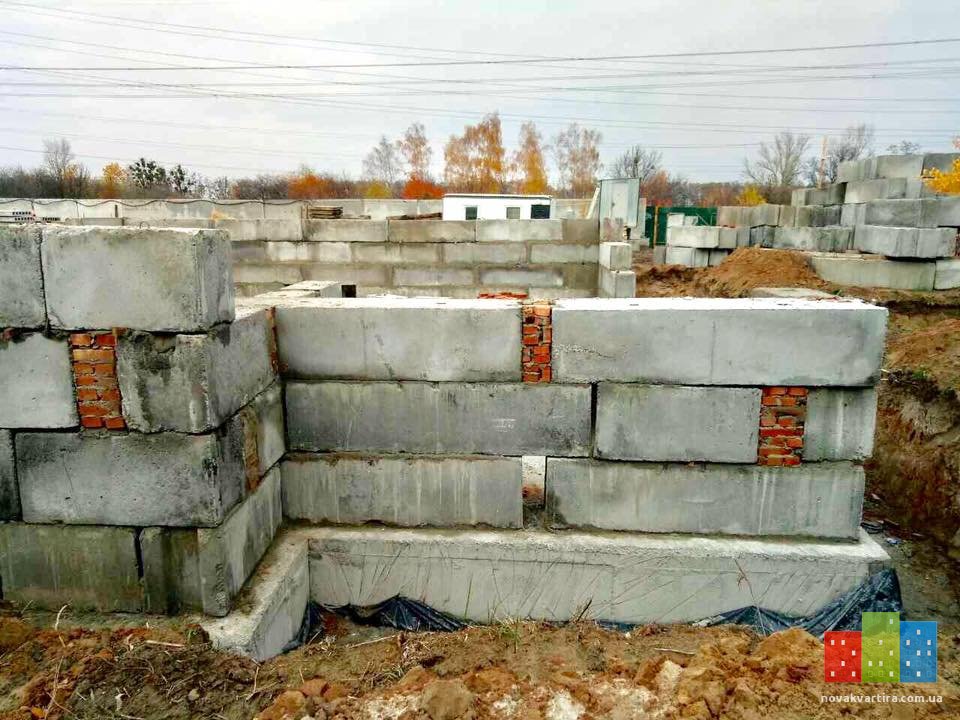

    - завершены работы по монтажу блоков ФБС;
    - ведутся работы по монтажу монолитного пояса перекрытия;
    Парадное №2
    - монтаж армированной развязки под залитие фундаментной плиты.


    Вложения:

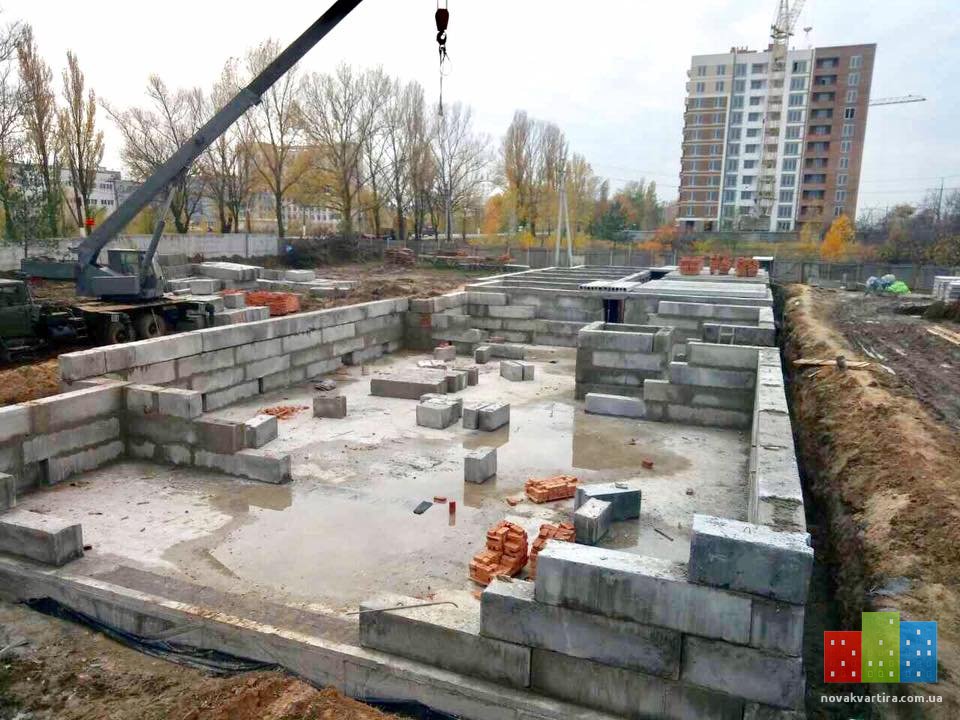

  7. Ход строительства ЖК «Start Life» на 30.10.2017г
    Секция 2 (1 квартал 2019):
    Парадное №2
    - завершены работы по монтажу блоков ФБС;
    - ведутся работы по монтажу монолитного пояса перекрытия;
    Парадное №1
    - завершены работы по залитию фундаментной плиты


    Вложения:

  8. Ход строительства ЖК «Start Life» на 06.11.2017г
    Секция 2 (1 квартал 2019):
    Парадное №2
    - ведутся работы по монтажу монолитного пояса перекрытия;
    Парадное №1

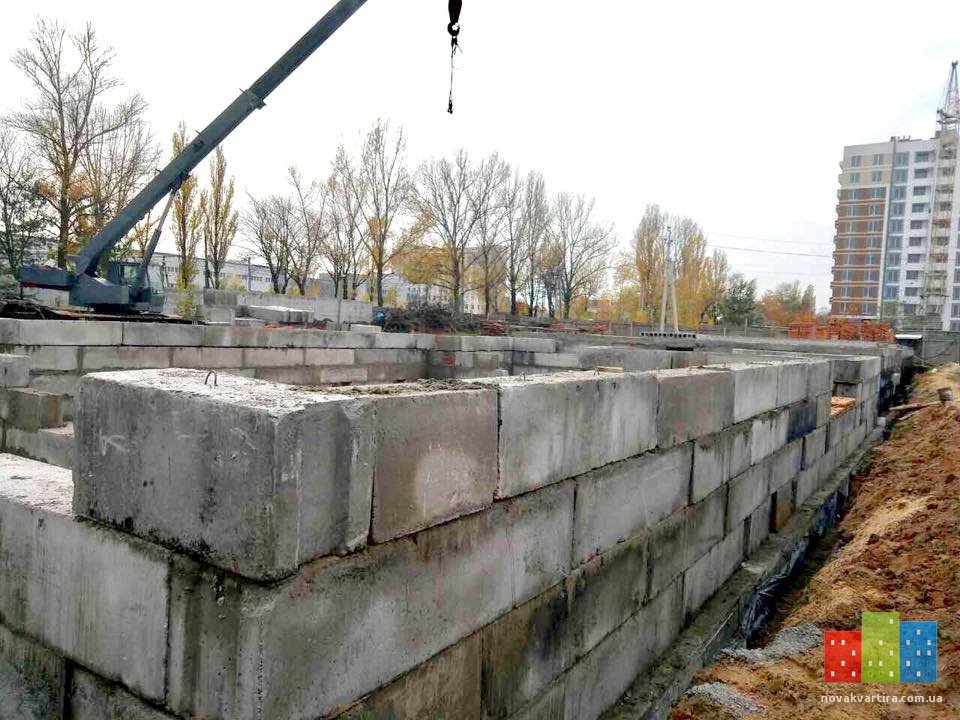

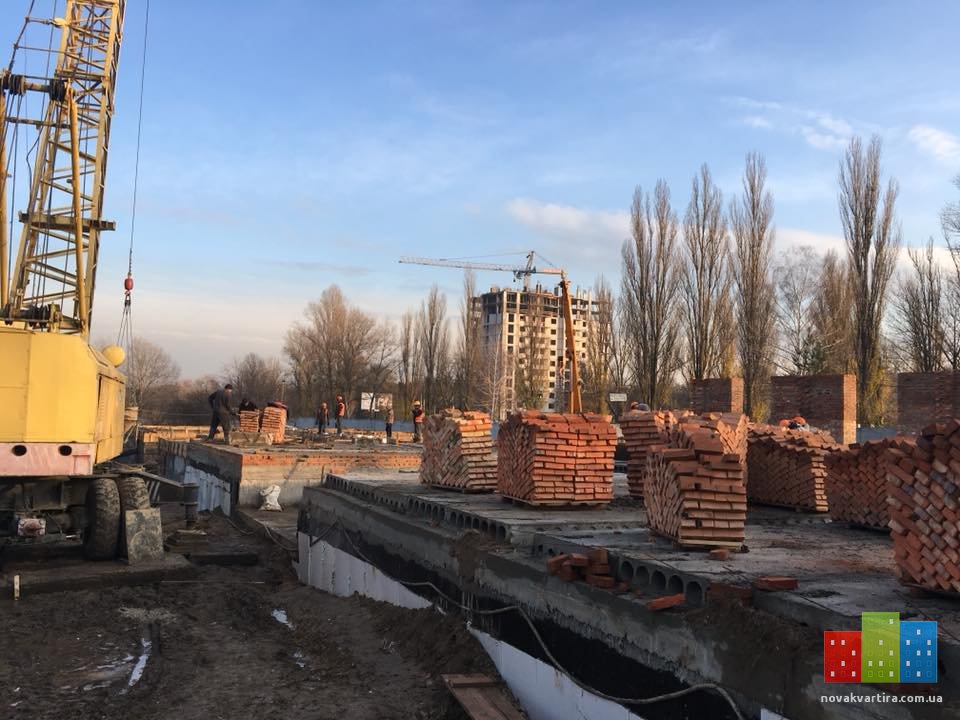

    - ведутся работы по монтажу блоков ФБС 23132078_2031492730418756_8124930573672044621_n.jpg 23167472_2031492823752080_2641188983899507216_n.jpg 23167523_2031492817085414_7453231040326115833_n.jpg 23167820_2031492733752089_4667547043283949124_n.jpg 23167944_2031492880418741_6099296812864355134_n.jpg 23231129_2031492663752096_2921654145490843968_n.jpg 23244080_2031492640418765_5600267292193155704_n.jpg 23244229_2031492670418762_4219684778197688459_n.jpg 23376305_2031492703752092_5814244507882905900_n.jpg 23319421_2031492643752098_1172889473728975092_n.jpg 23132078_2031492730418756_8124930573672044621_n.jpg 23167472_2031492823752080_2641188983899507216_n.jpg 23167523_2031492817085414_7453231040326115833_n.jpg 23167820_2031492733752089_4667547043283949124_n.jpg 23167944_2031492880418741_6099296812864355134_n.jpg 23231129_2031492663752096_2921654145490843968_n.jpg 23244080_2031492640418765_5600267292193155704_n.jpg 23244229_2031492670418762_4219684778197688459_n.jpg 23376305_2031492703752092_5814244507882905900_n.jpg 23319421_2031492643752098_1172889473728975092_n.jpg

  9. Ход строительства ЖК «Start Life» на 13.11.2017г
    Секция 2 (1 квартал 2019):
    Парадное №2
    - завершены работы по монтажу плиты перекрытия цокольного этажа.
    - начата кладка кирпича первого этажа
    Парадное №1
    - ведутся работы по монтажу монолитного пояса перекрытия.
    - ведутся работы по монтажу блоков ФБС


    Вложения:

  10. Ход строительства ЖК «Start Life» на 20.11.2017г
    Секция 2 (1 квартал 2019):
    Парадное №2
    - завершены работы по монтажу плиты перекрытия цокольного этажа.
    - продолжается кладка кирпича 1-го этажа
    Парадное №1
    - завершаются работы по монтажу монолитного пояса перекрытия.
    - подготовительные работы по монтажу плиты перекрытия цокольного этажа;
    - завершены работы по монтажу блоков ФБС


    Вложения:

  11. Ход строительства ЖК «Start Life» на 27.11.2017г
    Секция 2 (1 квартал 2019):
    Парадное №2
    - ведутся работы по монтажу армопояса 1-го этажа.
    - продолжается кладка кирпича 1-го этажа
    Парадное №1
    - завершены работы по монтажу монолитного пояса перекрытия.

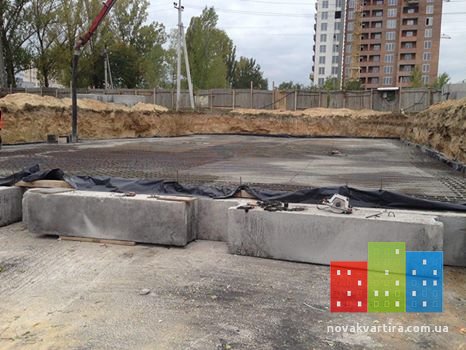

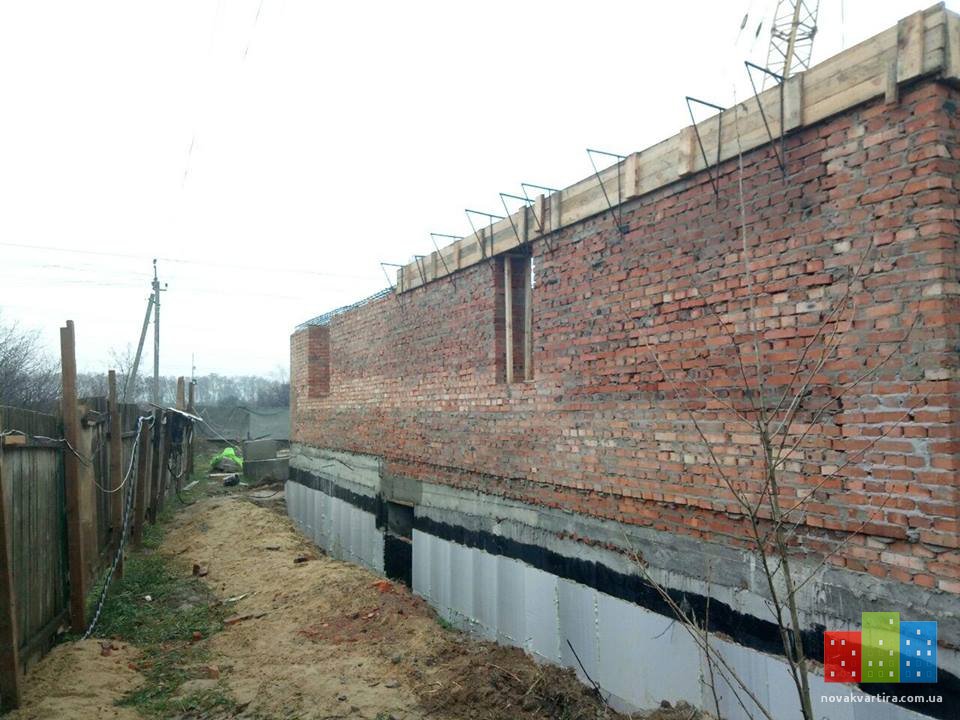

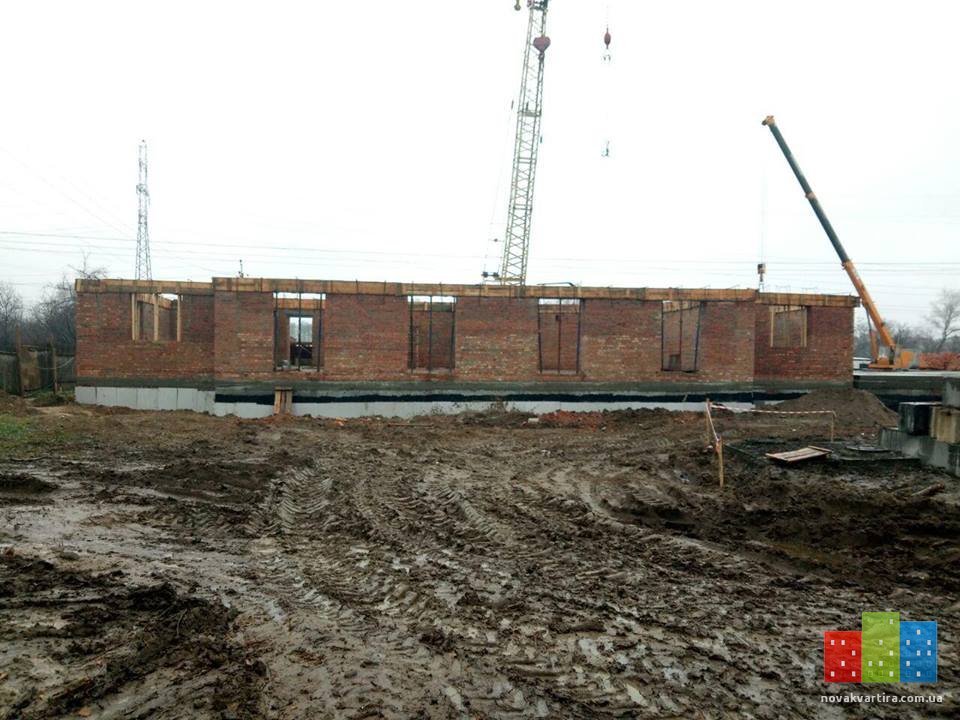

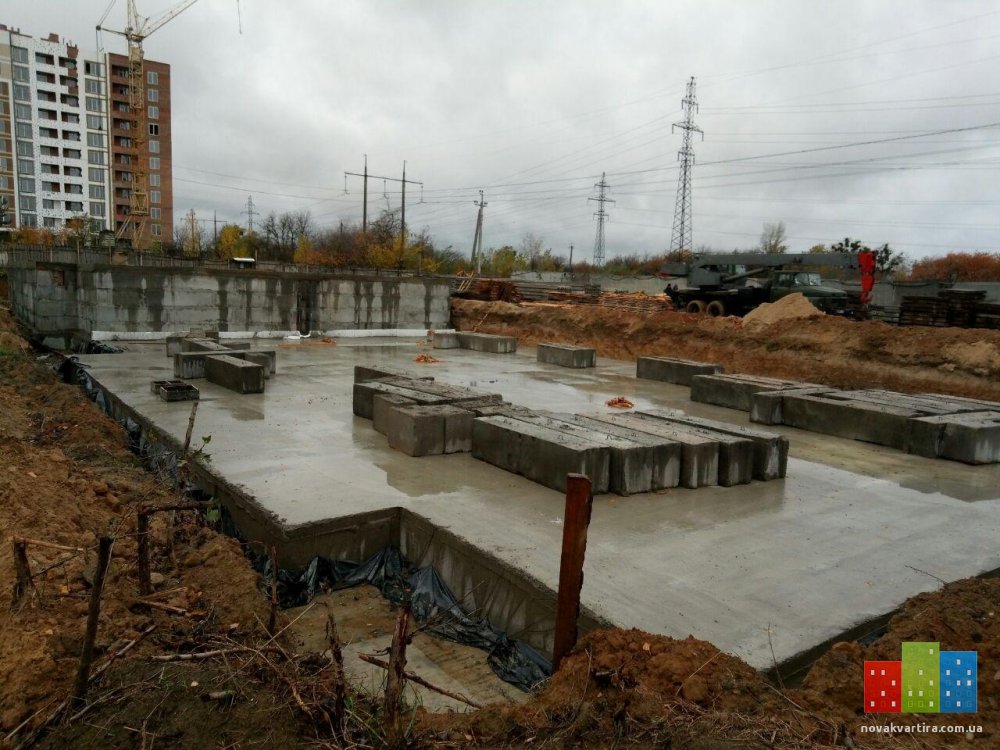

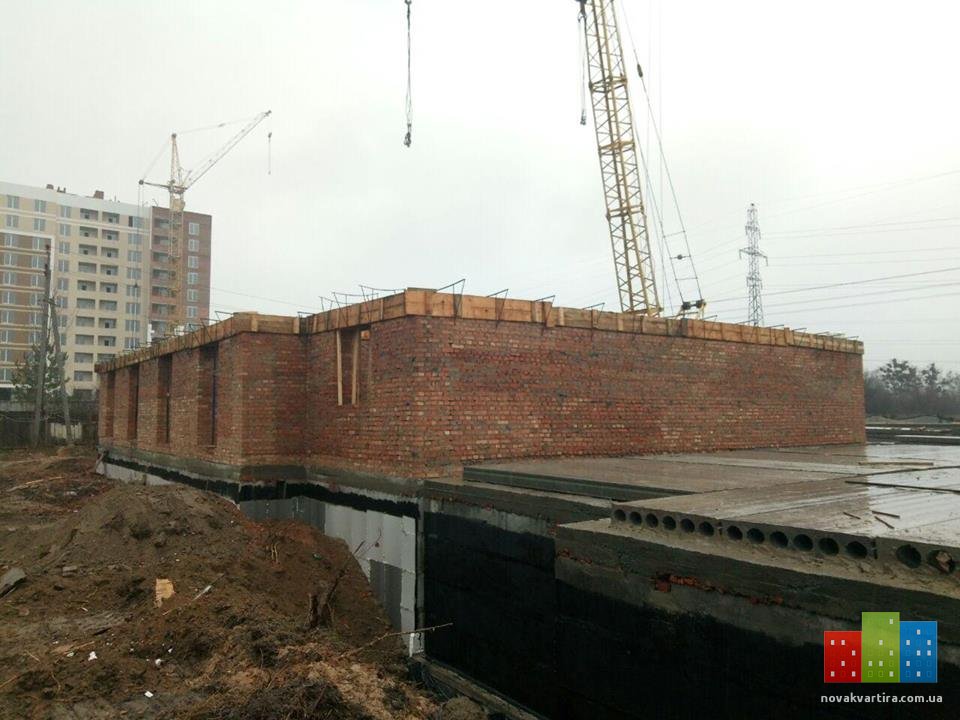

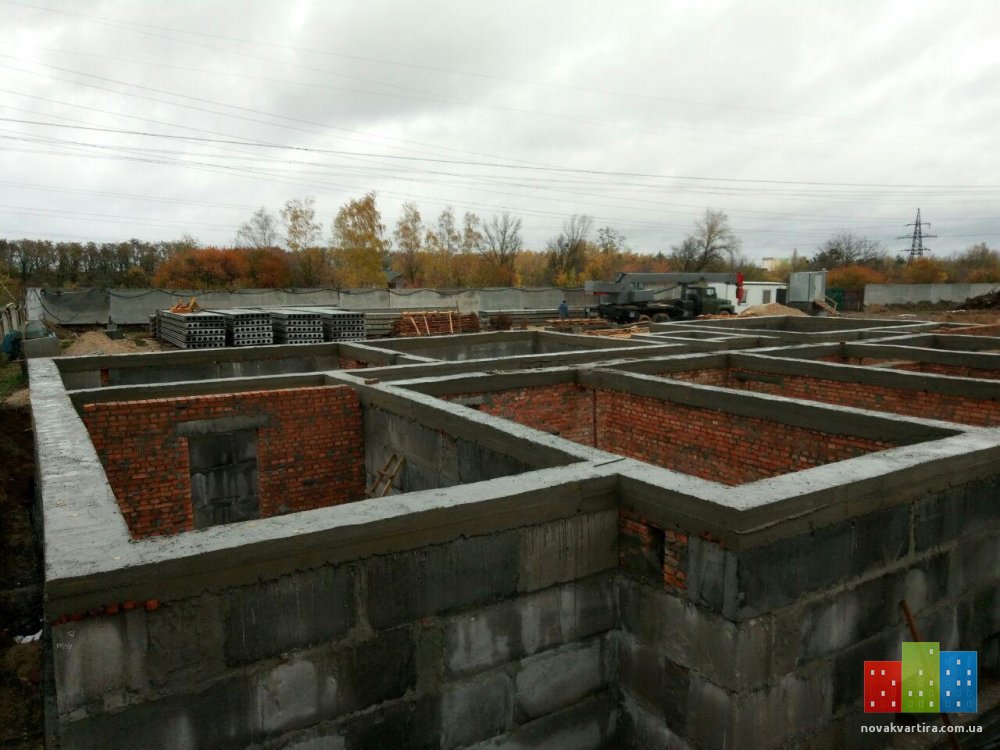

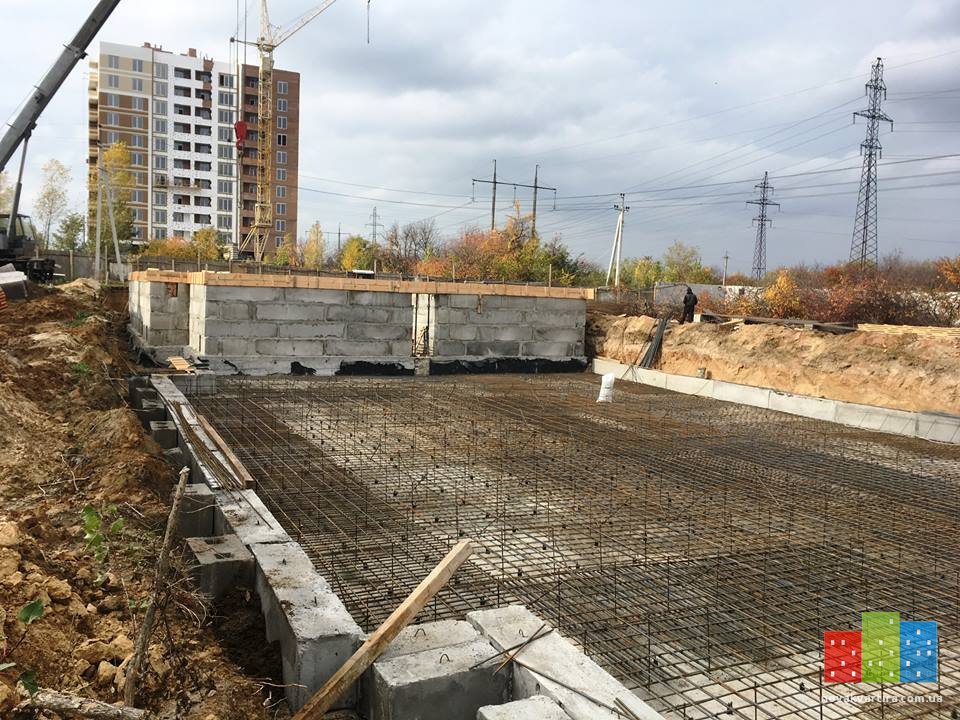

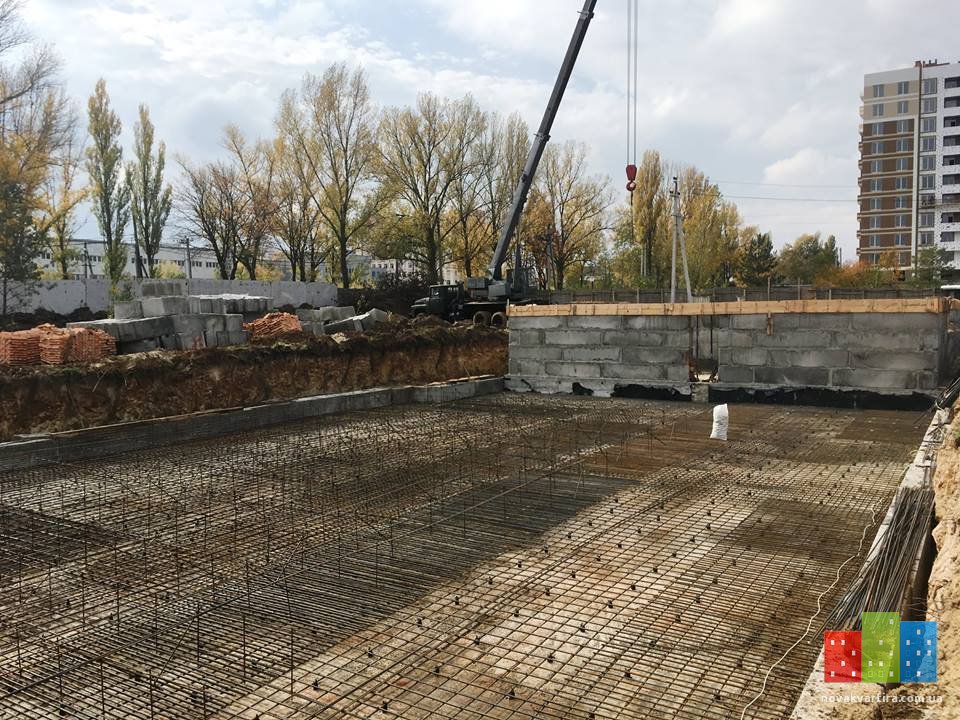

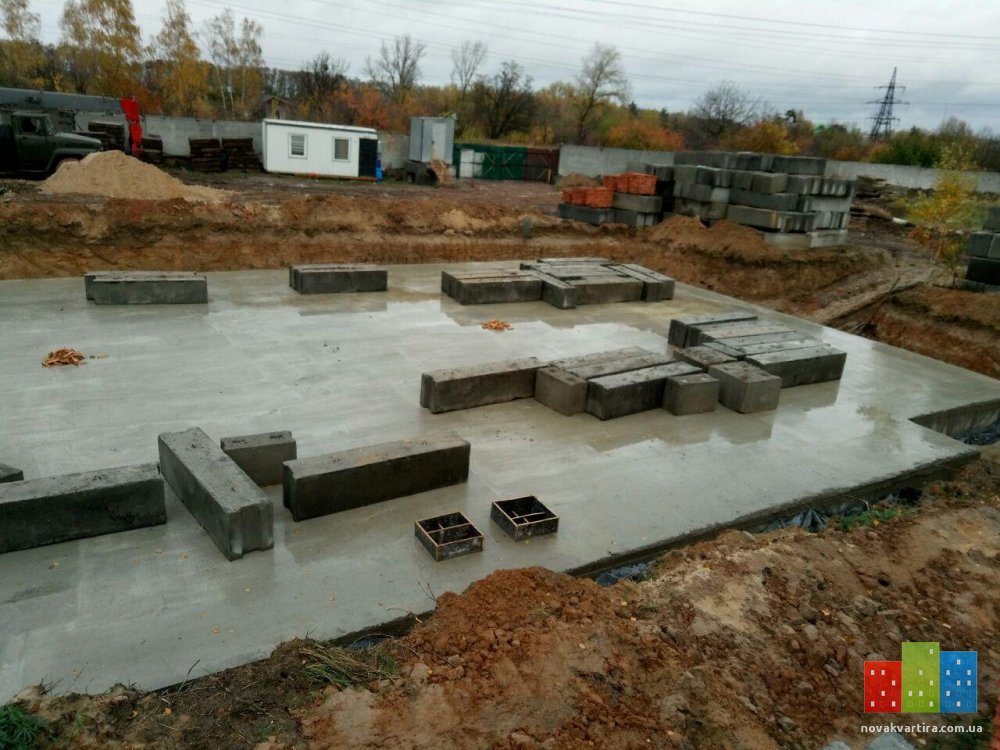

    - завершены работы по монтажу плиты перекрытия цокольного этажа; 24058767_2041433866091309_600619016175998966_n.jpg 24059243_2041433812757981_4425123348165560807_n.jpg 24067781_2041433809424648_5622367308122628265_n.jpg 24174461_2041433862757976_5193949201186680179_n.jpg 24129997_2041433869424642_6691594968779024364_n.jpg

  12. Ход строительства ЖК «Start Life» на 04.12.2017 г.
    Секция 2 (1 квартал 2019):
    Парадное №2
    - завершены работы по монтажу армопояса 1-го этажа.
    - завершена кладка кирпича 1-го этажа
    Парадное №1
    - ведутся работы по кладке кирпича 1-го этажа.

  13. Ход строиткльства ЖК Start Life, 11.12.2017

    Парадное №1:
    -завершены работы по кирпичной кладке 1-го этажа;
    -ведутся работы по монтажу армопояса 1-го этажа;

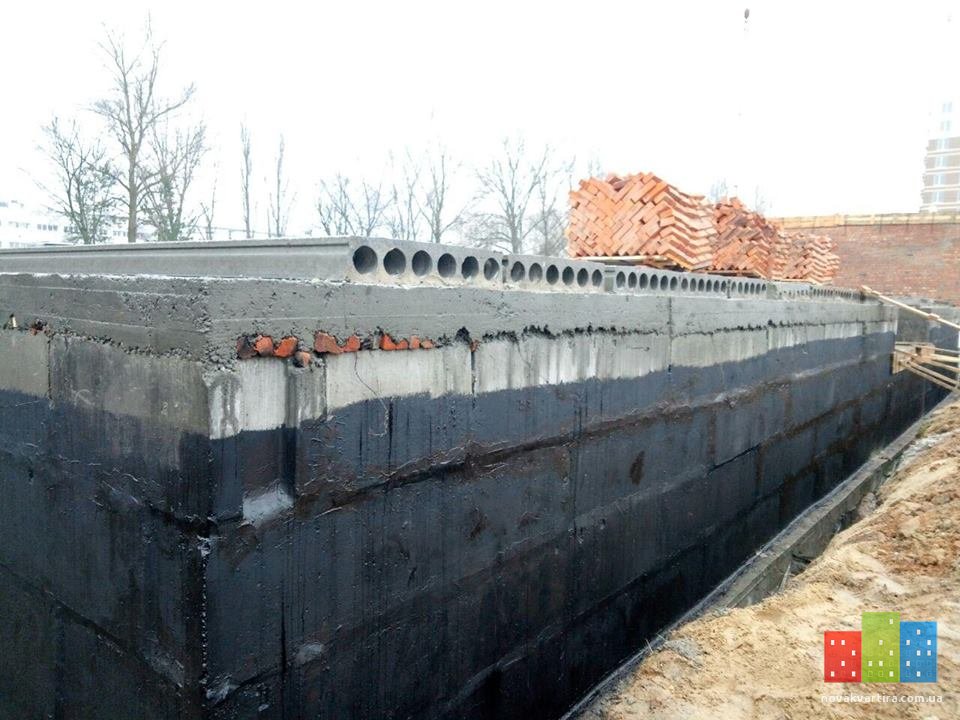

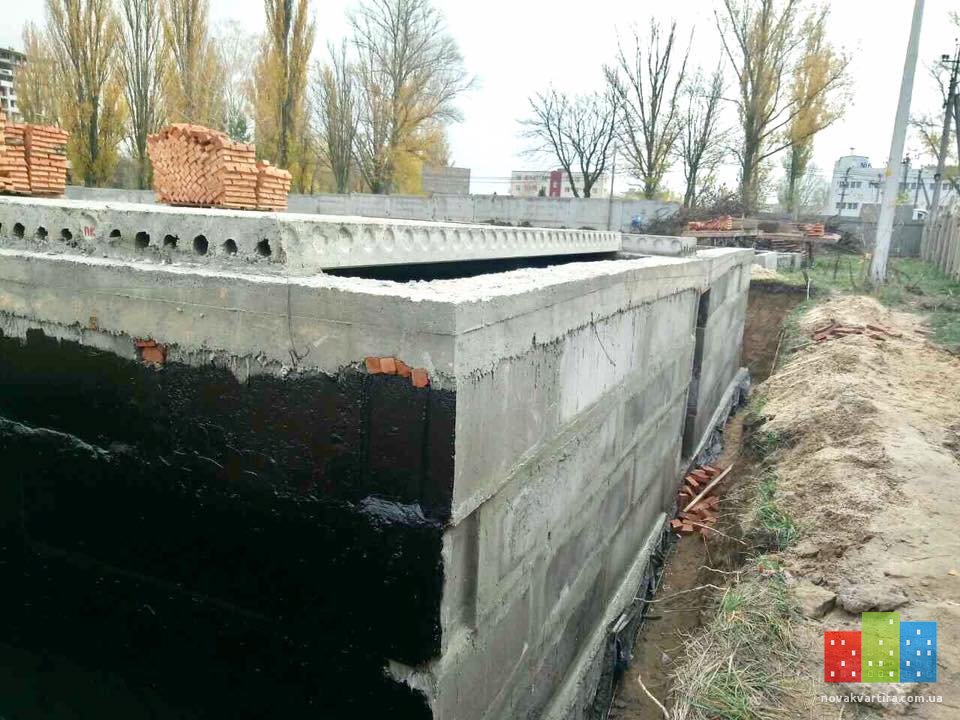

    -завершены работы по гидроизоляции цокольного этажа;

    Парадное №2:
    -ведутся работы по монтажу плит перекрытия 1-го этажа:

    С уважением, отдел продаж Prof-Group!


    Вложения:

    • 600-405 (4).jpg
      600-405 (4).jpg
      Размер файла:
      39,8 КБ
      Просмотров:
      548
    • 600-405.jpg
      Размер файла:
      57,4 КБ
      Просмотров:
      524

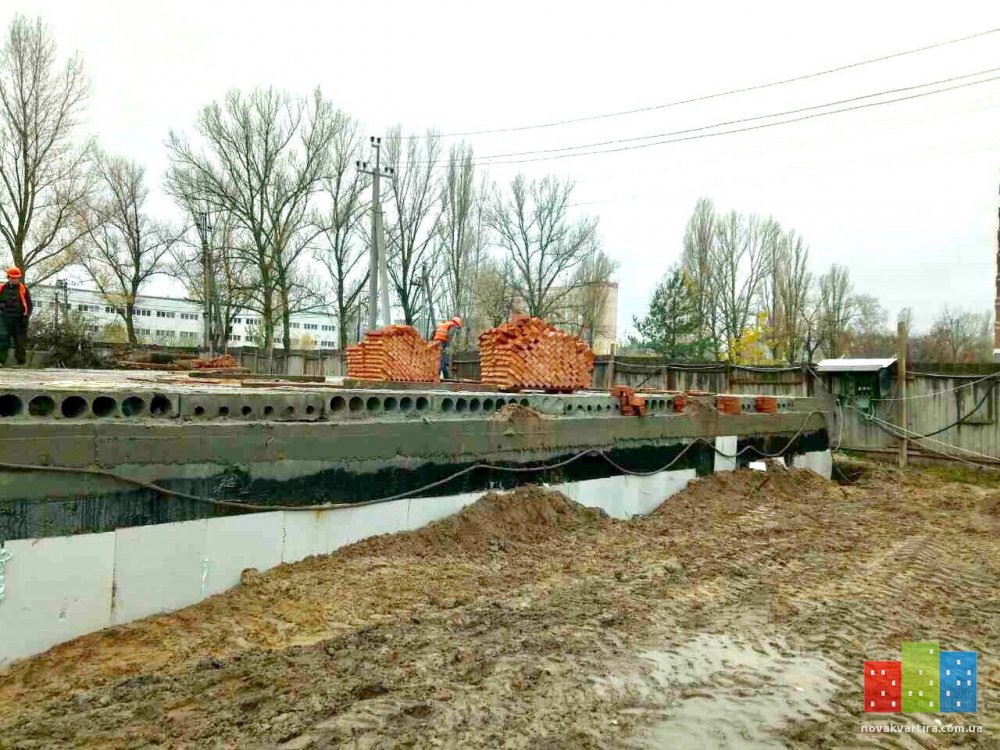

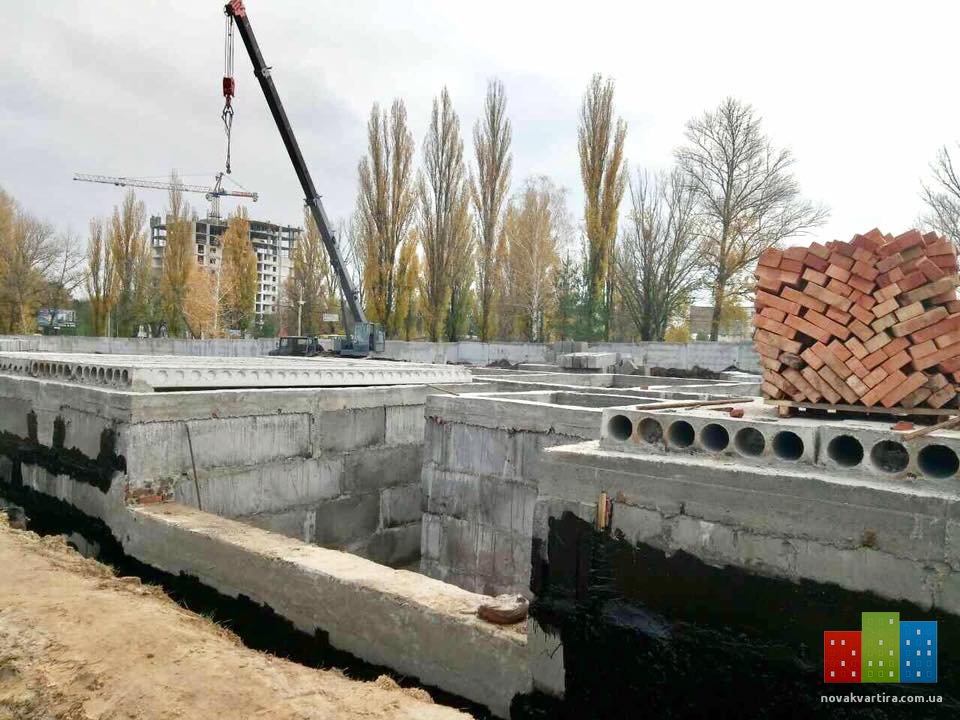

  14. Ход строительства ЖК "Старт Лайф" на 18.12.2017 года

    Парадное №1:
    - завершены работы по кирпичной кладке 1-го этажа;
    - продолжаются работы по монтажу армопояса 1-го этажа;
    - завершены работы по гидроизоляции цокольного этажа;

    Парадное №2:
    - завершены работы по монтажу перекрытия 1-го этажа;
    - начаты работы по кирпичной кладке 2-го этажа;
    - завершены работы по гидроизоляции цокольного этажа;
    --- добавлено: 19 дек 2017 ---
    Ход строительства ЖК "Старт Лайф" на 18.12.2017 года

    Парадное №1:
    - завершены работы по кирпичной кладке 1-го этажа;
    - продолжаются работы по монтажу армопояса 1-го этажа;
    - завершены работы по гидроизоляции цокольного этажа;

    Парадное №2:
    - завершены работы по монтажу перекрытия 1-го этажа;
    - начаты работы по кирпичной кладке 2-го этажа;
    - завершены работы по гидроизоляции цокольного этажа;

    Последнее редактирование: 19 дек 2017
  15. Ход строительства ЖК "Старт Лайф" на 25.12.2017 года

    Парадное №1:
    - завершены работы по кирпичной кладке 1-го этажа;
    - завершаются работы по монтажу армопояса 1-го этажа;
    - завершены работы по гидроизоляции цокольного этажа;

    Парадное №2:
    - завершены работы по монтажу перекрытия 1-го этажа;
    - продолжаются работы по кирпичной кладке 2-го этажа;
    - завершены работы по гидроизоляции цокольного этажа;

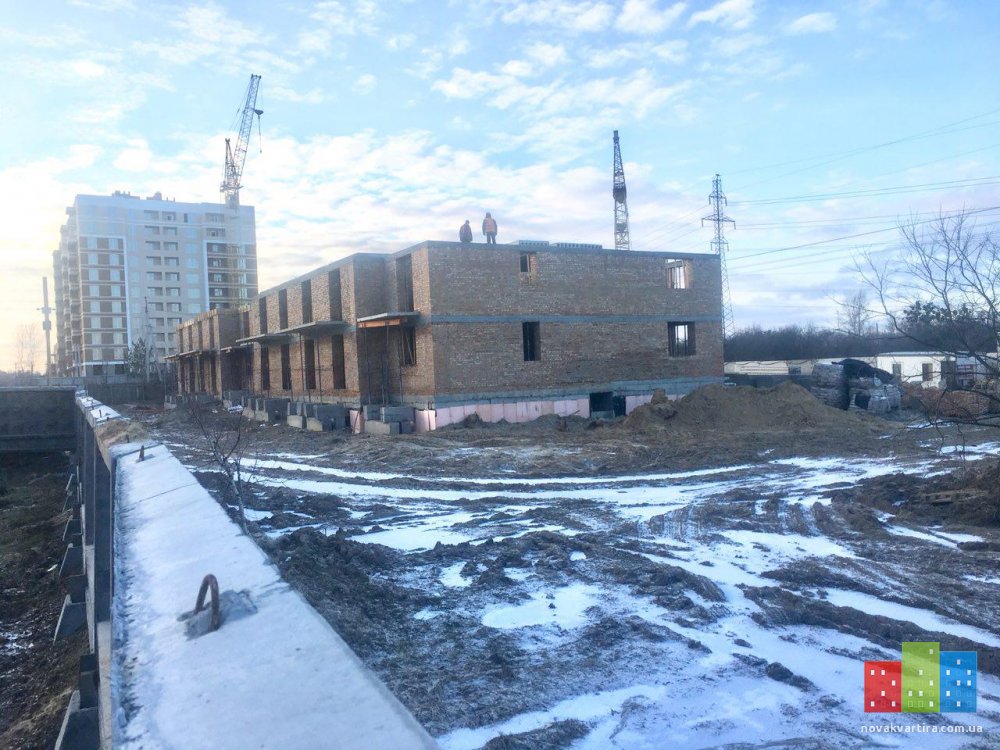

  16. Ход строительства ЖК "Старт Лайф" на 15.01.2018 года

    Парадное №1:
    - ведутся работы по монтажу перекрытия 1-го этажа
    - завершены работы по кирпичной кладке 1-го этажа;
    - завершаются работы по монтажу армопояса 1-го этажа;
    - завершены работы по гидроизоляции цокольного этажа;

    Парадное №2:
    - завершены работы по монтажу перекрытия 1-го этажа;
    - продолжаются работы по кирпичной кладке 2-го этажа;
    - завершены работы по гидроизоляции цокольного этажа;

  17. Katia89

    Katia89 New Member

    Закажите мебель по индивидуальному заказу. Выезд замерщика - бесплатно!
    Шкафы-купе, кухни - опыт более 5 лет.
    Поможем, подберем лучшие материалы для Вашей мебели. Цены доступные, качество на высоте. :poet:
    Гарантия на мебель - от 3 лет.
    Сайт https://villar.com.ua/

    Так же предлагаем мебель от производителя, у кого бюджет ограничен и нет необходимости изобретать индивидуальную - лучший выбор!
    Сайт https://domson.com.ua/
    https://domson.com.ua/modulnaya-mebel/
    https://domson.com.ua/gostinaya/stenki/

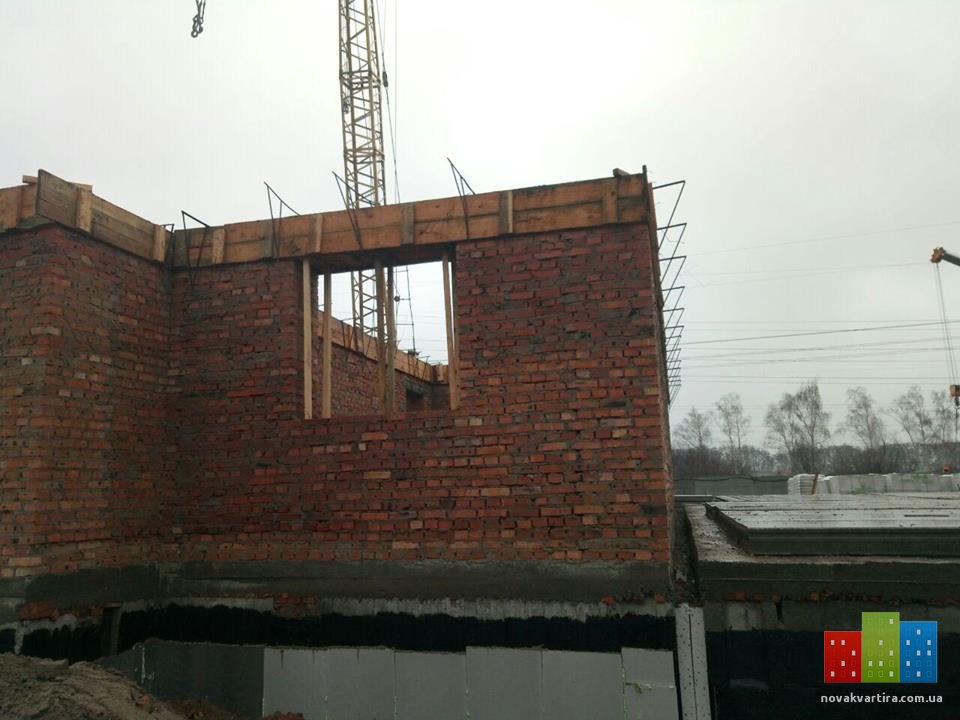

  18. Ход строительства ЖК "Старт Лайф" на 22.01.2018 года

    Парадное №1:
    - закончены работы по монтажу перекрытия 1-го этажа
    - ведутся работы по кирпичной кладке 2-го этажа;
    - ведутся работы на монолитных участках между панелями;
    - ведутся работы по монтажу балконов;

    Парадное №2:
    - ведутся работы по кирпичной кладке 2-го этажа;
    - завершены работы по гидроизоляции цокольного этажа;

  19. Ход строительства ЖК "Старт Лайф" на 29.01.2018 года

    Парадное №1:
    - закончены работы по монтажу перекрытия 1-го этажа
    - продолжаются работы по кирпичной кладке 2-го этажа;
    - продолжаются работы на монолитных участках между панелями;
    - продолжаются работы по монтажу балконов;
    - ведутся работы по монтажу армопояса;

    Парадное №2:
    - продолжаются работы по кирпичной кладке 2-го этажа;
    - завершены работы по гидроизоляции цокольного этажа;
    - ведутся работы по монтажу балконов.

  20. Ход строительства ЖК "Старт Лайф" на 05.02.2018 года

    Парадное №1:
    - завершены работы по кирпичной кладке 2-го этажа;
    - закончены работы на монолитных участках между панелями;
    - продолжаются работы по монтажу балконов;
    - закончены работы по монтажу армопояса;
    - начато работы по монтажу плит перекрытия 2-го этажа;

    Парадное №2:
    - закончены работы по кирпичной кладке 2-го этажа;
    - начато работы по монтажу армопояса;
    - продолжаются работы по монтажу балконов.


    Вложения:

Поделиться этой страницей
