ЖК "Борисо-Глебский",г.Вышгород, ул. Школьная 73а

Тема в разделе "Вышгородский район", создана пользователем ЖК Борисо-Глебский, 16 май 2017.

  1. ЖК "Борисо-Глібський" розташовується в центрі мальовничого міста Вишгород, на вул. Шкільна 73а. Житловий комплекс втілює в себе високі стандарти будівництва, зручні планування та якісне обслуговування.
    ФАСАД:
    1-2 поверх оздоблення гранітними плитами та декоративною штукатуркою
    ПАРКІНГ:
    Місця для паркування передбачені вздовж кругового проїзду та у підземному паркінгу.
    СТІНИ:
    Внутрішні та міжквартирні- газоблок 300мм та 100мм
    УТЕПЛЕННЯ:
    мінеральна вата 100мм
    СКЛІННЯ:
    Віконні прорізи з металопластикового 3-камерного профілю та подвійним склопакетом, комерційні приміщення з вітражною системою скління, алюмінієвим профілем та подвійним склопакетом.
    ТЕХНОЛОГІЯ БУДІВНИЦТВА:
    Система монолітного з/б каркасу із монолітними з/б дисками перекриття, на з/б монолітної плиті-фундаменті.
    ПОКРІВЛЯ:
    Плоска із внутрішнім водовідвідом.
    ВИСОТА СТЕЛІ: 2,75м
    ОПАЛЕННЯ: автономне
    БЕЗПЕКА:
    закрита територія;
    цілодобове відеоспостереження;
    підземний паркінг під охороною;
    служба охорони;
    конфіденційність.
    ОБСЛУГОВУВАННЯ:
    Приватний ЖЕК"ПРОФЖИЛКОМФОРТ"
    ІНШЕ:
    На прибудинковій території передбачено розміщення зони відпочинку, ігровий майданчик для дітей, освітлення та озеленення території.

  2. Ход строительства ЖК "Борисо-Глебский" на 15.05.2017:
    Секция №1:
    - Ведётся монтаж бетонных работ лифтовой шахты
    - Монтаж горизонтальной опалубки.
    Секция №2:
    - Демонтаж опалубки лифтовой шахты.
    Секция №3:
    - Демонтаж горизонтальной опалубки 3 этажа
    - Монтируется каркас под залитие пилонов на 4 этаж
    - Бетонирование пилонов 4 этажа
    - Подготовительные работы по гидроизоляции фундамента .

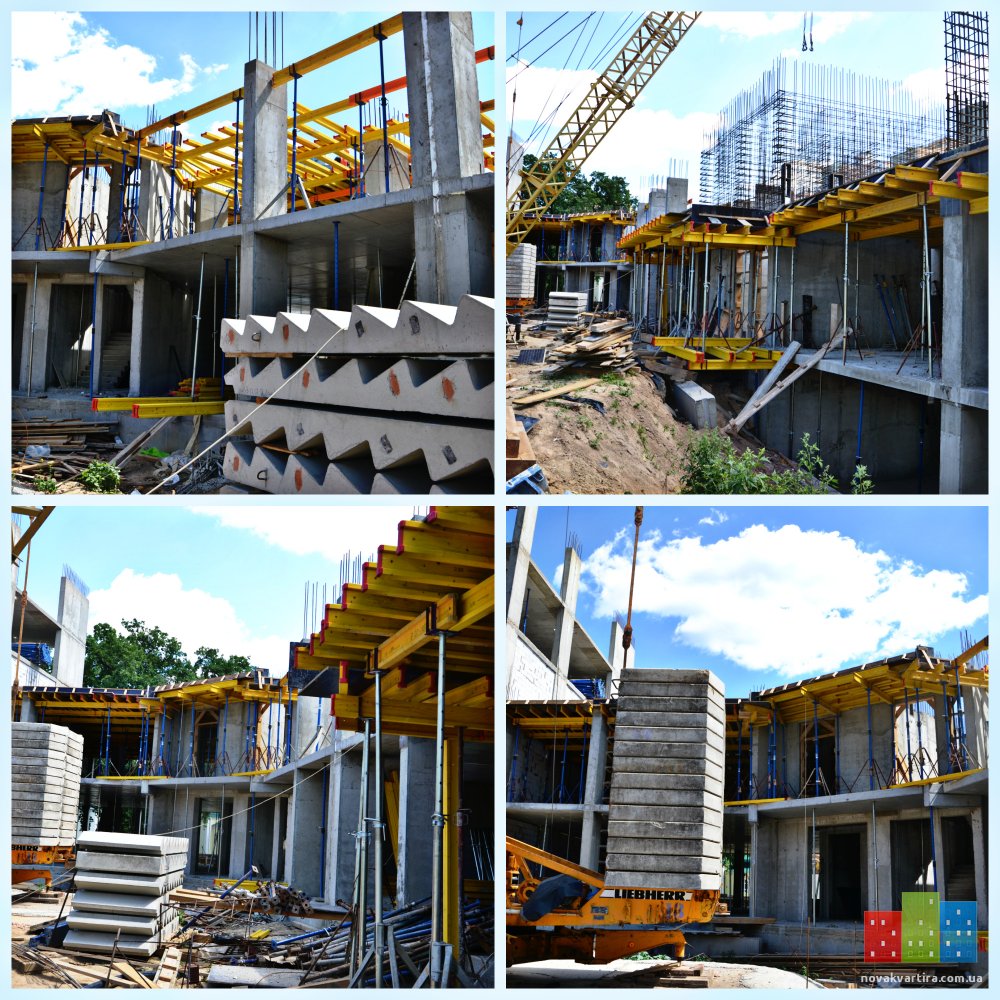

    Вложения:

    • 7x0Aqb_LuMY.jpg
      Размер файла:
      121,3 КБ
      Просмотров:
      393
    • A4Hx-4dMbzI.jpg
      Размер файла:
      202,7 КБ
      Просмотров:
      394
    • Db9WUSxhBes.jpg
      Размер файла:
      170,4 КБ
      Просмотров:
      383
    • dpQyLZYOpt0.jpg
      Размер файла:
      185,8 КБ
      Просмотров:
      390
    • kKGn2aAwIf4.jpg
      Размер файла:
      191,2 КБ
      Просмотров:
      335
    • Nfedm_XCC9E.jpg
      Размер файла:
      154,9 КБ
      Просмотров:
      432
    • ofqoINt1ovo.jpg
      Размер файла:
      226,6 КБ
      Просмотров:
      398
    • qQ0Flp2tTY0.jpg
      Размер файла:
      210,1 КБ
      Просмотров:
      419
    • xJWpcxJuov0.jpg
      Размер файла:
      194,2 КБ
      Просмотров:
      418
    • YREH8W-ExhM.jpg
      Размер файла:
      183,5 КБ
      Просмотров:
      359
    irynya нравится это.
  3. Ход строительства ЖК "Борисо-Глебский" на 22.05.2017
    1 секция
    - бетонирование плиты – перекрытия на отметке – 0,100 (перекрытие паркинга).

    2 секция
    - ведутся работы по установке горизонтальной опалубки, на отметке + 3,20 (перекрытие 1 этажа).

    3 секция
    - ведутся работы по бетонированию лифтовой шахты на отметке +12,60 (4 этаж) .
    - бетонирование балкона 2-го этажа.

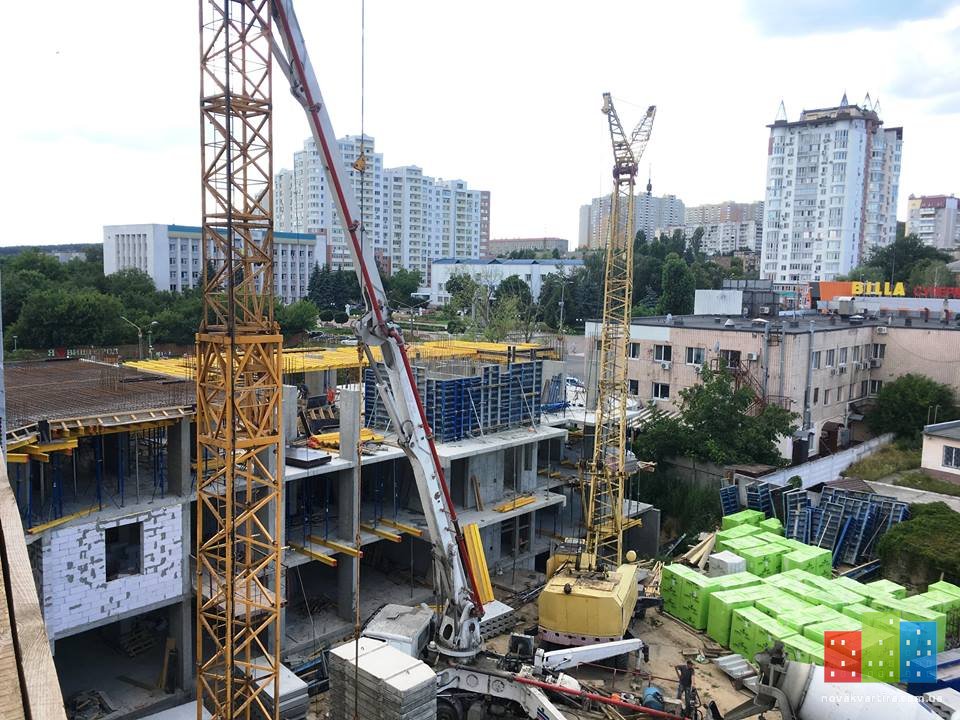

    Вложения:

    • _CTgSbTLwJk.jpg
      Размер файла:
      135,5 КБ
      Просмотров:
      416
    • 4CfpNElw4is.jpg
      Размер файла:
      118,1 КБ
      Просмотров:
      369
    • 8H2JtbXTKks.jpg
      Размер файла:
      124,5 КБ
      Просмотров:
      407
    • D5taMFk6D-I.jpg
      Размер файла:
      251,8 КБ
      Просмотров:
      402
    • -EOqyX0zP6Q.jpg
      Размер файла:
      190,2 КБ
      Просмотров:
      385
    • IN7swoMivWw.jpg
      Размер файла:
      222,1 КБ
      Просмотров:
      356
    • iYWpK8bqZ54.jpg
      Размер файла:
      124,6 КБ
      Просмотров:
      400
    • JjPRRNjU0bI.jpg
      Размер файла:
      77,4 КБ
      Просмотров:
      386
    • mJXiWRP70Zs.jpg
      Размер файла:
      166 КБ
      Просмотров:
      422
    • un3ZBPV6-Uo.jpg
      Размер файла:
      187,1 КБ
      Просмотров:
      440
  4. Ход строительства ЖК "Борисо-Глебский" на 29.05.2017

    Секция 1:
    - Завершение заливки колон и пилонов 1-го этажа;
    - Ведется монтаж каркаса и опалубки лифтовой шахты 1-го этажа.

    Секция 2:
    - Завершён монтаж опалубки каркаса плиты перекрытия 1-го этажа;
    - Начаты подготовительные работы по гидроизоляции цокольного этажа;
    - Смонтированы каркасы пилонов и колон 2-го этажа.

    Секция 3:
    - Завершения заливки лифтовой шахты 4-го этажа;
    - Начат монтаж опалубки плиты перекрытия 4-го этажа;
    - Залит парапет балкона 3-го этажа.

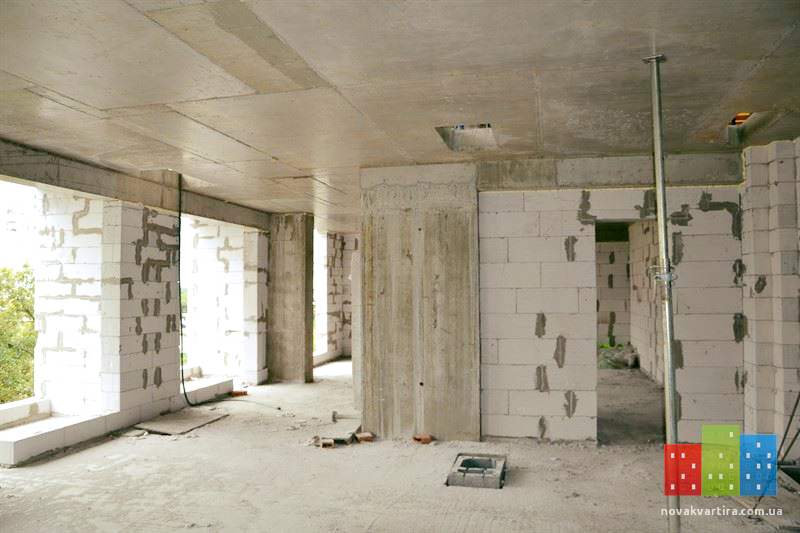

    Вложения:

  5. Ход строительства ЖК"Борисо-Глебский" на 06.06.2017:
    Секция 1:
    - Залиты вертикальные пилоны и лифтовая шахта;
    - Монтаж горизонтальной опалубки перекрытия 1-го этажа.
    Секция 2:
    - Залита плита перекрытия 1-го этажа;
    - Смонтированы и залиты пилоны 2-го этажа;
    - Продолжаются работы по монтажу пилонов и лифтовой шахты 2-го этажа.
    Секция 3:
    - Залита плита перекрытия 4-го этажа;
    - Начинается монтаж каркасов и опалубки пилонов и колон 5-го этажа.
    http://boryso-glibskiy.com.ua
    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt

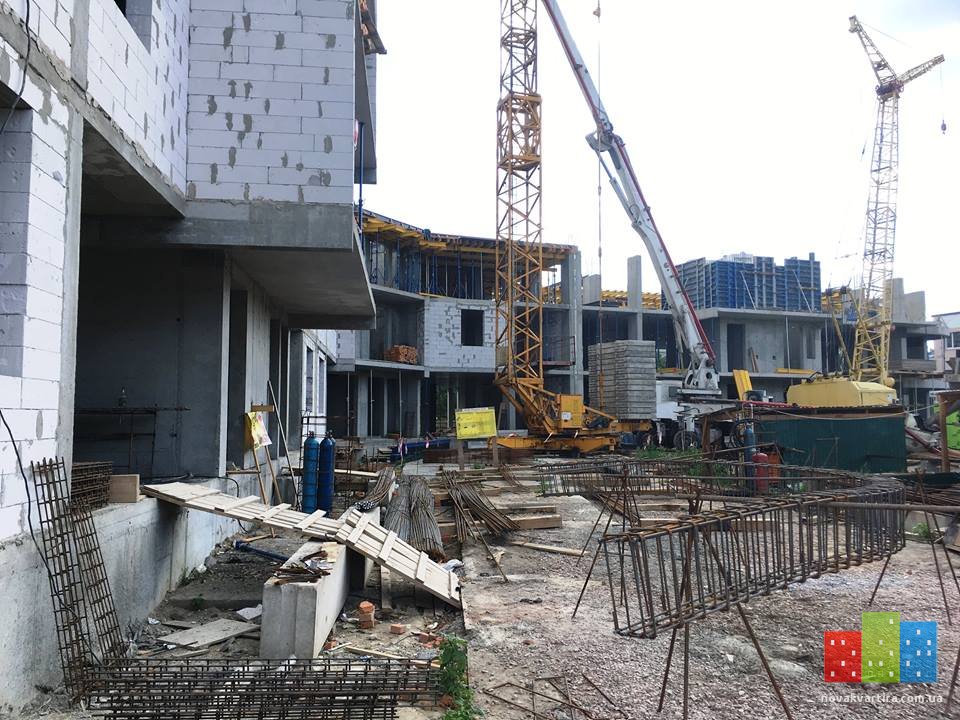

    Вложения:

  6. Ход строительства ЖК"Борисо-Глебский" на 12.06.2017:

    Секция №1 (сдача 3 кв. 2018г.)

    -завершен монтаж опалубки плиты перекрытия 1-го этажа.

    Секция №2 (сдача 3кв. 2018г.)

    -завершен монтаж и залитие лифтовой шахта и колон 2-го этажа.

    Секция №3

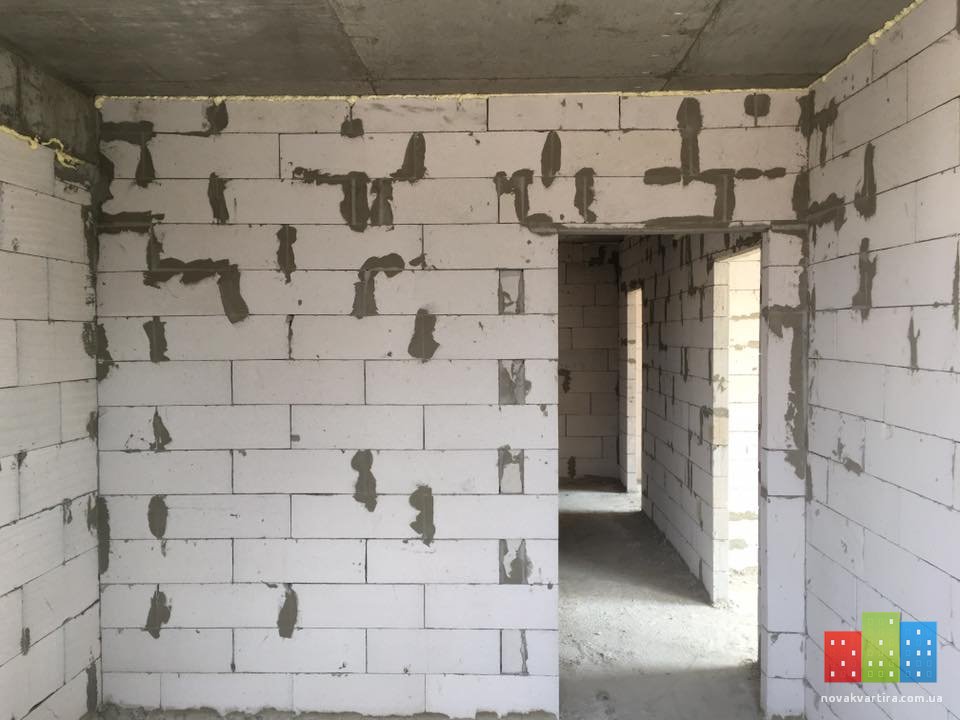

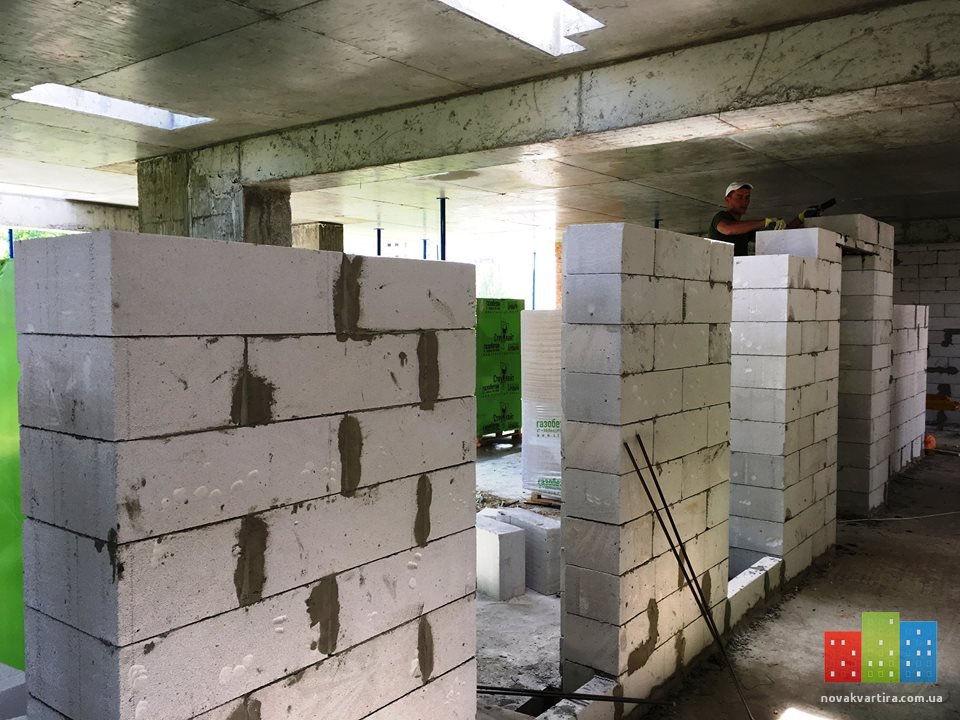

    -завершается монтаж наружной стены с газоблоком 2 этаж;

    -ведется монтаж наружных и внутренних межквартирных стен 3-го этажа.

    boryso-glibskiy.com.ua

    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt

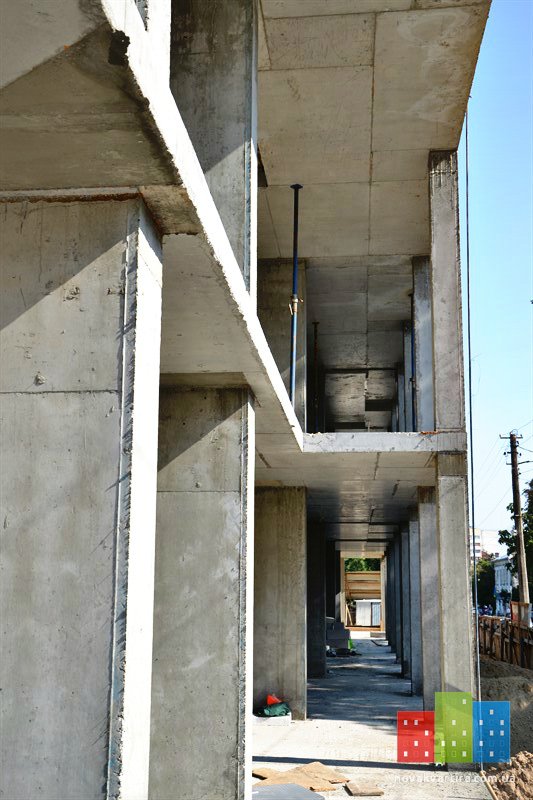

    Вложения:

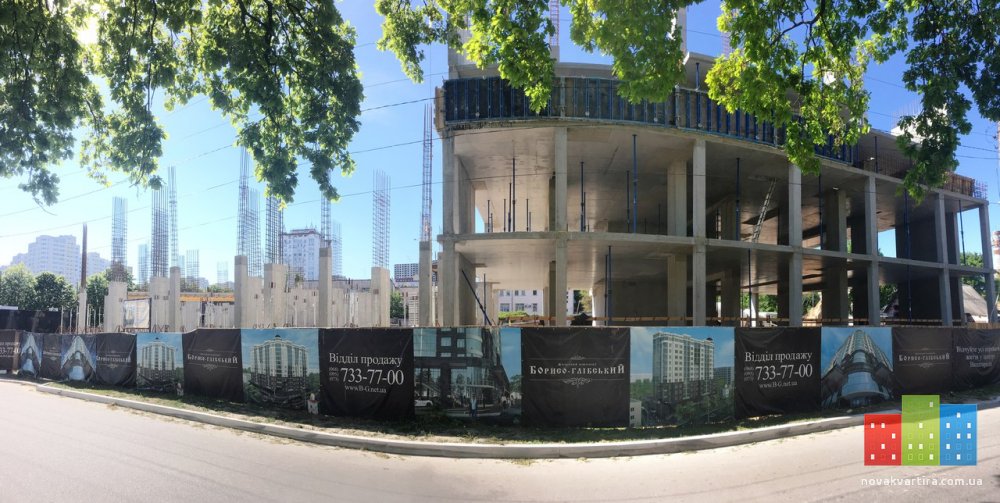

    • 1.jpg
      Размер файла:
      67,4 КБ
      Просмотров:
      386
    • 2.JPG
      Размер файла:
      146,1 КБ
      Просмотров:
      354
    • 3.JPG
      Размер файла:
      155 КБ
      Просмотров:
      386
    • 4.JPG
      Размер файла:
      184,4 КБ
      Просмотров:
      408
    • 6.jpg
      Размер файла:
      162,5 КБ
      Просмотров:
      345
    • 7.jpg
      Размер файла:
      173,9 КБ
      Просмотров:
      422
    • 8.jpg
      Размер файла:
      85,2 КБ
      Просмотров:
      411
    • 9.jpg
      Размер файла:
      188,2 КБ
      Просмотров:
      400
    • 10.jpg
      Размер файла:
      200,8 КБ
      Просмотров:
      389
    • 11.jpg
      Размер файла:
      220,3 КБ
      Просмотров:
      356
    Последнее редактирование: 12 июн 2017
  7. Ход строительства ЖК «Борисо-Глебский» на 19.06.2017г.

    Секция № 1

    - Ведуться работы по армированию лифтового блока;

    - Бетонируется вертикальная конструкция 2-го этажа (колоны и пилоны).

    Секция № 2

    - Монтируется горизонтальная опалубка 2-го этажа;

    - Ведуться работы по армированию плиты перекрытия 2-го этажа.

    Секция № 3

    - Завершены работы по вертикальной опалубки (колоны, пилоны, стены) 5-го этажа;

    - Завершены работы по лифтовому блоку 5-го этажа;

    - Ведуться подготовительные работы по монтированию горизонтальной опалубки перекрытия 5-го этажа;

    - Ведуться газоблочные работы по 3-му этажу.
    C уважением команда Prof-Groupvictory

    boryso-glibskiy.com.ua

    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt

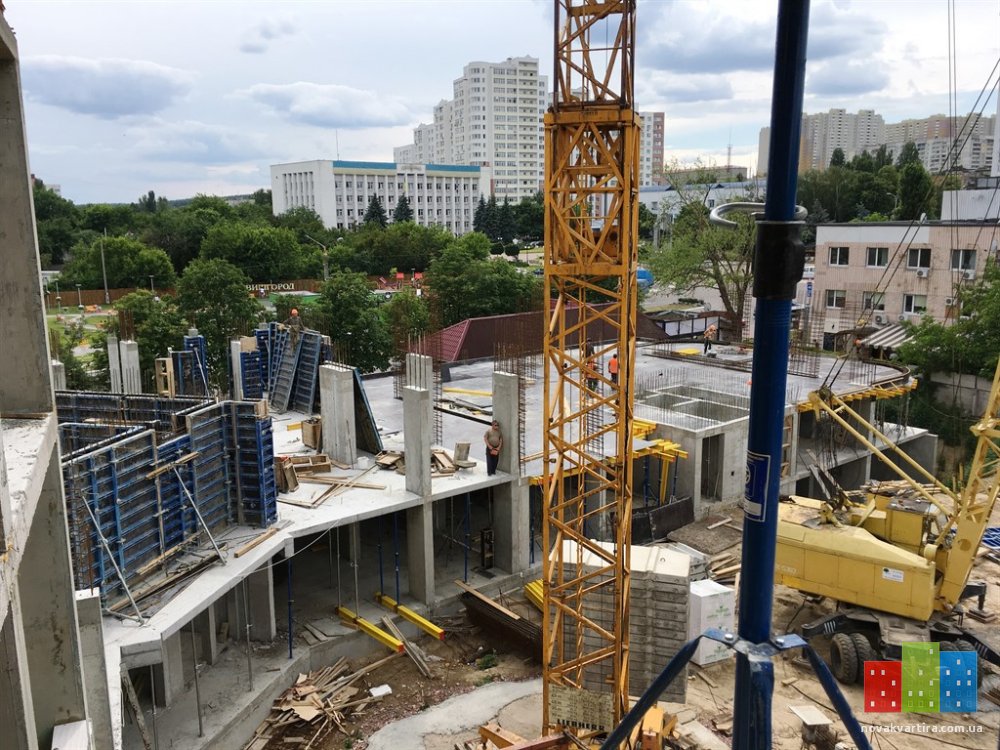

    Вложения:

    Последнее редактирование: 19 июн 2017
  8. Ход строительства ЖК «Борисо-Глебский» на 26.06.2017г.
    СЕКЦИЯ 1
    - завершены вертикальные конструкции 2-го этажа;
    - ведутся подготовительные работы по перекрытию 2-го этажа

    СЕКЦИЯ 2
    - завершены работы по плите перекрытия 2-го этажа;
    - ведутся работы по заливке пилонов под 3-й этаж;
    - ведутся работы по армированию лифтового блока

    СЕКЦИЯ 3
    - завершены армированные работы плиты перекрытия 5-го этажа;

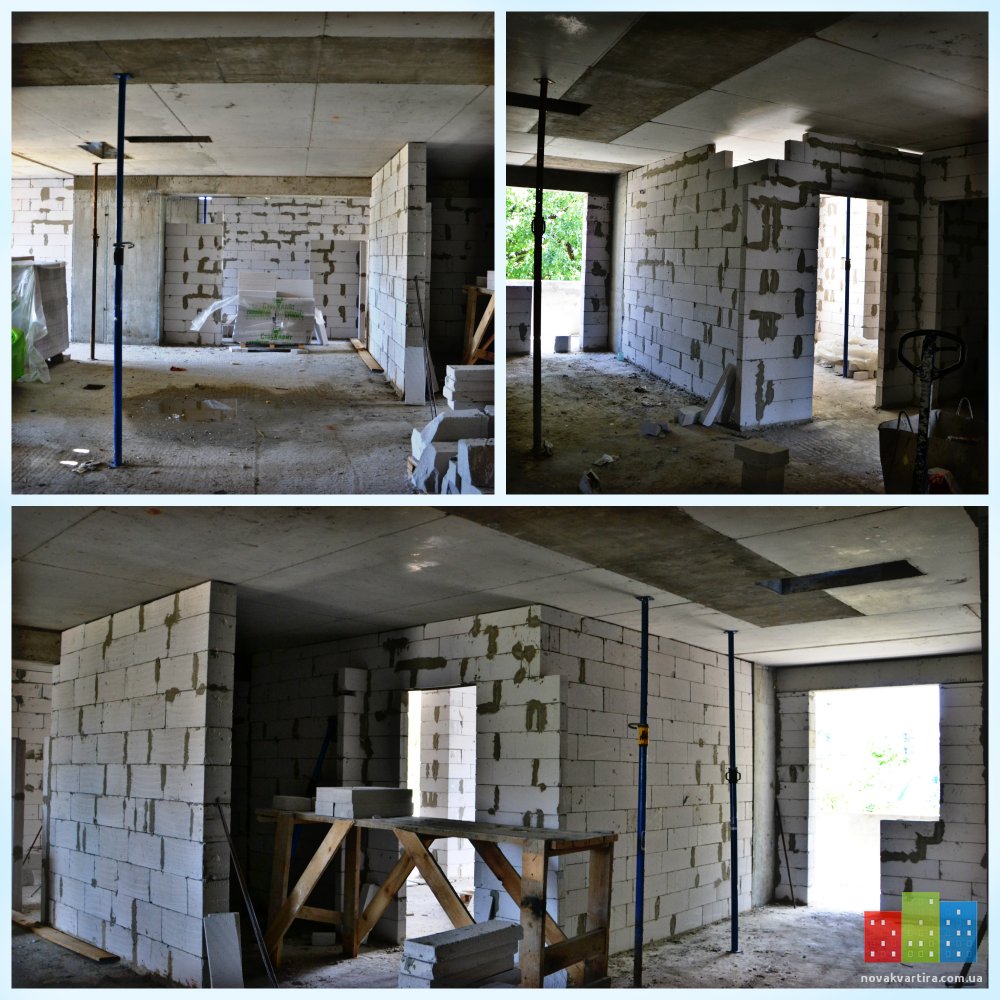

    - ведутся внутренние работы по монтажу межкомнатных перегородок – 3 этаж завершен, на 4 этаже ведутся работы.

    boryso-glibskiy.com.ua
    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt

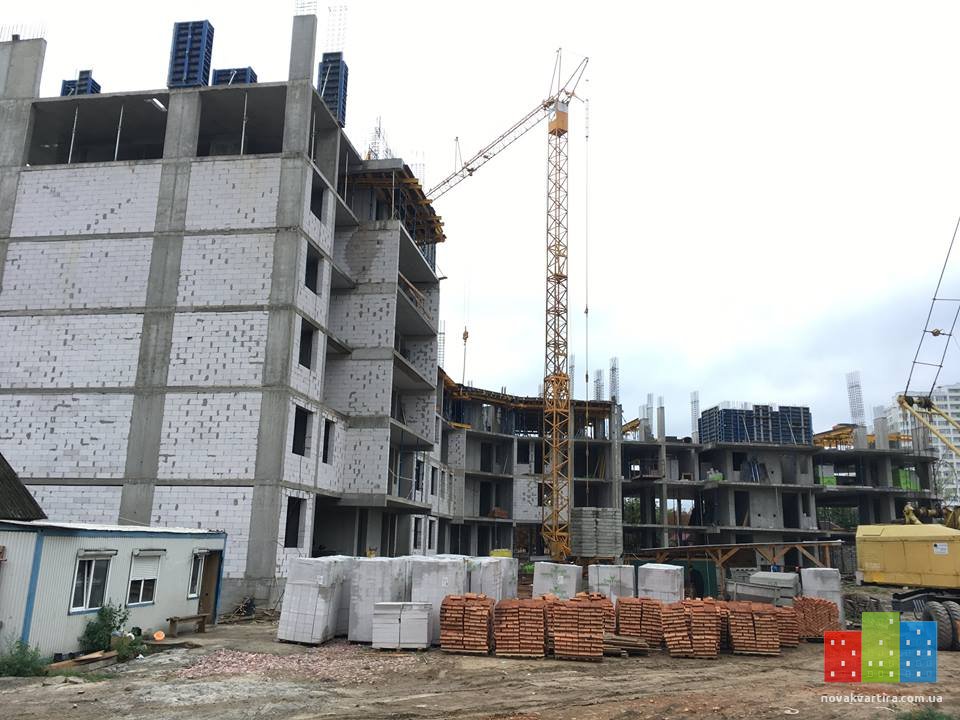

    Вложения:

  9. Ход строительства ЖК «Борисо-Глебский» на 03.07.2017
    Секция 1
    -завершены работы по бетонированию колон и пилон 2-го этажа, а также лифтового блока 2-го этажа;
    -ведуться работы по монтажу плиты перекрытия 2-го этажа.
    Секция 2
    -завершены работы по бетонированию колон и пилон 3-го этажа, также готов лифтовой блок;
    -ведуться подготовительные работы по установке горизонтальной опалубки 3-го этажа.
    Секция 3
    -завершены работы по бетонированию плиты перекрытия 5-го этажа;
    -ведуться работы по армированию и бетонированию пилонов и лифтового блока 6 этажа;
    -завершены газоблочные работы по 4-му этажу.

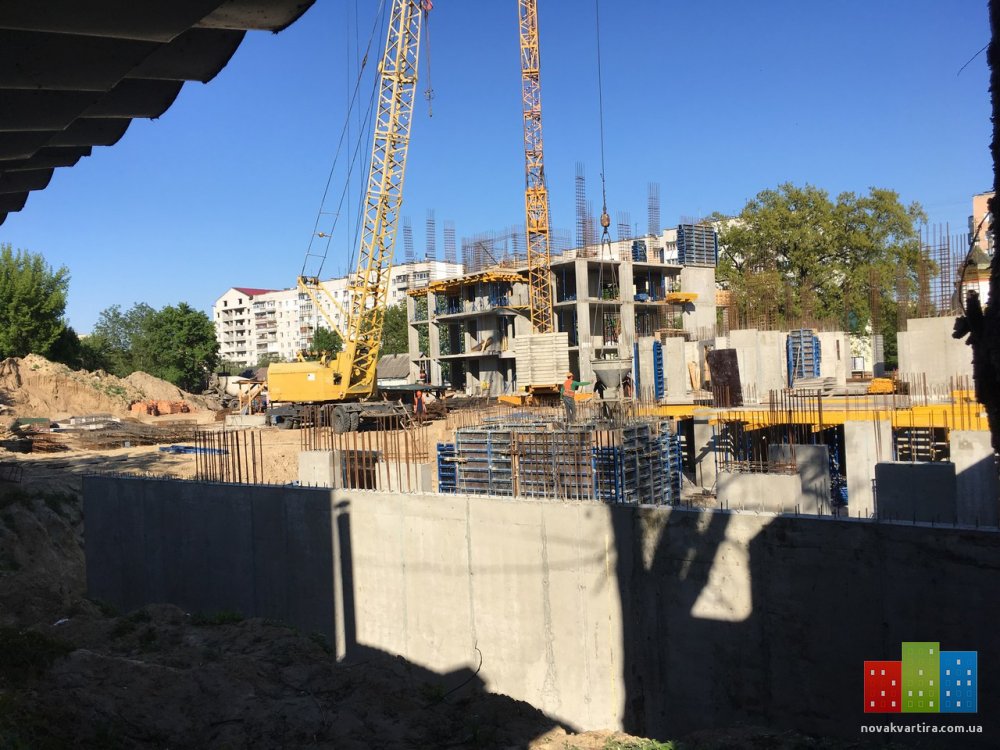

    Вложения:

  10. Ход строительства ЖК «Борисо-Глебский» на 10.07.2017г:
    Секция 1
    - завершены работы по плите перекрытия 2-го этажа;
    - ведутся работы по бетонированию пилон 3-го этажа.
    Секция 2
    - ведутся работы по армированию плиты перекрытия 3-го этажа;
    - ведутся газоблочные работы 1 и 2-го этажа, а также монтаж вентканалов;
    - закуплена опалубка лифтового блока.
    Секция 3
    - завершены работы по бетонированию пилон, лифтового блока 6 этажа;
    - ведутся подготовительные работы по плите перекрытия 6 этажа;
    - ведутся газоблочные работы по 5-му этажу;
    - ведутся работы по монтажу вентканалов 5-го этажа.

    boryso-glibskiy.com.ua
    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

  11. Ход строительства ЖК"Борисо-Глебский" на 17.07.2017г.

    Секция 1 (сдача 3 кв.2018 г.):

    - завершены работы по бетонированию пилонов и лифтового блока 3 этажа;
    - ведутся работы по монтажу горизонтальной опалубки плиты перекрытия 3 этажа.
    Секция 2 (сдача 3 кв.2018 г.):

    - завершены работы по бетонированию плиты перекрытия 3 этажа;
    - ведутся работы по армированию и бетонированию пилонов 4 этажа.
    Секция 3 (сдача 3 кв.2018 г.):
    - завершены работы по монтажу газоблока 5 этажа;
    - завершены работы по монтажу вентканала 5 этажа.

    http://boryso-glibskiy.com.ua

    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

  12. Ход строительства ЖК "Борисо-Глебский" на 24.07.2017

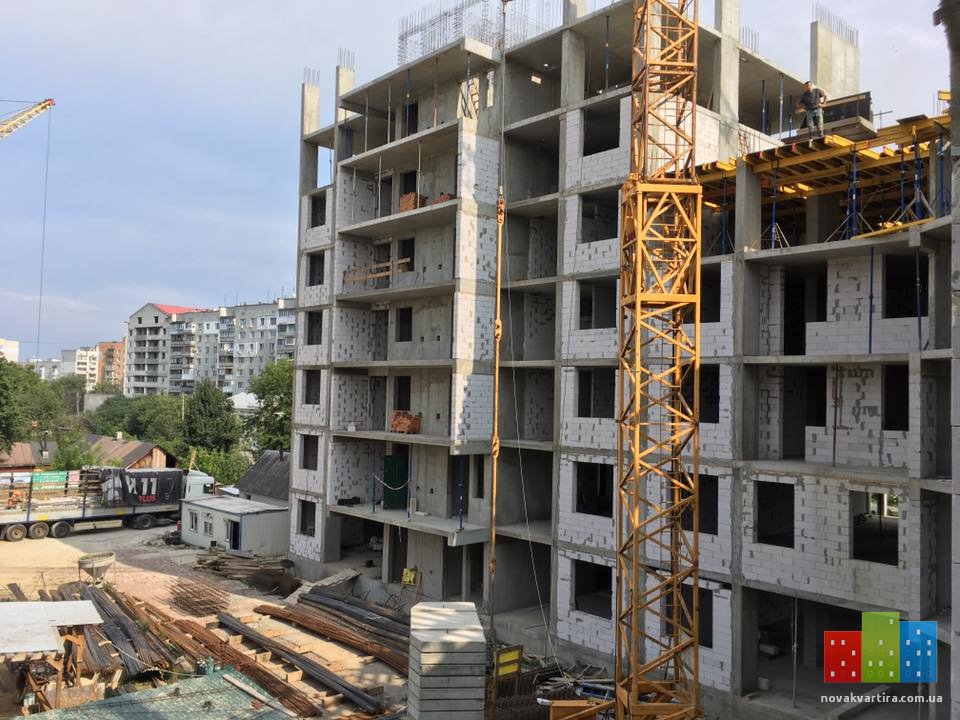

    Секция 1 (сдача 3кв.2018г.):
    - завершены работы по бетонированию плиты перекрытия 3 этажа;
    - ведутся работы по монтажу вентканалов 1-3 этажей;
    - ведутся работы по армированию пилонов и лифтового блока 4 этажа.
    Секция 2 (сдача 3кв.2018г.):
    - завершены работы по бетонированию пилонов и лифтового блока 4 этажа;
    - ведутся работы по монтажу вентканалов 1-3 этажей;
    - ведутся работы газоблочные работы с 1 по 3 этаж.
    Секция 3 (сдача 3кв.2018г.):
    - завершены работы по бетонированию пилонов лифтового блока 6 этажа;
    - ведутся подготовительные работы по армированию плиты перекрытия 6 этажа;
    - ведутся работы по монтажу вентканалов 1-5 этажей.
    http://boryso-glibskiy.com.ua
    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

  13. Ход строительства ЖК «Борисо-Глебский» на 31.07.2017

    Секция 1 ( сдача 3кв. 2018г.)


    - завершены работы по монтажу вентканалов 1-3 этажей;

    - ведутся работы по бетонированию пилонов и лифтового блока 4-го этажа.


    Секция 2 (сдача 3кв.2018г.)

    - ведутся подготовительные работы по плите перекрытия 4-го этажа;

    - завершены работы по монтажу вентканалов 1-3 этажа;

    - ведутся газоблочные работы 1-3 этажа.


    Секция 3 (сдача 3кв.2018г.)

    - завершены работы по бетонированию плиты перекрытия 6-го этажа;

    - ведутся работы по монтажу наборных вентканалов 1-5 этажей;

    - ведутся газоблочные работы по 6-му этажу.


    http://boryso-glibskiy.com.ua

    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

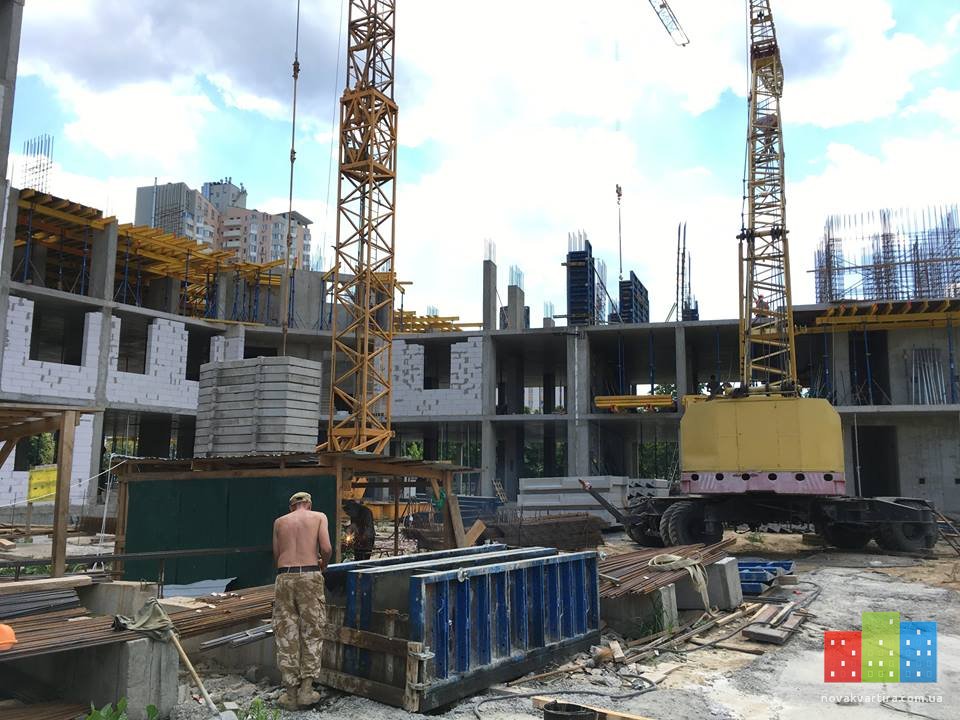

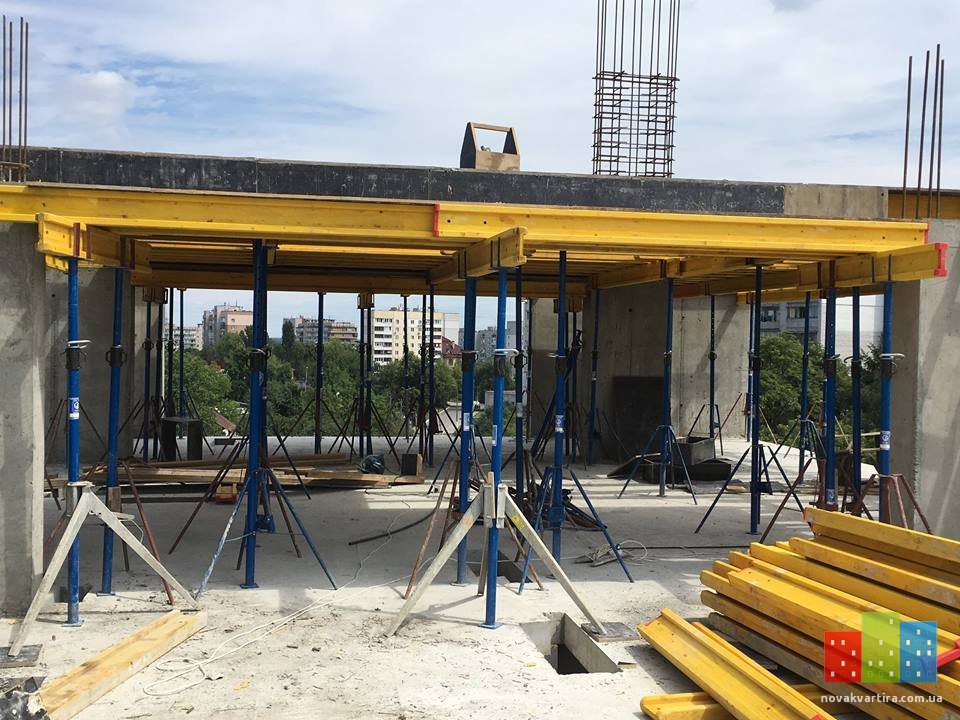

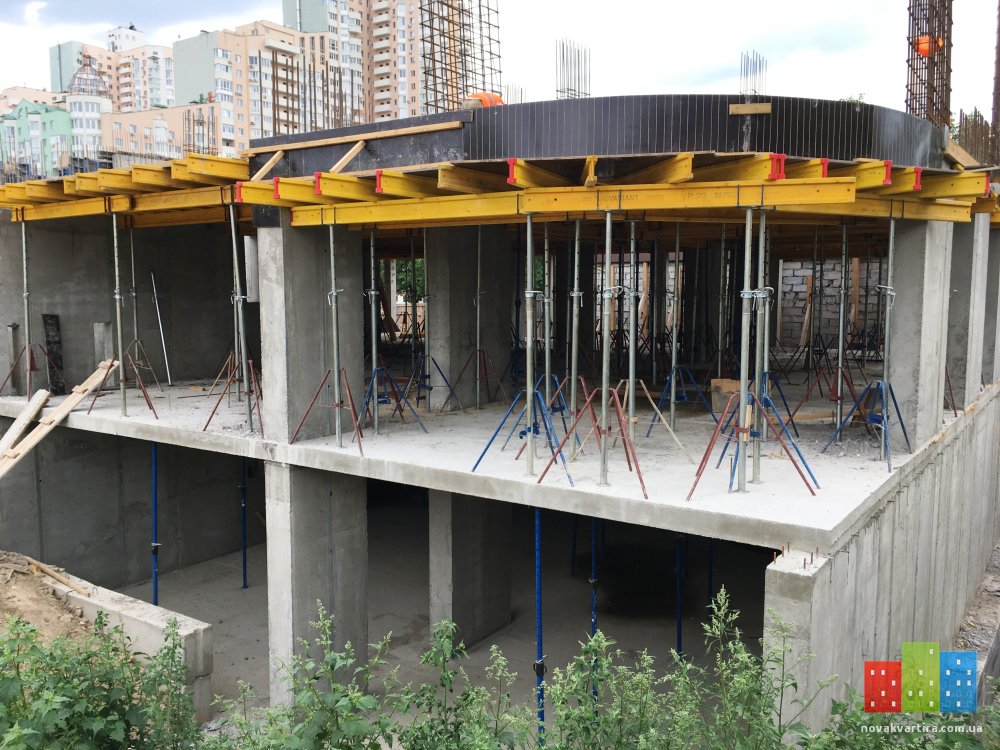

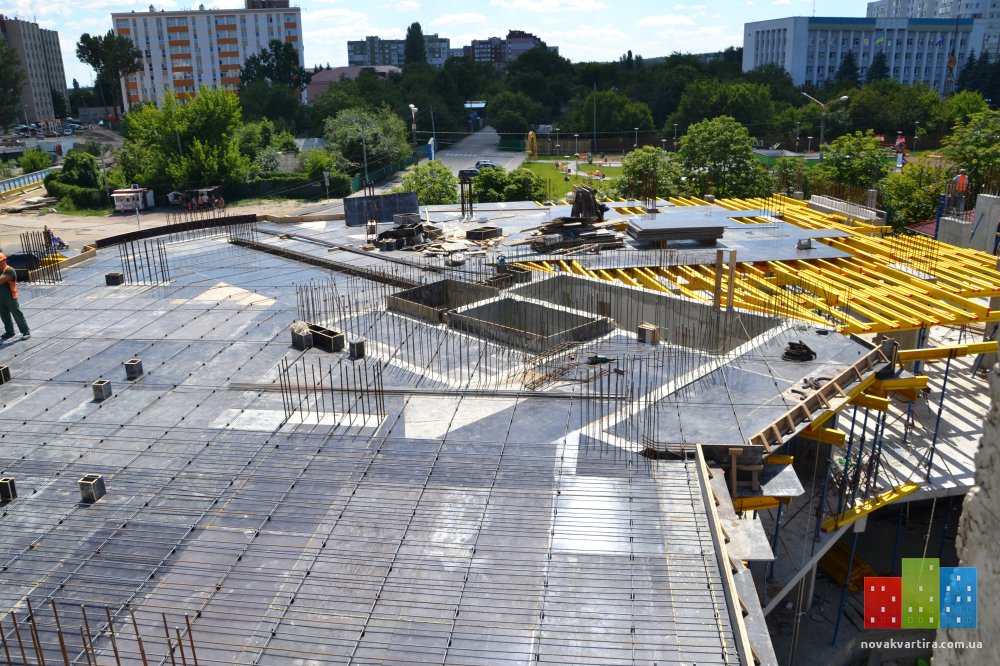

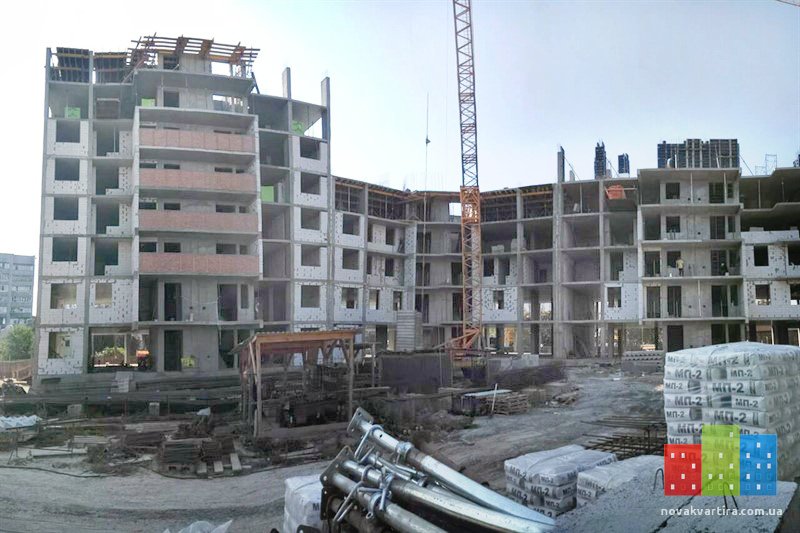

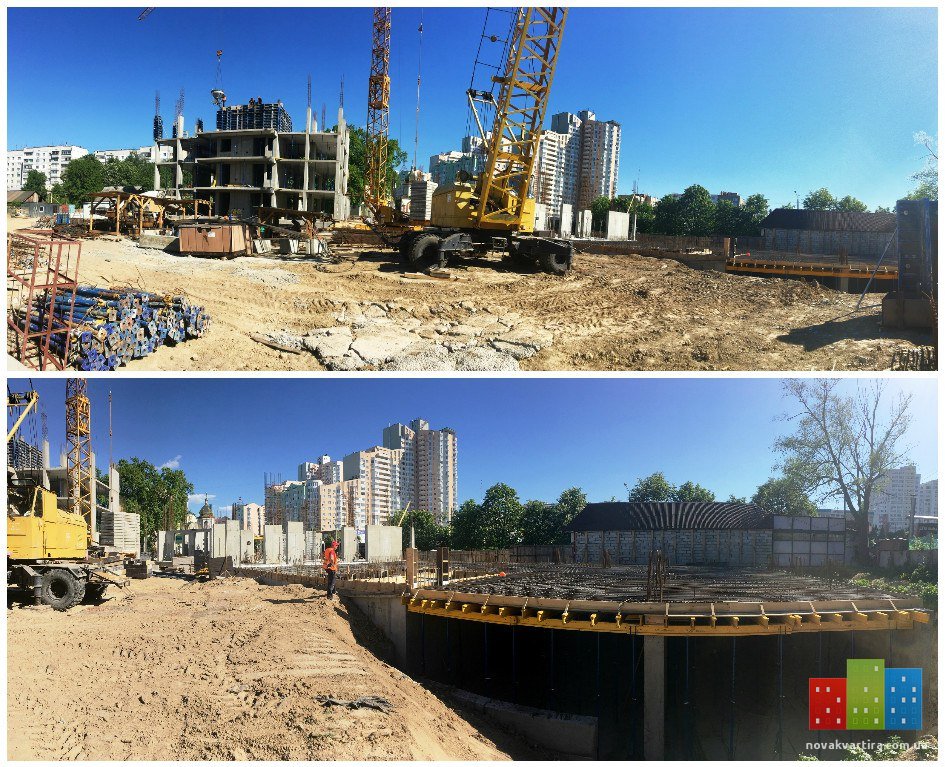

  14. Ход строительства ЖК «Борисо-Глебский» на 07.08.2017

    Секция 1 (сдача 3 кв. 2018г.)

    - завершены работы по бетонированию пилон и лифтового блока 4-го этажа;

    - ведутся работы по монтажу плиты перекрытия 4-го этажа;

    - ведутся газоблочные работы 1-3 этажа.

    Секция 2 (сдача 3 кв. 2018г.)

    - завершены работы по армированию плиты перекрытия 4-го этажа;

    -ведутся бетонные работы;

    - ведутся газоблочные работы 1-3 этажа.

    Секция 3 (сдача 3 кв. 2018г.)

    - завершены работы по бетонированию пилонов 7-го этажа;

    - ведутся работы по армированию лифтового блока 7-го этажа;

    - завершены работы по монтажу наборных вентканалов 1-5 этаж;

    -ведутся газоблочные работы 6-го этажа.


    Вложения:

    • 1.jpg
      Размер файла:
      126,3 КБ
      Просмотров:
      368
    • 2.jpg
      Размер файла:
      125,4 КБ
      Просмотров:
      332
    • 3.jpg
      Размер файла:
      79,7 КБ
      Просмотров:
      335
    • 4.jpg
      Размер файла:
      137,3 КБ
      Просмотров:
      383
    • 5.jpg
      Размер файла:
      121 КБ
      Просмотров:
      359
    • 6.jpg
      Размер файла:
      170,4 КБ
      Просмотров:
      382
    • 7.jpg
      Размер файла:
      160,7 КБ
      Просмотров:
      372
    • 8.jpg
      Размер файла:
      149,1 КБ
      Просмотров:
      399
    • 9.jpg
      Размер файла:
      130,1 КБ
      Просмотров:
      393
    • 10.jpg
      Размер файла:
      157,7 КБ
      Просмотров:
      396

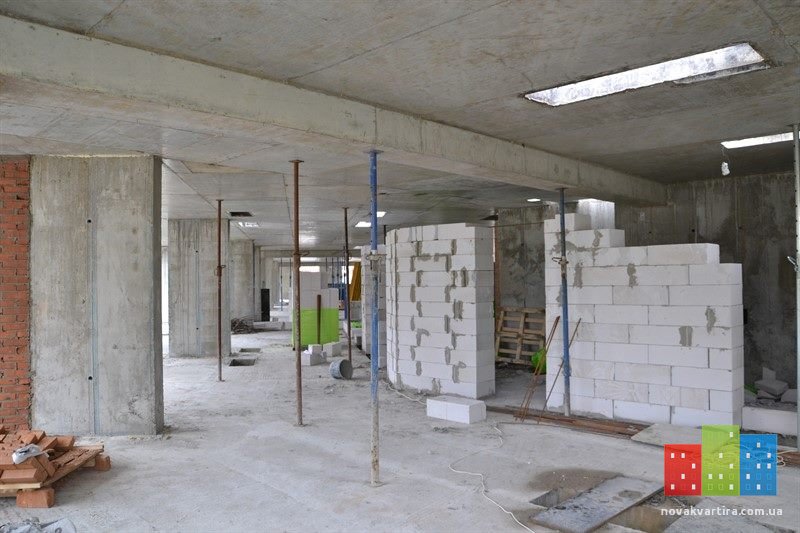

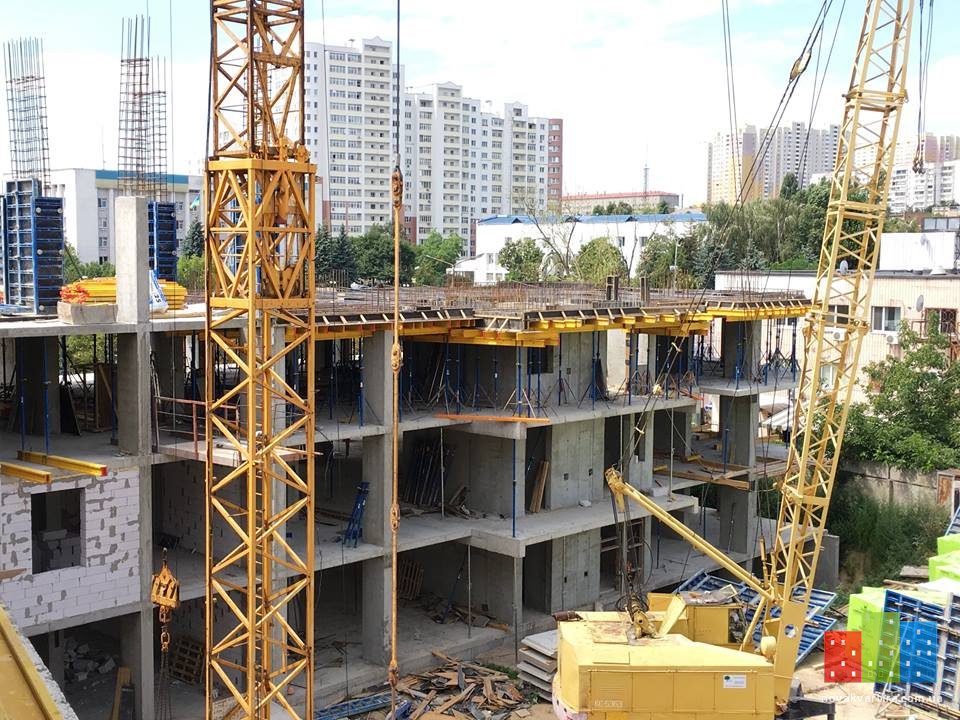

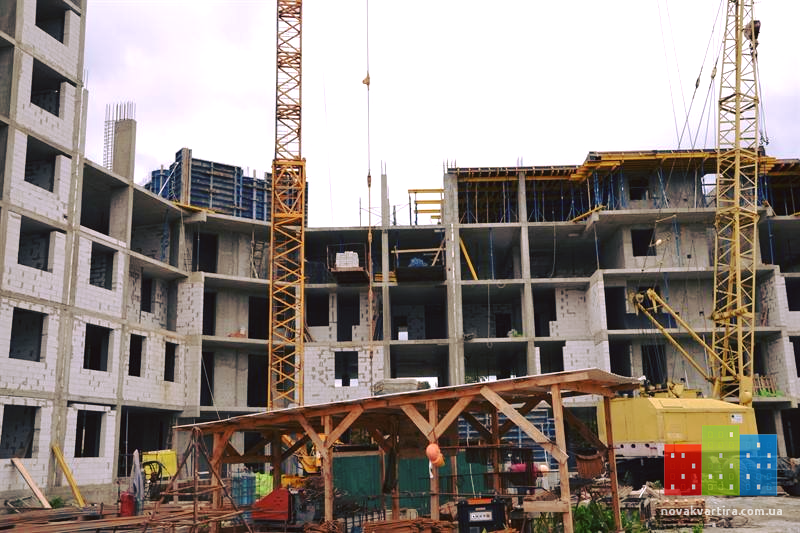

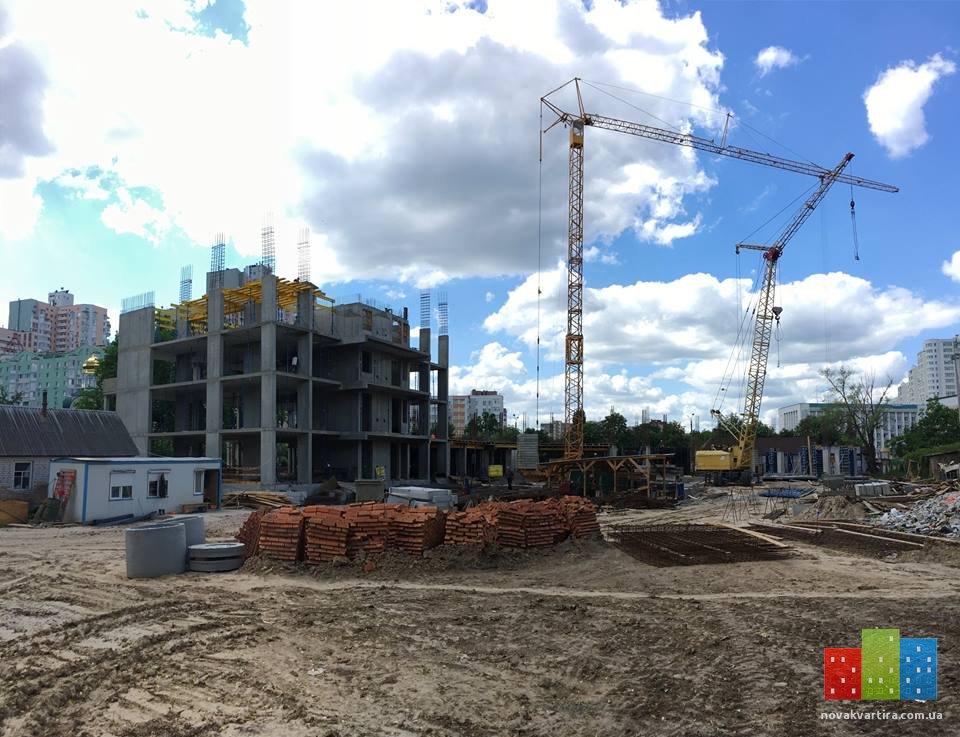

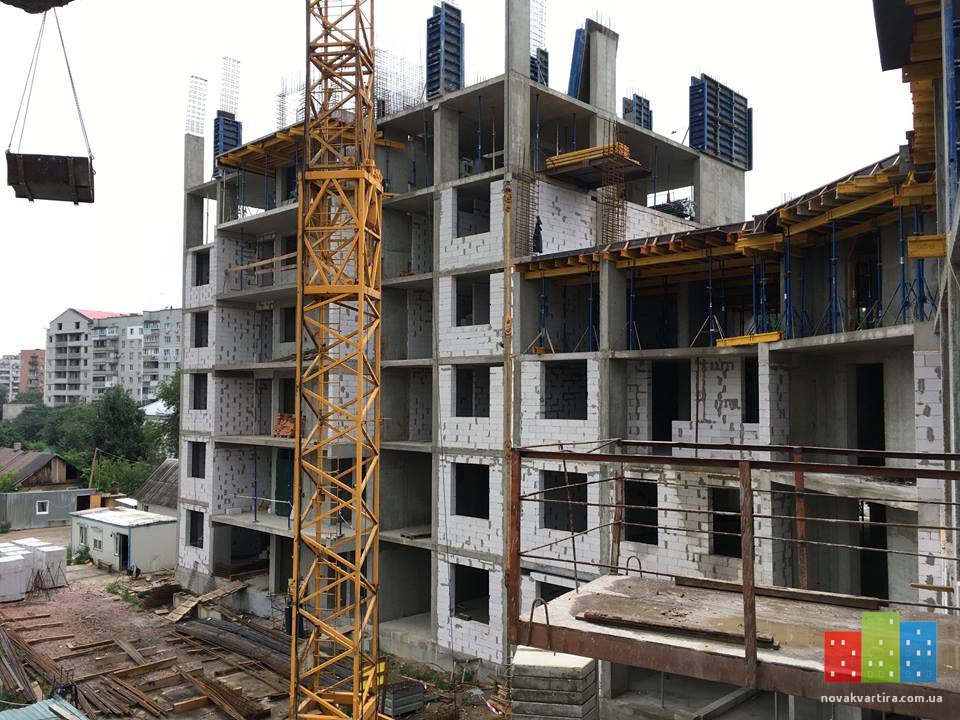

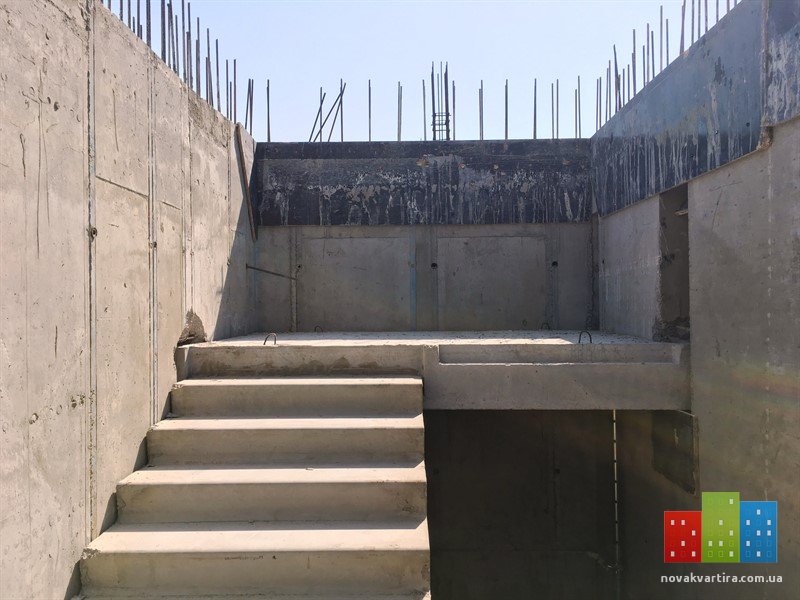

  15. Ход строительства ЖК «Борисо-Глебского» на 14.08.2017г.

    Секция 1 (сдача 3 кв. 2018г.) :

    - завершены работы по бетонированию плиты перекрытия 4-го этажа;

    - ведутся газоблочные работы 1-3 этажа;

    - завершены работы по монтажу вентканалов 1-3 этажа;

    - ведутся работы по монтажу лестничных маршей и лестничных площадок 1-4 этажей.

    Секция 2 (сдача 3 кв. 2018г.) :

    - завершены работы по бетонированию плиты перекрытия 4-го этажа;

    - ведутся работы по армированию и бетонированию 5-го этажа;

    - ведутся работы по монтажу лестничных маршей и лестничных площадок 1-4 этажей;

    - ведутся газоблочные работы 1-3 этажей;

    - ведутся работы по гидроизоляции фундамента.

    Секция 3 (сдача 3 кв. 2018г.) :

    - завершены работы по бетонированию лифтового блока 7-го этажа;

    - ведутся подготовительные работы по монтажу горизонтальной опалубки 7-го этажа;

    - ведутся газоблочные работы 6-го этажа;

    - ведутся работы по монтажу лестничных маршей и лестничных площадок с 4-7 этаж;

    - ведутся работы по гидроизоляции фундамента.

    boryso-glibskiy.com.ua

    Мы в социальных сетях:

    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

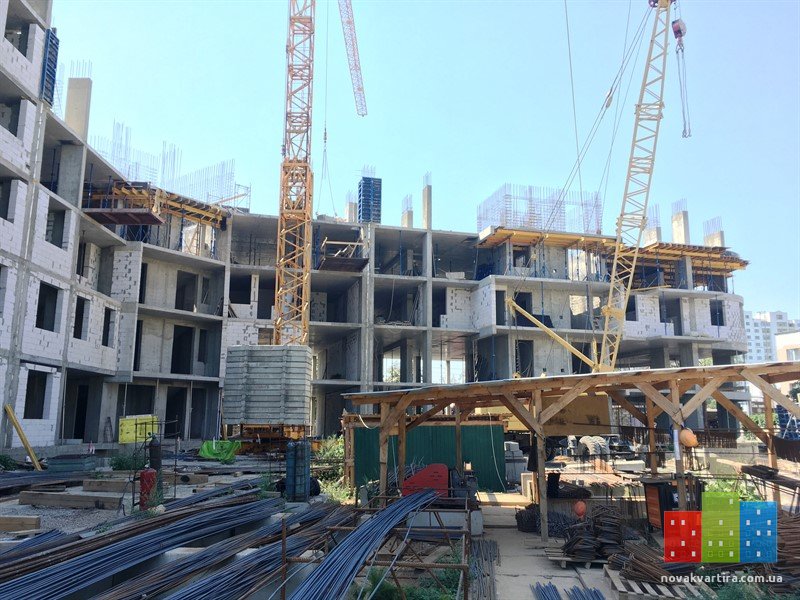

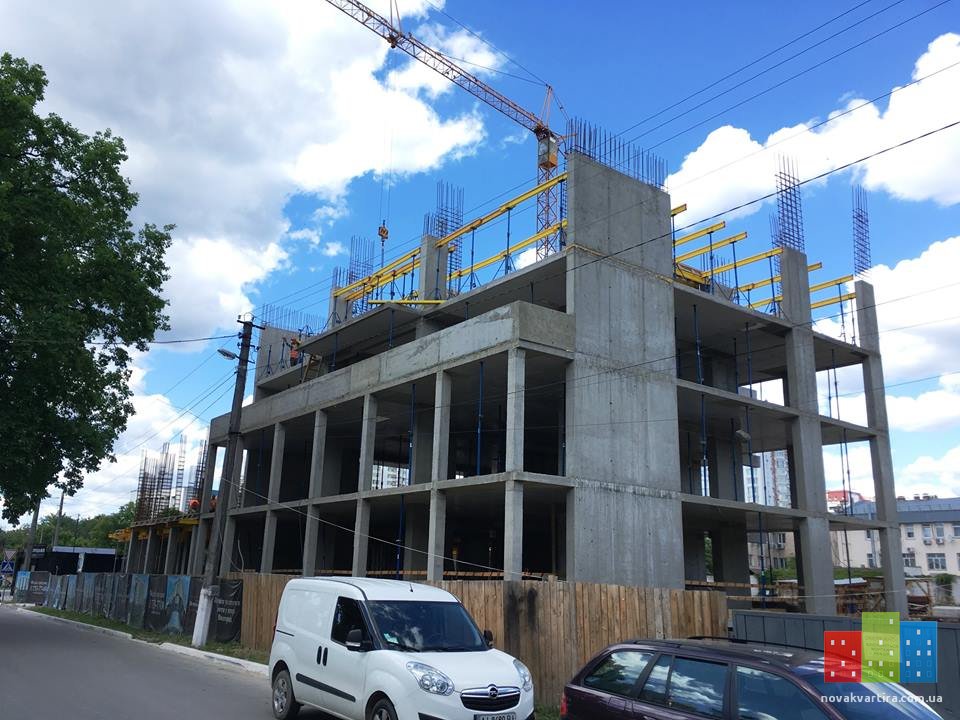

  16. Ход строительства ЖК«Борисо-Глебский» на 21.08.2017:


    Секция 1:

    - завершены работы по армированию и бетонированию вертикальных элементов (пилоны) 5-го этажа;

    - ведутся работы по бетонированию лифтового блока 5-го этажа;

    - завершены газоблочные работы 3-го этажа;

    - ведутся работы по монтажу вентканалов 4-го этажа;

    - ведутся работы по монтажу лестничных маршей 4-5-го этажей;

    - ведутся работы по гидроизоляции фундамента.


    Секция 2:

    - ведутся работы по бетонированию вертикальных элементов(пилоны) 5-го этажа;

    - ведутся работы по бетонированию лифтового блока 5-го этажа;

    - завершены газоблочные работы 3-го этажа;

    - ведутся работы по гидроизоляции фундамента;

    - ведутся работы по монтажу лестничных маршей и лестничных площадок 4-5-го этажей.

    EWST1451_800x800.jpg IMG_3339_800x600.jpg IMG_3342_800x400.jpg IMG_3347_800x600.jpg IMG_3351_800x600.jpg

    - завершены работы по бетонированию плиты перекрытия 7-го этажа;

    - ведутся газоблочные работы 6-го этажа;

    - завершены работы по гидроизоляции фундамента;

    - ведутся работы по монтажу вентканалов 6-го этажа.


    Мы в социальных сетях:

    — facebook.com/profgroup.realty

    — vk.com/profgroup_realty

    — instagram.com/profgroup_realty

    — profgrouprealty.blogspot.com

    — twitter.com/profgroup_realt


    Вложения:

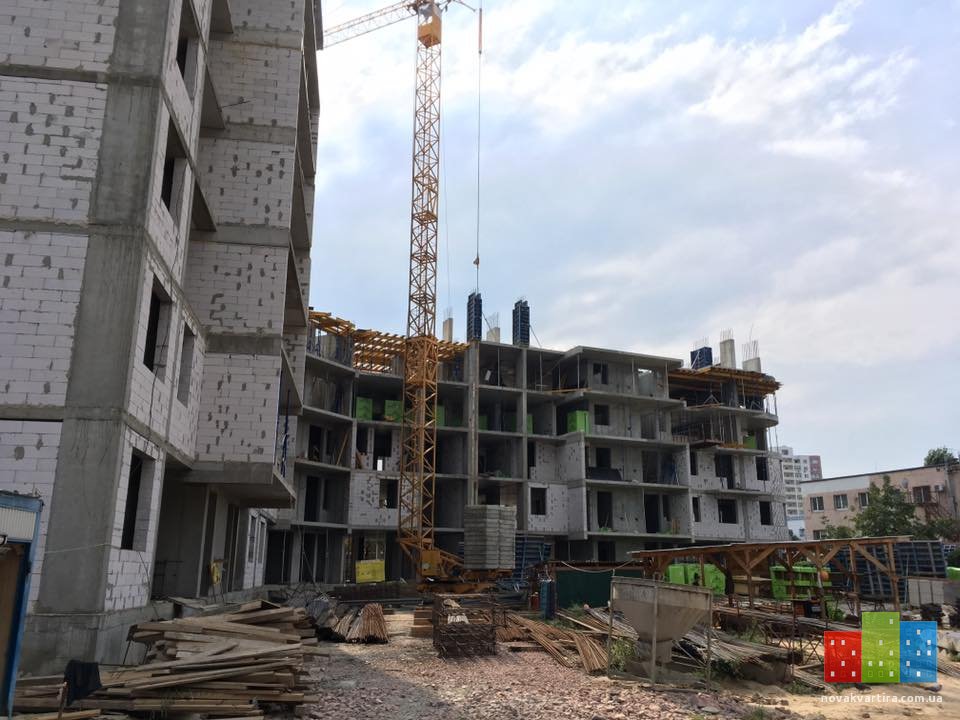

  17. Ход строительства ЖК «Борисо-Глебский» на 28.08.2017г.

    Секция 1 (сдача 3 кв. 2018г.)

    - завершены работы по бетонированию лифтового блока 5-го этажа;

    - завершены работы по бетонированию плиты перекрытия 5-го этажа;

    - ведутся газоблочные работы с 2-го по 4-й этаж;

    - завершены работы по монтажу вентканалов 4-го этажа;

    - завершены работы по монтажу лесничных маршей 4-5 этажей;

    - ведутся работы по гидроизоляции фундамента

    Секция 2 (сдача 3 кв. 2018г.)

    - завершены работы вертикальных елементов 5-го этажа;

    - завершены работы по бетонированию лифтового блока 5-го этажа;

    - ведутся подготовительные работы по армированию плиты перекрытия 5-го этажа;

    - ведутся газоблочные работы 4-го этажа;

    - завершены работы по монтажу лесничных маршей 4-5 этажа;

    - ведутся работы по гидроизоляции фундамента

    Секция 3 (сдача 3 кв. 2018г.)

    - ведутся газоблочные работы 6-го этажа;

    - завершены работы по монтажу вентканалов 6-го этажа;

    - ведутся работы по армированию вертикальных елементов 8-го этажа.

    C уважением команда Prof-Group[​IMG]!

    boryso-glibskiy.com.ua

    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

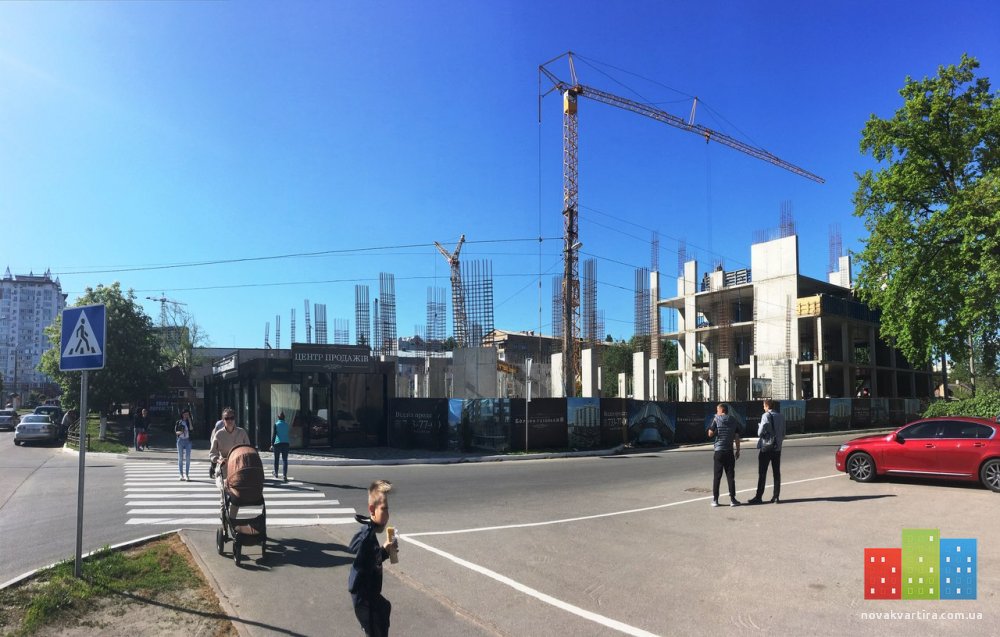

  18. Ход строительства ЖК «Борисо-Глебский» на 04.09.2017г.
    Секция 1 (сдача 3кв. 2018г.)

    - завершены работы по бетонированию пилонов 6-го этажа;
    - ведутся работы по армированию и бетонированию лифтового блока 6-го этажа;
    - ведутся газоблочные работы 6 этажа;
    - ведутся работы по гидроизоляции фундамента

    Секция 2 (сдача 3кв. 2018г.)
    - ведутся работы бетонированию плиты перекрытия 5-го этажа;
    - завершены газоблочные работы 4-го этажа;
    - ведутся работы по гидроизоляции фундамента

    Секция 3 (сдача 3кв. 2018г.)
    - завершены газоблочные работы 6-го этажа;
    - завершены работы по армированию и бетонированию вертикальных элементов (пилонов) 8-го этажа;
    - ведутся работы по армированию и бетонированию лифтового блока 8-го этажа;
    - ведется монтаж кладки из кирпича холодного перехода 2-7 этажей.

    http://boryso-glibskiy.com.ua

    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt


    Вложения:

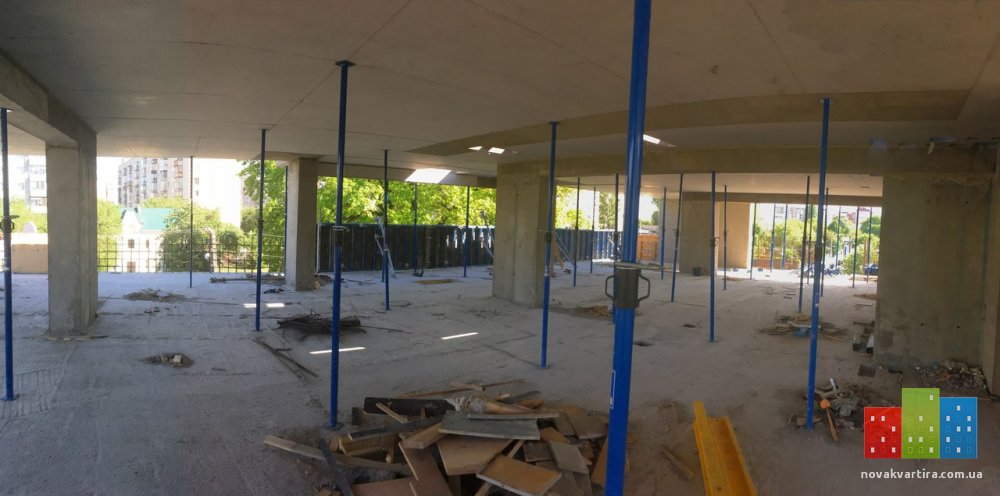

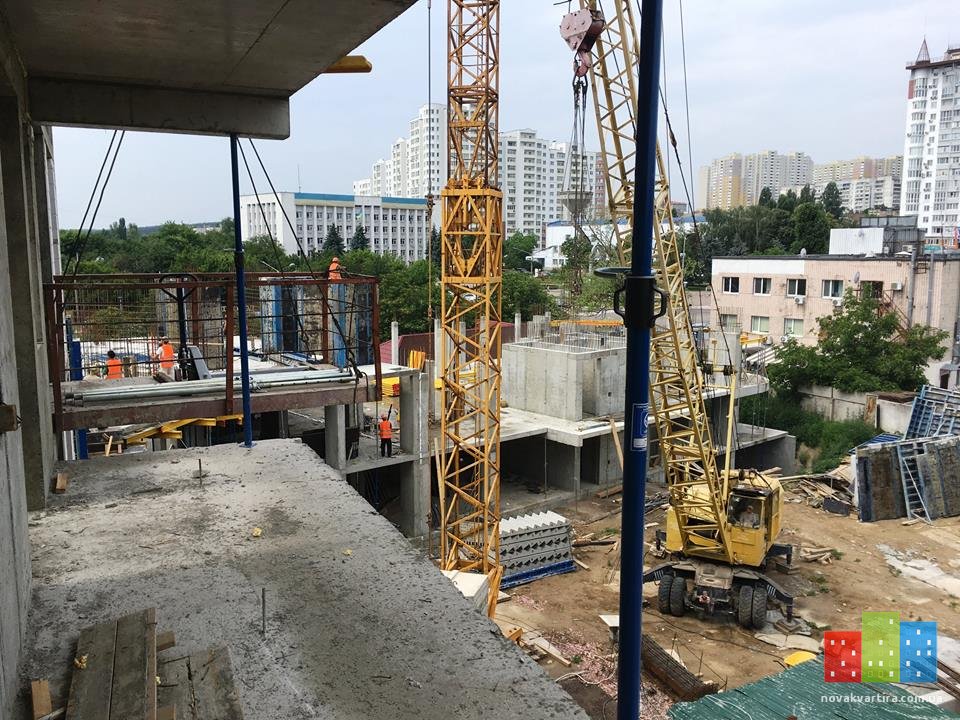

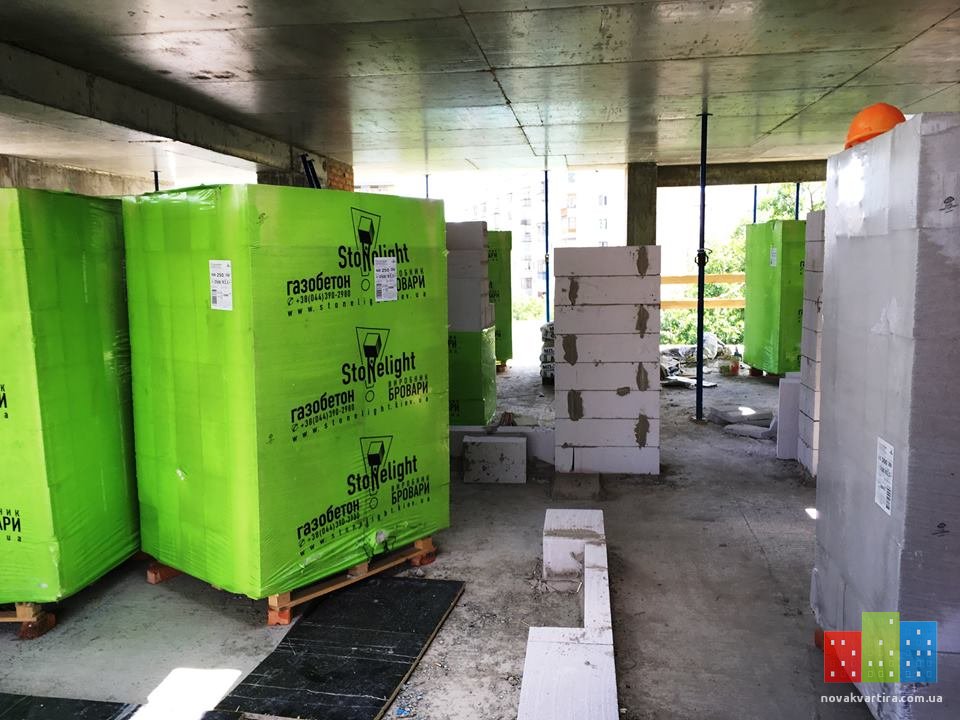

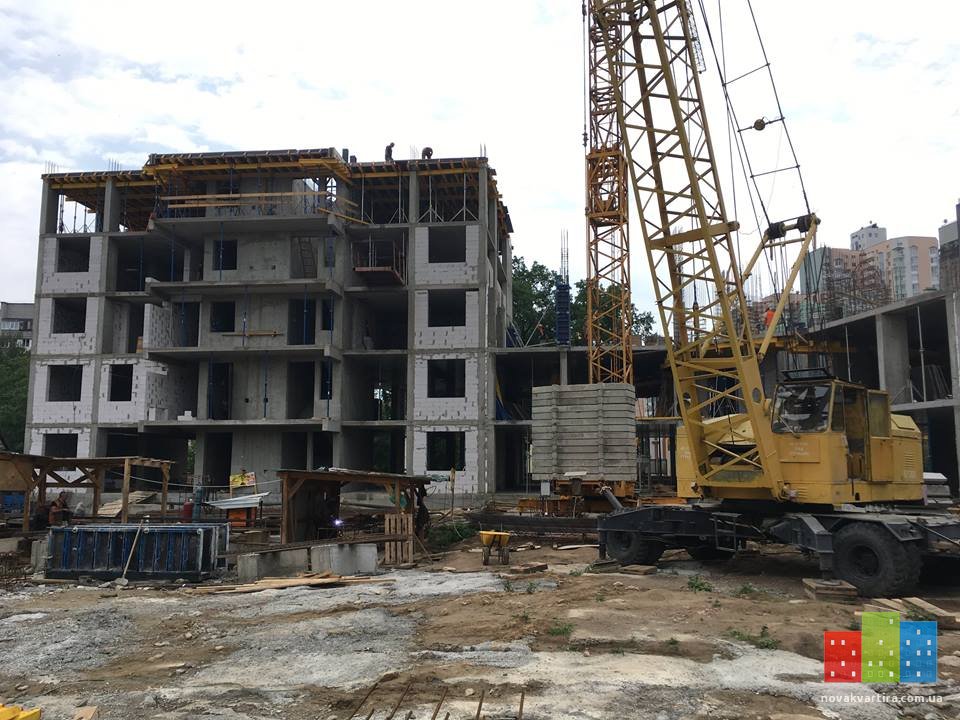

  19. Ход строительства ЖК «Борисо-Глебский» на 11.09.2017:

    Секция 1 (Сдача III кв.2018г.):

    - завершены работы по армированию и бетонированию лифтового блока 6-го этажа;

    - ведутся подготовительные работы по плите перекрытия 7-го этажа;

    - ведутся газоблочные работы 4-го этажа;

    - ведутся работы по гидроизоляции фундамента;

    - ведутся работы по монтажу холодного перехода 2-4 этажей.

    Секция 2 (Сдача III кв.2018г.):

    - завершены работы по бетонированию плиты перекрытия 5-го этажа;

    - завершены работы по гидроизоляции фундамента;

    - ведутся работы по бетонированию и армированию пилонов и стен 6-го этажа;

    - ведутся работы по монтажу холодного перекрытия 2-4 этажей.

    Секция 3 (Сдача III кв.2018г.):

    - завершены работы по армированию и бетонированию лифтового блока 8-го этажа;

    - ведутся работы по армированию и бетонированию плиты перекрытия 9-го этажа;

    - завершены работы по монтажу кирпичной кладки холодного перехода 2-6 этажей;

    - завершены работы по гидроизоляции фундамента, произведена засыпка фундамента песчаным грунтом.

    C уважением команда Prof-Group!

    boryso-glibskiy.com.ua

    Мы в социальных сетях:

    - facebook.com/profgroup.realty

    - vk.com/profgroup_realty

    - instagram.com/profgroup_realty

    - plus.google.com/u/0/108920085605426856290

    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA

    - profgrouprealty.blogspot.com

    - twitter.com/profgroup_realt


    Вложения:

    • 1.jpg
      Размер файла:
      122,9 КБ
      Просмотров:
      286
    • 2.jpg
      Размер файла:
      93,4 КБ
      Просмотров:
      328
    • 6.jpg
      Размер файла:
      106,1 КБ
      Просмотров:
      314
    • 16.jpg
      Размер файла:
      82,6 КБ
      Просмотров:
      298
    • 23.jpg
      Размер файла:
      92,5 КБ
      Просмотров:
      319
    • 25.jpg
      Размер файла:
      89,3 КБ
      Просмотров:
      316
    • 32.jpg
      Размер файла:
      107,6 КБ
      Просмотров:
      314
    • 30.jpg
      Размер файла:
      117 КБ
      Просмотров:
      305
    • новый коллаж6.jpg
      новый коллаж6.jpg
      Размер файла:
      191,1 КБ
      Просмотров:
      336
    • новый коллаж1.jpg
      новый коллаж1.jpg
      Размер файла:
      181,5 КБ
      Просмотров:
      316

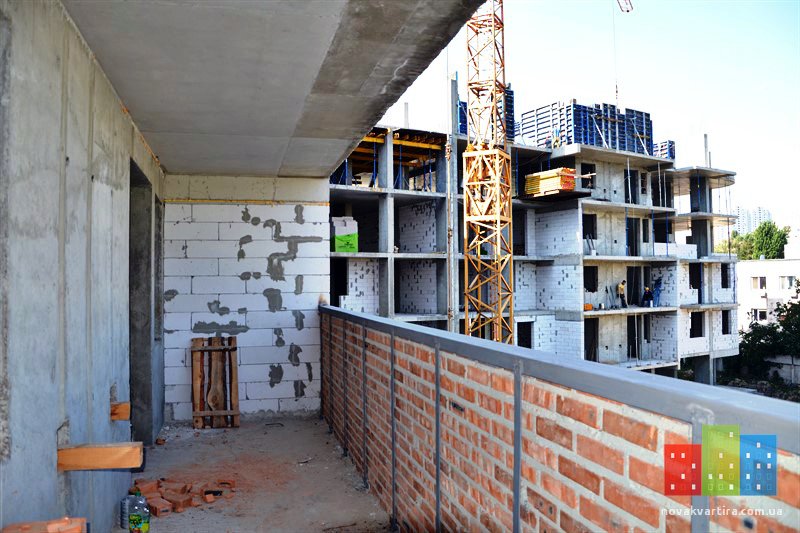

  20. Ход строительства ЖК «Борисо-Глебский» на 18.09.2017г:

    Секция 1 (сдача 3кв. 2018г.)

    - завершены работы по армированию и бетонирования плиты перекрытия 7-го этажа;
    - ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 7-го этажа;
    - ведутся газоблочные работы 4-го этажа;
    - завершены работы по монтажу холодного перехода 2-4го этажей;
    - ведутся работы по монтажу лестничных маршей и площадок 4-6го этажа.
    Секция 2 (сдача 3кв. 2018г.)
    - завершены работы по армированию и бетонирования вертикальных элементов 6-го этажа;
    - завершены работы по армированию и бетонирования лифтового блока 6-го этажа;
    - ведутся подготовительные работы по монтажу горизонтальной опалубки 7-го этажа;
    - завершены работы по монтажу холодного перехода 2-4 этажа;
    - ведутся монтажные работы по установке лестничных маршей и площадок 4-6го этажа.
    Секция 3 (сдача 3кв. 2018г.)
    - завершены работы по армированию и бетонированию плиты перекрытия 9-го этажа;
    - ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;
    - ведутся монтажные работы по установке лестничных маршей и площадок 7-9го этажа;
    - ведутся газоблочные работы 7-го этажа.
    boryso-glibskiy.com.ua

    Мы в социальных сетях:
    - facebook.com/profgroup.realty
    - vk.com/profgroup_realty
    - instagram.com/profgroup_realty
    - plus.google.com/u/0/108920085605426856290
    - youtube.com/channel/UCtsOBXLbXIY8ju6ryZYWspA
    - profgrouprealty.blogspot.com
    - twitter.com/profgroup_realt
    IMG_4607_800x600.jpg IMG_4608_800x600.jpg IMG_20170918_145845_655.jpg IMG_20170918_145845_658.jpg IMG_4611_800x493.jpg IMG_4617_800x600.jpg IMG_4643_800x600.jpg IMG_4645_800x600.jpg IMG_4634_800x641.jpg


Поделиться этой страницей
