ЖК 4 Карата, Вышгород, квартиры с видом на Днепр, рассрочка без % до 24 мес., от 11000 грн/м2

Тема в разделе "Вышгородский район", создана пользователем prb.dmitry, 18 апр 2016.

  1. prb.dmitry

    prb.dmitry Member

    ЖК "4 Карата" расположился в красивом курортном городе Вышгород. Комплекс строится в живописном месте, из окон квартир открывается вид на залив Днепра. Рядом с комплексом находится большой парк, в котором Вы можете отдыхать всей семьей, гулять с Вашими детками и делать утренние или вечерние пробежки. Если Вы увлекаетесь экстремальными видами спорта, то наш комплекс точно для Вас - рядом находится уникальный горнолыжный курорт "Вышгора"!

    1 очередь 2 квартал 2016 года от 13.000 грн/м2
    2 очередь 4 квартал 2016 года от 11.000 грн/м2
    3 очередь 4 квартал 2016 года от 11.000 грн/м2
    4 очередь 2 квартал 2017 года от 12.000 грн/м2












    ЦЕНЫ НА КВАРТИРЫ
    Однокомнатные от 471 000 грн.
    Двухкомнатные от 654 500 грн.
    Трехкомнатные от 940 000 грн.
    Пятикомнатные от 1 404 000 грн.

    ПЛАНИРОВКА КВАРТИР
    Однокомнатные от 39,25 до 46,5 м2
    Двухкомнатные от 59,5 до 65,5 м2
    Трехкомнатные от 78,4 до 95,3 м2
    Пятикомнатные от 117,3 до 127,6 м2

    УСЛОВИЯ ПРИОБРЕТЕНИЯ
    Минимальный взнос от 40%
    Рассрочка до 24 месяцев
    0 % годовых от Застройщика
    Бронирование квартиры - 7 к./дней

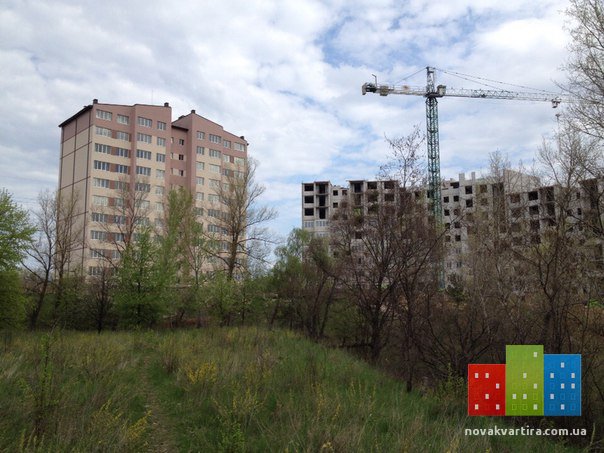

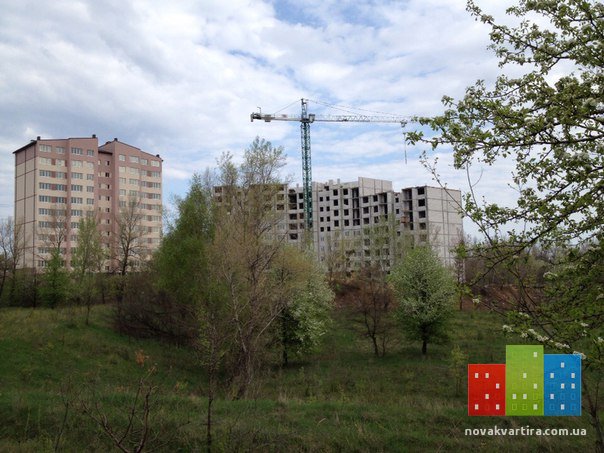

    Новости ЖК 4 Карата. Ход строительства 18.04.2016

    Секция 1:
    — продолжаются работы по разводке газа поквартирно;
    — продолжаются работы по монтажу входной группы;
    — продолжаются работы по монтажу сети интернет;

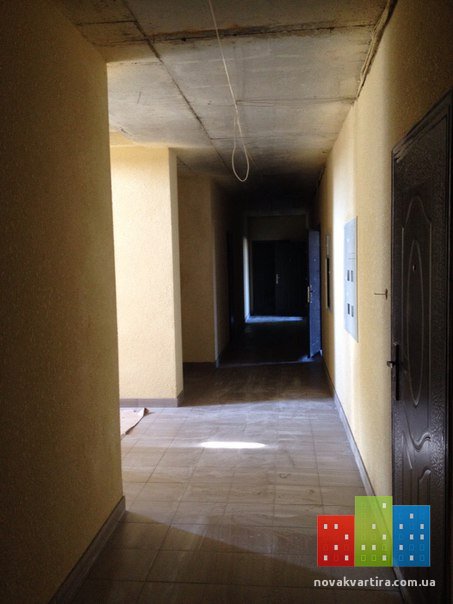

    — продолжаются работы по укладке кафеля в местах общего пользования;

    Секция 2:
    — завершены работы по монтажу монолитных колон и плиты перекрытия 10-го этажа;
    -ведутся работы по кладке газоблока 11-го этажа;
    — ведутся подготовительные работы для монтажа электрики на 8-ом этаже;
    — завершены работы по монтажу сантехники на 8-ом этаже;
    — продолжаются работы по монтажу перегородок внутри квартиры на 8-ом этаже;
    — завершены работы по штукатурке на 5-ом этаже, начаты работы по штукатурке на 6-ом этаже;

    Секция 3:
    — завершены работы по кладке газоблока 10-го этажа;
    — ведутся подготовительные работы мо монтажу монолитных колон и плиты перекрытия 10-го этажа;
    — завершены работы по монтажу перегородок внутри квартир на 8-ом этаже;
    — завершены работы по монтажу кладовок в цокольном этаже;


    5NpT4dQZD9o.jpg 9JLMSJfqc1c.jpg mef7U01WbJw.jpg qDUA1ZYt6TA.jpg SG-f_Jt7fAY.jpg VpEg_koPRkw.jpg
