ЖК Palladium, ул. Симона Петлюры, 21в

Тема в разделе "Броварской район", создана пользователем Нова квартира, 6 апр 2016.

  1. Нова квартира

    Нова квартира Administrator Команда форума

    Адрес: ул. Симона Петлюры (Черняховского), 21в
    [​IMG]
    Территория застройки: 1,15 га.
    Высота этажей: 2,7 м.
    Количество жилых зданий: 5.
    Количество этажей:
    4 дома -16 этажей.
    1 дома -14 этажей
    Тип конструкции: монолитно-каркасный,
    Фундамент: свайный с бурозаливних свай.
    Внешние стены: газобетон 300 мм,
    Внутренние стены: красный кирпич,
    Перекрытия: монолитные железобетонные толщиной 300 мм.
    Вентканали: зборные железобетонные,
    Пилоны: монолитные железобетонные,
    Лестничные клетки: зборные железобетонные,
    Фасад дома: минераловатный утеплитель с декоративной штукатуркой,
    Окна: металлопластиковые окна с двухкамерными пакетами,
    Двери входные: металические.
    Водоснабжение: централизованое городское,
    Отопление: централизованое городское,
    Лифты: 1 пассажирский и 1 грузопассажирской в каждом доме.

    MarGetin нравится это.
  2. MarGetin

    MarGetin New Member

    Здорово!
    Спасибо админу за добавление нашего ЖК Palladium.
    Привыкла читать Ваш форум. Другие пока мне немного чужды! Теперь даже зарегистрировалась:cool:
    Будем ждать весточки и модерации на этой страничке о нашем комплексе!

  3. katukraine

    katukraine New Member

    Добрый день.
    На выходных договорились о просмотре в этом ЖК.
    На что стоит обратить внимание? Какие вопросы задать...
    Пакет "стандарт" вопросов уже задали по телефону.
    Спасибо.

  4. Уважаемы гости и клиенты Жилого Комплекса Palladium.

    В связи с погодными условиями, ежемесячный отчет по ходу строительства будет опубликован на официальном сайте в течении текущей недели.

    С Уважением, Отдел продаж ЖК Palladium.

  5. moy_dom

    moy_dom New Member

    Вопросов каких-то новых Вы не придумаете.
    В отделе продаж Вам все и так расскажут.
    С документами там все чисто, с темпами стройки - хотелось бы активнее, но стройка идет - это факт.
    Спросите о конкретной дате выдаче ключей...
    Думаю, это будет интересно всем!

  6. Добрый день!

    Уважаемые гости форума и клиенты Жилого Комплекса Palladium, рады Вас приветствовать на Форуме NovaKvartira.

    Мы также благодарим Администратора за создание данного раздела о нашем Жилом Комплексе.

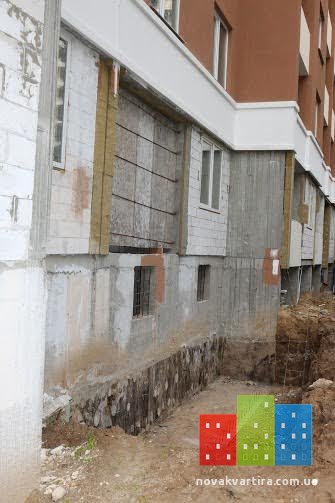

    С радостью предоставляем план выполненных работ по строительству на период Май 2016:

    Секция «А»:

    - завершение пусконаладочных работ лифтов;

    - устройство крыльца на входе;

    - устройство ступеней - площадок выходов на кровлю;

    - отделочные работы в местах общего пользования (МОП).

    Секция «Б»:

    - устройство ц/п стяжек полов (в работе);

    - завершение пусконаладочных работ лифтов;

    - устройство крыльца на входе;

    - устройство ступеней - площадок выходов на кровлю;

    - устройство эл. стояков (выполнено);

    - монтаж ливневой канализации закончено (выполнено).

    Секция «В»:

    - монтаж насосной (выполнено);

    - монтаж ливневой канализации (выполнено);

    - монтаж систем водоснабжения и счетчиков (выполнено);

    - устройство эл. стояков (выполнено);

    - кирпичная кладка перегородок и шкафов (выполнено);

    - установка Индивидуального Пункта Отопления (выполнено);

    - старт пусконаладочных работ лифтов;

    - устройство крыльца на входе;

    - устройство ступеней - площадок выходов на кровлю.

    Секция «Г»:

    - монтаж ливневой канализации выполнено;

    - монтаж стояков пожарной сигнализации выполнено;

    - устройство эл. стояков выполнено;

    - устройство фасада (в работе);

    - монтаж лифтового оборудования;

    - монтаж стояков водообеспечения и отопления;

    - устройство пластиковой разводки труб поэтажно;

    - кирпичная кладка перегородок и шкафов.

    Секция «Д»:

    - монтаж насосной (закончен);

    - монтаж ливневой канализации (закончен);

    - устройство фасада (в работе);

    - монтаж стояков пожарной сигнализации (выполнено);

    - монтаж лифтового оборудования;

    - устройство ц/п стяжек полов (в работе);

    - кирпичная кладка перегородок и шкафов;

    - кирпичная кладка перегородок в подвале;

    - изоляция стояков отопления и водоснабжения (выполнено);

    - подключения пластиковой трубы к стоякам;

    - устройство пластиковой канализации;

    - монтаж Индивидуального Пункта Отопления (ИТП);

    - устройство эл. стояков (выполнено).

    Наружные сети:

    - устройство сетей воды и канализации;

    - монтаж камер системы отопления в работе;

    - начало работ по реконструкции КНС.

    Вложения:

    • index.jpg
      Размер файла:
      104,3 КБ
      Просмотров:
      455
    • index1.jpg
      Размер файла:
      45 КБ
      Просмотров:
      445
    • index2.jpg
      Размер файла:
      104 КБ
      Просмотров:
      421
    • index3.jpg
      Размер файла:
      39,6 КБ
      Просмотров:
      492
    • index4.jpg
      Размер файла:
      42,7 КБ
      Просмотров:
      474
    • index5.jpg
      Размер файла:
      118,6 КБ
      Просмотров:
      467
    • index6.jpg
      Размер файла:
      58,7 КБ
      Просмотров:
      468
    • index7.jpg
      Размер файла:
      105,2 КБ
      Просмотров:
      465
  7. Уважаемые гости форума, а также клиенты и инвесторы Жилого Комплекса «Palladium»!

    Рады сообщить, что Секция «Б» ЖК «Palladium» введена в эксплуатацию!

    На сегодня, в эксплуатацию успешно введено две секции комплекса "А" и "Б", а также на финальном этапе находится ввод в эксплуатацию секций "В" и "Г".

    Данный процесс является подтверждением полного соответствия объекта техническим, нормативным требованиям и проектной документации.

    Выдача полного пакета документов, а также предоставление возможности обустройства будет осуществляться после ввода в эксплуатацию всего комплекса!

    С Уважением, Отдел Продаж ЖК «Palladium»!

    Вложения:

    Последнее редактирование: 26 май 2016
  8. Уважаемые гости и клиенты Жилого Комплекса «Palladium»!
    Наша команда поздравляет с Днем Конституции Украины!
    График работы Отдела Продаж на период праздников:
    Пн. 27 июня: 10:00 – 19:00
    Вт. 28 июня: 11:00 – 16:00
    С Уважением, команда ЖК «Palladium»!

    [​IMG]

Поделиться этой страницей
